PC Bắc Kạn nỗ lực khôi phục lưới điện sau lũ quét

08:00, 23/05/2025

Trận mưa lớn kéo dài trong đêm 17, rạng sáng 18/5/2025 đã gây lũ quét và sạt lở nghiêm trọng tại huyện Ba Bể, tỉnh Bắc Kạn, gây mất điện diện rộng trên địa bàn và lưới điện trung hạ áp hư hỏng nặng. Công ty Điện lực (PC) Bắc Kạn đang dồn toàn lực khẩn trương khắc phục sự cố. Đến 7h sáng 23/5/2025, còn khoảng 500 khách hàng vẫn đang gián đoạn cung cấp điện. Chùm ảnh do PC Bắc Kạn cung cấp.

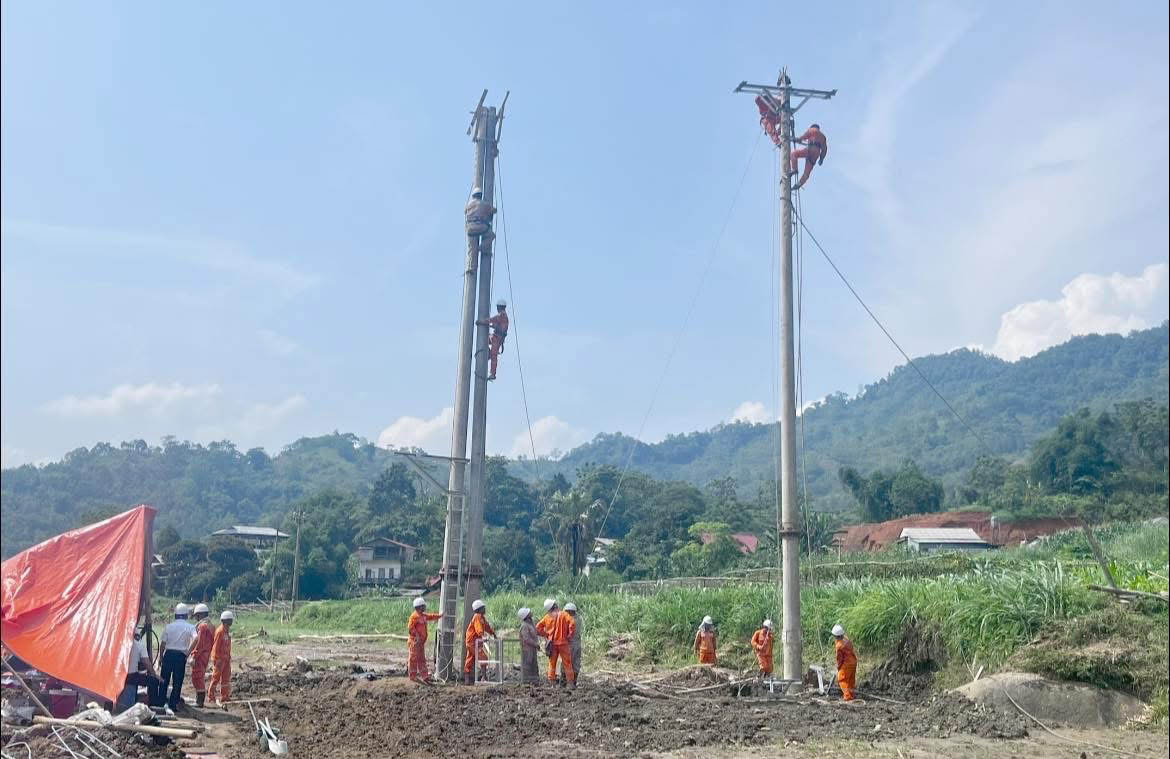

Mưa lớn, lũ quét khiến 17 trạm biến áp phân phối tạm dừng vận hành, 17 vị trí cột 35kV và  trên 70 cột 0,4kV bị đổ, gãy, dứt dây. Ngoài ra, hỏng 2.700m dây AC95, 158 công tơ một pha bị vùi lấp. Trong ảnh: cán bộ nhân viên Công ty Điện lực Bắc Kạn kiểm tra tình hình khắc phục sự cố do thiên tai.

PC Bắc Kạn đã triển khai ngay các phương án xử lý sự cố nhằm đảm bảo an toàn cho người và thiết bị. Công ty cũng chỉ đạo các đội xung kích của các điện lực trực thuộc sẵn sàng ứng trực 100% quân số để tăng cường hỗ trợ Điện lực Ba Bể khắc phục sự cố. Trong ảnh: Công ty Điện lực Bắc Kạn lấy độ võng nhánh rẽ TBA Nà Pài.

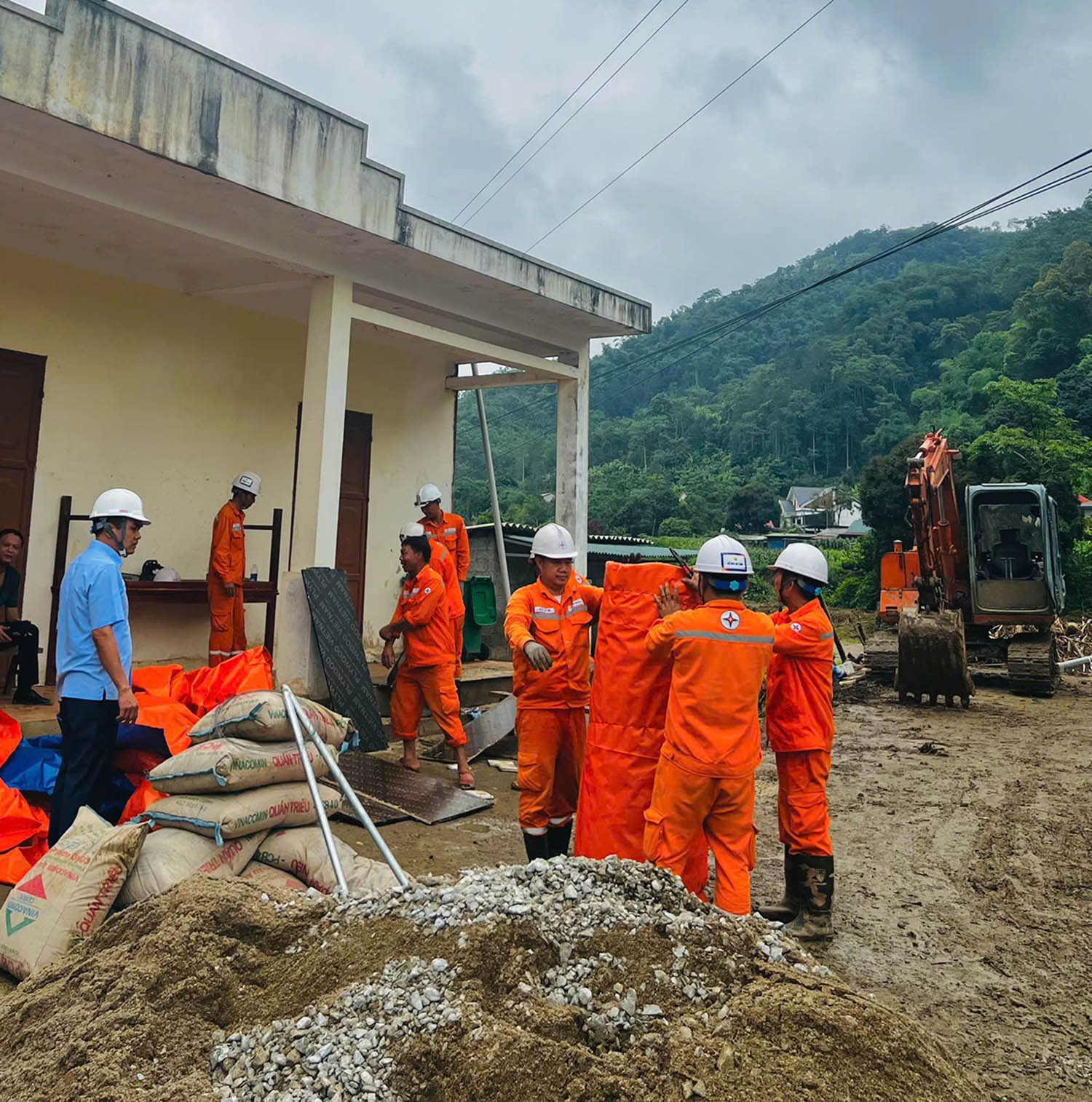

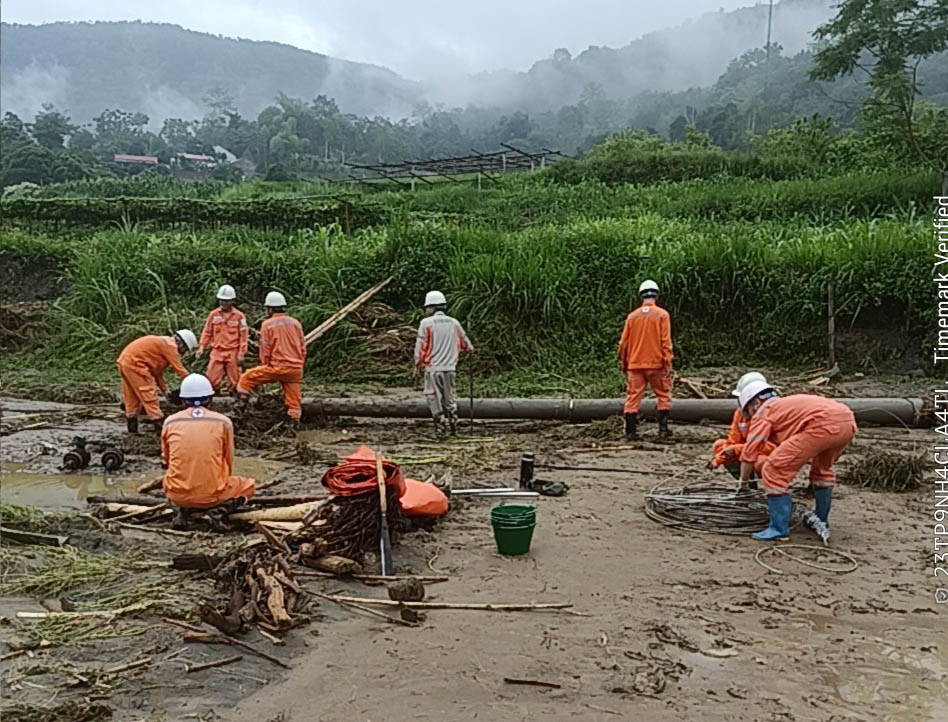

Nhiều điểm sự cố bị ngập trong bùn đất khiến công tác khắc phục gặp rất nhiều khó khăn. Trong ảnh: Thợ điện ghép cốt pha đúc móng cột điện tại VT29 đường dây 35kV nhánh Chu Hương - Yến Dương.

Những ngày này, cán bộ nhân Điện lực Ba Bể thuộc PC Bắc Kạn đang ăn tranh thủ, ngủ khẩn trương để khôi phục điện được nhanh nhất. Trong ảnh: Công tác làm cốc để đúc móng cột vị trí 15 nhánh rẽ TBA Địa Linh 2.

PC Bắc Kạn cũng triển khai các biện pháp khắc phục tạm thời để cấp điện trở lại cho khách hàng khắc phục thiệt hại thiên tai, sớm ổn định cuộc sống.

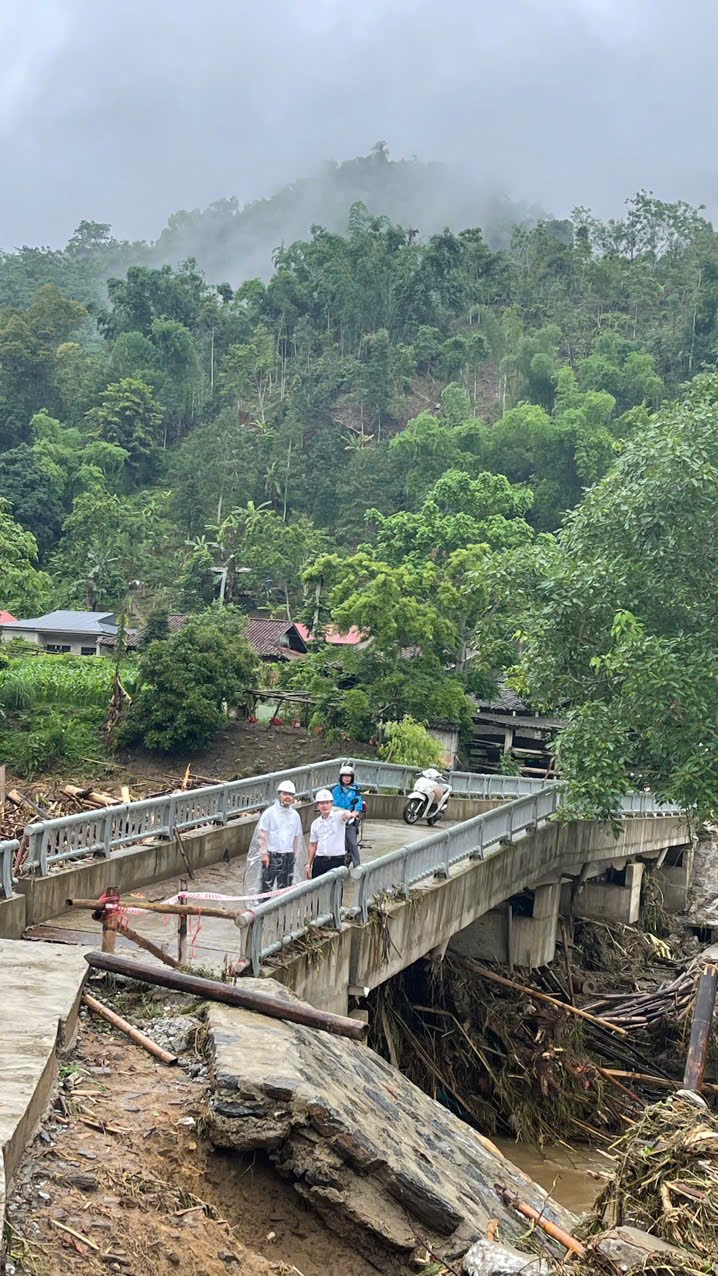

 Trước diễn biến phức tạp của thời tiết và địa hình giao thông gặp nhiều khó khăn, Công ty Điện lực Bắc Kạn vẫn đang tiếp tục khẩn trương, tập trung toàn lực lượng nỗ lực xử lý sự cố nhanh nhất, cấp điện trở lại sớm nhất cho khoảng 500 khách hàng còn lạiTrong ảnh: công nhân thực hiện tháo xà tại VT15 đường dây 35kV nhánh Chu Hương - Yến Dương


Khiếu Quân (tổng hợp)

Share

EVN ký kết hiệp định vay có tổng giá trị 65 triệu EURO cho dự án Nhà máy Thủy điện Trị An mở rộng

EVN ký kết hiệp định vay có tổng giá trị 65 triệu EURO cho dự án Nhà máy Thủy điện Trị An mở rộng

Ngày 24/6/2025, tại thành phố Frankfurt (CHLB Đức), Tập đoàn Điện lực Việt Nam (EVN) đã ký hiệp định vay vốn trị giá 65 triệu EUR với Ngân hàng Tái thiết Đức (KfW) cho dự án Nhà máy Thủy điện Trị An mở rộng. Đây là dự án đầu tiên mà KfW cho EVN vay theo hình thức vay trực tiếp, không có bảo lãnh của Chính phủ.


Bộ trưởng Bộ Công Thương chủ trì họp về cung ứng điện 6 tháng cuối năm 2025, xây dựng kế hoạch cung ứng điện năm 2026

Bộ trưởng Bộ Công Thương chủ trì họp về cung ứng điện 6 tháng cuối năm 2025, xây dựng kế hoạch cung ứng điện năm 2026

Sáng 24/6, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên đã chủ trì họp về kế hoạch cung ứng điện 6 tháng cuối năm 2025 và xây dựng kế hoạch cung ứng điện năm 2026, thúc đẩy tiến độ các dự án nguồn, lưới điện trọng điểm.


2 máy biến áp siêu trọng dự án Nhà máy Thủy điện Hòa Bình mở rộng đã 'tập kết' tại công trường

2 máy biến áp siêu trọng dự án Nhà máy Thủy điện Hòa Bình mở rộng đã 'tập kết' tại công trường

Đến sáng 24/6, cả hai máy biến áp siêu trọng với khối lượng trên 200 tấn mỗi máy, đã được vận chuyển thành công đến công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình) để triển khai lắp đặt. Đây là một cột mốc quan trọng tiếp theo trong giai đoạn dự án tăng tốc để “về đích”.


EVN quyết tâm làm tốt công tác di dời các công trình điện, góp phần đảm bảo tiến độ các công trình giao thông trọng điểm quốc gia

EVN quyết tâm làm tốt công tác di dời các công trình điện, góp phần đảm bảo tiến độ các công trình giao thông trọng điểm quốc gia

Ban chỉ đạo cung cấp điện nguồn và di dời công trình điện phục vụ đầu tư xây dựng các dự án giao thông trọng điểm và quan trọng quốc gia của Tập đoàn Điện lực Việt Nam (EVN) đã họp phiên 1, theo hình thức trực tiếp kết hợp trực tuyến vào ngày 24/6. Ông Nguyễn Anh Tuấn - Tổng giám đốc EVN, Trưởng ban chỉ đạo, nhấn mạnh Tập đoàn sẽ nỗ lực cao nhất, quyết tâm làm tốt công tác di dời các công trình điện, đảm bảo mặt bằng thi công, góp phần đảm bảo tiến độ hoàn thành các công trình.


EVNCPC chủ động đảm bảo cung ứng điện mùa nắng nóng 2025

EVNCPC chủ động đảm bảo cung ứng điện mùa nắng nóng 2025

Trước tình hình thời tiết nắng nóng kéo dài và phụ tải điện tăng cao, Tổng công ty Điện lực miền Trung (EVNCPC) đã triển khai đồng bộ nhiều giải pháp nhằm bảo đảm cung ứng điện an toàn, liên tục, ổn định phục vụ sản xuất, sinh hoạt của nhân dân và các hoạt động kinh tế - xã hội tại khu vực miền Trung - Tây Nguyên.
