Những ngày đầu năm mới trên công trường các dự án lưới điện tại miền Nam

27/02/2026 - 15:17 (GMT+7)

Những ngày đầu năm mới Bính Ngọ 2026, trên công trường các dự án lưới điện 110kV do Tổng công ty Điện lực miền Nam (EVNSPC) làm chủ đầu tư, không khí lao động đã "rộn ràng" trở lại để bảo đảm tiến độ hoàn thành.

Có mặt tại công trình Xuất tuyến 4 mạch đường dây 110kV Trạm 220kV Năm Căn (tỉnh Cà Mau) vào sáng mồng 9 Tết, chúng tôi nhận thấy nhịp độ thi công trên công trường đang diễn ra khẩn trương, hối hả.

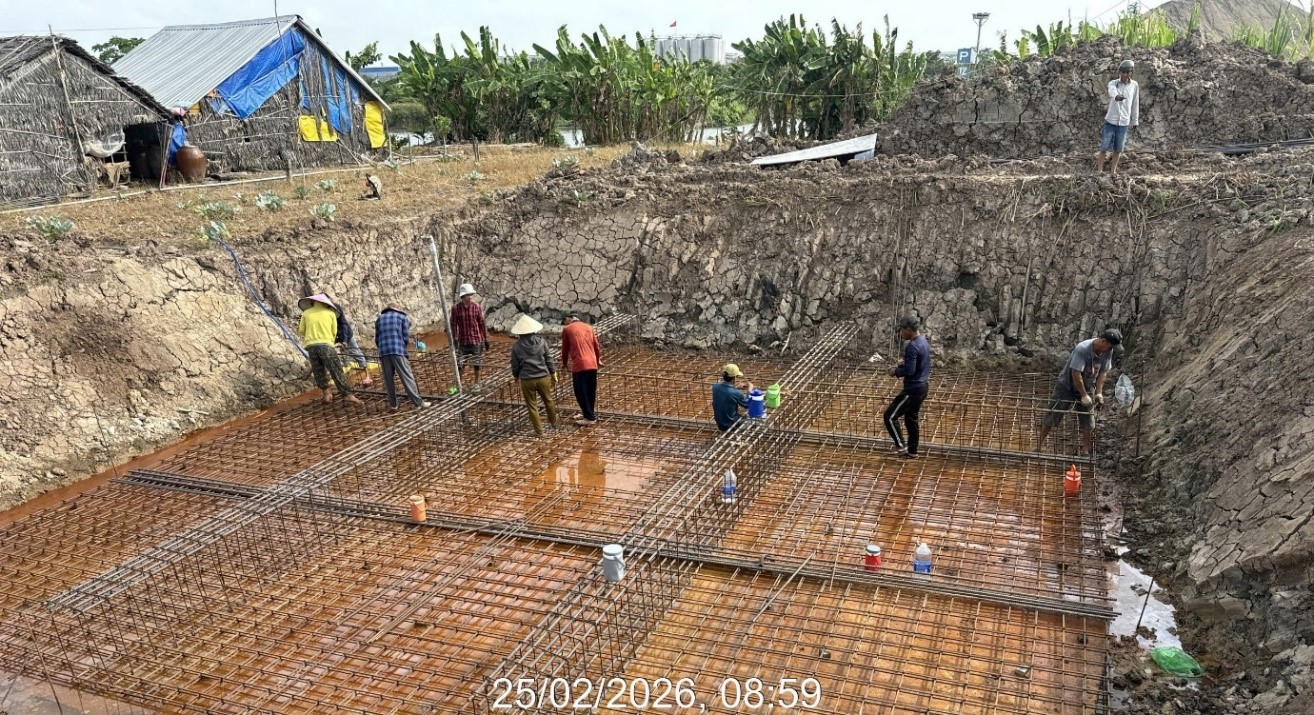

Tốp công nhân đang thi công móng trụ 8 của công trình Xuất tuyến 4 mạch đường dây 110kV trạm 220kV Năm Căn, tỉnh Cà Mau. Ảnh: Văn Tám

Tại vị trí trụ số 8, 9 và 10, các nhóm công nhân đang khẩn trương triển khai đóng cọc đại trà. Cách đó không xa, ở vị trí số 31, nhóm 15 nhân công miệt mài lắp đặt cốt thép móng, chuẩn bị các công đoạn đổ bê tông đế móng. Mỗi tổ, mỗi mũi thi công đều vận hành nhịp nhàng, bảo đảm an toàn và kỹ thuật cùng quyết tâm làm việc ngay sau kỳ nghỉ Tết để đưa công trình về đích đúng tiến độ.

Theo ông Nguyễn Thắng – Giám đốc Liên danh Công ty TNHH HBT Toàn cầu và Công ty Cổ phần Xây lắp điện Hà Nội, phần lớn nhân sự chủ chốt của đơn vị đến từ miền Bắc và miền Trung. Trong Tết, Công ty bố trí 4 nhân viên ở lại trực công trường. Ngày mồng 4 Tết, hơn 20 lao động đã có mặt tại công trường và bắt tay ngay vào công việc. Đến nay, lực lượng trên công trường đã cơ bản có mặt đông đủ.

“Chúng tôi thực hiện đầy đủ chế độ tiền lương, tiền công và quan tâm đến đời sống người lao động để anh em yên tâm làm việc, quyết tâm cao nhất đưa công trình về đích đúng tiến độ theo yêu cầu của Tổng công ty Điện lực miền Nam”, ông Thắng cho biết.

Dự án Xuất tuyến 4 mạch đường dây 110kV Trạm 220kV Năm Căn có chiều dài tuyến 8,5km, trong giai đoạn này thi công 02 mạch, riêng đoạn vượt Sông Cửa Lớn treo hoàn chỉnh 04 mạch, tổng mức đầu tư trên 159,5 tỷ đồng. Dự án được đầu tư xây dựng để góp phần giải phóng công suất cho các nguồn năng lượng tái tạo trong khu vực; nâng cao khả năng cung cấp điện phục vụ nhu cầu sinh hoạt, sản xuất, kinh doanh và phát triển kinh tế, xã hội của tỉnh Cà Mau.

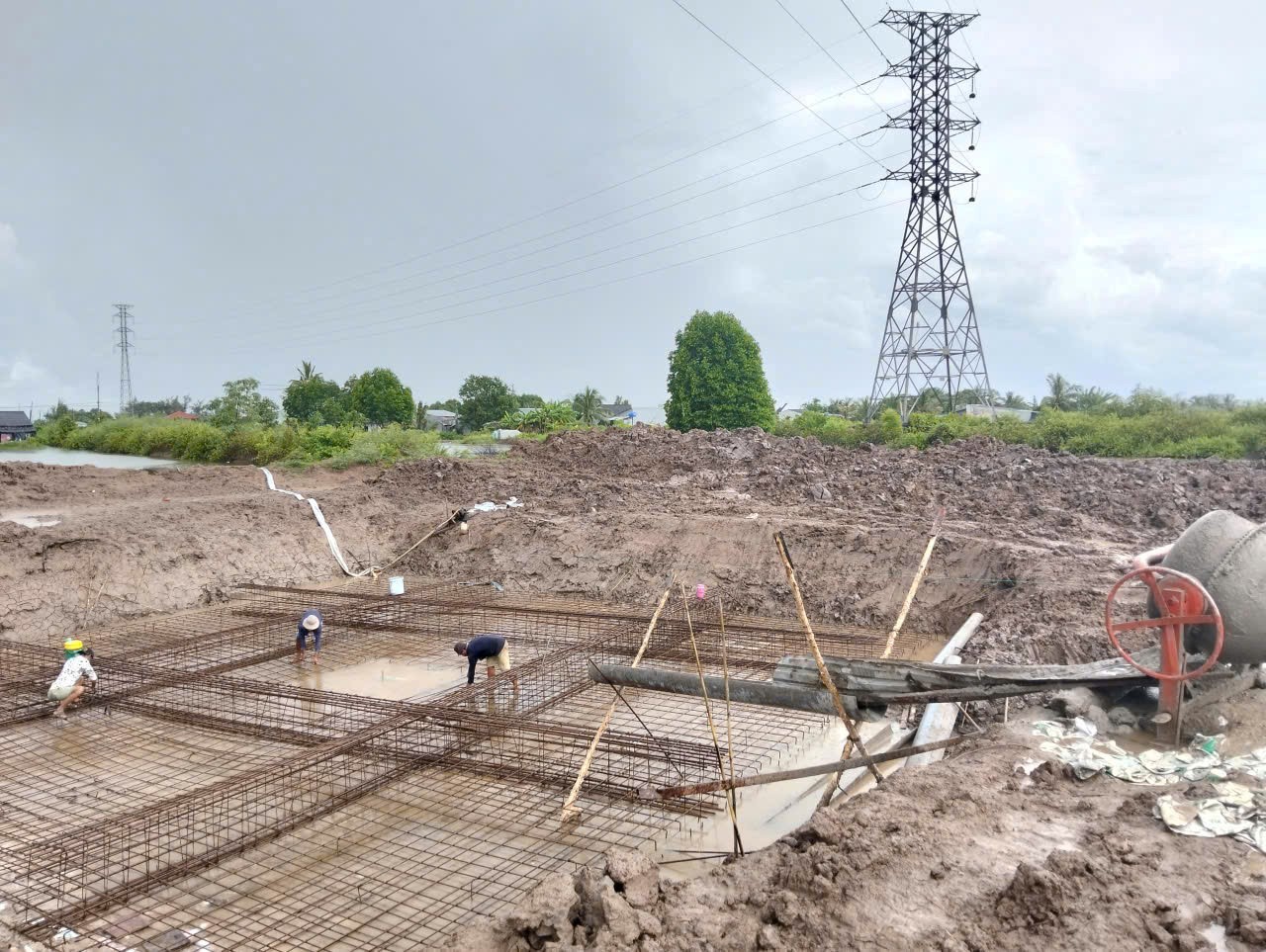

Tốp công nhân đang thi công móng trụ 33 của công trình Đường dây 110kV Rạch Giá 2 - Vĩnh Quang, tỉnh An Giang. Ảnh: Văn Tám

Còn tại công trường Đường dây 110kV Rạch Giá 2 - Vĩnh Quang, tỉnh An Giang, theo kỹ sư Trần Trung Hải – Ban Quản lý Dự án lưới điện miền Nam, Chuyên quản công trình, từ mùng 5 Tết (21/2 dương lịch), đơn vị cùng nhà thầu đã bắt đầu rà soát kế hoạch triển khai và công trường chính thức bắt nhịp thi công ngay từ ngày mồng 6 âm lịch, tức 22/2/2026.

“Nhìn chung tinh thần của anh em trên công trường rất phấn khởi, quyết tâm phát huy thành quả của năm 2025, phấn đấu đạt và vượt các mục tiêu của Tổng công ty đặt ra trong năm 2026” - kỹ sư Hải chia sẻ.

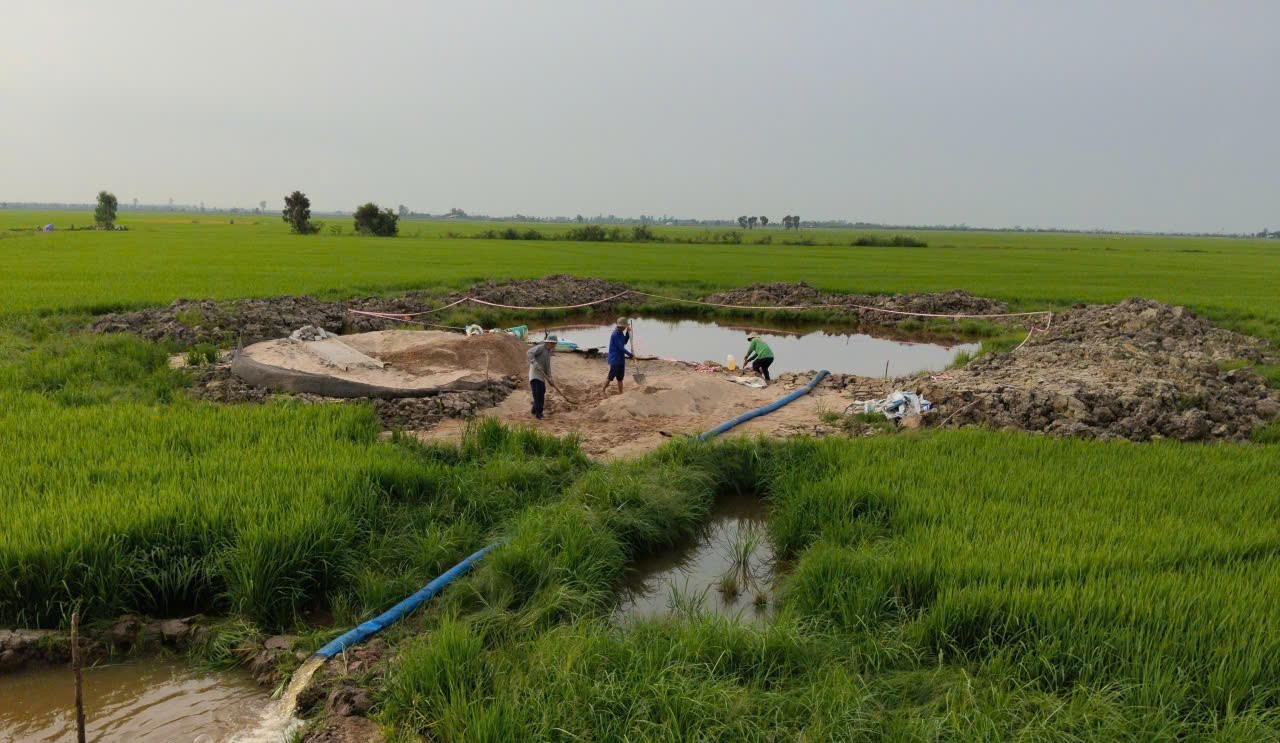

Công nhân đang bơm cạn nước để thi công phần móng trụ 128 công trình Đường dây 110kV Hồng Ngự - Vĩnh Hưng, tỉnh Tây Ninh. Ảnh: Hồng Hoa

Cùng với hai công trình nêu trên, hàng chục dự án đầu tư xây dựng lưới điện 110kV tại 8 tỉnh, thành phố phía Nam đã đồng loạt tăng tốc ngay từ những ngày đầu năm mới theo đúng tinh thần chỉ đạo của Tập đoàn. Lãnh đạo Tổng công ty thường xuyên bám sát hiện trường, trực tiếp kiểm tra, đôn đốc tiến độ; kịp thời tháo gỡ những khó khăn, vướng mắc phát sinh trong quá trình thi công. Các tồn tại được yêu cầu xử lý dứt điểm hoặc báo cáo cấp có thẩm quyền theo tinh thần “rõ người, rõ việc, rõ trách nhiệm, đúng thẩm quyền”, không để kéo dài, tránh phát sinh lãng phí. Tất cả cùng hướng tới mục tiêu hoàn thành đóng điện 51 công trình 110kV trước ngày 30/4/2026, thiết thực lập thành tích chào mừng 51 năm thành lập EVNSPC (30/4/1975 - 30/4/2026); đóng điện 105 công trình 220kV và 110kV trong năm 2026.


Văn Tám - Hồng Hoa 27/02/2026 - 15:17 (GMT+7)
Share

EVN và JEPIC trao đổi giải pháp phát triển lưới điện thế hệ mới

EVN và JEPIC trao đổi giải pháp phát triển lưới điện thế hệ mới

Tập đoàn Điện lực Việt Nam (EVN) vừa phối hợp với Trung tâm Thông tin Điện lực Hải ngoại Nhật Bản (JEPIC) tổ chức Hội thảo chuyên đề “Lưới điện thế hệ mới: Ứng dụng bảo trì thông minh, trạm biến áp kỹ thuật số và công nghệ truyền tải HVDC”. Hội thảo diễn ra trong hai ngày 3 - 4/3, tại Hà Nội.


EVN và Cục C05 phối hợp tổ chức hoạt động môi trường tại Nhà máy Thủy điện Hòa Bình

EVN và Cục C05 phối hợp tổ chức hoạt động môi trường tại Nhà máy Thủy điện Hòa Bình

Ngày 5/3, tại Nhà máy Thủy điện Hòa Bình (tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) phối hợp Cục Cảnh sát phòng, chống tội phạm về môi trường (C05) tổ chức chương trình "Hành trình Xanh EVN - Đồng hành vì nguồn điện bền vững".


EVN và Cục C05 phối hợp tổ chức hoạt động môi trường tại Nhà máy Thủy điện Hòa Bình

EVN và Cục C05 phối hợp tổ chức hoạt động môi trường tại Nhà máy Thủy điện Hòa Bình

Ngày 5/3, tại Nhà máy Thủy điện Hòa Bình (tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) phối hợp Cục Cảnh sát phòng, chống tội phạm về môi trường (C05) tổ chức chương trình "Hành trình Xanh EVN - Đồng hành vì nguồn điện bền vững".


EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

Chiều 4/3, tại UBND tỉnh Phú Thọ, Chủ tịch UBND tỉnh Trần Duy Đông chủ trì buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình khó khăn, vướng mắc trong thực hiện bồi thường giải phóng mặt bằng (GPMB) các dự án lưới điện trên địa bàn tỉnh Phú Thọ phục vụ nhập khẩu điện.


EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

EVN và UBND tỉnh Phú Thọ quyết liệt tháo gỡ mặt bằng các dự án điện trọng điểm

Chiều 4/3, tại UBND tỉnh Phú Thọ, Chủ tịch UBND tỉnh Trần Duy Đông chủ trì buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình khó khăn, vướng mắc trong thực hiện bồi thường giải phóng mặt bằng (GPMB) các dự án lưới điện trên địa bàn tỉnh Phú Thọ phục vụ nhập khẩu điện.
