Dự án đường dây 500kV Lào Cai – Vĩnh Yên: Các nhà thầu phải hoàn thành công tác đúc bê tông móng cột trước ngày 5/6/2025

20/05/2025 - 18:20 (GMT+7)

Ngày 20/5, ông Võ Hồng Lĩnh – Thành viên Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) và ông Phạm Hồng Phương – Phó Tổng giám đốc EVN cùng đoàn công tác đã kiểm tra công trường thi công các gói thầu số 1, 2 thuộc dự án đường dây 500kV Lào Cai – Vĩnh Yên, trên địa bàn tỉnh Lào Cai.

Kiểm tra công tác thi công tại Trạm biến áp 500kV Lào Cai (gói thầu số 2XL -TBA500LC thuộc dự án Trạm biến áp 500kV Lào Cai và các đường dây 220kV đấu nối) tại xã Phong Niên, huyện Bảo Thắng, lãnh đạo EVN đã nghe đại diện nhà thầu thi công Công ty CP Tập đoàn PC1 (PC1) báo cáo tiến độ thực hiện gói thầu. Theo đó, đến ngày 20/5, tiến độ xây dựng trạm biến áp 500kV Lào Cai nhà thầu đã hoàn thành 24/24 móng cột và 1/27 giàn sứ. Trong những ngày tới, nhà thầu sẽ triển khai các hạng mục như đường trong trạm, hệ thống thoát nước và mương cáp.

Đối với dự án đường dây 500kV Lào Cai – Vĩnh Yên, tại các vị trí VT8, VT11, VT49, VT84, VT90, VT97 thuộc gói thầu số 1, 2 trên địa bàn các huyện Bảo Thắng, Bảo Yên, lãnh đạo EVN cũng đã nghe các đơn vị báo cáo tiến độ thực hiện gói thầu.

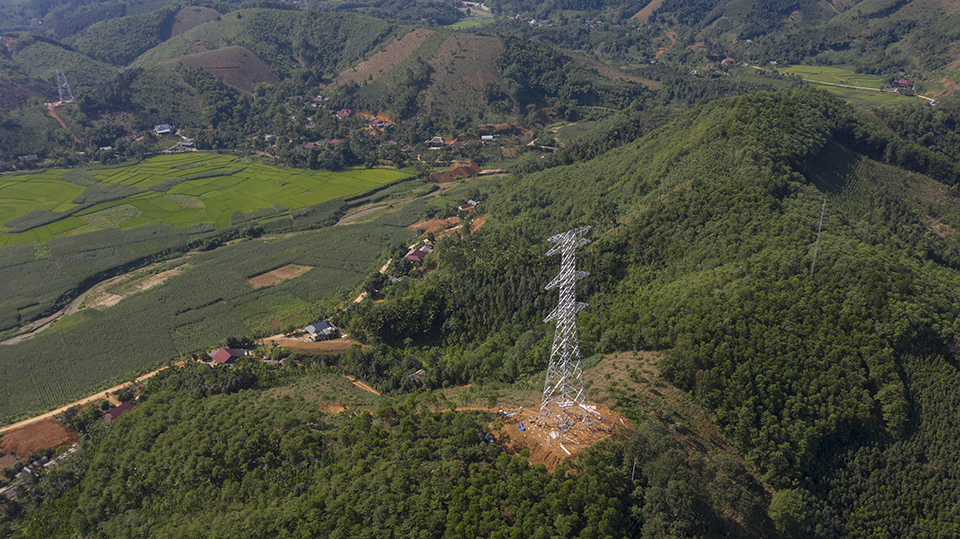

Đoàn công tác kiểm tra tình hình thi công tại vị trí VT11. Ảnh: Thành Trung

Theo Phó Tổng giám đốc Công ty CP xây lắp và dịch vụ Sông Đà – ông Nguyễn Cao Ngọc, dù đang gặp một số khó khăn bất lợi về thời tiết cũng như công tác giải phóng mặt bằng, nhưng đơn vị vẫn đang nỗ lực để đảm bảo đạt và vượt tiến độ theo kế hoạch đã được phê duyệt. Đối với thi công phần móng, hiện đã đúc bê tông xong 30/36 vị trí móng, phấn đấu hoàn thành phần móng vào ngày 25/5. Hiện nhà thầu cũng đã lắp dựng xong 10 vị trí cột, đang lắp dựng 8 vị trí cột, kế hoạch hoàn thành phần cột trong tháng 6/2025.

Ông Vũ Đình Bình, cán bộ kỹ thuật của Công ty CP Tập đoàn PC1 (PC1) cho biết, với dự án đường dây 500kV Lào Cai – Vĩnh Yên, đơn vị thực hiện 3 gói thầu: số 1, 3, 6. Đối với gói thầu số 1, tại thời điểm này nhà thầu đã hoàn thành phần móng ở 10/15 vị trí, 5 vị trí còn lại đang triển khai, dự kiến hoàn thành trước 30/5 theo cam kết với chủ đầu tư. Đơn vị cũng đã hoàn thiện dựng cột tại 4 vị trí  và đang triển khai dựng cột tại 2 vị trí khác.

Đại diện nhà thầu Công ty TNHH Xây lắp Điện 4 báo cáo tiến độ thực hiện tới lãnh đạo EVN. Ảnh: Thành Trung

Về thiết bị, các đơn vị cũng đang đẩy nhanh cấp phát vật tư. Các đợt bàn giao cột thép, cách điện và phụ kiện, dây dẫn dự kiến hoàn tất trong tháng 6/2025.

Theo ông Hoàng Quốc Đông, Giám sát trưởng thi công gói thầu số 1 tại tỉnh Lào Cai (Ban Quản lý dự án Điện 1 - EVNPMB1), hiện các nhà thầu đang rất quyết tâm, nỗ lực và bám sát các tiến độ đã cam kết, một số hạng mục như phần móng của gói thầu  số 1 đang vượt tiến độ.

“Với tính chất cấp bách của dự án, EVNPMB1 yêu cầu các lãnh đạo của đơn vị nhà thầu phải trực tiếp có mặt trên công trường, huy động tối đa nhân lực, nguồn lực tài chính, cũng như vật tư, vật liệu để đảm bảo công tác thi công liên tục, đáp ứng các yêu cầu về tiến độ, chất lượng, vệ sinh môi trường và an toàn”, ông Hoàng Quốc Đông cho biết thêm.

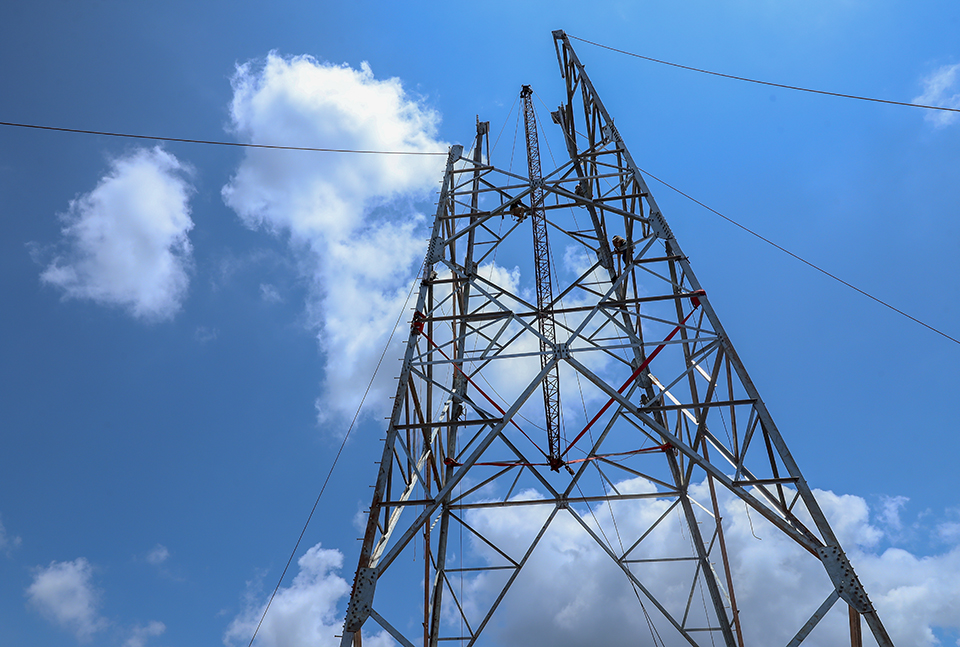

Công nhân của các nhà thầu đang tiến hành dựng cột tại vị trí VT11. Ảnh: Thành Trung

Theo Phó Tổng giám đốc EVN Phạm Hồng Phương, dự án đường dây 500kV Lào Cai - Vĩnh Yên bao gồm 10 gói thầu hỗn hợp, vừa xây lắp vừa cung cấp thép. Ở thời điểm hiện tại, các nhà thầu đang cơ bản đáp ứng được tiến độ yêu cầu của dự án. Hiện nay, công tác đúc móng đã hoàn thành khoảng trên 40% khối lượng, cung cấp cột thép đạt khoảng 30%, và lắp dựng cột đạt khoảng 5%. Tuy nhiên, để hoàn thành đúng theo kế hoạch, các nhà thầu vẫn phải nỗ lực rất nhiều.

Ông Phạm Hồng Phương cho biết, trong những ngày gần cuối tháng 5, trên vùng triển khai dự án diễn ra mưa liên tục, gây bất lợi cho công tác thi công, ảnh hưởng lớn đến tiến độ dự án. Vì vậy, để đẩy nhanh tiến độ trong giai đoạn sắp tới, các nhà thầu cần tập trung tăng cường nhân lực cho công tác đúc móng, dựng cột và chuẩn bị tiếp nhận phụ kiện dây dẫn.

Lãnh đạo EVN yêu cầu EVNPMB1 và các nhà thầu phải huy động tối đa nhân lực, thiết bị, tổ chức thi công 3 ca liên tục để đảm bảo hoàn thành toàn bộ phần móng trước ngày 5/6/2025. Đồng thời, tăng cường làm việc với chính quyền địa phương để tích cực phối hợp tháo gỡ các vướng mắc về bồi thường, giải phóng mặt bằng, đảm bảo tiến độ thi công.

Một vị trí cột đã được nhà thầu thi công lắp dựng. Ảnh: Thành Trung

Các đơn vị nhà thầu cũng cần bố trí khu vực lán trại, kho vật tư và máy móc thiết bị ở những vùng an toàn, tránh ảnh hưởng của mưa lũ, sạt trượt. Trong đó, đặc biệt chú trọng công tác an toàn lao động, đảm bảo an toàn tuyệt đối cho người, thiết bị và công trình.

Phó Tổng giám đốc EVN Phạm Hồng Phương cho biết, công tác giải phóng mặt bằng móng cột đã hoàn thành, nhưng việc giải phóng hành lang tuyến vẫn còn nhiều vướng mắc. Trong thời gian tới, EVN đề nghị chính quyền các địa phương nơi dự án đi qua cần tập trung phê duyệt phương án bồi thường, đền bù, tái định cư cho người dân và tổ chức chặt cây, tháo dỡ, di dời công trình, vật kiến trúc để có hành lang sạch phục vụ cho việc kéo dây và vận hành công trình.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên là dự án trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, giao Tập đoàn Điện lực Việt Nam (EVN) làm Chủ đầu tư, Ban QLDA Điện 1 là đại diện Chủ đầu tư. Đây là công trình đường dây 500kV mạch kép có tổng chiều dài 229,5km, với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với điểm đầu là trạm 500kV Lào Cai, điểm cuối là trạm 500kV Vĩnh Yên. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng.

Xem thêm thông tin dự án đường dây 500kV Lào Cai – Vĩnh Yên tại đây


Thành Trung 20/05/2025 - 18:20 (GMT+7)
Share

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

Bám sát tinh thần Nghị quyết số 70-NQ/TW của Bộ Chính trị và Chỉ thị 10/CT-TTg của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động triển khai đồng bộ các giải pháp nhằm đảm bảo cung ứng điện cho cao điểm mùa khô năm 2026 và các tháng tiếp theo. Trong đó, thực hiện loạt giải pháp khuyến khích, hỗ trợ khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất tự tiêu thụ; đẩy mạnh tuyên truyền các giải pháp tiết kiệm điện; giao chỉ tiêu cho các đơn vị trực thuộc triển khai nhanh chóng hệ thống pin lưu trữ năng lượng (BESS)...


EVNGENCO2 lập hai tổ công tác đôn đốc dự án xử lý khí thải tại các nhà máy nhiệt điện Phả Lại, Hải Phòng

EVNGENCO2 lập hai tổ công tác đôn đốc dự án xử lý khí thải tại các nhà máy nhiệt điện Phả Lại, Hải Phòng

Tổng công ty Phát điện 2 (EVNGENCO2) giao các tổ công tác bám sát hiện trường, đôn đốc triển khai dự án cải tạo hệ thống xử lý khí thải tại Nhà máy Nhiệt điện Phả Lại và Nhà máy Nhiệt điện Hải Phòng.


Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Bám sát mục tiêu tiến độ năm 2026, trên các công trường xây dựng nguồn điện trọng điểm mà Tập đoàn Điện lực Việt Nam (EVN) đang triển khai, có hàng nghìn kỹ sư, công nhân vẫn duy trì nhịp làm việc 3 ca liên tục không nghỉ vì “mạch nguồn năng lượng” quốc gia.


Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Hãy theo dõi Infographic dưới đây để bỏ túi ngay những "bí kíp" sử dụng điều hoà vừa mát rượi, vừa tiết kiệm.


Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Hãy theo dõi Infographic dưới đây để bỏ túi ngay những "bí kíp" sử dụng điều hoà vừa mát rượi, vừa tiết kiệm.
