Quảng Ngãi: Chỉ còn vướng một khoảng néo đường dây 500kV mạch 3 nhưng rất phức tạp

11:00, 29/10/2021

Đó là nhận định của đoàn công tác Văn phòng Ban Chỉ đạo Quốc gia về Phát triển Điện lực khi đến kiểm tra tại tỉnh Quảng Ngãi, để đốc thúc tiến độ bàn giao mặt bằng cho dự án đường dây 500kV mạch 3 (đoạn Quảng Trạch – Dốc Sỏi). Khoảng néo này thuộc địa bàn huyện Bình Sơn, tỉnh Quảng Ngãi.

Cụ thể, trong khoảng néo trên còn 1 hộ gia đình yêu cầu bồi thường đất dưới hành lang; 2 hộ tranh chấp đất vẫn chưa được giải quyết xong. Ngoài ra, còn có 4 hộ dân có nhà, công trình trong hành lang tuyến chưa được địa phương phê duyệt phương án bồi thường và tái định cư.

Đoàn công tác Văn phòng Ban Chỉ đạo Quốc gia về Phát triển Điện lực cùng lãnh đạo UBND huyện Bình Sơn (Quảng Ngãi) kiểm tra thực địa vị trí còn vướng mắc tại xã Bình Nguyên, huyện Bình Sơn

Tại buổi làm việc của Văn phòng Ban Chỉ đạo Quốc gia về Phát triển Điện lực, Tập đoàn Điện lực Việt Nam, Tổng công ty Truyền tải điện Quốc gia với UBND huyện Bình Sơn cùng các sở Công Thương, TN&MT vào chiều ngày 28/10, ông Hoàng Trọng Hiếu - Phó chánh văn phòng Ban Chỉ đạo đề nghị chính quyền địa phương cần vào cuộc quyết liệt, tiếp tục tuyên truyền vận động người dân đồng thuận với dự án. Trong trường hợp đã vận động và thực hiện đầy đủ các bước theo đúng quy định của pháp luật, nhưng người dân không đồng ý, cần phải tiến hành bảo vệ thi công để đảm bảo hoàn thành dự án trong tháng 12/2021.

Lãnh đạo Văn phòng Ban Chỉ đạo Quốc gia đánh giá, tuy Quảng Ngãi còn vướng mắc ít nhưng lại là nỗi lo lớn trong công tác thi công đối với toàn tuyến đường dây 500kV mạch 3 bởi vướng mắc này khó giải quyết hơn.

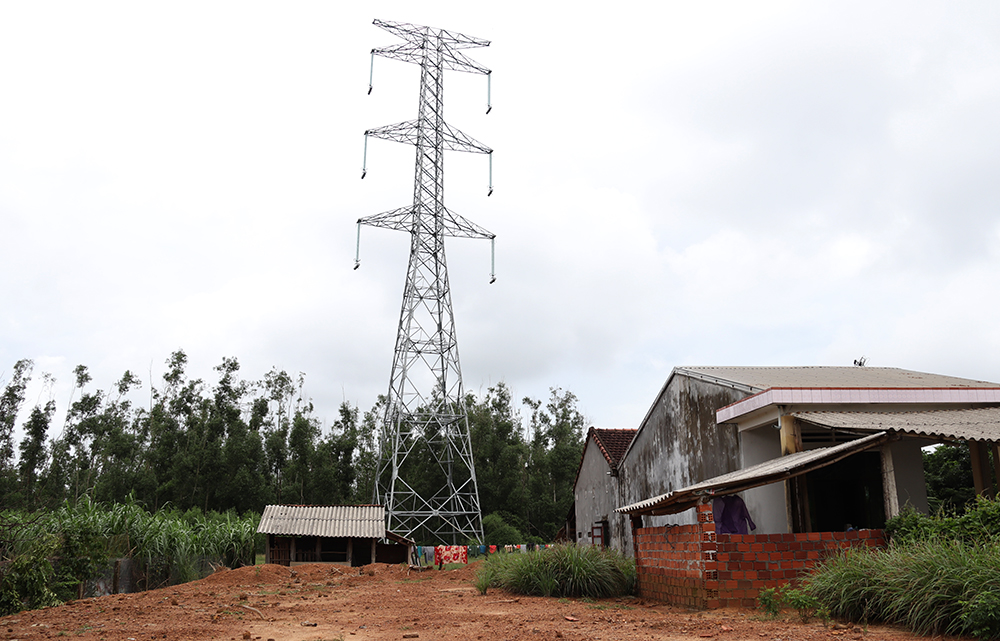

Vị trí còn vướng mắc trên địa bàn huyện Bình Sơn chưa thể kéo dây được

Về tiến độ thi công của dự án trên địa bàn tỉnh Quảng Ngãi, tính đến nay, đã đào đúc xong 29/29 vị trí móng, lắp dựng xong 29/29 vị trí cột. Kéo dây xong 12/13 khoảng néo (đạt 92,30%).


Huyền Thương

Share

Bộ đội chung sức thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên

Bộ đội chung sức thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên

Cán bộ, chiến sĩ Quân khu 2 đang góp sức để đẩy nhanh tiến độ thi công công trình đường dây 500kV Lào Cai - Vĩnh Yên. Dưới đây là chùm ảnh được evn.com.vn thực hiện ngày 8/7 tại tỉnh Lào Cai, về cán bộ, chiến sĩ thuộc Trung đoàn 174, Sư đoàn 316, Quân khu 2 tham gia hỗ trợ thi công trên công trường năng lượng trọng điểm của đất nước.


Bộ đội chung sức thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên

Bộ đội chung sức thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên

Cán bộ, chiến sĩ Quân khu 2 đang góp sức để đẩy nhanh tiến độ thi công công trình đường dây 500kV Lào Cai - Vĩnh Yên. Dưới đây là chùm ảnh được evn.com.vn thực hiện ngày 8/7 tại tỉnh Lào Cai, về cán bộ, chiến sĩ thuộc Trung đoàn 174, Sư đoàn 316, Quân khu 2 tham gia hỗ trợ thi công trên công trường năng lượng trọng điểm của đất nước.


Hoàn thành nghiệm thu xuất xưởng máy biến áp 70MVA – 132/33kV cho thị trường Australia

Hoàn thành nghiệm thu xuất xưởng máy biến áp 70MVA – 132/33kV cho thị trường Australia

18 hạng mục thử nghiệm được thông qua dựa trên tiêu chuẩn quốc tế nghiêm ngặt và yêu cầu riêng của điện lực nước này, đặc biệt về độ an toàn, khả năng chịu sét và vận hành trong môi trường nhiệt độ cao.


EVNSPC tổ chức Lễ đón nhận Huân chương Lao động hạng Ba và Hội nghị sơ kết công tác 6 tháng đầu năm 2025

EVNSPC tổ chức Lễ đón nhận Huân chương Lao động hạng Ba và Hội nghị sơ kết công tác 6 tháng đầu năm 2025

Ngày 8/7, Tổng công ty Điện lực miền Nam (EVNSPC) tổ chức Lễ đón nhận Huân chương Lao động hạng Ba; Hội nghị sơ kết công tác Đảng và sản xuất kinh doanh 6 tháng đầu năm, mục tiêu nhiệm vụ 6 tháng cuối năm 2025.


Tình hình hoạt động 6 tháng đầu năm 2025; mục tiêu, nhiệm vụ công tác tháng 7 năm 2025

Tình hình hoạt động 6 tháng đầu năm 2025; mục tiêu, nhiệm vụ công tác tháng 7 năm 2025

Trong tháng 6 năm 2025, Tập đoàn Điện lực Việt Nam đã đảm bảo cung cấp điện an toàn, liên tục, phục vụ phát triển kinh tế - xã hội, đáp ứng nhu cầu sinh hoạt của nhân dân.
