2 máy biến áp siêu trọng dự án Nhà máy Thủy điện Hòa Bình mở rộng đã 'tập kết' tại công trường

24/06/2025 - 14:05 (GMT+7)

Đến sáng 24/6, cả hai máy biến áp siêu trọng với khối lượng trên 200 tấn mỗi máy, đã được vận chuyển thành công đến công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình) để triển khai lắp đặt. Đây là một cột mốc quan trọng tiếp theo trong giai đoạn dự án tăng tốc để “về đích”.

Thông tin từ công trường, ông Doãn Bá Thức, Phó Giám đốc Ban điều hành dự án Nhà máy Thủy điện Hòa Bình mở rộng, cho biết Ban Quản lý dự án Điện 1 (EVNPMB1) và các đơn vị liên quan vừa hoàn thành vận chuyển máy biến áp ra lắp đặt tại hiện trường. Đây là 2 máy biến áp Siemens, tăng áp 3 pha 15,75/525±2*2,5%kV, công suất 294MVA, được thiết kế làm việc ngoài trời.

Sau khi vận chuyển từ nước ngoài về đến cảng Hải Phòng, 2 máy biến áp tiếp tục được vận chuyển đường thủy để đưa lên đập Hòa Bình. Tại đây, máy biến áp đã được cẩu đưa lên xe kéo nhiều trục, di chuyển qua hầm thủy điện Hòa Bình hiện hữu tới vị trí lắp đặt. Tổng thời gian vận chuyển 2 máy biến áp từ cảng Hải Phòng đến công trường là hơn 15 ngày.

Trong đó, máy biến áp đầu tiên đã được tập kết tại công trường vào ngày 22/6, máy thứ hai được vận chuyển thành công đến vị trí trong sáng 24/6.

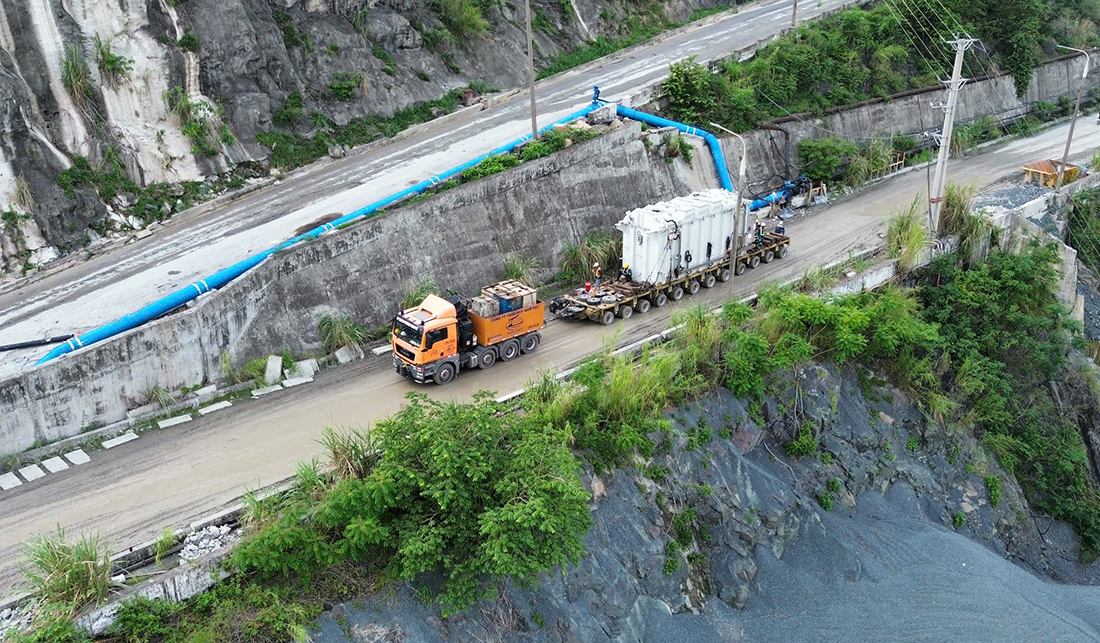

Máy biến áp được vận chuyển tới công trường Thủy điện Hòa Bình mở rộng trong sáng 24/6

Dự kiến, sẽ cần khoảng 40 ngày để nhà thầu Lilama 10 và đơn vị thí nghiệm điện (Công ty TNHH MTV Thí nghiệm điện miền Bắc) hoàn thành công tác lắp đặt, hiệu chỉnh máy biến áp. EVNPMB1 cho biết, sẽ yêu cầu các nhà thầu bố trí đầy đủ nhân công, thực hiện 3 ca 4 kíp liên tục, tổ chức phối hợp công việc hợp lý để đảm bảo tiến độ dự án.

EVN, EVNPMB1 và các đơn vị liên quan đang hết sức nỗ lực, triển khai mọi biện pháp thi công để đáp ứng tiến độ hòa lưới phát điện Nhà máy Thủy điện Hòa Bình mở rộng vào ngày 19/8/2025.

Dự án Thủy điện Hòa Bình mở rộng có công suất 480MW, gồm 2 tổ máy. Khi đi vào vận hành, sẽ góp phần bổ sung gần 500 triệu kWh vào hệ thống điện quốc gia mỗi năm; đóng góp tích cực vào mục tiêu phát triển năng lượng xanh, bảo đảm an ninh hệ thống điện quốc gia, đồng thời hỗ trợ phát triển kinh tế – xã hội khu vực.


Phạm Ngọc 24/06/2025 - 14:05 (GMT+7)
Share

Hơn 5.500 đảng viên EVN tham gia Hội nghị quán triệt, triển khai Hội nghị Trung ương 3 khóa XIV và Kế hoạch hành động của Đảng ủy Bộ Tài chính

Hơn 5.500 đảng viên EVN tham gia Hội nghị quán triệt, triển khai Hội nghị Trung ương 3 khóa XIV và Kế hoạch hành động của Đảng ủy Bộ Tài chính

Sáng 25/9, Đảng uỷ Bộ Tài chính tổ chức Hội nghị quán triệt, triển khai Hội nghị Trung ương 3 khóa XIV và Kế hoạch hành động của Đảng ủy Bộ Tài chính bằng hình thức trực tiếp kết hợp trực tuyến. Đảng bộ EVN có 138 điểm cầu với hơn 5.500 đảng viên tham gia học tập, quán triệt.



Thủy điện Trị An giảm lưu lượng xả tràn từ 14 giờ ngày 25/9/2026

Thủy điện Trị An giảm lưu lượng xả tràn từ 14 giờ ngày 25/9/2026

Theo Thông báo số 1984/TB-TĐTA ngày 25/9/2026, Công ty Thủy điện Trị An sẽ giảm lưu lượng nước xả qua đập tràn từ 14 giờ cùng ngày, phù hợp với diễn biến thủy văn của hồ chứa và khu vực hạ du.


Công đoàn Điện lực Việt Nam khen thưởng 32 cộng tác viên tích cực

Công đoàn Điện lực Việt Nam khen thưởng 32 cộng tác viên tích cực

32 cộng tác viên tích cực giai đoạn 2023 - 2025 được Công đoàn Điện lực Việt Nam biểu dương tại chương trình diễn ra chiều 25/9. Dịp này, tổ chức Công đoàn của đoàn viên, người lao động EVN cũng ra mắt giao diện mới trang thông tin điện tử congdoandlvn.org.vn và Fanpage Công đoàn Điện lực Việt Nam.


Công đoàn ĐLVN: Tập huấn ứng dụng trí tuệ nhân tạo trong công tác truyền thông số

Công đoàn ĐLVN: Tập huấn ứng dụng trí tuệ nhân tạo trong công tác truyền thông số

Hội nghị tập huấn với chủ đề “Ứng dụng Trí tuệ nhân tạo (AI) trong công tác truyền thông số” được Công đoàn Điện lực Việt Nam (ĐLVN) tổ chức vào sáng 25/9, tại TP.HCM, nhằm giúp cán bộ, cộng tác viên có thêm kiến thức, phương pháp và công cụ để đổi mới cách làm truyền thông, ứng dụng AI hiệu quả vào công việc.
