Dự án Thủy điện Hòa Bình mở rộng: Hoàn thành tháo dỡ đê quây, cán mốc tiến độ then chốt

15/06/2025 - 19:46 (GMT+7)

Ngày 15/6/2025, tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình), Ban Quản lý dự án Điện 1 (EVNPMB1) cùng các nhà thầu thi công đã hoàn thành công tác tháo dỡ đê quây – một trong những hạng mục quan trọng của dự án. Phó Tổng giám đốc EVN Phạm Hồng Phương trực tiếp kiểm tra hạng mục này và toàn công trường.

Hạng mục đê quây được xây dựng từ giai đoạn đầu của dự án nhằm ngăn dòng nước từ hồ Thủy điện Hòa Bình hiện hữu, phục vụ thi công hố móng trong điều kiện khô. Với việc tháo dỡ hoàn tất đê quây, dòng chảy từ hồ Thủy điện Hòa Bình chính thức được kết nối với khu vực cửa lấy nước và kênh dẫn Thủy điện Hòa Bình mở rộng.

Ban Quản lý dự án Điện 1 cho biết, công tác tháo dỡ đê quây và thi công kênh dẫn vào cửa lấy nước giai đoạn 3 được triển khai từ ngày 15/2/2025. Mực nước hồ Thủy điện Hòa Bình cũng được điều tiết từ đầu tháng 3 đến nay đáp ứng tiến độ thi công.

Để hoàn thành công việc hạng mục này, các nhà thầu đã phải đào 407.000m3 đất đá, lắp đặt lưới tiếp địa đáy kênh. Đồng thời, thực hiện công tác gia cố mái kênh bằng phương pháp thi công bê tông và phun vảy…

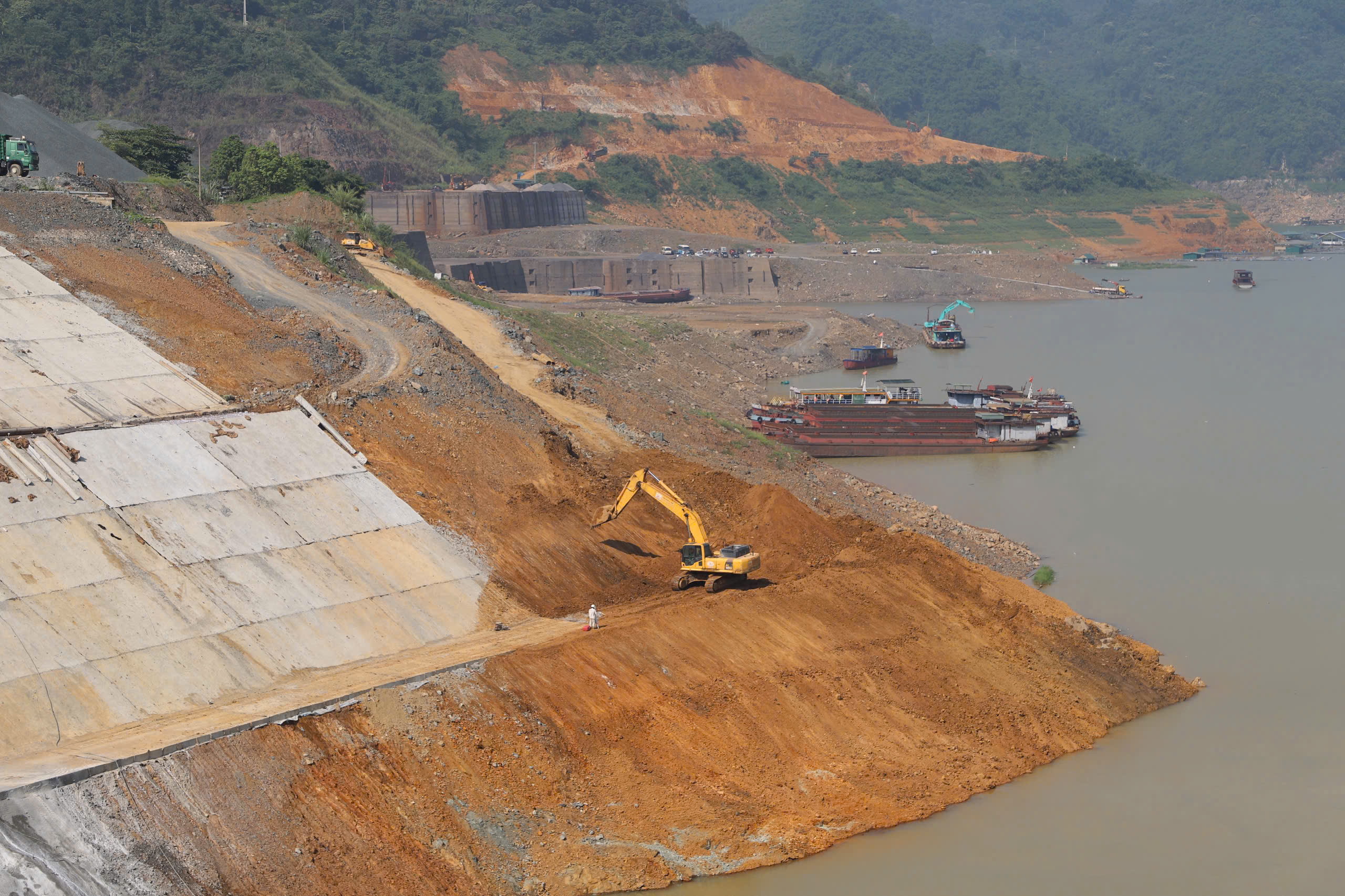

Hoàn thành tháo dỡ đê quây dự án NMTĐ Hòa Bình mở rộng. Ảnh: Nguyệt Hà

Trong quá trình triển khai, do từ tháng 5, thời tiết đã liên tục mưa nhiều ngày nên gây không ít khó khăn cho quá trình thi công. Tuy nhiên, EVNPMB1 và các nhà thầu đã nỗ lực triển khai các biện pháp tổ chức thi công hiệu quả, bố trí tăng cường ca kíp, huy động đầy đủ nhân lực, máy móc. Đồng thời, trên công trường đã bố trí xà lan chở máy xúc để thi công tại khu vực ngập nước, đảm bảo thực hiện công việc nạo vét, đào đất, đá liên tục.

Để phục vụ quá trình tháo dỡ đê quây và thi công kênh dẫn trong điều kiện an toàn tuyệt đối, EVN đã phối hợp chặt chẽ với các cơ quan chức năng, Công ty TNHH MTV Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO) để điều tiết mực nước hồ Hòa Bình. Việc điều chỉnh mực nước được thực hiện theo quy trình vận hành liên hồ chứa trên lưu vực sông Hồng và các văn bản chỉ đạo của Chính phủ, Bộ Công Thương. Qua đó, tạo điều kiện thi công thuận lợi, đảm bảo an toàn công trình hiện hữu và đảm bảo cung cấp điện trong các tháng mùa khô năm 2025. Đây là nỗ lực lớn của các bên nhằm thúc đẩy tiến độ thi công công trình.

Mực nước hồ Hòa Bình luôn đảm bảo đúng quy định vận hành hồ chứa. Công ty Vận hành Hệ thống điện và Thị trường điện Quốc gia, Công ty Thủy điện Hòa Bình lưu ý bà con nhân vùng lòng hồ và vùng phụ cận luôn chú ý các thông báo từ Ban Chỉ huy Phòng chống thiên tai của tỉnh Hòa Bình và Công ty Thủy điện Hòa Bình để đảm bảo an toàn lưu thông thủy và hạn chế tối thiểu ảnh hưởng tới nuôi trồng thủy sản ở các lồng bè.

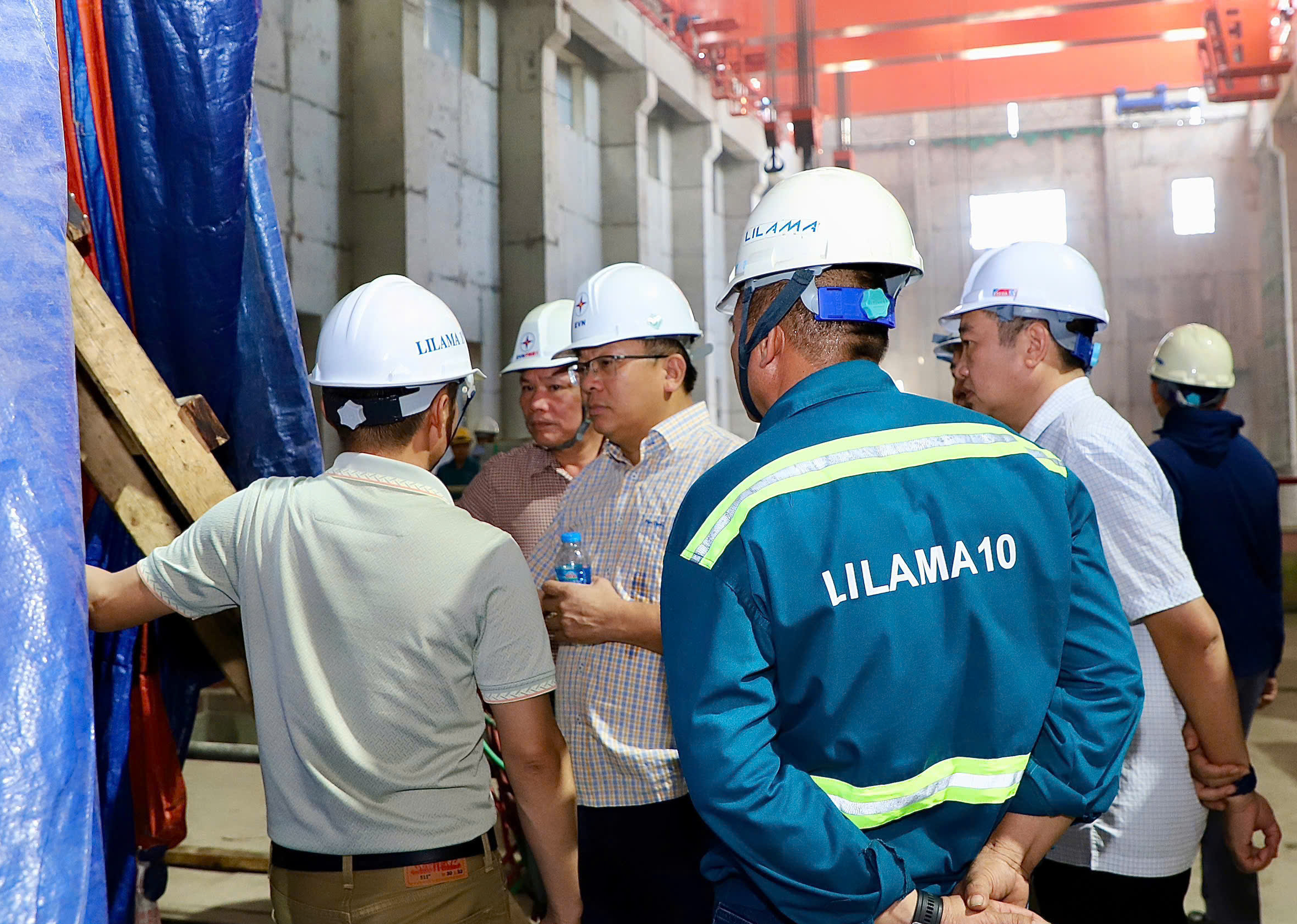

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra công tác lắp đặt thiết bị tại khu vực thi công Nhà máy Thủy điện Hòa Bình mở rộng. Ảnh: Nguyệt Hà

Dự án Thủy điện Hòa Bình mở rộng có công suất thiết kế 480 MW, gồm 2 tổ máy, mỗi tổ công suất 240 MW. Khi đi vào vận hành, nhà máy dự kiến bổ sung khoảng gần 500 triệu kWh điện mỗi năm cho hệ thống điện quốc gia. Không chỉ tăng cường năng lực phát điện, dự án còn đóng vai trò quan trọng trong việc ổn định tần số, điều tiết điện áp và tăng khả năng linh hoạt vận hành hệ thống điện miền Bắc.

Khi đi vào vận hành, công trình sẽ đóng vai trò quan trọng trong việc đáp ứng nhu cầu điện ngày càng tăng của nền kinh tế, góp phần bảo đảm an ninh năng lượng quốc gia và nâng cao hiệu quả vận hành hệ thống điện. Dự án được kỳ vọng sẽ hỗ trợ tích cực cho giai đoạn phát triển kinh tế với tốc độ tăng trưởng GDP dự kiến đạt hai con số trong giai đoạn 2026–2030. Đồng thời, công trình cũng là một phần trong nỗ lực thực hiện các cam kết quốc tế của Việt Nam, góp phần hiện thực hóa mục tiêu phát thải ròng bằng 0 vào năm 2050 theo cam kết tại Hội nghị COP26.


P.N 15/06/2025 - 19:46 (GMT+7)
Share

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Sáng 15/9, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Phạm Gia Túc làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình sản xuất, kinh doanh và định hướng tái cơ cấu, phát triển Tập đoàn trở thành tập đoàn kinh tế mạnh, quy mô lớn.


Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Trong tháng 8 năm 2026, Tập đoàn Điện lực Việt Nam đã đảm bảo cung cấp điện an toàn, liên tục, phục vụ phát triển kinh tế - xã hội, đáp ứng nhu cầu sinh hoạt của nhân dân. Đặc biệt, EVN đã đảm bảo cung cấp điện an toàn, ổn định cho các hoạt động chào mừng kỷ niệm 81 năm Cách mạng tháng Tám và Quốc khánh 2/9. Bên cạnh đó, các đơn vị thuộc EVN tại miền Bắc đã chủ động khẩn trương ứng phó, khắc phục hậu quả do mưa lớn diện rộng, ảnh hưởng bởi hoàn lưu bão số 4 (NARRA) gây ra cho hệ thống điện, cấp điện an toàn trở lại cho các khách hàng bị ảnh hưởng.


Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Tổng công ty Điện lực TP.HCM (EVNHCMC) sẽ phối hợp chặt chẽ về tiến độ đầu tư các công trình truyền tải, phân phối điện giai đoạn 2026-2030, ưu tiên những dự án cấp bách nhằm đáp ứng nhu cầu phụ tải ngày càng tăng tại TP.HCM.
