Các hồ thủy điện A Vương, Sông Bung giảm lũ cho hạ du trong đợt mưa lớn

28/10/2025 - 16:47 (GMT+7)

Trong đợt mưa lớn đang xảy ra trên lưu vực sông Vu Gia – Thu Bồn, các nhà máy thủy điện A Vương và Sông Bung đã chủ động triển khai phương án vận hành hồ chứa an toàn, đúng quy trình, phối hợp chặt chẽ với Ban Chỉ huy Phòng chống thiên tai, Tìm kiếm cứu nạn và Phòng thủ dân sự thành phố Đà Nẵng.

Thực hiện chỉ đạo của Ban Chỉ huy Phòng chống thiên tai, Tìm kiếm cứu nạn và Phòng thủ dân sự thành phố Đà Nẵng (PCTT, TKCN và PTDS thành phố Đà Nẵng), Công ty Thủy điện A Vương đã vận hành hồ chứa theo đúng Quy trình liên hồ số 1865/QĐ-TTg, điều tiết mực nước hồ chủ động để dành dung tích phòng lũ, góp phần giảm nhẹ lũ cho hạ du.

Từ ngày 15/10, hồ vận hành xả điều tiết mực nước về 372m với lưu lượng nhỏ (dưới 10 m³/s) nhằm tạo dung tích đón lũ. Đến ngày 19/10, theo chỉ đạo của Ban chỉ huy, hồ tiếp tục hạ mực nước xuống 370 m, lưu lượng xả lớn nhất 150 m³/s nhằm sẵn sàng đón lũ. Khi lượng mưa trên lưu vực tăng mạnh từ chiều 26/10, lưu lượng nước về hồ vượt mức đón lũ, Công ty Cổ phần Thủy điện A Vương đã kịp thời phối hợp với cơ quan chức năng, thực hiện điều tiết qua tràn theo lệnh vận hành của Ban Chỉ huy PCTT, TKCN và PTDS thành phố Đà Nẵng, đảm bảo tuyệt đối an toàn công trình.

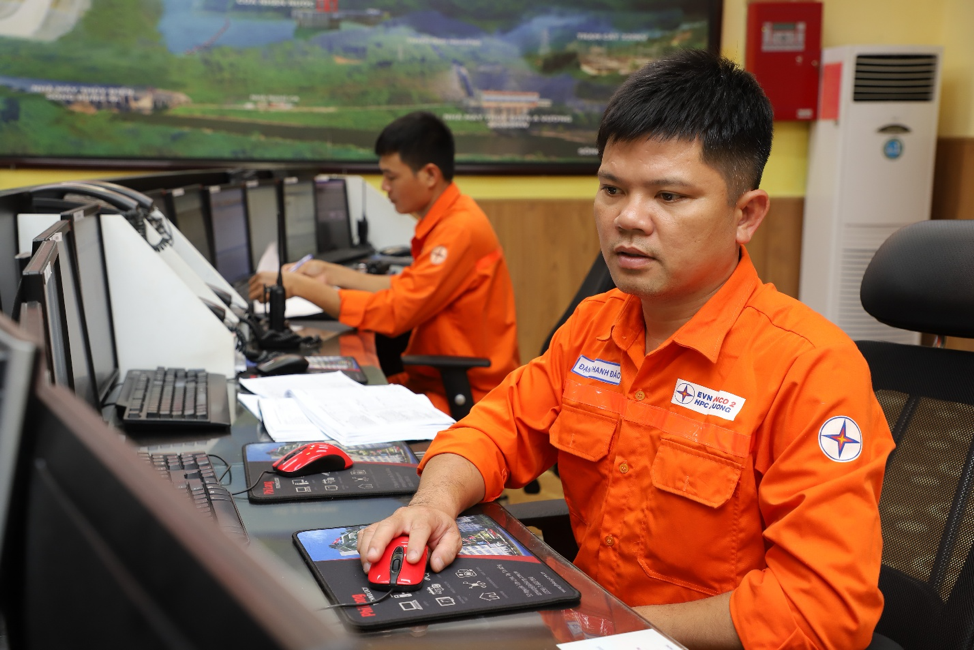

Nhân viên vận hành tại phòng điều khiển Nhà máy Thủy điện A Vương

Trong quá trình vận hành, hồ luôn duy trì lưu lượng xả nhỏ hơn lưu lượng nước về, thực hiện cắt, giảm lũ hiệu quả cho hạ du. Tổng cộng, hồ A Vương đã cắt giảm 84,81 triệu m³ nước lũ, góp phần giảm ngập đáng kể cho khu vực hạ du.

Hiện nay, việc điều tiết qua tràn được thực hiện theo đúng chỉ đạo của Ban chỉ huy PCTT, TKCN và PTDS thành phố Đà Nẵng, trên cơ sở theo dõi chặt chẽ diễn biến mưa lũ, nhằm đảm bảo an toàn hồ chứa và công trình hạ du.

Tại hồ Sông Bung 4, trong thời gian từ 21h ngày 24/10 đến 18h ngày 27/10, tổng lượng nước về hồ đạt 141,59 triệu m³, trong đó 100,58 triệu m³ được cắt giảm cho hạ du, tương ứng 71,03% dung tích lũ đến hồ. Đặc biệt, khi lưu lượng về hồ đạt đỉnh 2.029,22 m³/s (14h00 ngày 27/10), lưu lượng xả chỉ 639 m³/s, giúp giảm 68,51% đỉnh lũ.

Tại hồ Sông Bung 2, từ 19h ngày 25/10 đến 18h ngày 27/10, tổng lượng nước về hồ đạt 25,72 triệu m³, trong đó 16,68 triệu m³ được cắt giảm cho hạ du (tương ứng 64,84% dung tích lũ). Lúc 5h00 ngày 27/10, lưu lượng về hồ đạt cực đại 440,67 m³/s, nhưng lưu lượng xả chỉ 54,81 m³/s, giúp giảm 87,56% lưu lượng đỉnh lũ, góp phần quan trọng trong việc hạn chế ngập lụt tại thành phố Đà Nẵng.

Công ty Thủy điện Sông Bung cũng đã chủ động phối hợp với Ban chỉ huy PCTT, TKCN và PTDS thành phố Đà Nẵng, trực ban 24/24h, cập nhật số liệu thủy văn liên tục và thực hiện nghiêm các lệnh điều hành hồ chứa.

Nhờ chủ động, tuân thủ nghiêm quy trình và chỉ đạo của cơ quan chức năng, các hồ thủy điện tiếp tục được vận hành an toàn, hiệu quả, vừa đảm bảo phát điện, vừa góp phần điều tiết dòng chảy, giảm áp lực cho vùng hạ du.

Thông tin từ Tổng công ty Phát điện 2, công tác vận hành điều tiết các hồ thủy điện A Vương, Sông Bung hiện nay được thực hiện theo đúng quy định pháp luật, dưới sự giám sát của các cơ quan chức năng, với mục tiêu cao nhất là bảo vệ an toàn công trình và giảm thiểu tối đa tác động cho vùng hạ du.


Minh Lương 28/10/2025 - 16:47 (GMT+7)
Share

Ban Thường vụ Công đoàn Điện lực Việt Nam khoá VII họp phiên thứ 4, thảo luận nhiều vấn đề quan trọng

Ban Thường vụ Công đoàn Điện lực Việt Nam khoá VII họp phiên thứ 4, thảo luận nhiều vấn đề quan trọng

Chiều 27/7, tại TP. Đà Nẵng, Công đoàn Điện lực Việt Nam (ĐLVN) tổ chức Hội nghị Ban thường vụ lần thứ 4, khoá VII, nhiệm kỳ 2025-2030. Chủ tịch Công đoàn ĐLVN Đỗ Đức Hùng chủ trì hội nghị.


Tổng kết và trao giải Cuộc thi “Tự hào 50 năm ngành Điện thành phố mang tên Bác”

Tổng kết và trao giải Cuộc thi “Tự hào 50 năm ngành Điện thành phố mang tên Bác”

Sáng 24/7 tại TP.HCM, Báo Thanh Niên và Tổng công ty Điện lực TP.HCM (EVNHCMC) tổ chức Lễ tổng kết và trao giải cuộc thi viết và ảnh “Tự hào 50 năm ngành Điện thành phố mang tên Bác”. Cuộc thi được phát động nhân kỷ niệm 50 năm Ngày thành lập Sở Quản lý và Phân phối điện TP.HCM (7/8/1976 – 7/8/2026) - tiền thân của EVNHCMC.


Hoàn thành đóng điện toàn tuyến Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Hoàn thành đóng điện toàn tuyến Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Vào lúc 11h35, ngày 26/7, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với Công ty TNHH MTV Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) đóng điện thành công toàn bộ Dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, đánh dấu việc hoàn thành một trong những công trình truyền tải điện trọng điểm của khu vực phía Bắc.


EVNSPC: Nhiều hoạt động tri ân nhân Ngày Thương binh - Liệt sĩ

EVNSPC: Nhiều hoạt động tri ân nhân Ngày Thương binh - Liệt sĩ

Nhân kỷ niệm 79 năm Ngày Thương binh - Liệt sĩ (27/7/1947 - 27/7/2026), Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị thành viên đã tổ chức nhiều hoạt động thiết thực, tri ân các anh hùng liệt sĩ, thương binh, bệnh binh, gia đình chính sách và người có công với cách mạng, lan tỏa truyền thống “Đền ơn đáp nghĩa”, nét đẹp văn hóa của người thợ điện miền Nam.


Người gìn giữ ký ức về “Cửa tử” Nhà máy điện Yên Phụ

Người gìn giữ ký ức về “Cửa tử” Nhà máy điện Yên Phụ

Hơn nửa thế kỷ sau những ngày bom đạn, ông Trần Nguyên Hợi – nguyên Chủ tịch Công đoàn Nhà máy điện Yên Phụ – vẫn cẩn thận gìn giữ hàng nghìn bức ảnh, hàng trăm bài báo cùng nhiều tư liệu quý về một thời khói lửa. Mỗi tập hồ sơ, mỗi bức ảnh đều lưu giữ một câu chuyện, nhưng day dứt hơn cả trong ký ức của ông vẫn là sự hy sinh của những người thợ điện Yên Phụ đã chiến đấu, ngã xuống để giữ dòng điện cho Thủ đô trong những ngày cuối tháng 12/1972.
