Tổ máy cuối cùng Thủy điện Lai Châu hòa lưới điện quốc gia

10/11/2016 - 08:18 (GMT+7)

Vào lúc 21h45 phút ngày 9/11/2016, tổ máy số 3 – tổ máy cuối cùng của Nhà máy Thủy điện Lai Châu đã hòa thành công vào lưới điện quốc gia sau 3 ngày chạy không tải.

Trước đó, rotor tổ máy số 3 được hoàn thành lắp đặt lúc 10h45 phút ngày 6/9/2016 và tổ máy 3 khởi động không tải lúc 19 giờ 30 phút ngày 6/11/2016.

Theo đánh giá của các chuyên gia, tổ máy số 3 – Thủy điện Lai Châu chạy không tải có độ đảo trục thấp nhất trong 9 tổ máy có công suất 400 MW ở Việt Nam (6 tổ máy của Thủy điện Sơn La và tổ máy 1, 2 Thủy điện Lai Châu), đây là điều kiện quan trọng để tổ máy 3 hòa lưới điện quốc gia thành công.

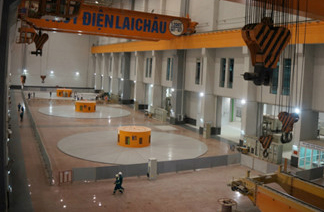

Cả 3 tổ máy của NMTĐ Lai Châu đã hòa thành công điện lưới quốc gia, cung cấp sản lượng điện lớn cho đất nước

Ông Phạm Hồng Phương - Giám đốc Ban quản lý dự án Nhà máy Thủy điện Sơn La - Lai Châu cho biết: Có được kết quả này là nhờ sự chỉ đạo sát sao của Ban Chỉ đạo Nhà nước Dự án Thủy điện Sơn La – Lai Châu, các bộ ngành và lãnh đạo Tập đoàn Điện lực Việt Nam. Cùng với đó là sự nỗ lực của tập thể cán bộ công nhân viên của Ban quản lý, các chuyên gia, đơn vị thi công trên công trường.

Tổ máy số 3 Thủy điện Lai Châu hoàn thành phát điện hòa lưới đảm bảo đúng tiến độ yêu cầu của Tập đoàn Điện lực Việt Nam, góp phần quan trọng trong việc cung cấp điện phục vụ phát triển kinh tế xã hội, nhất là khu vực phía Nam.

Được biết, Công trình Thủy điện Lai Châu có tổng mức đầu tư 35.700 tỉ đồng, là công trình xây dựng cấp đặc biệt và là công trình thủy điện lớn thứ ba tại Việt Nam (sau Thủy điện Sơn La và Thủy điện Hòa Bình). Nhiệm vụ chính của công trình nhằm cung cấp điện cho hệ thống điện quốc gia và phục vụ chống lũ về mùa mưa, cấp nước về mùa khô cho đồng bằng Bắc Bộ; đồng thời góp phần thúc đẩy phát triển kinh tế - xã hội tỉnh Lai Châu, Điện Biên và khu vực Tây Bắc, đảm bảo an ninh quốc phòng khu vực Tây Bắc.

Tính đến thời điểm này, 2 tổ máy của Thủy điện Lai Châu đã cung cấp cho hệ thống điện quốc gia 3,4 tỷ kWh điện và công trình dự kiến khánh thành vào cuối tháng 12/2016, vượt trước tiến độ 1 năm so với kế hoạch được giao.

Dự án Nhà máy Thủy điện Lai Châu:

- Được Thủ tướng Chính phủ phê duyệt tại Quyết định số 819/QĐ-CP ngày 7/6/2010

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam

- Địa điểm: Thị trấn Nậm Nhùn, huyện Nậm Nhùn, tỉnh Lai Châu

- Công suất lắp máy: 1.200 MW (400x3 MW)

- Sản lượng điện trung bình hàng năm: 4,69 tỷ kWh

Một số mốc tiến độ chính:

+ Khởi công: 5/1/2011

+ Ngăn sông Đà đợt 1: 24/4/2012

+ Ngăn sông Đà đợt 2: 10/10/2014

+ Đóng cống dẫn dòng, tích nước hồ chứa: 20/6/2015

+ Phát điện tổ máy số 1: Tháng 12/2015

+ Phát điện tổ máy số 2: Tháng 6/2016

+ Phát điện tổ máy số 3: Tháng 11/2016

+ Dự kiến hoàn thành toàn bộ dự án: Cuối năm 2016




Xuân Tiến 10/11/2016 - 08:18 (GMT+7)
Share

Tổng giám đốc EVN tiếp và làm việc với Đại sứ Hoa Kỳ tại Việt Nam

Tổng giám đốc EVN tiếp và làm việc với Đại sứ Hoa Kỳ tại Việt Nam

Chiều 19/11, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn tiếp và làm việc với Đại sứ Hoa Kỳ tại Việt Nam - bà Jennifer Wicks. Hai bên trao đổi về cơ hội hợp tác giữa EVN và các doanh nghiệp Hoa Kỳ trong lĩnh vực điện lực.


EVN ban hành yêu cầu kỹ thuật và quy trình nghiệm thu kết nối điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

EVN ban hành yêu cầu kỹ thuật và quy trình nghiệm thu kết nối điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

Ngày 18/11/2026, Tập đoàn Điện lực Việt Nam (EVN) ban hành Quyết định số 1382/QĐ-EVN về yêu cầu kỹ thuật và quy trình nghiệm thu kết nối nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ với hệ thống thu thập, giám sát, điều khiển. Quyết định có hiệu lực kể từ ngày ký, thay thế Quyết định số 378/QĐ-EVN ngày 12/3/2025 về việc công bố yêu cầu kỹ thuật kết nối nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ với hệ thống thu thập, giám sát, điều khiển và hệ thống dữ liệu đo đếm của EVN theo Nghị định số 58/2025/NĐ-CP của Chính phủ.


EVN ban hành yêu cầu kỹ thuật và quy trình nghiệm thu kết nối điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

EVN ban hành yêu cầu kỹ thuật và quy trình nghiệm thu kết nối điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

Ngày 18/11/2026, Tập đoàn Điện lực Việt Nam (EVN) ban hành Quyết định số 1382/QĐ-EVN về yêu cầu kỹ thuật và quy trình nghiệm thu kết nối nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ với hệ thống thu thập, giám sát, điều khiển. Quyết định có hiệu lực kể từ ngày ký, thay thế Quyết định số 378/QĐ-EVN ngày 12/3/2025 về việc công bố yêu cầu kỹ thuật kết nối nguồn điện mặt trời mái nhà tự sản xuất, tự tiêu thụ với hệ thống thu thập, giám sát, điều khiển và hệ thống dữ liệu đo đếm của EVN theo Nghị định số 58/2025/NĐ-CP của Chính phủ.


Văn hóa học tập trong EVN: Khi đồng nghiệp cũng là thầy

Văn hóa học tập trong EVN: Khi đồng nghiệp cũng là thầy

Từ những trao đổi, hướng dẫn trong công việc, đội ngũ giảng viên nội bộ EVN giúp đồng nghiệp nâng cao năng lực, hoàn thiện chuyên môn. Qua đó, góp phần bồi đắp văn hóa học tập, gìn giữ và phát triển tri thức trong Tập đoàn.
