Tổ chức thi công đường dây 500kV Vân Phong – Vĩnh Tân xuyên Tết Nhâm Dần

Trước yêu cầu cấp bách phải hoàn thành cụm dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1, trọng tâm là dự án đường dây 500kV Vân Phong – Vĩnh Tân trong năm nay, Tổng công ty Truyền tải điện Quốc gia/Ban Quản lý dự án các công trình điện miền Trung (CPMB) đang kiểm soát tiến độ chặt chẽ, tổ chức thi công kể cả trong những ngày tết cổ truyền sắp tới.

Ngày 12/1, đi kiểm tra tiến độ cụm dự án này tại tỉnh Khánh Hòa, ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT) nhấn mạnh dự án cấp bách này phải hoàn thành trong tháng 12/2022. Thời gian thi công dự án không còn nhiều. Bên cạnh đó, trong quá trình thi công tiềm ẩn nhiều nguy cơ ảnh hưởng đến dự án như thời tiết, dịch bệnh. Hiện nay, giải phóng mặt bằng dự án đã đạt được gần 80% vị trí móng, toàn công trường cần tăng tốc, đẩy nhanh tiến độ thi công dự án.

Lãnh đạo EVNNPT cũng nhấn mạnh, Tổng công ty Truyền tải điện Quốc gia sẽ dành nguồn lực tốt nhất cho dự án này. Nếu có bất cứ khó khăn, vướng mắc gì, CPMB cần đề xuất kiến nghị ngay để kịp thời tháo gỡ. Các nhà thầu thi công, tư vấn giám sát phải bố trí đủ quân số để đảm bảo tiến độ thi công, kể cả trong dịp Tết Nguyên đán 2022.

Đoàn công tác của EVNNPT tặng quà Ban Tiền phương thuộc CPMB

Theo ông Nguyễn Đức Tuyển – Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB), tính đến ngày 12/1/2022, toàn tuyến đã bàn giao được 242/304 vị trí móng (đạt 79,6%). Trong đó, tỉnh Khánh Hòa bàn giao được 145/172 vị trí móng (đạt 84,3%); Ninh Thuận bàn giao 97/132 vị trí (đạt 73,4%). Hành lang tuyến đã bàn giao 35/304 khoảng cột (đạt 11,5%).

Về triển khai, tổ chức biện pháp thi công, trên cơ sở tiến độ bồi thường giải phóng mặt bằng (BTGPMB), cung cấp vật tư thiết bị, CPMB xây dựng tổng tiến độ các dự án và được Tổng công ty Truyền tải điện Quốc gia phê duyệt để tổ chức quản lý điều hành, đảm bảo hoàn thành các hạng mục theo đúng tiến độ được duyệt.

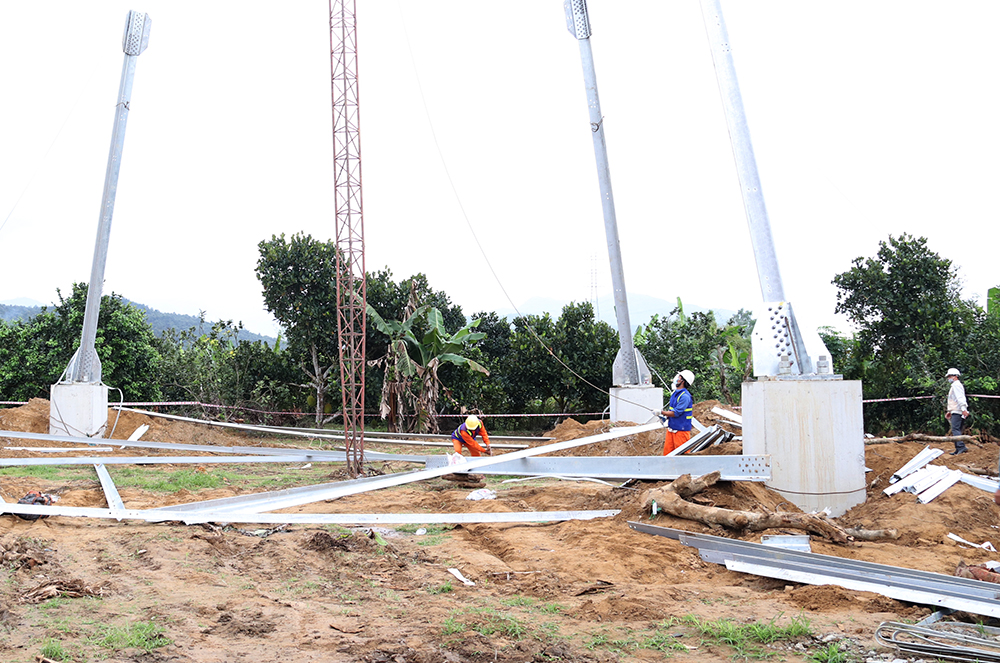

Thi công dựng cột đường dây 500kV Vân Phong - Vĩnh Tân đoạn qua địa phận tỉnh Khánh Hòa

Các ban Tiền phương của CPMB đều họp điều độ hàng ngày với các đơn vị thi công để kiểm điểm tiến độ. Cũng theo Giám đốc CPMB Nguyễn Đức Tuyển, công tác thi công được tổ chức theo hình thức cuốn chiếu, với mục tiêu tháng 6/2022 hoàn thành đào đúc móng; từ tháng 1 - 8/2022 hoàn thành lắp dựng cột; từ tháng 5 - 11/2022 hoàn thành kéo dây và phấn đấu nghiệm thu hoàn thành đóng điện vào ngày 25/12/2022.
