Đường dây 500 kV Sơn La - Lai Châu vẫn còn vướng 2 vị trí cột

15/05/2015 - 09:52 (GMT+7)

Ban Quản lý Dự án các công trình điện miền Bắc (NPMB) cho biết, trong quá trình triển khai dựng cột thi công Dự án đường dây 500 kV Sơn La – Lai Châu hiện vẫn còn vướng mắc ở 2 vị trí (198 và 199) trên địa bàn huyện Mường Chà (Điện Biên) do người dân chưa chịu nhận tiền đền bù.

Ông Trần Quang Vinh - Phó Giám đốc NPMB cho biết, mặc dù các hộ dân đã nhận 70% giá trị đền bù, đã bàn giao mặt bằng để tiến hành thi công móng, nhưng sau khi có quyết định phê duyệt phương án đền bù, các hộ dân không đồng ý mà đề nghị mức đền bù quá cao so với đơn giá Nhà nước quy định. Hai vị trí này NPMB đã chuyển phương án thi công cho UBND huyện Mường Chà để xem xét lập phương án bảo vệ thi công.

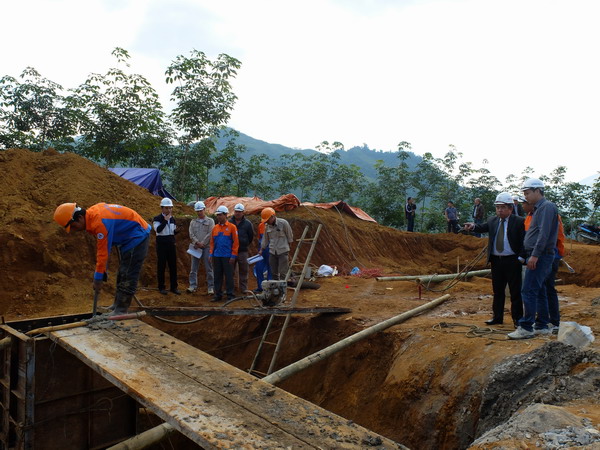

Thi công đúc móng đường dây 500kV Sơn La - Lai Châu - Ảnh X.Hoan

Ông Vinh cho biết thêm, tính đến ngày 10/5 phần mặt bằng móng của công trình đã phê duyệt phương án bồi thường, chi trả tiền cho các hộ dân theo phương án được phê duyệt, NPMB đã bàn giao toàn bộ vị trí móng cho các nhà thầu xây lắp và đã triển khai đúc móng. Ngoài ra, NPMB đã phê duyệt phương án bồi thường hành lang của 5/6 huyện, thị xã (còn huyện Thuận Châu, tỉnh Sơn La đang được lập phương án).

Đối với phần liên quan đến cây cao su (của Tập đoàn Cao su Việt Nam) đã lập xong phương án đền bù và đang trình phê duyệt. Trong công tác chi trả tiền bồi thường, NPMB đã chi trả xong 3/5 huyện, thị xã còn lại 2 huyện đã có phương án bồi thường, đang chuẩn bị kinh phí chi trả.

Đặc biệt, các nhà thầu đã hoàn thành toàn bộ khâu đúc móng, đã dựng xong 226/311 cột và tiếp tục đẩy nhanh công tác dựng các vị trí cột còn lại, riêng công tác kéo dây cũng đã sẵn sàng khi đến thời hạn giao dây theo hợp đồng đã ký kết.

Hiện tại, trên công trường xây dựng đường dây 500 kV Sơn La - Lai Châu, hàng nghìn kỹ sư, công nhân của các nhà thầu thi công, đơn vị tư vấn giám sát đang khẩn trương làm việc. Không khí thi đua lao động sôi nổi đang diễn ra trên toàn công trình với mục tiêu hoàn thành đường dây trong tháng 10/2015, sẵn sàng tiếp nhận dòng điện đầu tiên từ tổ máy số 1 Thủy điện Lai Châu, thiết thực lập thành tích chào mừng Đại hội Đảng các cấp, tiến tới Đại hội Đảng toàn quốc lần thứ XII.

Được biết, đường dây 500 kV Sơn La - Lai Châu có tổng chiều dài 158 km, đi qua các huyện Mường La, Thuận Châu (Sơn La), Tuần Giáo, Mường Chà, thị xã Mường Lay (Điện Biên), Nậm Nhùn (Lai Châu) với tổng mức đầu tư trên 4.070 tỷ đồng. Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, NPMB thay mặt chủ đầu tư quản lý điều hành Dự án.

Nhiệm vụ trọng tâm của tuyến đường dây này là truyền tải công suất của Nhà máy Thủy điện Lai Châu và các nhà máy thủy điện nhỏ khu vực Tây Bắc vào hệ thống điện Quốc gia, tạo cơ sở vận hành hiệu quả, linh hoạt hệ thống điện miền Bắc và hệ thống điện Quốc gia với công suất truyền tải khoảng 1.561 MW.


Xuân Tiến 15/05/2015 - 09:52 (GMT+7)
Share

EVNGENCO3: Duy trì hiệu quả sản xuất kinh doanh, chuẩn bị cho giai đoạn phát triển mới

EVNGENCO3: Duy trì hiệu quả sản xuất kinh doanh, chuẩn bị cho giai đoạn phát triển mới

Năm 2025, mặc dù gặp nhiều khó khăn, thách thức do thiên tai ảnh hưởng đến hoạt động sản xuất, Tổng công ty Phát điện 3 (EVNGENCO3) vẫn duy trì hiệu quả hoạt động sản xuất kinh doanh và đạt nhiều kết quả tích cực trên các mặt hoạt động. Thông tin tại Đại hội đồng cổ đông thường niên EVNGENCO3 năm 2026, được tổ chức vào sáng 17/6 tại TP. Hồ Chí Minh.


EVNGENCO3: Duy trì hiệu quả sản xuất kinh doanh, chuẩn bị cho giai đoạn phát triển mới

EVNGENCO3: Duy trì hiệu quả sản xuất kinh doanh, chuẩn bị cho giai đoạn phát triển mới

Năm 2025, mặc dù gặp nhiều khó khăn, thách thức do thiên tai ảnh hưởng đến hoạt động sản xuất, Tổng công ty Phát điện 3 (EVNGENCO3) vẫn duy trì hiệu quả hoạt động sản xuất kinh doanh và đạt nhiều kết quả tích cực trên các mặt hoạt động. Thông tin tại Đại hội đồng cổ đông thường niên EVNGENCO3 năm 2026, được tổ chức vào sáng 17/6 tại TP. Hồ Chí Minh.


Nguy cơ xuất hiện El Nino rất mạnh; bão mạnh, mưa cực đoan, lũ quét, sạt lở đất

Nguy cơ xuất hiện El Nino rất mạnh; bão mạnh, mưa cực đoan, lũ quét, sạt lở đất

Nguy cơ xuất hiện El Nino rất mạnh đang ngày càng rõ nét. Nguy cơ xuất hiện các cơn bão mạnh trên Biển Đông, mưa cực đoan, lũ quét, sạt lở đất và ngập úng vẫn hiện hữu.


Tháng Công nhân 2026: Tiếp thêm động lực cho người lao động

Tháng Công nhân 2026: Tiếp thêm động lực cho người lao động

Giữa những ngày hè nắng nóng, khi nhu cầu sử dụng điện trên cả nước tăng cao, những người lao động EVN vẫn miệt mài bám trạm, bám lưới khắp mọi miền đất nước để giữ cho dòng điện vận hành an toàn, liên tục. Đồng hành trên những hành trình ấy, Công đoàn Điện lực Việt Nam (ĐLVN) và các công đoàn cơ sở đã mang sự sẻ chia, động viên đến với người lao động bằng nhiều hoạt động thiết thực, ý nghĩa trong Tháng công nhân 2026.


EVNHCMC tuyên dương 43 an toàn vệ sinh viên tiêu biểu năm 2026

EVNHCMC tuyên dương 43 an toàn vệ sinh viên tiêu biểu năm 2026

43 an toàn vệ sinh viên (ATVSV) tiêu biểu đã được Công đoàn Tổng công ty Điện lực TP Hồ Chí Minh (EVNHCMC) tuyên dương, khen thưởng tại chương trình “Gặp gỡ, lắng nghe an toàn vệ sinh viên năm 2026”. Chương trình được tổ chức vào sáng ngày 12/6, nhằm ghi nhận những đóng góp của lực lượng nòng cốt trong công tác bảo đảm an toàn lao động tại các đơn vị.
