Công trình Trạm biến áp 220kV Tương Dương có thể đóng điện trong tháng 3

09/03/2022 - 15:00 (GMT+7)

Thông tin từ Ban Quản lý dự án các công trình điện miền Trung (CPMB, thuộc Tổng công ty Truyền tải điện Quốc gia), toàn công trường dự án Trạm biến áp 220kV Tương Dương (Nghệ An) đang bám sát tiến độ và phấn đấu đóng điện trước ngày 31/3/2022, hoàn thành toàn bộ dự án trong tháng 4/2022.

Đến nay, phần xây dựng trạm biến áp (TBA) cơ bản đã hoàn thành thi công các hạng mục quan trọng như: móng máy biến áp, kháng, móng trụ đỡ thiết bị, cột cổng 220kV và 110kV. Tiến độ lắp đặt thiết bị nhất thứ hoàn thành 90%; lắp đặt thiết bị và đấu nối nhị thứ hoàn thành 65%. Công tác thí nghiệm hiệu chỉnh nhất thứ, nhị thứ tiến hành song song cùng công tác lắp đặt.

Phần đường dây 220kV đấu nối đã đào xong 3/3 vị trí cột, đổ bê tông móng xong 3/3 vị trí, lắp dựng xong 2/3 vị trí. Phần đường dây 35kV và TBA 35kV đã đóng điện tự dùng địa phương.

Dự án được triển khai thi công từ tháng 8/2021. Trong quá trình đó, dù tổng thời gian gián đoạn lên tới 1,5 tháng do thời tiết có mưa kéo dài cùng với ảnh hưởng của dịch COVID-19, nhưng tiến độ thi công vẫn đang bám sát tiến độ đề ra.

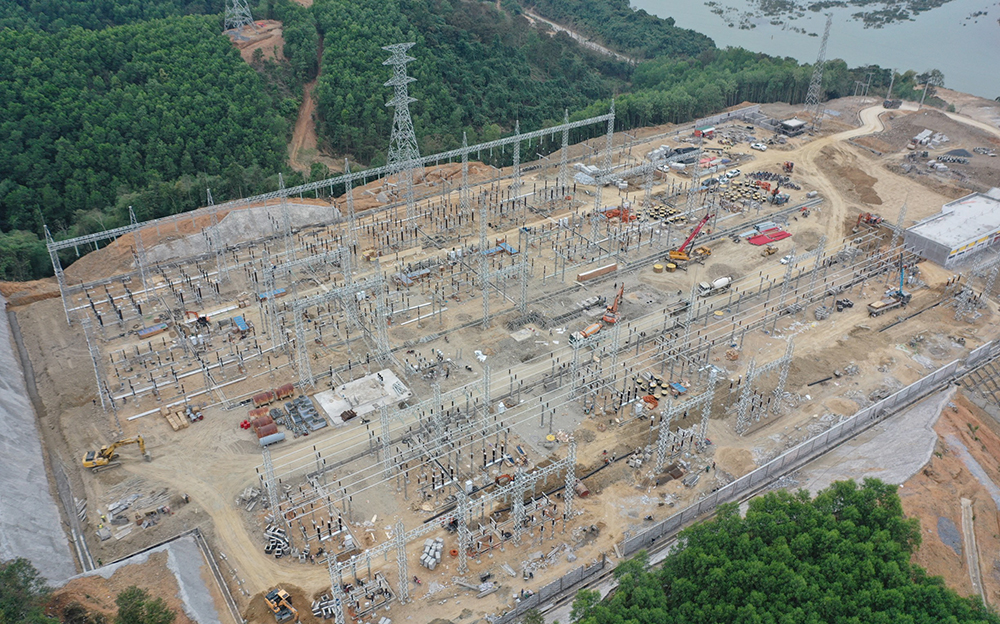

Các đơn vị thi công đang nỗ lực thi công để hoàn thành đóng điện dự án trong tháng 3/2022

Dự án sau khi hoàn thành phục vụ đấu nối nhập khẩu điện từ các cụm nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận giữa Chính phủ hai nước; giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng.

Trạm biến áp 220kV Tương Dương và đấu nối:

- Quy mô: 2 máy biến áp 220/110/22kV-125MVA (giai đoạn này lắp 1 máy)

- Địa điểm xây dựng: huyện Tương Dương, tỉnh Nghệ An;

- Khởi công: Tháng 8/2021

- Dự kiến hoàn thành: Tháng 4/2022

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Quản lý điều hành dự án: Ban QLDA các công trình điện miền Trung


Huyền Thương 09/03/2022 - 15:00 (GMT+7)
Share

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan đang thúc đẩy hàng loạt công việc phục vụ Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Nắng nóng và oi bức kéo dài khiến nhu cầu sử dụng điện tại TPHCM tăng vọt, đạt hơn 195 triệu kWh vào ngày 12/5/2026, vượt qua các đỉnh cao nhất trước đó.


Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Thực hiện Chỉ thị 09/CT-TTg và 10/CT-TTg của Thủ tướng Chính phủ, EVN và các đơn vị thành viên đang chủ động triển khai đồng bộ nhiều giải pháp tiết kiệm điện ngay trong hoạt động nội bộ; bám sát các mục tiêu, chỉ tiêu được giao, đồng thời lan tỏa tinh thần sử dụng điện tiết kiệm, hiệu quả tới cộng đồng và khách hàng sử dụng điện.


Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Ngày 11/5, tại Nghệ An, đoàn công tác của Công đoàn Điện lực Việt Nam do ông Đỗ Đức Hùng - Chủ tịch Công đoàn Điện lực Việt Nam làm trưởng đoàn đã đến thăm, động viên đoàn viên, người lao động tại Công ty Thủy điện Bản Vẽ, thuộc Tổng công ty Phát điện 1 (EVNGENCO1), nhân dịp Tháng Công nhân năm 2026.


Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Sáng 12/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam Nguyễn Tài Anh đã có buổi làm việc với ông Keiju Mitsuhashi - Giám đốc Văn phòng ngành năng lượng, Ngân hàng Phát triển châu Á (ADB).
