Thủy điện Tuyên Quang chủ động ứng phó bão số 10, giảm đáng kể đỉnh lũ cho hạ du

01/10/2025 - 10:48 (GMT+7)

Trước diễn biến mưa bão phức tạp, lưu lượng nước về hồ tăng nhanh vượt xa dự báo, Công ty Thủy điện Tuyên Quang (TQHPC) đã kịp thời triển khai các biện pháp ứng phó theo Quy trình vận hành liên hồ chứa trên lưu vực sông Hồng. Đơn vị huy động tối đa lực lượng trực chiến, dự báo và phối hợp với các cơ quan chức năng để xử lý các tình huống vận hành bất thường.

Ông Vũ Văn Tinh – Giám đốc TQHPC cho biết, đơn vị duy trì trực chỉ huy và trực ban PCTT 24/24 giờ; theo dõi chặt chẽ diễn biến mưa lũ, lưu lượng đến hồ, mực nước thượng – hạ lưu; kịp thời báo cáo Ban Chỉ đạo Phòng thủ dân sự Quốc gia, Bộ Nông nghiệp & Môi trường để quyết định phương án cắt, giảm lũ.

Cùng với đó là tuân thủ nghiêm chỉ đạo của UBND tỉnh Tuyên Quang và Ban chỉ huy Phòng thủ dân sự tỉnh; bảo đảm vận hành xả lũ theo quy định, đồng thời duy trì hệ thống quan trắc, cảnh báo và liên lạc với các địa phương ven sông.

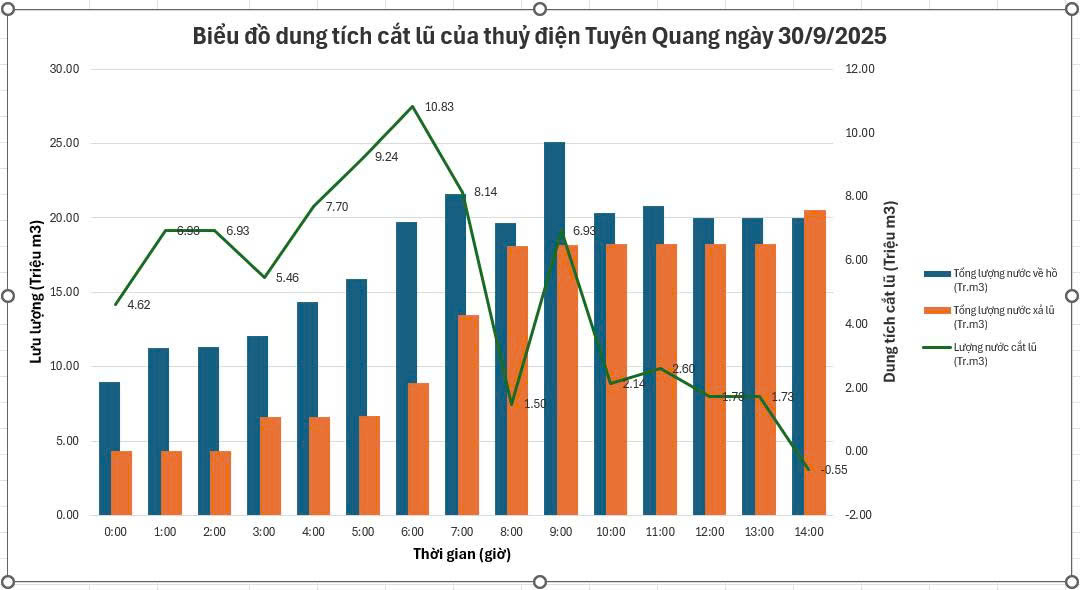

Biểu đồ dung tích cắt lũ của Thủy điện Tuyên Quang ngày 30/9/2025. Ảnh chụp màn hình

Tại đỉnh lũ lúc 9h30 ngày 30/9/2025, lưu lượng nước về hồ đạt 6.985 m³/s, lưu lượng xả 5.060 m³/s. Thuỷ điện Tuyên Quang đã cắt 1.925 m³/s, tương đương 6,93 triệu m³ nước; tính riêng trong ngày 30/9, tổng dung tích cắt lũ cho hạ du đạt 76,49 triệu m³. Việc này góp phần hạ thấp đỉnh lũ, làm chậm tiến trình lũ, giảm nguy cơ ngập lụt và bảo đảm an toàn cho vùng hạ du.

Cùng với nhiệm vụ kỹ thuật, công tác bảo đảm an toàn cho người dân hạ du được đặt lên hàng đầu. Ngay khi có cảnh báo, lực lượng cán bộ, công nhân viên của công ty đã nhanh chóng phối hợp với chính quyền xã Nà Hang để vận động, hỗ trợ các hộ dân ở khu vực thấp trũng di chuyển người, tài sản và đồ đạc lên nơi cao, an toàn. Hành động kịp thời và thiết thực này đã nhận được sự đồng thuận và đánh giá cao từ phía người dân và chính quyền địa phương.


Phạm Phương Thùy 01/10/2025 - 10:48 (GMT+7)
Share

Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Nhiều hạng mục của Dự án Nhà máy Thủy điện Trị An mở rộng (tại tỉnh Đồng Nai) vẫn đang được đẩy nhanh tiến độ dù đã vào đầu mùa mưa. Trong quá trình thi công, lãnh đạo Tập đoàn Điện lực Việt Nam và Công đoàn Điện lực Việt Nam yêu cầu các đơn vị luôn đặt an toàn lao động và chất lượng công trình lên hàng đầu, không vì áp lực tiến độ mà xem nhẹ hai yếu tố cốt lõi này.


Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Nhiều hạng mục của Dự án Nhà máy Thủy điện Trị An mở rộng (tại tỉnh Đồng Nai) vẫn đang được đẩy nhanh tiến độ dù đã vào đầu mùa mưa. Trong quá trình thi công, lãnh đạo Tập đoàn Điện lực Việt Nam và Công đoàn Điện lực Việt Nam yêu cầu các đơn vị luôn đặt an toàn lao động và chất lượng công trình lên hàng đầu, không vì áp lực tiến độ mà xem nhẹ hai yếu tố cốt lõi này.


EVNNPT tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

EVNNPT tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Ngày 25/6, tại Hà Nội, Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) - Hoàng Xuân Khôi chủ trì cuộc họp rà soát tiến độ dự án Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, yêu cầu các đơn vị tập trung tháo gỡ dứt điểm các vướng mắc về hành lang tuyến, huy động tối đa nguồn lực để hoàn thành đóng điện đoạn tuyến 3 mạch trong tháng 6 và đưa toàn bộ dự án vào vận hành trong tháng 7/2026.


Ngày 24/6/2026, phụ tải điện miền Bắc tiếp tục lập đỉnh mới trong cao điểm nắng nóng

Ngày 24/6/2026, phụ tải điện miền Bắc tiếp tục lập đỉnh mới trong cao điểm nắng nóng

Ngày 24/6/2026, công suất cực đại trên địa bàn 17 tỉnh, thành phố miền Bắc do Tổng công ty Điện lực miền Bắc (EVNNPC) quản lý bán điện, không bao gồm Hà Nội, đạt 21.142MW, vượt mức đỉnh ghi nhận cuối tháng 5 và thiết lập mức cao nhất từ trước đến nay.


EVNSPC hỗ trợ tối đa cho người dân, doanh nghiệp lắp đặt điện mặt trời mái nhà tự sản, tự tiêu

EVNSPC hỗ trợ tối đa cho người dân, doanh nghiệp lắp đặt điện mặt trời mái nhà tự sản, tự tiêu

Tại Hội thảo “Chuyển đổi xanh, cần gì để tăng tốc” do Báo Thanh Niên tổ chức sáng 26/6, ông Bùi Quốc Hoan – Phó Tổng giám đốc Tổng công ty Điện lực miền Nam (EVNSPC) đã chia sẻ về những lợi ích thiết thực của điện mặt trời mái nhà tự sản tự tiêu kết hợp hệ thống lưu trữ năng lượng (BESS) cũng như những giải pháp để thúc đẩy nguồn năng lượng sạch này.
