Thi công Thủy điện Hòa Bình mở rộng: Giữ vững tiến độ trong giai đoạn then chốt của dự án

26/05/2025 - 15:48 (GMT+7)

Trong điều kiện thi công khắc nghiệt khi bước vào mùa mưa, dự án Nhà máy Thủy điện Hòa Bình mở rộng vẫn đang duy trì được nhịp độ thi công hết sức tích cực. Tới cuối tháng 5, nhiều hạng mục then chốt không chỉ đạt mà còn vượt kế hoạch đề ra, tạo cơ sở quan trọng để sớm hoàn thành mục tiêu phát điện 2 tổ máy trong năm 2025.

Tập trung cao độ, thi công vượt kế hoạch nhiều hạng mục

Tại cuộc họp giao ban công trường sáng ngày 26/5, Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) Bùi Phương Nam đã báo cáo chi tiết tình hình triển khai thi công trong tháng 5. Dù thời tiết bước vào mùa mưa với nhiều khó khăn, các hạng mục chính của công trình đều đã hoàn thành đạt, vượt tiến độ. Cụ thể, khối lượng thi công tháo dỡ đê quây cửa lấy nước hoàn thành 100% kế hoạch; thi công bê tông cửa lấy nước và bê tông nhà máy vượt 8% kế hoạch; bê tông hầm dẫn nước số 1 vượt 20% kế hoạch tháng.

Trong đó, hiện nay trên công trường đang tháo dỡ đê quây và thi công giai đoạn 3 kênh dẫn vào cửa lấy nước: Công tác đào đất, đá lũy kế đã đạt 83%. Các nhà thầu đang hoàn thiện gia cố mái kênh với thi công bê tông và phun vảy; chuẩn bị công tác lắp đặt lưới tiếp địa đáy kênh.

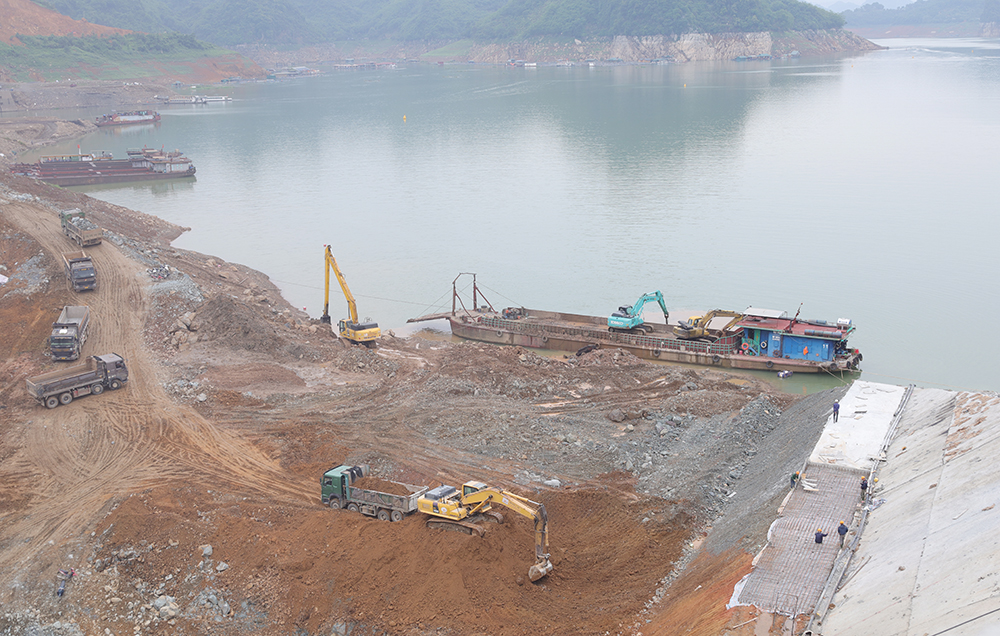

Khu vực thi công tháo dỡ đê quây dự án NMTĐ Hòa Bình mở rộng

Đối với hạng mục hầm dẫn nước, hầm số 1 tới nay lũy kế đã thi công bê tông đạt 93,1% tổng khối lượng. Với hầm dẫn nước số 2, tới nay đã hoàn thành 100% khối lượng thi công bê tông.

Về công tác lắp đặt thiết bị hạng mục Nhà máy, kênh xả, nhà thầu đã hoàn thành hạ lưới chắn rác, hoàn thành thử khô cửa van hạ lưu số 1 và số 2. Đối với thiết bị tuabin thủy lực, nhà thầu đã hoàn thành lắp đặt vành đáy; hoàn thành cẩu chuyển các thiết bị gồm cánh hướng động, bánh xe công tác vào vị trí lắp đặt; hoàn thành lắp đặt, kiểm tra thông số kỹ thuật nắp hầm tuabin lần 3 để triển khai lắp nắp hầm.

Qua thực tế kiểm tra công trường và nghe báo cáo tại buổi họp giao ban, Thành viên HĐTV EVN Đặng Huy Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương đánh giá cao nỗ lực của các đơn vị thực hiện dự án. Ban QLDA Điện 1 và các nhà thầu đã duy trì tiến độ khả quan trong điều kiện thi công khó khăn, đạt và vượt tiến độ kế hoạch. Đây là nền tảng quan trọng để tiếp tục đẩy nhanh tiến độ thi công dự án.

Phải tuyệt đối đảm bảo an toàn công trường trong mùa mưa lũ

Trong tháng 6, công trường đề ra một số mục tiêu như: Hoàn thành công tác tháo dỡ đê quây và thi công giai đoạn 3 kênh dẫn vào trước ngày 15/6/2025. Tại khu vực Nhà máy: triển khai công tác hoàn thiện buồng phòng (công tác sơn, lát gạch nền)...

Về lắp đặt thiết bị, với tuabin thủy lực tổ máy 1: Hoàn thành lắp đặt/cẩu lắp: trục tuabin, ổ hướng tuabin, côn đỡ, vành điều khiển, hệ thống điều tốc... để lắp đặt căn chỉnh theo thiết kế. Đồng thời, tổ hợp và lắp đặt rotor máy phát thủy lực tổ máy 1. Đối với tổ máy 2, sẽ tổ hợp, lắp đặt thiết bị tuabin: vành đáy, cánh hướng...

Tại cuộc họp, Phó Tổng giám đốc EVN Phạm Hồng Phương chỉ đạo Ban QLDA tập trung xử lý dứt điểm các tồn tại, vướng mắc trong công tác giải phóng mặt bằng. Đồng thời, yêu cầu EVNPMB1 và nhà thầu tập trung toàn lực vào các hạng mục trọng điểm trong tháng 6.

Đối với nhà thầu Tổng công ty Xây dựng Trường Sơn, cần tiếp tục tăng cường thiết bị có công suất lớn, nhân lực, tổ chức thi công 3 ca liên tục đảm bảo mục tiêu hoàn thành tháo dỡ đê quây theo tiến độ. Phối hợp chặt chẽ với EVNPMB1 để nắm bắt kịp thời thông tin vận hành hồ chứa, dự báo khí tượng thủy văn, triển khai thi công đảm bảo tuyệt đối an toàn cho người, thiết bị, đồng thời đảm bảo an toàn cho nhà máy Thủy điện Hòa Bình hiện hữu và hạ du. Đối với nhà thầu Lilama 10, cần tăng cường nhân lực, giải pháp thi công để đẩy nhanh tiến độ tổ hợp, lắp đặt thiết bị tuốc bin, máy phát...

Phó Tổng giám đốc EVN chỉ đạo EVNPMB1 thực hiện chế độ giao ban công trường hàng tuần với sự tham gia đầy đủ của nhà thầu, tư vấn và các đơn vị liên quan, rà soát tiến độ, điều phối nhịp nhàng công tác xây dựng, lắp đặt thiết bị và xử lý ngay các vướng mắc phát sinh.

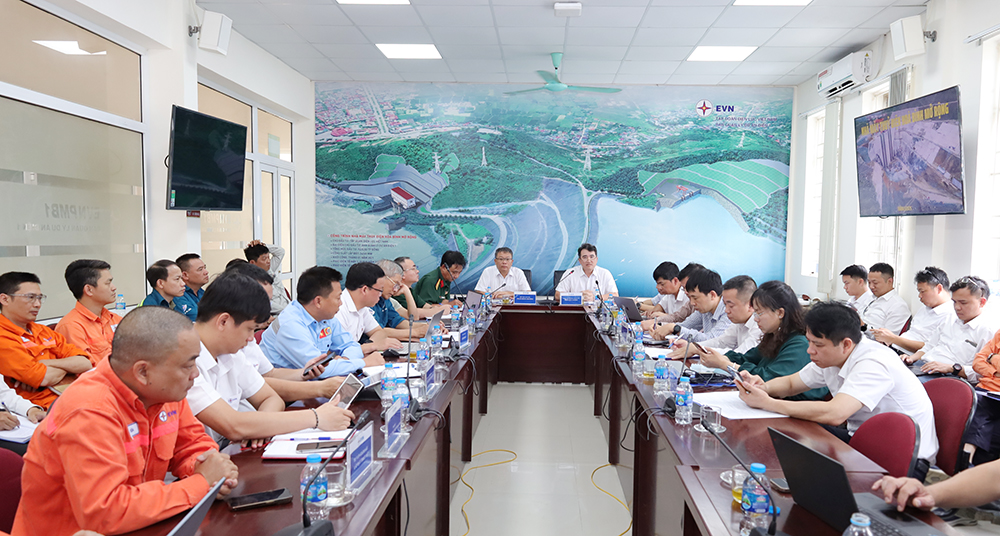

Thành viên HĐTV EVN Đặng Huy Cường và Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì cuộc họp giao ban công trường tháng 5, triển khai kế hoạch tháng 6

Kết luận cuộc họp, Thành viên Hội đồng thành viên EVN Đặng Huy Cường nhấn mạnh, giai đoạn hiện tại là thời điểm then chốt quyết định thành công của dự án, các đơn vị thi công phải đặc biệt chú trọng đến chất lượng công trình và an toàn lao động.

Thành viên HĐTV EVN Đặng Huy Cường chỉ rõ: đường găng quan trọng nhất hiện nay là tháo dỡ đê quây cửa lấy nước. EVN sẽ phối hợp với Công ty TNHH MTV Vận hành hệ thống điện và thị trường điện Quốc gia (NSMO) để xem xét tiếp tục điều tiết hạ mức nước hồ Thủy điện Hòa Bình; theo đó, EVNPMB1 và các nhà thầu phải tranh thủ điều kiện thuận lợi để huy động tối đa thiết bị, nhân lực, hoàn thành hạng mục này đúng thời gian.

Bên cạnh đó, ông Đặng Huy Cường yêu cầu các nhà thầu tổ chức thi công trên công trường đảm bảo vệ sinh môi trường, an toàn; đặc biệt chú trọng các biện pháp phòng chống mưa lũ, thiên tai trong bối cảnh mùa mưa năm nay đến sớm.

Lãnh đạo EVN cũng giao nhiệm vụ cho Cong ty Thủy điện Hòa Bình chủ động hoàn thành đào tạo, bố trí lực lượng chuẩn bị sản xuất, đảm bảo sẵn sàng tiếp nhận, vận hành khi các tổ máy mới của Thủy điện Hòa Bình mở rộng đi vào phát điện.

Với sự chỉ đạo sâu sát của lãnh đạo EVN và nỗ lực đồng lòng, quyết tâm cao độ từ các đơn vị tham gia thi công, dự án Nhà máy Thủy điện Hòa Bình mở rộng đang đi đúng hướng, từng bước đẩy nhanh mục tiêu, phấn đấu phát điện tổ máy 1 trong tháng 8/2025; tổ máy 2 trong tháng 10/2025. Qua đây, góp phần nâng cao năng lực cung ứng điện, tăng cường khả năng điều tiết và vận hành linh hoạt hệ thống điện quốc gia.

Xem thêm thông tin về dự án Nhà máy Thủy điện Hòa Bình mở rộng tại đây


PN 26/05/2025 - 15:48 (GMT+7)
Share

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Đây là bước tiến quan trọng, tạo tiền đề hướng tới phát điện tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I lên hệ thống điện quốc gia vào tháng 5 tới, góp phần bổ sung nguồn điện phục vụ nhu cầu phụ tải trong mùa nắng nóng.


Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Bám sát mục tiêu tiến độ năm 2026, trên các công trường xây dựng nguồn điện trọng điểm mà Tập đoàn Điện lực Việt Nam (EVN) đang triển khai, có hàng nghìn kỹ sư, công nhân vẫn duy trì nhịp làm việc 3 ca liên tục không nghỉ vì “mạch nguồn năng lượng” quốc gia.


Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Ngày 13/4, Bộ Chính trị, Ban Bí thư Trung ương Đảng tổ chức Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Hội nghị lần thứ hai Ban Chấp hành Trung ương Đảng khóa XIV. Tính riêng Tập đoàn Điện lực Việt Nam (EVN), có tổng số 3.088 đảng viên từ các tổ chức Đảng trực thuộc Đảng bộ EVN và các đơn vị của EVN có tổ chức Đảng trực thuộc cấp ủy địa phương đã tham gia học tập, quán triệt.


Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Trong bối cảnh nhu cầu điện tăng cao, việc triển khai đồng bộ các giải pháp tiết kiệm điện, quản lý nhu cầu và phát triển điện mặt trời mái nhà là yêu cầu cấp thiết để bảo đảm an ninh năng lượng. Chủ tịch HĐTV EVNNPC Đỗ Nguyệt Ánh đã chia sẻ với www.evn.com.vn về giải pháp và quyết tâm thực hiện Chỉ thị 09 và Chỉ thị 10 của Chính phủ.


EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

Bám sát tinh thần Nghị quyết số 70-NQ/TW của Bộ Chính trị và Chỉ thị 10/CT-TTg của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động triển khai đồng bộ các giải pháp nhằm đảm bảo cung ứng điện cho cao điểm mùa khô năm 2026 và các tháng tiếp theo. Trong đó, thực hiện loạt giải pháp khuyến khích, hỗ trợ khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất tự tiêu thụ; đẩy mạnh tuyên truyền các giải pháp tiết kiệm điện; giao chỉ tiêu cho các đơn vị trực thuộc triển khai nhanh chóng hệ thống pin lưu trữ năng lượng (BESS)...
