Hạ đặt thành công rotor tổ máy 2: Cột mốc quan trọng của dự án Thủy điện Hòa Bình mở rộng

07/10/2025 - 10:30 (GMT+7)

Lúc 10h18' sáng ngày 7/10, tại công trường Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ), Tập đoàn Điện lực Việt Nam (EVN) và Ban Quản lý dự án Điện 1 phối hợp với các nhà thầu tổ chức hạ đặt thành công rotor tổ máy số 2 dự án Nhà máy Thủy điện Hòa Bình mở rộng. Đây là cột mốc then chốt để tiến tới mục tiêu phát điện tổ máy 2 trong tháng 11/2025.

Tham dự và trực tiếp chỉ đạo, giám sát quá trình hạ đặt rotor tại công trường, về phía Tập đoàn Điện lực Việt Nam có: Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An, Phó Tổng giám đốc EVN Phạm Hồng Phương, đại diện các Ban chuyên môn của Tập đoàn, Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) Bùi Phương Nam.

Cùng chứng kiến có đông đảo lãnh đạo, cán bộ, kỹ sư, công nhân các đơn vị thi công, xây lắp, tư vấn giám sát đang làm việc tại công trường.

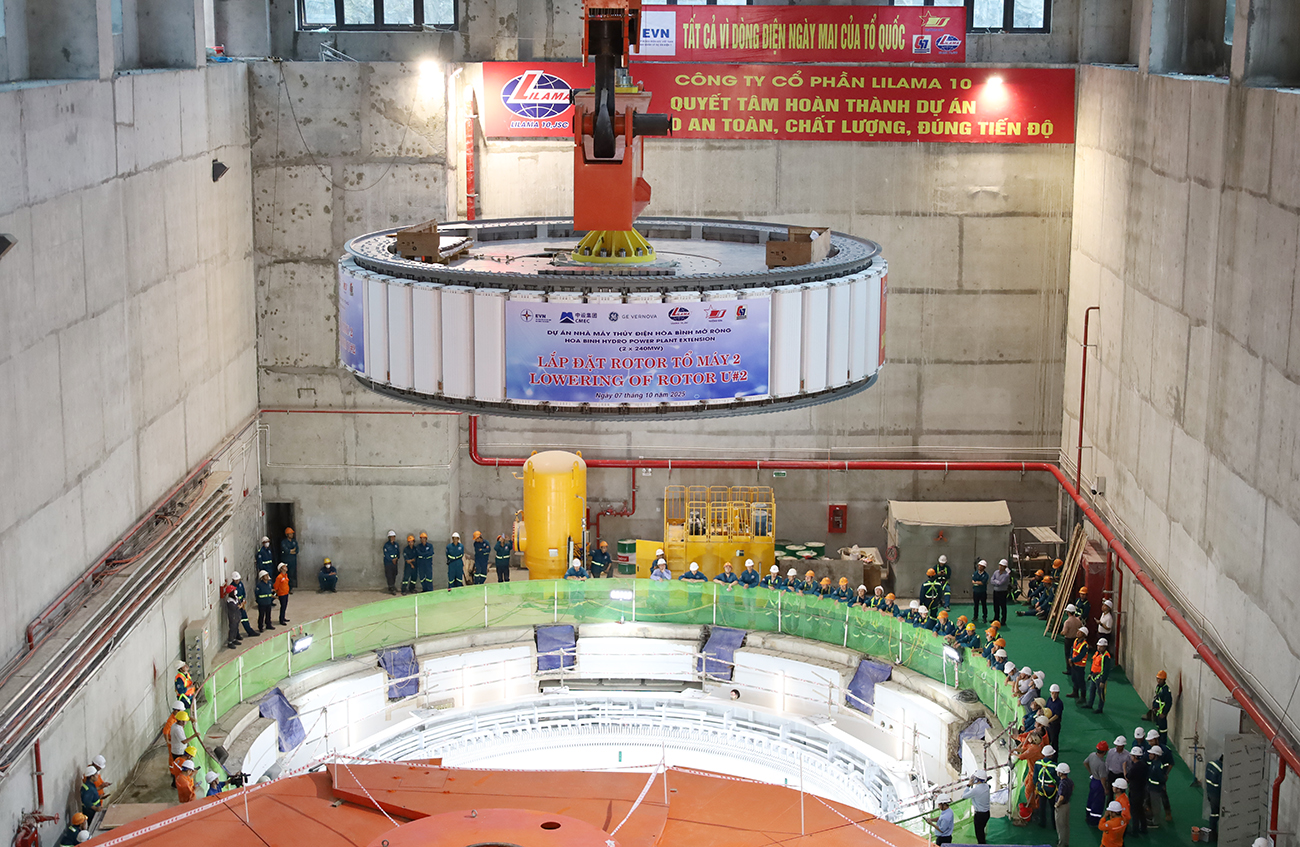

Rotor tổ máy 2 dự án thủy điện Hòa Bình mở rộng có trọng lượng khoảng 585 tấn

Theo Ban Quản lý dự án Điện 1, rotor tổ máy số 2 có trọng lượng khoảng 585 tấn, đường kính 11,24 mét, chiều cao 2,50 mét -  thuộc nhóm thiết bị siêu trường, siêu trọng đòi hỏi quy trình thi công đặc biệt.

Toàn bộ quá trình tổ hợp, căn chỉnh và hạ đặt được thực hiện trong điều kiện giám sát kỹ thuật nghiêm ngặt, sử dụng hệ thống trục nâng công suất lớn với sức nâng 900 tấn, thiết bị cân bằng đối trọng... Đồng thời, đòi hỏi sự phối hợp chặt chẽ, nhịp nhàng giữa các lực lượng tham gia dự án.

Trước đó, rotor tổ máy 1 dự án đã được hạ đặt thành công vào ngày 6/7/2025 và phát điện hòa lưới đúng ngày 19/8/2025. Ông Bùi Bình Nhưỡng - Chỉ huy trưởng công trình của nhà thầu Lilama10 cho biết, trong giai đoạn cao điểm, nhà thầu Lilama10 đã huy động tới 600 nhân sự trên công trường để vừa hoàn thiện lắp đặt tổ máy 1, vừa thực hiện tổ hợp rotor tổ máy số 2 dự án.

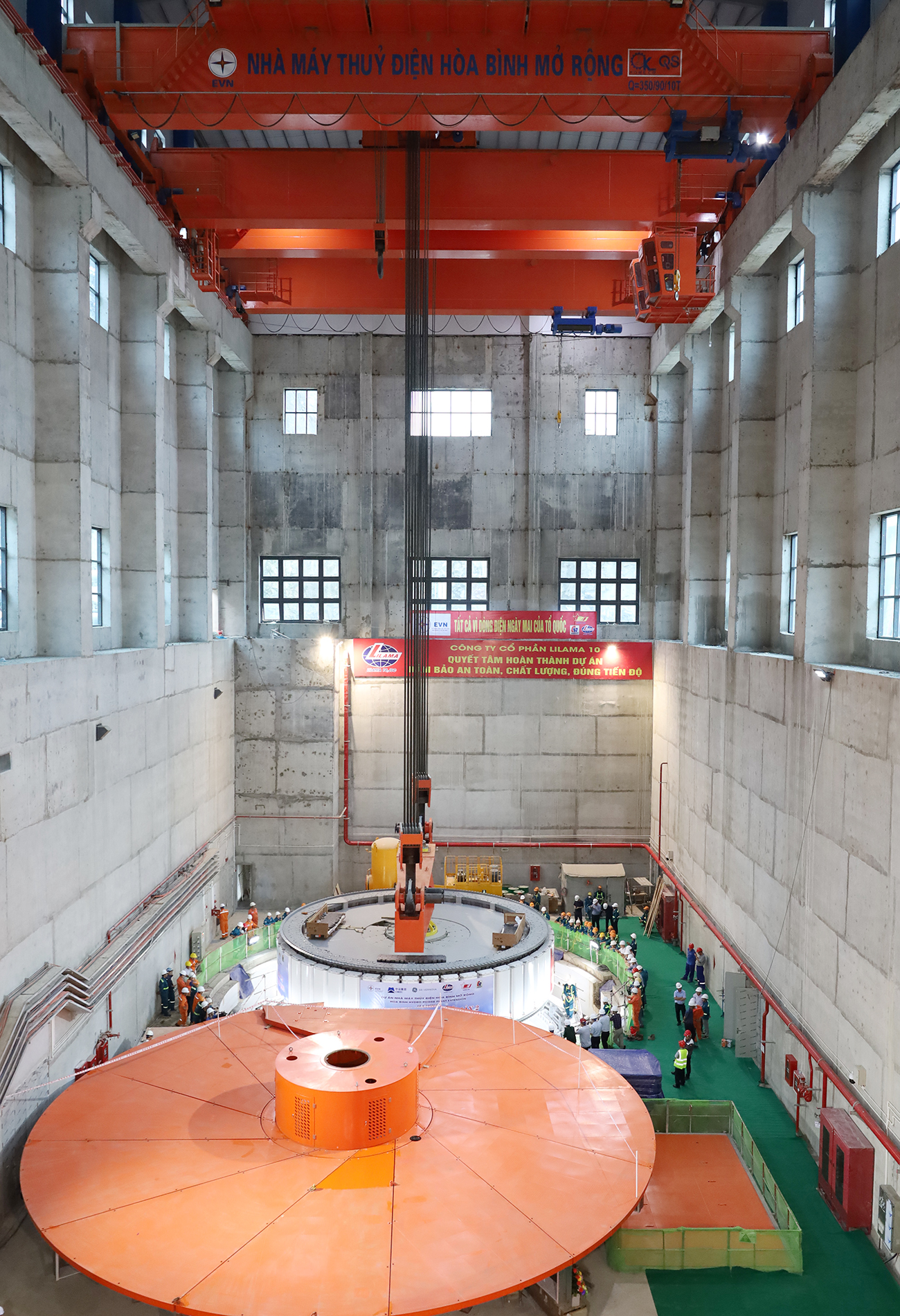

Rotor được đưa về vị trí stator tổ máy 2

Ông Bùi Phương Nam - Giám đốc EVNPMB1 cho biết, với việc hạ đặt thành công rotor tổ máy 2, hiện dự án đã hoàn thành khoảng 90% khối lượng công việc. Thời gian tới, trên công trường sẽ tập trung căn chỉnh tổ máy, thực hiện các thí nghiệm để đảm bảo phát điện tổ máy 2 vào tháng 11 và hoàn thành dự án trong năm 2025. Qua đó, thiết thực chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.

Dự án thủy điện Hòa Bình mở rộng nằm bên bờ phải tuyến đập thủy điện Hòa Bình hiện hữu. Nhà máy nằm trên địa bàn phường Hòa Bình, cửa lấy nước và kênh vào thuộc phường Thống Nhất, tỉnh Phú Thọ. Nhà máy thủy điện Hòa Bình mở rộng sẽ sử dụng chung các hạng mục hồ chứa, đập dâng, đập tràn với công trình nhà máy thủy điện Hòa Bình hiện nay. Phần xây dựng mới bao gồm các hạng mục: kênh dẫn vào cửa lấy nước, cửa lấy nước, đường hầm dẫn nước, nhà máy.

Chủ tịch HĐTV EVN Đặng Hoàng An (thứ 4 từ phải sang) chúc mừng các lực lượng tham gia dự án

Dự án sau khi hoàn thành và đưa vào vận hành sẽ tăng khả năng phát công suất phủ đỉnh cho hệ thống điện quốc gia, tạo điều kiện khai thác tối đa nguồn nước xả thừa hàng năm vào mùa lũ của Nhà máy thủy điện Hòa Bình hiện hữu để phát điện. Đồng thời, nâng cao khả năng điều tần, ổn định tần số của hệ thống điện quốc gia; góp phần giảm chi phí của hệ thống. Công trình mở rộng cũng góp phần giảm cường độ làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.

Phó Tổng giám đốc EVN Phạm Hồng Phương (thứ 2, từ trái sang) trao đổi với đơn vị thi công trong quá trình hạ đặt rotor

Dự án Nhà máy Thủy điện Hòa Bình mở rộng:

  • Chủ đầu tư: Tập đoàn Điện lực Việt Nam;
  • Đại diện chủ đầu tư:  Ban Quản lý dự án Điện 1;
  • Tổng mức đầu tư công trình:  Khoảng 9.220 tỷ đồng.
  • Công suất: 480MW (2 tổ máy)
  • Sản lượng phát điện bình quân hàng năm: khoảng 488,3 triệu kWh/năm.
  • Tư vấn thiết kế: Công ty Cổ phần Tư vấn xây dựng Điện 1;
  • Nhà thầu thi công xây dựng: Liên danh nhà thầu Tổng công ty xây dựng Trường Sơn - Bộ Quốc phòng, Công ty cổ phần xây dựng 47, Công ty cổ phần Lilama 10;
  • Khởi công: tháng 01/2021.
  • Hoàn thành: Dự kiến cuối năm 2025.




Minh Hạnh 07/10/2025 - 10:30 (GMT+7)
Share

‘Trung thu sum vầy’: Trải nghiệm văn hóa, gắn kết gia đình CBNV Cơ quan EVN

‘Trung thu sum vầy’: Trải nghiệm văn hóa, gắn kết gia đình CBNV Cơ quan EVN

Ngày 20/9, tại Bảo tàng gốm Bát Tràng (Hà Nội), chương trình “Trung thu sum vầy” do Ban Nữ công - Công đoàn Cơ quan Tập đoàn Điện lực Việt Nam (EVN) tổ chức thu hút sự tham gia của hơn 60 gia đình cán bộ nhân viên (CBNV) cùng các con. Các em nhỏ được trải nghiệm văn hóa truyền thống và có thêm những khoảnh khắc gắn kết bên gia đình trong mùa Tết đoàn viên 2026.


Công điện của Thủ tướng yêu cầu chủ động ứng phó, khắc phục hậu quả mưa lũ

Công điện của Thủ tướng yêu cầu chủ động ứng phó, khắc phục hậu quả mưa lũ

Thủ tướng Chính phủ ban hành Công điện số 66/CĐ-TTg ngày 21/9/2026, yêu cầu các bộ, ngành, địa phương triển khai kịp thời các biện pháp ứng phó mưa lũ, bảo đảm an toàn tính mạng, tài sản của Nhân dân và Nhà nước, đồng thời khẩn trương khắc phục hậu quả thiên tai.


‘Trung thu sum vầy’: Trải nghiệm văn hóa, gắn kết gia đình CBNV Cơ quan EVN

‘Trung thu sum vầy’: Trải nghiệm văn hóa, gắn kết gia đình CBNV Cơ quan EVN

Ngày 20/9, tại Bảo tàng gốm Bát Tràng (Hà Nội), chương trình “Trung thu sum vầy” do Ban Nữ công - Công đoàn Cơ quan Tập đoàn Điện lực Việt Nam (EVN) tổ chức thu hút sự tham gia của hơn 60 gia đình cán bộ nhân viên (CBNV) cùng các con. Các em nhỏ được trải nghiệm văn hóa truyền thống và có thêm những khoảnh khắc gắn kết bên gia đình trong mùa Tết đoàn viên 2026.


Sáu nhóm trách nhiệm trọng tâm của EVN với Dự án điện hạt nhân Ninh Thuận 1

Sáu nhóm trách nhiệm trọng tâm của EVN với Dự án điện hạt nhân Ninh Thuận 1

Được giao làm chủ đầu tư Nhà máy điện hạt nhân Ninh Thuận 1, Tập đoàn Điện lực Việt Nam (EVN) xác định 6 nhóm trách nhiệm trọng tâm, xuyên suốt từ chuẩn bị đầu tư, bảo đảm an toàn, đào tạo nhân lực đến đấu nối hệ thống điện, phát triển chuỗi cung ứng và tạo đồng thuận xã hội. Dự án cũng được kỳ vọng tạo thêm động lực phát triển cho Khánh Hòa và khu vực Nam Trung Bộ.
