Dự án Thủy điện Hòa Bình mở rộng: Phấn đấu hoàn thành tháo dỡ đê quây trước 15/6/2025

16/05/2025 - 11:11 (GMT+7)

Kiểm tra, đốc thúc tiến độ thi công Dự án Nhà máy Thủy điện (NMTĐ) Hòa Bình mở rộng vào chiều ngày 15/5 tại tỉnh Hòa Bình, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn yêu cầu các đơn vị tham gia thi công tiếp tục đảm bảo tiến độ, chất lượng công trình, phấn đấu hoàn thành công tác tháo dỡ đê quây cửa lấy nước trước 15/6/2025.

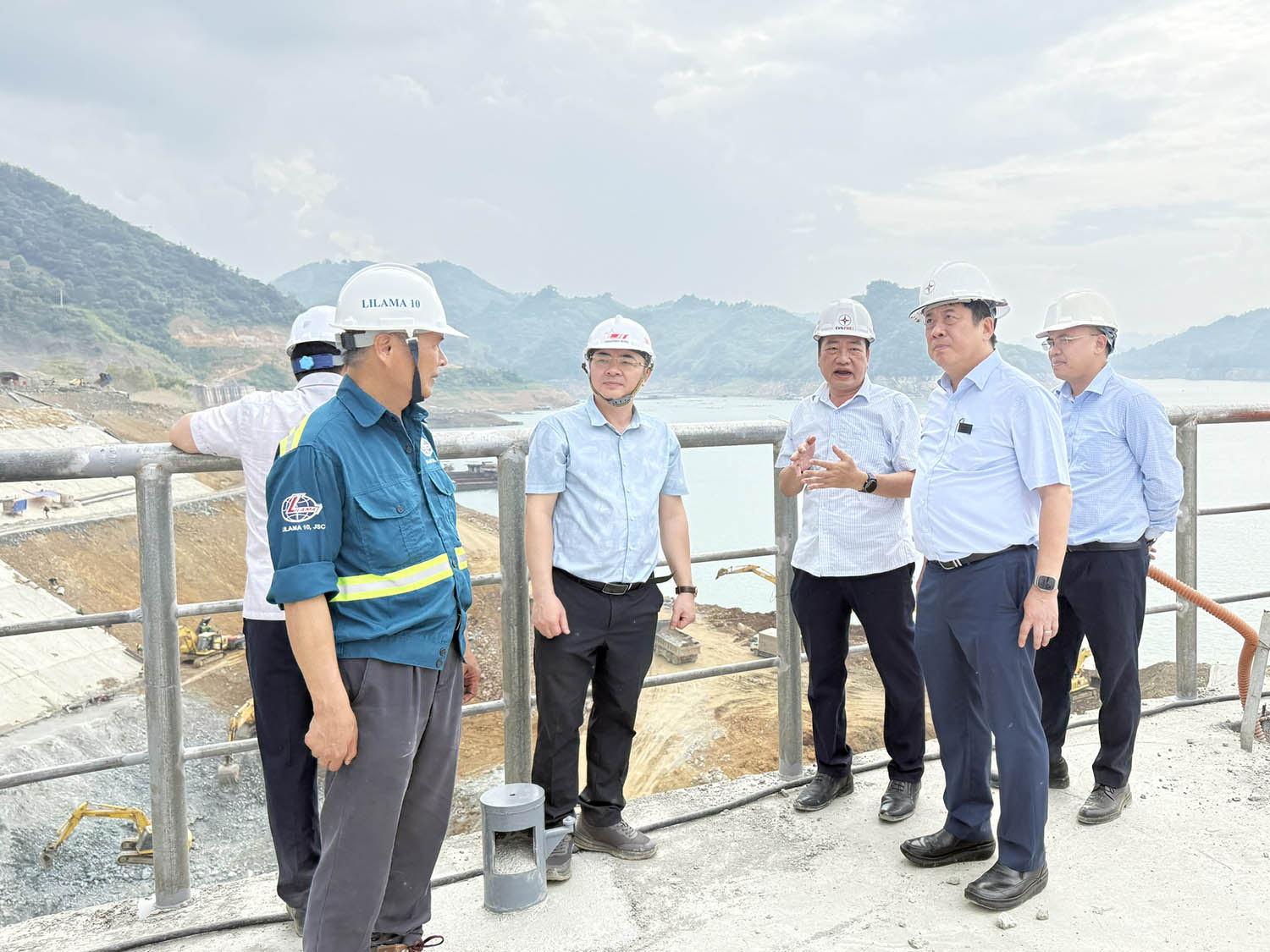

Giám đốc EVNPMB1 Bùi Phương Nam (hàng dưới, thứ 2 từ phải vào) báo cáo Tổng giám đốc EVN (hàng đầu, bìa phải) tiến độ thực hiện thi công Dự án NMTĐ Hòa Bình mở rộng

Với sự nỗ lực của Ban Quản lý dự án Điện 1 (EVNPMB1) và các đơn vị thi công, dự án Nhà máy Thủy điện Hòa Bình mở rộng đến nay đạt nhiều kết quả đáng ghi nhận. Trong đó, công tác thi công bê tông hạng mục cửa lấy nước đạt 88,7%; thi công bê tông tại hầm dẫn nước số 1 lũy kế đạt 91,91%, tại hầm dẫn nước số 2 đạt 98,7%, hầm tiêu nước đạt 100%...

Ở hạng mục nhà máy, kênh xả, khối lượng thi công bê tông đã đạt 100%. Tổ máy 1 đã hoàn thành công tác lợp mái, hiện nhà thầu Lilama đang triển khai lắp đặt thiết bị. Với tổ máy 2 cũng hoàn thành đổ dầm cầu trục thượng và hạ lưu, nhà thầu đang triển khai thi công phần tường thu hồi, cao độ trung bình đạt 55,4m...

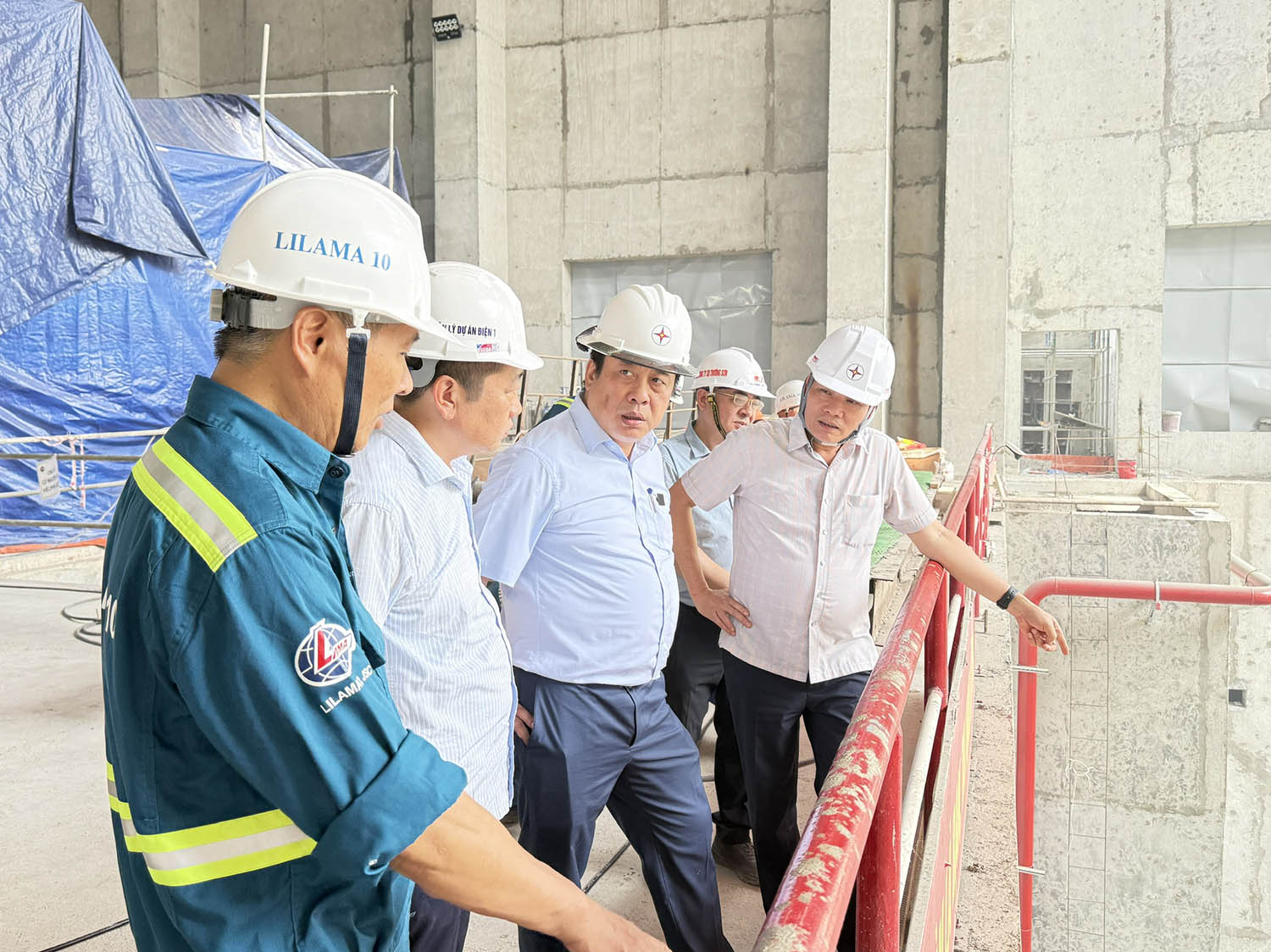

Các nhà thầu báo cáo tiến độ triển khai thi công tại khu vực xây dựng Nhà máy Thủy điện Hòa Bình mở rộng

Giám đốc EVNPMB1 Bùi Phương Nam đã báo cáo Tổng giám đốc EVN tình hình triển khai các hạng mục công việc. Theo đó, công tác tháo dỡ đê quây và thi công kênh dẫn vào cửa lấy nước giai đoạn 3 được triển khai từ ngày 15/2/2025. Mực nước hồ Thủy điện Hòa Bình cũng được điều tiết hạ dần từ đầu tháng 3 đến nay đáp ứng tiến độ thi công. Tới nay, khối lượng thi công đào đất đá đạt 75%.

Các công việc chính cần chuẩn bị trước khi ngập nước hố móng cửa lấy nước như đắp đá hạ lưu cửa lấy nước, đổ bê tông tường T2, gia cố mái, thử khô các cửa van đều đảm bảo tiến độ yêu cầu. Hiện nay liên danh các nhà thầu đang thực hiện và hoàn thiện hồ sơ đảm bảo an toàn khi ngập nước hố móng cửa lấy nước.

Kiểm tra thực tế tại công trường, Tổng giám đốc EVN Nguyễn Anh Tuấn ghi nhận sự cố gắng của các đơn vị thi công; đồng thời yêu cầu các đơn vị cần tập trung cao độ, tăng tốc thi công để đáp ứng được mục tiêu tiến độ đã đề ra.

Đối với công tác tháo dỡ đê quây cửa lấy nước, lãnh đạo EVN nhấn mạnh đây là đoạn tuyến thi công khó khăn và hết sức quan trọng. Vì vậy, các nhà thầu thi công xây lắp cần tập trung ưu tiên nguồn lực, huy động máy móc, nhân lực tổ chức thực hiện để phấn đấu hoàn thành công tác tháo dỡ đê quây thượng lưu trước 15/6; đảm bảo chất lượng thi công các hạng mục để phát điện tổ máy số 1, tổ máy số 2 theo đúng tiến độ.

Máy móc, thiết bị được nhà thầu huy động đầy đủ để thi công đào đất, đá trên công trường

Báo cáo trước Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn và đoàn công tác, các nhà thầu thi công đều thể hiện quyết tâm đảm bảo tiến độ dự án NMTĐ Hòa Bình mở rộng.

Ban Quản lý Dự án Điện 1 cũng đang đốc thúc, phối hợp với nhà thầu và các đơn vị để tăng tốc độ thi công trên toàn công trường, huy động thiết bị máy móc phù hợp, đồng thời cũng dành nguồn lực để thanh quyết toán cho các nhà thầu, tạo động lực cho các nhà thầu thi công, hướng tới mục tiêu cao nhất hoàn thành công trình theo đúng kế hoạch.


T.Hương 16/05/2025 - 11:11 (GMT+7)
Share

Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) được tổ chức chiều 30/12, tại Hà Nội. Đồng chí Đặng Hoàng An – Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) ghi nhận những nỗ lực của EVNNPT trong năm 2025 và yêu cầu toàn hệ thống truyền tải cần lan tỏa tinh thần quyết liệt từ dự án đường dây 500kV mạch 3 vào mọi mặt hoạt động trong năm 2026.


Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Lan tỏa tinh thần đường dây 500kV mạch 3, quyết tâm đưa EVNNPT bứt phá trong kỷ nguyên mới

Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) được tổ chức chiều 30/12, tại Hà Nội. Đồng chí Đặng Hoàng An – Bí thư Đảng ủy, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) ghi nhận những nỗ lực của EVNNPT trong năm 2025 và yêu cầu toàn hệ thống truyền tải cần lan tỏa tinh thần quyết liệt từ dự án đường dây 500kV mạch 3 vào mọi mặt hoạt động trong năm 2026.


EVN và Công đoàn Điện lực Việt Nam phát động thi đua thực hiện thắng lợi nhiệm vụ, kế hoạch năm 2026

EVN và Công đoàn Điện lực Việt Nam phát động thi đua thực hiện thắng lợi nhiệm vụ, kế hoạch năm 2026

Tại Hội nghị tổng kết công tác năm 2025 và triển khai nhiệm vụ năm 2026 của EVN, Chủ tịch Công đoàn Điện lực Việt Nam Đỗ Đức Hùng đã phát động thi đua thực hiện thắng lợi nhiệm vụ, kế hoạch năm 2026.


Tổng công ty Thiết bị điện Đông Anh tổ chức Đại hội đồng cổ đông bất thường năm 2025

Tổng công ty Thiết bị điện Đông Anh tổ chức Đại hội đồng cổ đông bất thường năm 2025

Sáng 30/12, tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh - Công ty cổ phần (EEMC) tổ chức Đại hội đồng cổ đông bất thường năm 2025 với sự tham dự của các cổ đông đại diện cho 98,17% tổng số cổ phần có quyền biểu quyết.


Tổng kết công tác năm 2025: Những ghi nhận tích cực và niềm tin đối với EVN

Tổng kết công tác năm 2025: Những ghi nhận tích cực và niềm tin đối với EVN

Tại Hội nghị tổng kết công tác năm 2025, triển khai nhiệm vụ năm 2026 của EVN, lãnh đạo các Bộ, ngành đã ghi nhận và đánh giá cao những thành tựu nổi bật mà EVN đạt được trong bối cảnh nhiều khó khăn, thách thức, đồng thời bày tỏ niềm tin tưởng Tập đoàn sẽ thực hiện thắng lợi nhiệm vụ năm 2026 và kế hoạch 5 năm tiếp theo. Trang web evn.com.vn lược ghi.
