Các dự án tại Trung tâm Điện lực Quảng Trạch: Tăng tốc thi công gắn với kiểm soát chất lượng

20/04/2026 - 15:32 (GMT+7)

Kiểm tra hiện trường và chủ trì cuộc họp giao ban công trường các dự án tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị) vào ngày 20/4, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh yêu cầu các đơn vị tăng tốc thi công, đồng thời kiểm soát chặt chẽ chất lượng, bảo đảm đáp ứng các mốc vận hành quan trọng trong thời gian tới.

Nhiều hạng mục vào giai đoạn nước rút

Báo cáo tại buổi họp giao ban, Ban Quản lý dự án Điện 2 (EVNPMB2) cho biết các dự án tại Trung tâm Điện lực Quảng Trạch đang được triển khai đồng bộ, với nhiều hạng mục đạt tiến độ cao, tạo nền tảng cho giai đoạn vận hành sắp tới.

Ở phần hạ tầng, các vướng mắc lớn về giải phóng mặt bằng cơ bản đã được tháo gỡ, chỉ còn một số vị trí cục bộ đang tiếp tục xử lý liên quan đến đơn giá bồi thường và nguồn gốc đất. Các khu tái định cư đã được xây dựng, từng bước đáp ứng yêu cầu bố trí dân cư phục vụ triển khai dự án.

Trên công trường, gói thầu cảng nhập than và đê chắn sóng đã đạt khoảng 95% khối lượng xây dựng. Công tác nạo vét luồng tàu đạt tương đương 75,4% tổng khối lượng, đã đáp ứng điều kiện cho tàu 60.000 DWT (tương đương khoảng 60.000 tấn hàng) cập cảng; dự kiến hoàn thành toàn bộ vào cuối tháng 5/2026. Hệ thống bốc dỡ, băng tải than và các hạng mục phụ trợ đã được lắp đặt, đang được vận hành thử nghiệm.

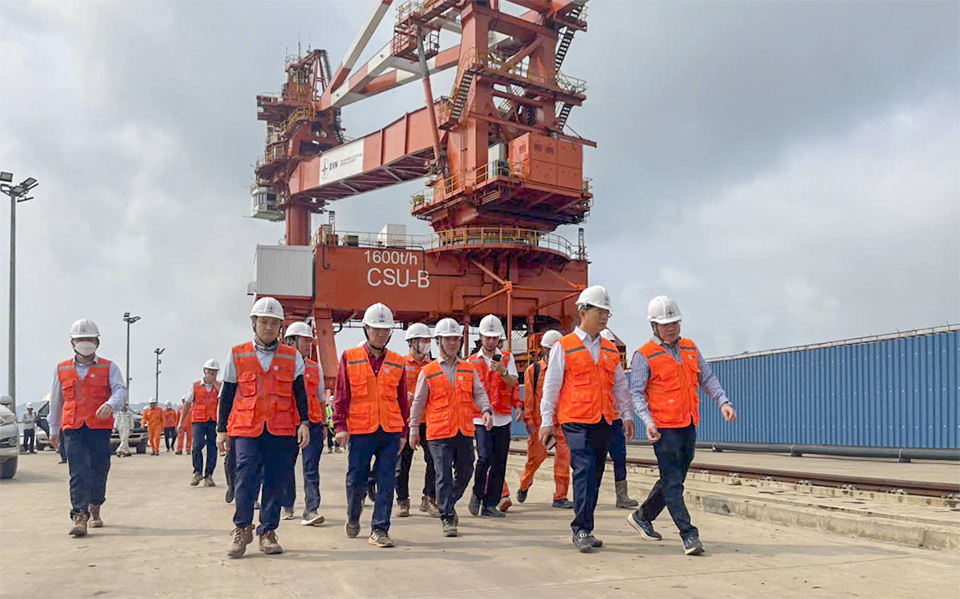

Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra thực tế khu vực cảng nhập than - hạng mục hạ tầng then chốt phục vụ vận hành Nhà máy Nhiệt điện Quảng Trạch I. Ảnh: ĐVCC

Cũng theo EVNPMB2, dự án Nhà máy Nhiệt điện Quảng Trạch I hiện tại tiến độ tổng thể đạt 98,62%. Việc tổ máy số 1 hòa đồng bộ thành công vào ngày 12/4/2026 là dấu mốc quan trọng, đánh dấu bước chuyển sang giai đoạn vận hành thử nghiệm.

Theo kế hoạch, lò hơi tổ máy 1 sẽ đốt than lần đầu vào ngày 24/4/2026, tiếp đó là các bước hiệu chỉnh, thử nghiệm tăng giảm tải trong tháng 5, trước khi bước vào giai đoạn chạy tin cậy.

Trong giai đoạn chạy thử, các đơn vị đã chủ động rà soát, hiệu chỉnh hệ thống bốc dỡ và cấp than, kịp thời xử lý các phát sinh trong quá trình vận hành, qua đó từng bước ổn định dây chuyền tiếp nhận nhiên liệu phục vụ nhà máy.

Cùng với đó, công tác sửa chữa hệ thống đường ống nước làm mát, hạng mục bị ảnh hưởng do bão đang được tập trung triển khai, phấn đấu hoàn thành trước ngày 5/5/2026, đáp ứng yêu cầu vận hành của tổ máy số 1 và bảo đảm tiến độ chung của dự án.

Đối với các dự án Nhà máy nhiệt điện LNG Quảng Trạch II và III, các thủ tục pháp lý cơ bản đã hoàn thành, tạo cơ sở để triển khai các bước tiếp theo. Theo kế hoạch, dự án Nhà máy nhiệt điện LNG Quảng Trạch II dự kiến phát điện vào năm 2030, trong khi dự án LNG Quảng Trạch III hướng tới các mốc 2031 – 2032.

Phó Tổng giám đốc EVN Nguyễn Tài Anh kiểm tra phòng mô phỏng vận hành (Simulator), nghe báo cáo về công tác đào tạo kíp vận hành và các kịch bản chạy thử trước khi đưa tổ máy 1 vào vận hành chính thức

Tập trung hoàn thiện các khâu then chốt

Trước khi chủ trì cuộc họp giao ban công trường, Phó Tổng giám đốc EVN Nguyễn Tài Anh cùng đoàn công tác đã trực tiếp kiểm tra hiện trường các hạng mục trọng điểm, từ khu vực cảng than, hệ thống băng tải đến phòng mô phỏng vận hành. Qua kiểm tra cho thấy, công trường đang duy trì nhịp độ thi công và chạy thử khẩn trương, nhiều hạng mục đã sẵn sàng cho các bước tiếp theo.

Phó Tổng giám đốc EVN Nguyễn Tài Anh chủ trì cuộc họp giao ban công trường các dự án tại Trung tâm Điện lực Quảng Trạch, ngày 20/4/2026 tại Quảng Tri. Ảnh: ĐVCC

Tại cuộc họp, lãnh đạo EVN ghi nhận nỗ lực của Ban QLDA Điện 2, các nhà thầu và các đơn vị liên quan trong việc bám sát tiến độ, đặc biệt là việc đạt được cột mốc hoà đồng bộ tổ máy số 1 vào ngày 12/4/2026.

Tuy nhiên, trong bối cảnh dự án bước vào giai đoạn then chốt, yêu cầu đặt ra không chỉ là hoàn thành khối lượng, mà còn là bảo đảm tính đồng bộ và ổn định của toàn bộ hệ thống. Các tồn tại phát sinh trong quá trình lắp đặt, chạy thử cần được tập trung xử lý dứt điểm trước khi phát điện thương mại các tổ máy.

Phó Tổng giám đốc EVN cũng yêu cầu các đơn vị tiếp tục rà soát tổng thể tiến độ, tăng cường phối hợp giữa các khâu, bảo đảm các hạng mục được triển khai đồng bộ, không để xảy ra tình trạng chậm trễ cục bộ ảnh hưởng đến tiến độ chung.

Đối với các dự án LNG, cần đẩy nhanh hoàn thiện các thủ tục còn lại, sớm triển khai các bước tiếp theo theo đúng định hướng phát triển nguồn điện.

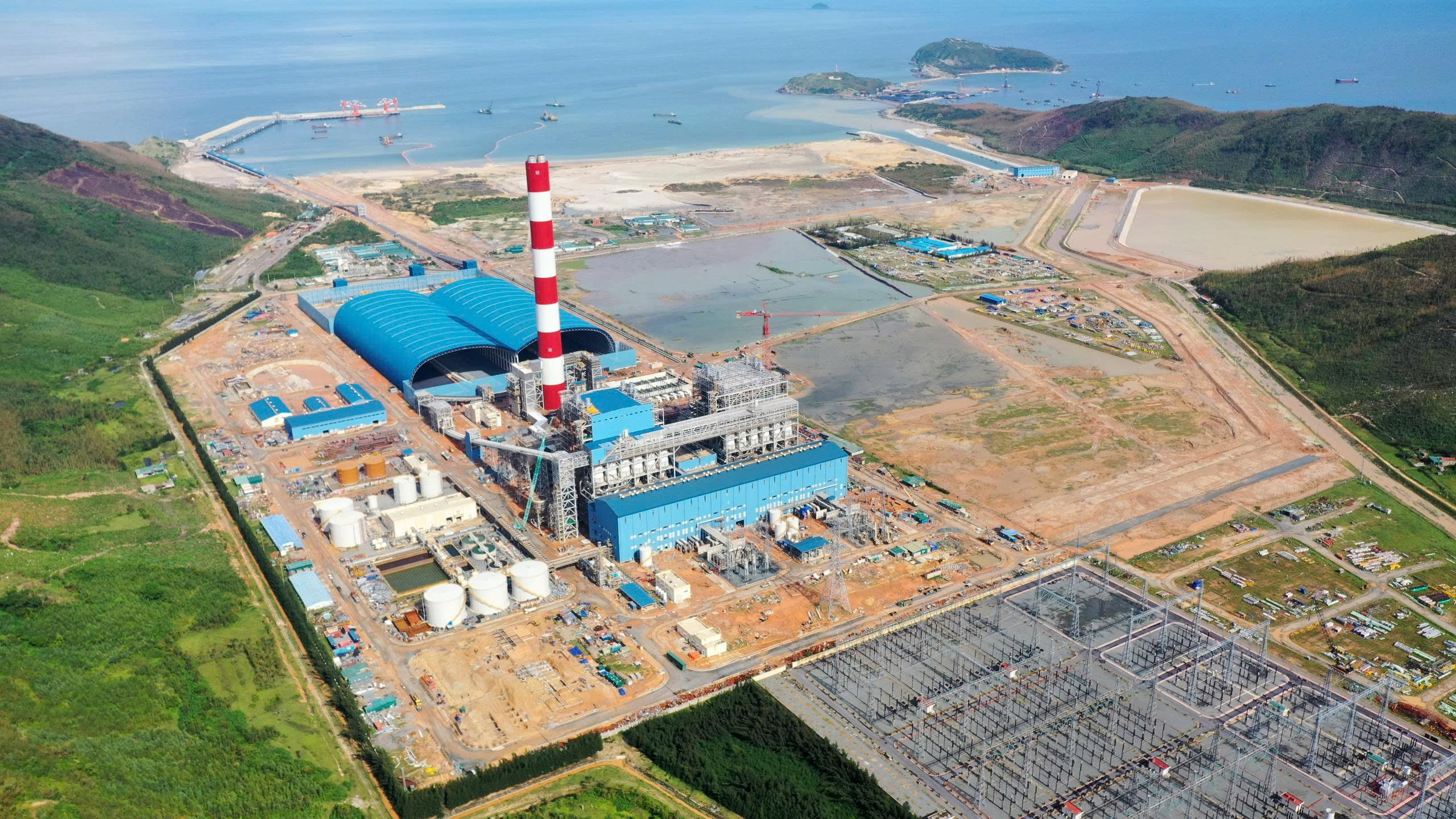

Toàn cảnh Trung tâm Điện lực Quảng Trạch


Thành Trung 20/04/2026 - 15:32 (GMT+7)
Share

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp đoàn Đặc phái viên Thương mại Vương quốc Anh

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp đoàn Đặc phái viên Thương mại Vương quốc Anh

Ngày 12/6, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An đã tiếp và làm việc với đoàn Đặc phái viên Thương mại của Vương quốc Anh do ông Matt Western, Đặc phái viên Thương mại, Nghị sĩ Quốc hội Vương quốc Anh làm trưởng đoàn.


Sáng kiến nhỏ, hiệu quả lớn trên lưới truyền tải

Sáng kiến nhỏ, hiệu quả lớn trên lưới truyền tải

Nhóm cán bộ kỹ thuật thuộc Truyền tải điện Khánh Hòa (Công ty Truyền tải điện 3) nghiên cứu, chế tạo thành công tời điện 12-24VDC phục vụ kéo nâng, hạ dụng cụ và vật tư thi công. Thiết bị góp phần giảm sức lao động, nâng cao năng suất và tăng cường an toàn cho công nhân làm việc trên lưới điện truyền tải.


Tiềm năng phát triển điện mặt trời mái nhà còn rất lớn

Tiềm năng phát triển điện mặt trời mái nhà còn rất lớn

Mùa khô 2026 và các năm tiếp theo, nhu cầu điện được dự báo tiếp tục tăng cao, kéo theo áp lực lớn đối với công tác cung ứng và vận hành hệ thống điện. Điện mặt trời mái nhà (ĐMTMN) là một trong những giải pháp hữu hiệu để bổ sung nguồn điện, góp phần giảm áp lực cho hệ thống điện quốc gia. Tập đoàn Điện lực Việt Nam (EVN) đã và đang triển khai nhiều giải pháp nhằm thúc đẩy loại hình nguồn điện này phát triển mạnh mẽ hơn.


Tình nguyện viên EVN tiếp sức Kỳ thi tốt nghiệp THPT 2026

Tình nguyện viên EVN tiếp sức Kỳ thi tốt nghiệp THPT 2026

Kỳ thi tốt nghiệp THPT năm 2026 chính thức diễn ra trong 2 ngày 11-12/6. Các tình nguyện viên “áo cam” đã có mặt tại nhiều điểm thi trên khắp cả nước, sẵn sàng hỗ trợ, giúp đỡ các thí sinh và người nhà trong suốt quá trình diễn ra kỳ thi.


Những ‘ngân hàng máu’ của ngành Điện: Trao giọt hồng - Nối dài sự sống

Những ‘ngân hàng máu’ của ngành Điện: Trao giọt hồng - Nối dài sự sống

Mỗi cá nhân có thể đến với hiến máu tình nguyện bởi những lý do khác nhau, nhưng điều giữ họ gắn bó bền bỉ suốt nhiều năm vẫn là mong muốn sẻ chia và góp thêm cơ hội sống cho những người đang cần máu để điều trị.
