Tham gia đoàn công tác, về phía Bộ Công Thương còn có lãnh đạo các phòng, Văn phòng Cục Điện lực; đại diện Trung tâm Điều độ Hệ thống điện miền Nam.
Về phía EVN và đơn vị có lãnh đạo các Ban chuyên môn Tập đoàn, lãnh đạo Tổng công ty Điện lực miền Nam (EVNSPC), Tổng công ty Truyền tải điện Quốc gia (EVNNPT).

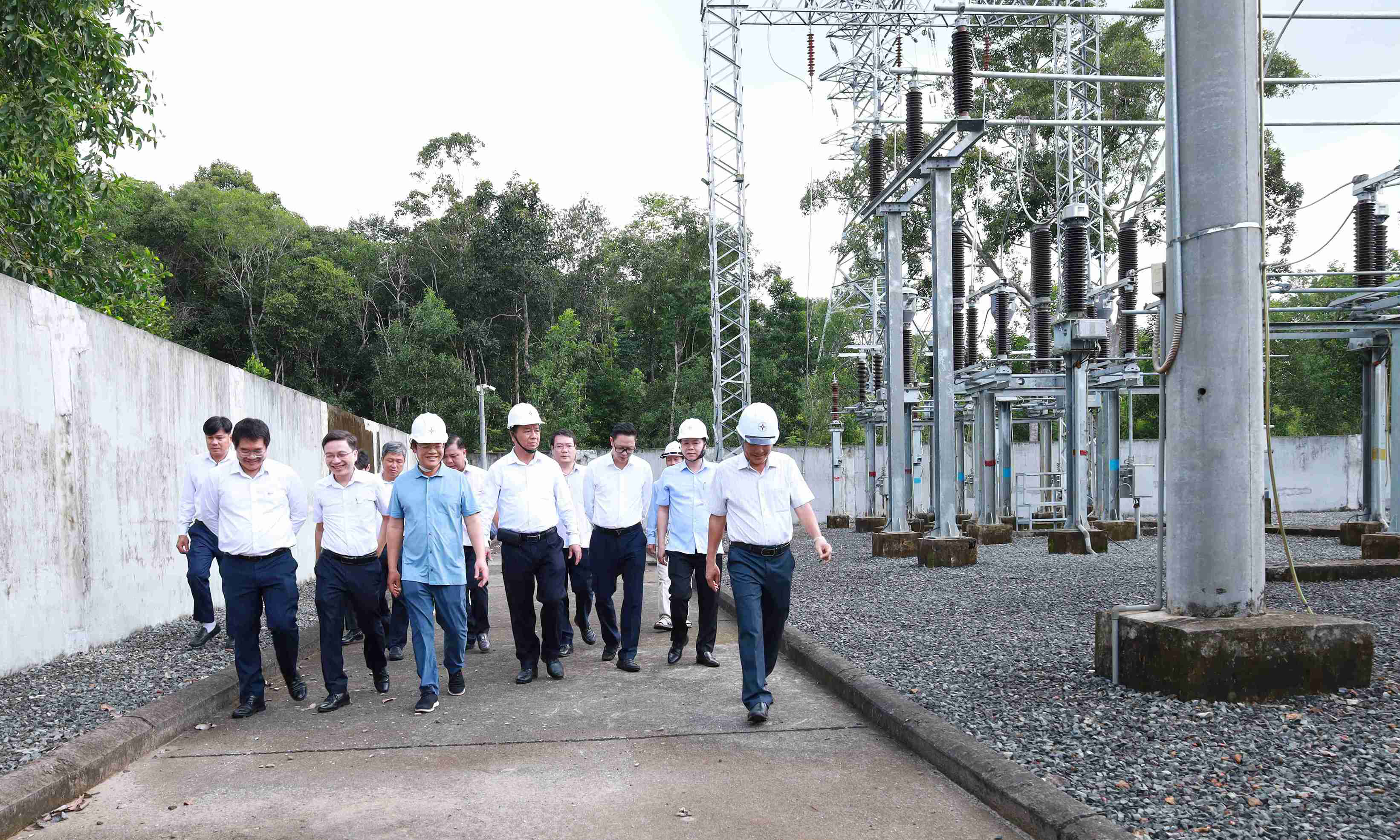

Đoàn công tác kiểm tra tình hình vận hành tại TBA 110kV Phú Quốc, sáng 17/8
Tăng tốc hoàn thành 3 công trình trọng điểm
Hiện nay, đặc khu Phú Quốc được cấp điện từ hai nguồn: TBA 110kV Phú Quốc (2x63MVA), nhận điện qua tuyến cáp ngầm 110kV Hà Tiên – Phú Quốc; và TBA 110kV Nam Phú Quốc (2x63MVA), nhận điện qua đường dây 220kV Kiên Bình – Phú Quốc. Tuy nhiên, hai khu vực cấp điện từ các nguồn này hiện chưa được liên kết với nhau, nên khi xảy ra sự cố làm mất một nguồn cấp, khả năng cung cấp điện cho phụ tải trên địa bàn có thể bị ảnh hưởng.
Nhằm tăng cường năng lực và độ tin cậy cung cấp điện cho đặc khu Phú Quốc, đồng thời đáp ứng yêu cầu cấp điện phục vụ Hội nghị APEC 2027, EVNSPC đã chủ động đầu tư, triển khai các công trình lưới điện trọng điểm gồm: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc – Bắc Phú Quốc và Đường dây 110kV Phú Quốc – Nam Phú Quốc.
Sau khi hoàn thành, các công trình sẽ góp phần hoàn thiện kết nối lưới điện 110kV trên địa bàn và đáp ứng tiêu chí N-1. Tổng năng lực cấp điện cho đặc khu Phú Quốc sẽ được nâng lên 315MVA, qua đó tăng khả năng đáp ứng phụ tải và độ tin cậy cung cấp điện, phục vụ Hội nghị APEC 2027 cũng như nhu cầu phát triển kinh tế - xã hội của đặc khu.
Xác định ý nghĩa quan trọng của các dự án này đối với bảo đảm an ninh năng lượng, phục vụ phát triển kinh tế - xã hội của đặc khu Phú Quốc, đặc biệt là yêu cầu cấp điện phục vụ Hội nghị cấp cao APEC 2027, thời gian qua, Tổng công ty Điện lực miền Nam (EVNSPC), Ban Quản lý dự án Điện lực miền Nam cùng các đơn vị liên quan và nhà thầu đã tập trung tối đa nguồn lực, đẩy nhanh tiến độ thi công.
Theo Phó Tổng giám đốc EVNSPC Đào Hòa Bình, quá trình triển khai các dự án vẫn gặp không ít khó khăn, trong đó công tác bồi thường, giải phóng mặt bằng và hành lang tuyến là một trong những vướng mắc chính. Đồng thời, việc vận chuyển vật tư, thiết bị từ đất liền ra đảo gặp nhiều thách thức; trong khi nhiều dự án lớn đồng loạt triển khai tại Phú Quốc dẫn đến thiếu hụt nhân lực thi công và vật liệu. Từ tháng 4, tháng 5 đến nay, mưa nhiều cũng ảnh hưởng đến tiến độ. Các nhà thầu đã tận dụng tối đa thời tiết thuận lợi, tổ chức tăng ca, thi công cả ban đêm để đẩy nhanh các hạng mục.

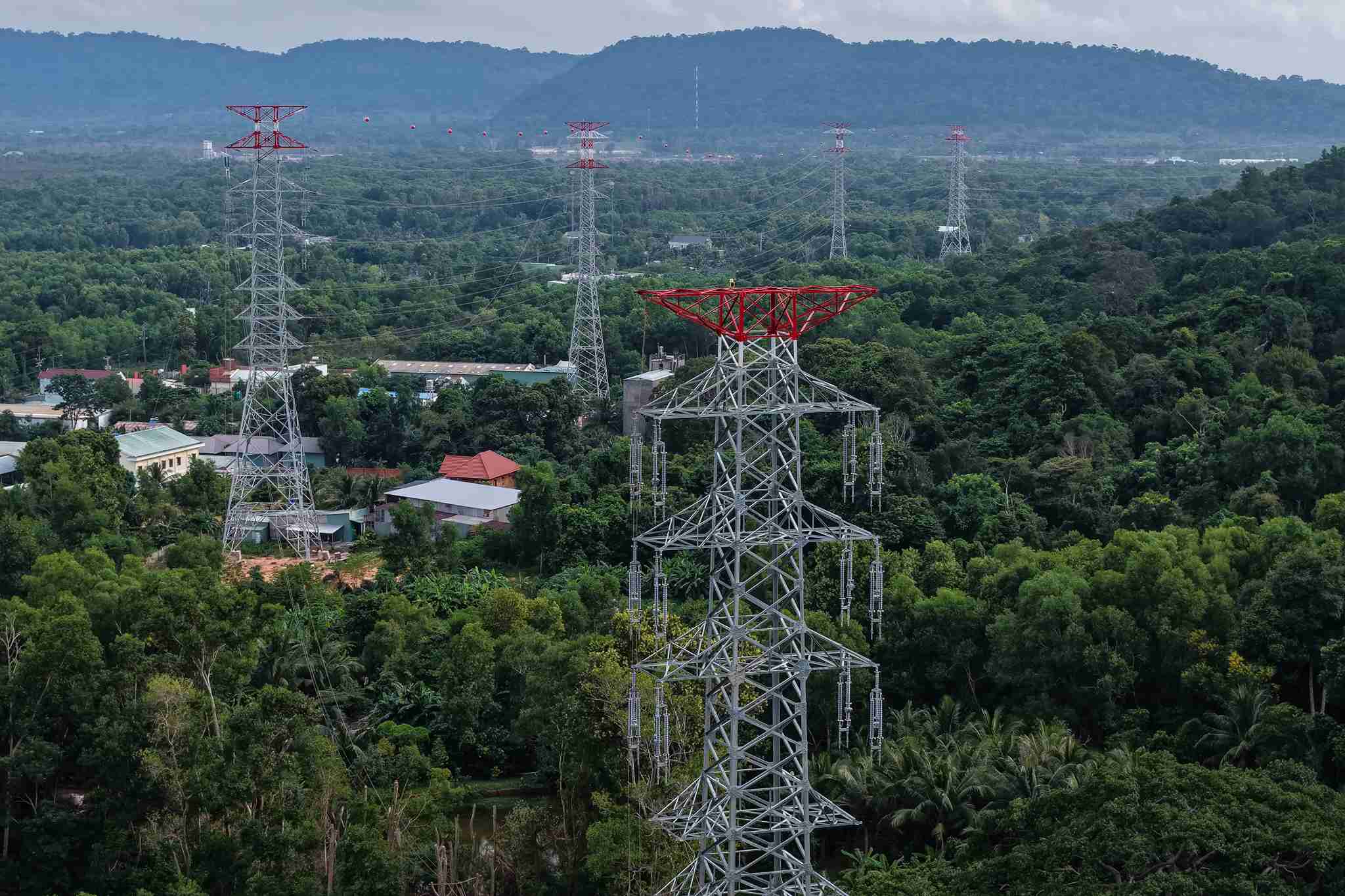

Dự án Đường dây 110kV Phú Quốc – Bắc Phú Quốc. Ảnh: ĐVCC
Từ khi các công trình được khởi công, lãnh đạo EVNSPC thường xuyên trực tiếp kiểm tra hiện trường, chỉ đạo, đôn đốc tiến độ; đồng thời phối hợp với UBND tỉnh An Giang và đặc khu Phú Quốc tháo gỡ khó khăn, vướng mắc, đặc biệt trong công tác bồi thường, giải phóng mặt bằng.
“Tới nay, dự án Đường dây 110kV Phú Quốc – Nam Phú Quốc đã hoàn thành đóng điện từ 16/8. Hai dự án còn lại cũng đang gấp rút hoàn thiện các hạng mục, phấn đấu về đích trong tháng 8/2026”, Phó Tổng giám đốc EVNSPC Đào Hòa Bình cho hay.
Phấn đấu vượt tiến độ 1 năm so với kế hoạch
Phát biểu tại buổi làm việc, Phó Tổng giám đốc EVN Nguyễn Tài Anh khẳng định, bảo đảm cung cấp điện an toàn, tin cậy phục vụ Hội nghị cấp cao APEC 2027 là một trong những nhiệm vụ chính trị được Tập đoàn đặc biệt ưu tiên.
Mặc dù yêu cầu chung đặt ra là hoàn thành toàn bộ khối lượng công việc trước tháng 9/2027, EVNSPC cùng các đơn vị liên quan đang phấn đấu cơ bản hoàn thành các hạng mục ngay trong tháng 9/2026. Việc phấn đấu hoàn thành các công trình sớm một năm sẽ tạo thêm dư địa thời gian để kiểm tra, theo dõi và hiệu chỉnh toàn diện hệ thống, bảo đảm lưới điện vận hành an toàn, tin cậy.
Biểu dương những nỗ lực của EVNSPC và các đơn vị trong thời gian qua, Phó Tổng giám đốc EVN yêu cầu, sau khi hoàn thành xây dựng các công trình, EVNSPC cần tiếp tục kiểm tra, theo dõi, hoàn thiện hệ thống, đào tạo lực lượng vận hành và tổ chức diễn tập các phương án xử lý sự cố. Qua đó, bảo đảm hệ thống điện và lực lượng vận hành ở trạng thái sẵn sàng cao nhất khi APEC 2027 diễn ra.

Phó Tổng giám đốc EVN Nguyễn Tài Anh phát biểu tại cuộc họp trên công trường dự án Trạm biến áp 220kV Phú Quốc
Một vấn đề khác được lãnh đạo EVN đặc biệt lưu ý là bảo đảm an toàn đối với các công trình điện trên biển. Trong điều kiện có tàu tải trọng lớn lưu thông qua khu vực, nguy cơ ảnh hưởng đến cáp ngầm và các trụ điện trên biển cần được nhận diện và có giải pháp phòng ngừa từ sớm. Phó Tổng giám đốc EVN yêu cầu EVNSPC chủ động phối hợp với địa phương, làm việc với cơ quan quản lý hàng hải để nghiên cứu các giải pháp cảnh báo từ xa, góp phần bảo đảm an toàn cho công trình điện.
Nhắc lại kinh nghiệm bảo đảm điện phục vụ các sự kiện chính trị, xã hội quan trọng của đất nước thời gian qua như A50, A80, Phó Tổng giám đốc Nguyễn Tài Anh yêu cầu EVNSPC chủ động tổ chức trao đổi kinh nghiệm với những đơn vị đã trực tiếp thực hiện nhiệm vụ; từ đó xây dựng phương án phù hợp với đặc thù của Phú Quốc, chuẩn bị kỹ lưỡng về con người, thiết bị và các kịch bản ứng phó, bảo đảm cấp điện an toàn, tin cậy phục vụ APEC 2027.
Tại buổi làm việc, lãnh đạo EVN cũng có các chỉ đạo tới Tổng công ty Truyền tải điện Quốc gia, các đơn vị liên quan nhằm tiếp tục đẩy nhanh tiến độ các công trình 220kV có liên quan đảm bảo điện phục vụ Hội nghị APEC 2027.
Đánh giá cao nỗ lực của EVN, EVNSPC, các đơn vị và nhà thầu trong triển khai các công trình điện tại Phú Quốc, Phó Cục trưởng Cục Điện lực (Bộ Công Thương) Trần Hoài Trang nhấn mạnh, yêu cầu đặt ra không chỉ là hoàn thành các công trình đúng tiến độ, mà còn phải chuẩn bị kỹ lưỡng cho công tác vận hành. Các đơn vị cần chủ động xây dựng kịch bản ứng phó với từng tình huống sự cố, phương án ưu tiên cấp điện và tổ chức diễn tập đối với hệ thống điện trên đảo, bảo đảm phối hợp đồng bộ, xử lý nhanh, hiệu quả trong mọi tình huống, sẵn sàng cao nhất cho nhiệm vụ bảo đảm điện phục vụ APEC 2027.
M.Hạnh
