Tiến độ tổng thể dự án Nhà máy Nhiệt điện Quảng Trạch I đã đạt gần 91%

16/05/2025 - 17:15 (GMT+7)

Theo ông Đỗ Thành Tài - Phó Giám đốc Ban Quản lý dự án Điện 2 (EVNPMB2), dự án Nhà máy Nhiệt điện Quảng Trạch I tiếp tục duy trì nhịp độ thi công khẩn trương và quyết liệt. Đến ngày 16/5, tiến độ tổng thể của dự án hiện đã đạt 90,87%.


Trong đó, công tác thiết kế đã hoàn thành 99%, công tác mua sắm thiết bị đạt 98,05%, thi công lắp đặt đạt 76,25% và công tác thí nghiệm – hiệu chỉnh bước đầu đạt 3,4%.

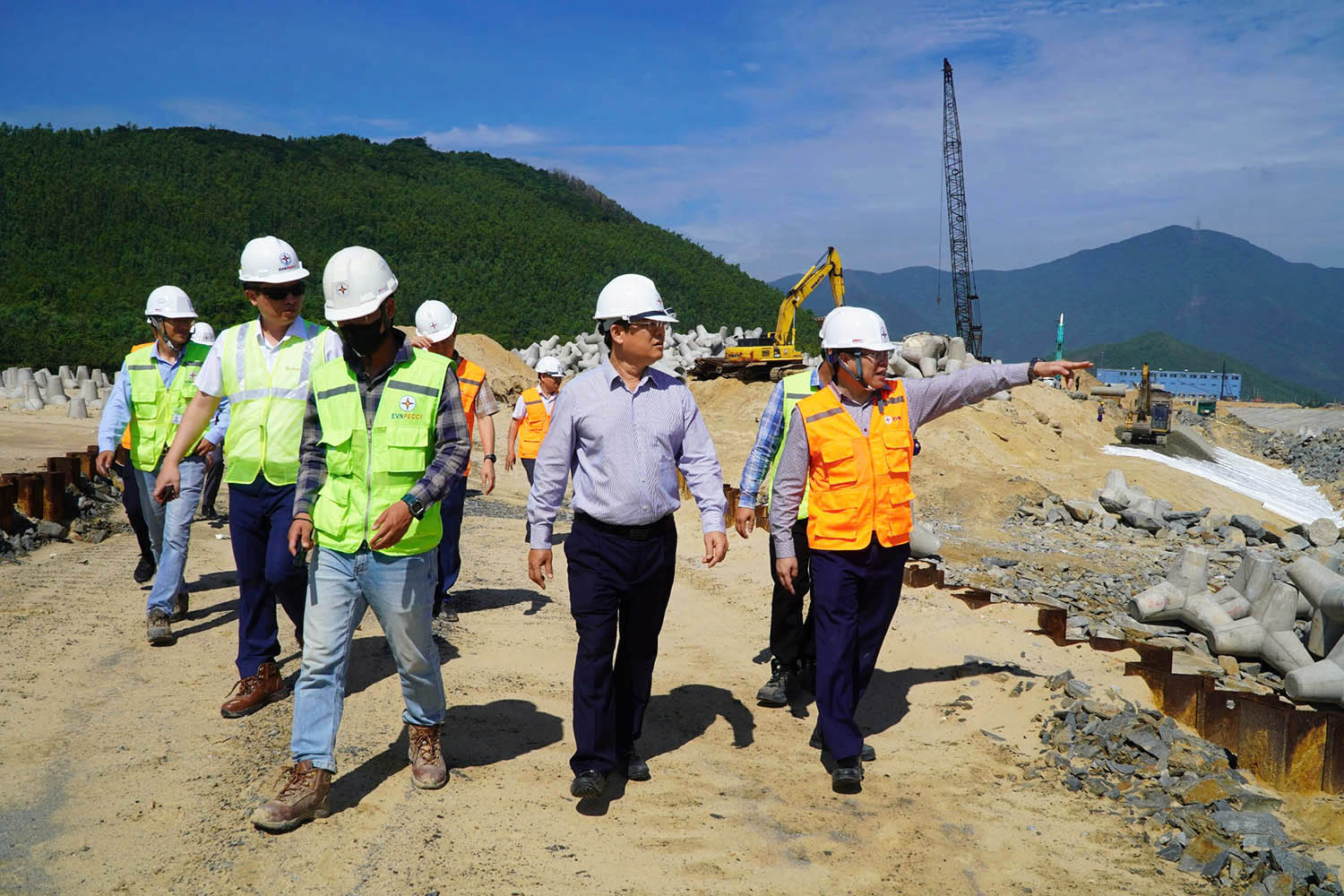

Phó Tổng giám đốc EVN Nguyễn Tài Anh (hàng đầu, thứ 2 từ phải sang) kiểm tra công trường vào ngày 16/5/2025. Ảnh: ĐVCC

Đáng chú ý, các mốc kỹ thuật quan trọng tiếp tục được hoàn thành đúng kế hoạch. Dự án đã đóng điện thành công máy biến áp chính vào ngày 29/4/2025 và sản xuất được nước khử khoáng từ ngày 10/5/2025. Đây là hai điều kiện then chốt để chuẩn bị cho giai đoạn chạy thử và vận hành tổ máy số 1.

Lực lượng thi công được huy động tối đa, nhiều hạng mục được triển khai liên tục ba ca mỗi ngày. EVNPMB2 đã chủ động rà soát tổng thể tiến độ dự án, tập trung ưu tiên thi công các hạng mục then chốt như hệ thống nước làm mát, kênh dẫn nước, khu xử lý nước và các tuyến ống chính. Các thủ tục liên quan đến nhập khẩu thiết bị, thông quan vật tư cũng được đơn vị triển khai quyết liệt nhằm rút ngắn thời gian chờ đợi, bù lại các phần việc bị chậm.

Cùng với việc đẩy nhanh thi công, EVNPMB2 cũng đang tích cực triển khai công tác chuẩn bị cho giai đoạn vận hành. Đến nay, dự án đã hoàn thành gần 60% kế hoạch tuyển dụng nhân sự. Đợt đào tạo đầu tiên đã được tổ chức tại Nhà máy Nhiệt điện Vĩnh Tân 4 (Bình Thuận) và hoàn tất trong tháng 1/2025. Đợt đào tạo thứ hai đang diễn ra tại công trường, tập trung vào hai nhóm chính là vận hành và sửa chữa thiết bị. Đây là bước chuẩn bị quan trọng nhằm đảm bảo bộ máy vận hành sẵn sàng tiếp nhận nhà máy ngay khi đưa vào sử dụng.

Công tác an toàn, sức khỏe và môi trường (HSE) luôn được đặt lên hàng đầu. Dự án đã tổ chức hơn 44.000 lượt huấn luyện an toàn lao động với 20 lĩnh vực công việc đặc thù. Tính đến nay, dự án đã đạt trên 13 triệu giờ công lao động an toàn và không để xảy ra bất kỳ sự cố môi trường nào trong quá trình thi công.

Kiểm tra thực tế tại công trường vào ngày 15/5, Phó Tổng giám đốc EVN Nguyễn Tài Anh ghi nhận sự cố gắng của Ban Quản lý dự án Điện 2, tổng thầu EPC, các nhà thầu phụ; đồng thời yêu cầu các đơn vị cần tập trung cao độ, tăng tốc thi công để đáp ứng được mục tiêu tiến độ đã đề ra. Lãnh đạo EVN yêu cầu trong thời gian tới, Ban Quản lý dự án Điện 2 cần tiếp tục nỗ lực hơn nữa, tập trung phối hợp với các bên tạo khí thế thi đua sôi nổi trên công trường. Trong đó, các đơn vị lắp máy tăng cường nhân lực, làm 3 ca để hoàn thiện các hạng mục đường găng quan trọng để đạt được mốc hòa đồng bộ với các hạng mục khác, đẩy nhanh tiến độ dự án.

Khi đi vào vận hành, Nhà máy Nhiệt điện Quảng Trạch I sẽ bổ sung nguồn cung điện năng đáng kể cho hệ thống điện quốc gia, góp phần quan trọng vào việc đảm bảo an ninh năng lượng quốc gia, đồng thời thúc đẩy phát triển kinh tế – xã hội tại khu vực miền Trung.


T.Hương 16/05/2025 - 17:15 (GMT+7)
EVN EVNPMB2 NMND Quảng Trạch I
Share

EVNNPT và EVNNPC phối hợp đẩy nhanh nhiều dự án lưới điện miền Bắc

EVNNPT và EVNNPC phối hợp đẩy nhanh nhiều dự án lưới điện miền Bắc

Trước nhu cầu phụ tải tiếp tục tăng cao tại nhiều địa phương miền Bắc, EVNNPT và EVNNPC đã rà soát, thống nhất tiến độ một số dự án lưới điện trọng điểm, đồng thời tăng cường phối hợp giữa hai đơn vị để nâng cao năng lực cấp điện cho miền Bắc.


Hưng Yên chấp thuận đầu tư đường dây 220kV Thái Bình – Thanh Nghị

Hưng Yên chấp thuận đầu tư đường dây 220kV Thái Bình – Thanh Nghị

UBND tỉnh Hưng Yên vừa chấp thuận chủ trương đầu tư, đồng thời chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là nhà đầu tư Dự án đường dây 220kV Thái Bình – Thanh Nghị. Dự án dự kiến hoàn thành, đóng điện trong năm 2028.


Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Lắp đặt điện mặt trời mái nhà thế nào để vừa khai thác hiệu quả nguồn năng lượng sạch, vừa bảo đảm an toàn cho người và công trình? Những khuyến cáo dưới đây sẽ giúp hộ gia đình, doanh nghiệp nhận diện các yêu cầu quan trọng ngay từ khâu lựa chọn thiết bị và thi công.


Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Khuyến cáo về an toàn phòng cháy, chữa cháy trong lắp đặt hệ thống điện mặt trời mái nhà

Lắp đặt điện mặt trời mái nhà thế nào để vừa khai thác hiệu quả nguồn năng lượng sạch, vừa bảo đảm an toàn cho người và công trình? Những khuyến cáo dưới đây sẽ giúp hộ gia đình, doanh nghiệp nhận diện các yêu cầu quan trọng ngay từ khâu lựa chọn thiết bị và thi công.


EVN tập huấn chuyên sâu về môi trường và khí nhà kính cho khối nhiệt điện

EVN tập huấn chuyên sâu về môi trường và khí nhà kính cho khối nhiệt điện

Chương trình tập huấn tập trung cập nhật các quy định về bảo vệ môi trường, giảm phát thải khí nhà kính và thị trường các-bon; đồng thời trao đổi những khó khăn, vướng mắc trong quá trình thực hiện tại các đơn vị nhiệt điện.
