Xử lý dứt điểm các tồn đọng trong BT- GPMB Dự án Nhiệt điện Quảng Trạch I

18/05/2020 - 15:00 (GMT+7)

Đó là chỉ đạo của ông Nguyễn Xuân Quang - Phó Chủ tịch Thường trực UBND tỉnh Quảng Bình tại buổi kiểm tra tiến độ thực hiện Dự án Nhà máy Nhiệt điện Quảng Trạch I mới đây.
Đoàn công tác UBND tỉnh Quảng Bình kiểm tra thực địa khu vực tái định cư cho người dân phải di dời để thực hiện dự án Nhà máy Nhiệt điện Quảng Trạch I

Báo cáo tại buổi làm việc, đại diện Ban Quản lý dự án Điện 2 (EVNPMB2) cho biết: Hiện đơn vị đang đẩy nhanh tiến độ đầu tư xây dựng các dự án tại Trung tâm Điện lực Quảng Trạch nhằm đảm bảo tiến độ theo kế hoạch đề ra. Cụ thể, đối với dự án cơ sở hạ tầng, gói thầu san gạt mặt bằng nhà máy đã thực hiện công tác bóc phủ phong hóa, đào đắp đất tận dụng, đạt 95% khối lượng; đường phục vụ thi công đạt 90% và hiện đang hoàn thiện mặt đường; hệ thống thoát nước thi công đạt 70% khối lượng; công tác đắp đất đạt 65% khối lượng.

Về gói thầu kênh thoát nước hoàn trả, đơn vị đã đổ cấu kiện gia công mái kênh đạt 100%; công tác lắp đặt, gia cố mái kênh đạt 35% và công tác đào đắp đất đã thực hiện được 50% khối lượng. Gói thầu hệ thống điện đã thi công móng cột đạt 100%, lắp dựng cột đạt 80% khối lượng và hiện đang lắp đặt phụ kiện thiết bị đường dây và trạm biến áp.

Đối với việc thực hiện các hạng mục của Dự án Nhà máy Nhiệt điện Quảng Trạch I, hạng mục nhà máy - gói thầu EPC đã hoàn thành việc lập, hiệu chỉnh hồ sơ mời thầu. Hiện Tập đoàn Điện lực Việt Nam đang thẩm định hồ sơ để phê duyệt và dự kiến phát hành hồ sơ mời thầu trong tháng 5/2020; hạng mục khu nhà trực vận hành đã thi công san nền và xây dựng hàng rào; hạng mục tuyến ống cấp nước ngọt đã hoàn thành công tác khảo sát hiện trường, hiện đang thực hiện các bước tiếp theo.

Cũng theo EVNPMB2, công tác an ninh trật tự, bảo vệ thi công được thực hiện tốt, nhờ đó, công tác thi công được triển khai thuận lợi. Cùng với đó, trong quá trình thi công các gói thầu, đơn vị đã thực hiện hiệu quả công tác bảo vệ môi trường.

Tuy nhiên, EVNPMB2 cũng cho biết dự án còn vướng mắc, tồn tại một số nội dung chính về công tác BT- GPMB, chưa xử lý dứt điểm được. Tại khu vực mặt bằng xây dựng nhà máy có 5 hộ dân đã nhận tiền nhưng chưa bàn giao mặt bằng; khu vực nhà điều hành có 1 hộ dân lấn chiếm đất xây dựng nhà trái phép và làm hàng rào để sản xuất chăn nuôi.

Hiện công tác BT-GPMB ở khu vực chòm 1,2,3 thôn Vịnh Sơn (xã Quảng Đông, huyện Quảng Trạch) vẫn chưa hoàn thành, vì vậy vẫn còn tiềm ẩn nhiều vấn đề phức tạp, do đó, công tác bảo đảm an ninh trật tự vẫn cần tiếp tục thực hiện.

Trên cơ sở các vấn đề còn vướng mắc, tồn tại nói trên, EVNPMB2 kiến nghị UBND tỉnh chỉ đạo UBND huyện Quảng Trạch và các đơn vị chức năng liên quan tiếp tục tập trung xử lý các vướng mắc trong công tác BT-GPMB để hoàn thành bàn giao mặt bằng cho các nhà thầu thi công nhằm đảm bảo tiến độ đề ra...

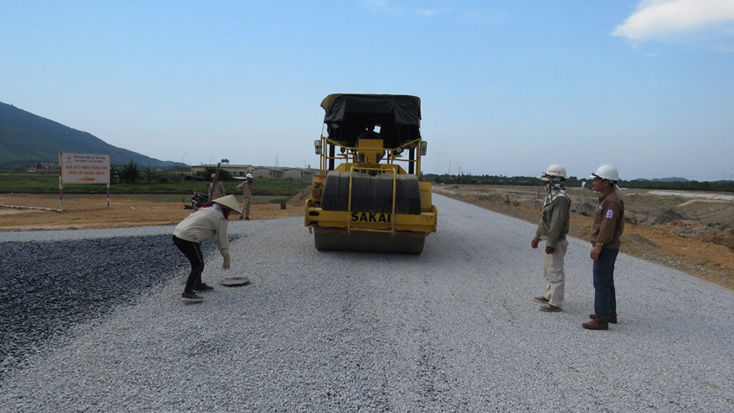

Nhà thầu thi công đường phục vụ thi công NMNĐ Quảng Trạch I

Sau khi đi kiểm tra thực địa tiến độ thực hiện Khu tái định cư và khu vực thi công dự án và nghe các sở, ngành, đơn vị liên quan báo cáo về vấn đề BT- GPMB, Phó Chủ tịch Thường trực UBND tỉnh Quảng Bình Nguyễn Xuân Quang đã biểu dương và đánh giá cao sự vào cuộc quyết liệt của các cấp chính quyền địa phương và các sở, ngành, EVNPMB2 trong thời gian qua.

Phó Chủ tịch Thường trực UBND tỉnh Quảng Bình Nguyễn Xuân Quang yêu cầu các cấp chính quyền địa phương và các sở, ngành, đơn vị liên quan tiếp tục phối hợp chặt chẽ với nhau để sớm giải quyết dứt điểm các vấn đề còn vướng mắc, tồn tại.

Trong đó, lưu ý cần tiếp tục thực hiện tốt công tác tuyên truyền, vận động, đối thoại, giải thích cho người dân được rõ các chế độ, chính sách của Nhà nước và quy định của pháp luật về công tác BT- GPMB để người dân tự giác chấp hành...

Đồng thời, cần có các giải pháp, biện pháp cụ thể để kiên quyết xử lý theo đúng quy định của pháp luật đối với các trường hợp cố tình vi phạm, không chấp hành quy định của pháp luật; kịp thời phát hiện xử lý nghiêm các trường hợp lấn chiếm, tái lấn chiếm đất. Các lực lượng công an, biên phòng, quân đội tiếp tục thực hiện tốt công tác nắm tình hình và đảm bảo an ninh trật tự và bảo vệ an toàn cho việc thi công dự án...


Chiến Thắng 18/05/2020 - 15:00 (GMT+7)
Share

Vĩnh Long đa dạng hình thức tuyên truyền tiết kiệm điện

Vĩnh Long đa dạng hình thức tuyên truyền tiết kiệm điện

Công ty Điện lực (PC) Vĩnh Long chú trọng công tác tuyên truyền, vận động người dân và doanh nghiệp sử dụng điện tiết kiệm, hiệu quả trong mùa nắng nóng.


Tăng tốc phát triển điện mặt trời mái nhà tại miền Bắc

Tăng tốc phát triển điện mặt trời mái nhà tại miền Bắc

Nhằm cụ thể hóa chỉ thị của Thủ tướng Chính phủ về sử dụng năng lượng tiết kiệm, hiệu quả, Tổng công ty Điện lực miền Bắc (EVNNPC) đang đẩy mạnh tuyên truyền, vận động người dân và doanh nghiệp đầu tư điện mặt trời mái nhà, qua đó khai thác tốt hơn nguồn năng lượng tại chỗ.


Phó Tổng giám đốc EVN Nguyễn Đình Phước tiếp và làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Đình Phước tiếp và làm việc với Ngân hàng Phát triển Châu Á (ADB)

Chiều 4/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Đình Phước có buổi tiếp và làm việc với đoàn công tác của Ngân hàng Phát triển Châu Á (ADB).


Hà Nội từng bước hiện thực hóa mục tiêu phát triển năng lượng bền vững, an toàn và hiệu quả

Hà Nội từng bước hiện thực hóa mục tiêu phát triển năng lượng bền vững, an toàn và hiệu quả

Triển khai các chỉ đạo của Chính phủ tại Chỉ thị số 09/CT-TTg và Chỉ thị số 10/CT-TTg về sử dụng năng lượng tiết kiệm, hiệu quả, Tổng công ty Điện lực thành phố Hà Nội (EVNHANOI) đang đẩy mạnh tuyên truyền, hỗ trợ khách hàng thay đổi thói quen sử dụng điện, đồng thời khuyến khích phát triển mô hình “tự sản - tự tiêu”.


Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.
