Trạm cắt 220kV Bờ Y và đường dây đấu nối có thể hoàn thành giai đoạn 1 đúng hẹn?

04/11/2022 - 19:00 (GMT+7)

Theo mục tiêu giai đoạn 1, dự án Trạm cắt 220kV Bờ Y và đường dây 220kV đấu nối sẽ đóng điện 4 ngăn lộ trong tháng 11/2022. Hiện nay, Ban Quản lý dự án Điện 2 (thuộc Tập đoàn Điện lực Việt Nam) đang điều hành dự án như thế nào? liệu mục tiêu giai đoạn 1 có thể hoàn thành hay không?

Dự án Trạm cắt 220kV Bờ Y và đường dây 220kV đấu nối tuy là dự án có quy mô không lớn nhưng có ý nghĩa rất quan trọng nhằm đảm bảo nhập khẩu điện từ cụm nhà máy thủy điện Nam Kong 1, 2, 3 (Lào) vào hệ thống điện Việt Nam theo cam kết giữa Đảng và Chính phủ 2 nước.

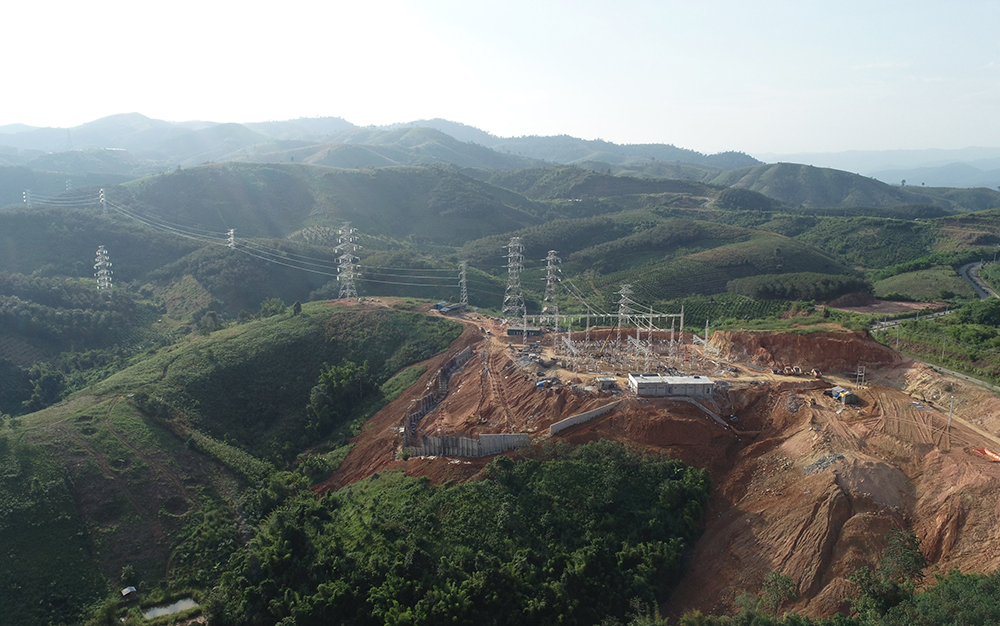

Dự án Trạm cắt 220kV Bờ Y và đấu nối đang xây dựng

Tập đoàn Điện lực Việt Nam (EVN) giao cho Ban QLDA Điện 2 quản lý điều hành dự án. Theo ông Nguyễn Khang - Phó trưởng phòng Kỹ thuật An toàn, Phó ban Điều hành dự án thuộc Ban QLDA Điện 2, dự án được EVN và Ban QLDA Điện 2 rất quan tâm và thường xuyên đốc thúc tiến độ.

Trong quá trình triển khai, dự án gặp không ít khó khăn. Trong đó, mặt bằng trạm cắt đến ngày 26/4/2022 mới được bàn giao xong. Tuyến đường dây 220kV đấu nối đến ngày 21/10/2022 cũng mới được bàn giao xong hết mặt bằng vị trí móng, vì một số vị trí đi qua rừng tự nhiên nên các thủ tục rất phức tạp.

Điều khó khăn nữa là 2/3 diện tích trạm cắt nằm trên đồi, phần còn lại nằm trong thung lũng. Riêng chiều cao đắp nền lên tới trên 30 mét với khối lượng đắp ước khoảng 65.000 m3, chưa kể các hạng mục gia cố kèm theo.

Chia sẻ thêm về những khó khăn của dự án, ông Đặng Ngọc Phương – Tư vấn giám sát phó Dự án Trạm cắt 220kV Bờ Y và đường dây đấu nối (thuộc Công ty CP Tư vấn xây dựng Điện 4) cho hay, thời tiết năm nay khắc nghiệt hơn hẳn vì mưa thường xuyên với lượng mưa lớn, bình quân mưa tới 23-25 ngày/tháng. Do đó, việc san nền, đắp đất rất khó khăn, thời gian kéo dài hơn so với kế hoạch. Ngoài ra, dự án có một số vị trí cột đi qua rừng tự nhiên nên không mở đường công vụ được, việc thi công phải thực hiện thủ công.

Trước những trở ngại này, Ban QLDA Điện 2 cùng các nhà thầu đã đưa ra phương án chia dự án thành 2 giai đoạn. Giai đoạn 1 phấn đấu đóng điện 4 ngăn lộ vào ngày 30/11/2022 và giai đoạn 2 hoàn thành toàn bộ dự án vào giữa tháng 01/2023.

Ông Trần Triệu Sơn – Phó trưởng phòng Vật tư thiết bị, Phó ban Điều hành dự án thuộc Ban QLDA Điện 2 cho biết, đến nay các đơn vị xây lắp đã hoàn thành khối lượng lắp đặt thiết bị đạt trên 60%, đang thi công 3 vị trí móng cột còn lại và kéo dây được 7/17 khoảng néo. Ban QLDA phấn đấu đến ngày 28/11/2022 sẽ hoàn thành toàn bộ công tác lắp đặt, thí nghiệm phần trạm cắt trong giai đoạn 1 và hoàn thành tuyến đường dây 220kV để nghiệm thu đóng điện.

Theo ông Mai Đức Cường – Chỉ huy trưởng Liên danh nhà thầu thi công xây lắp dự án LILAMA – TOJI và Công ty CP Xây lắp điện 4, việc triển khai dự án thời gian đầu chưa đáp ứng được tiến độ nhưng đến nay cơ bản đã bám sát kế hoạch giai đoạn 1. “Trong quá trình triển khai, nhà thầu nhận được sự quan tâm, hỗ trợ thường xuyên của chủ đầu tư. Những vướng mắc về thiết kế, về mặt bằng đều được chủ đầu tư tháo gỡ kịp thời cho nhà thầu thi công. Chúng tôi hoàn toàn tin tưởng có thể đáp ứng được tiến độ đề ra”, ông Cường nhấn mạnh.

Ban Điều hành dự án thuộc Ban QLDA Điện 2 hiện vẫn đang kiểm soát chặt chẽ tiến độ; đôn đốc nhà thầu thi công tăng cường nhân lực và thiết bị triển khai thi công 3 ca/ngày; đồng thời phối hợp chặt chẽ với các cơ quan liên quan để hoàn chỉnh thủ tục pháp lý đảm bảo đóng điện giai đoạn 1 theo kế hoạch đề ra.

Trạm cắt 220kV Bờ Y và đường dây đấu nối:

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam;

- Quản lý điều hành dự án: Ban QLDA Điện 2;

- Đơn vị tư vấn thiết kế, tư vấn giám sát: Công ty CP Tư vấn Xây dựng điện 4;

- Liên nhà nhà thầu thi công: Tổng công ty Lắp máy Việt Nam, Công ty CP Xây lắp Điện 4 và Công ty CP Tập đoàn TOJI;

- Tổng mức đầu tư: 181 tỷ đồng;

- Dự án trạm cắt và đường dây 220kV đấu nối nằm trên địa bàn huyện Ngọc Hồi, tỉnh Kon Tum.

- Dự án khởi công tháng 4/2022 và dự kiến hoàn thành toàn bộ tháng 1/2023.

- Quy mô:

+ Xây dựng mới Trạm cắt 220kV Bờ Y, gồm 10 ngăn 220kV, giai đoạn này lắp đặt 6 ngăn lộ.

+ Xây dựng đoạn đường dây 220kV gồm 2 mạch, dài hơn 6 km đấu nối từ Trạm cắt 220kV Bờ Y đến Đường dây 220kV đấu nối TBA 220kV Nam Kong 2, 3 (Lào).

+ Xây dựng đoạn đường dây 220kV gồm 4 mạch dài 0,8 km đấu nối từ Trạm cắt 220kV Bờ Y vào đường dây 220kV Xekaman 1 (Lào) - Pleiku 2.


Huyền Thương 04/11/2022 - 19:00 (GMT+7)
Share

Bộ Công Thương ban hành Văn bản hợp nhất Nghị định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân

Bộ Công Thương ban hành Văn bản hợp nhất Nghị định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân

Bộ Công Thương vừa ban hành Văn bản hợp nhất số 68/2026/VBHN-BCT ngày 09/7/2026, hợp nhất Nghị định số 72/2025/NĐ-CP ngày 28/3/2025 của Chính phủ quy định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân đã được sửa đổi, bổ sung bởi Nghị định số 278/2026/NĐ-CP ngày 09/7/2026 của Chính phủ.


Bộ Công Thương ban hành Văn bản hợp nhất Nghị định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân

Bộ Công Thương ban hành Văn bản hợp nhất Nghị định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân

Bộ Công Thương vừa ban hành Văn bản hợp nhất số 68/2026/VBHN-BCT ngày 09/7/2026, hợp nhất Nghị định số 72/2025/NĐ-CP ngày 28/3/2025 của Chính phủ quy định về cơ chế, thời gian điều chỉnh giá bán lẻ điện bình quân đã được sửa đổi, bổ sung bởi Nghị định số 278/2026/NĐ-CP ngày 09/7/2026 của Chính phủ.


Cảnh báo thủ đoạn giả danh nhân viên điện lực thu phí thay công tơ điện tử tại Thành phố Hồ Chí Minh

Cảnh báo thủ đoạn giả danh nhân viên điện lực thu phí thay công tơ điện tử tại Thành phố Hồ Chí Minh

Gần đây, xuất hiện nhiều đối tượng giả danh nhân viên của Tổng công ty Điện lực TP Hồ Chí Minh (EVNHCMC) liên hệ khách hàng để thông báo lịch thay công tơ điện tử và yêu cầu nộp các khoản phí trái phép. Tổng công ty khuyến cáo khách hàng nâng cao cảnh giác trước các thủ đoạn lừa đảo này.


Cảnh báo thủ đoạn giả danh nhân viên điện lực thu phí thay công tơ điện tử tại Thành phố Hồ Chí Minh

Cảnh báo thủ đoạn giả danh nhân viên điện lực thu phí thay công tơ điện tử tại Thành phố Hồ Chí Minh

Gần đây, xuất hiện nhiều đối tượng giả danh nhân viên của Tổng công ty Điện lực TP Hồ Chí Minh (EVNHCMC) liên hệ khách hàng để thông báo lịch thay công tơ điện tử và yêu cầu nộp các khoản phí trái phép. Tổng công ty khuyến cáo khách hàng nâng cao cảnh giác trước các thủ đoạn lừa đảo này.


Lãnh đạo EVN và TKV kiểm tra công tác bảo đảm than cho sản xuất điện tại Công ty Nhiệt điện Duyên Hải

Lãnh đạo EVN và TKV kiểm tra công tác bảo đảm than cho sản xuất điện tại Công ty Nhiệt điện Duyên Hải

Ngày 16/7, tại Vĩnh Long, ông Đặng Hoàng An - Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam và ông Ngô Hoàng Ngân - Chủ tịch Hội đồng thành viên Tập đoàn Công nghiệp Than, Khoáng sản Việt Nam, cùng đoàn công tác đã làm việc với Công ty Nhiệt điện Duyên Hải (Tổng công ty Phát điện 1) về tình hình vận hành các tổ máy, bảo đảm nhiên liệu phục vụ sản xuất điện.
