Tổng Công ty Điện lực miền Nam cử hàng trăm cán bộ công nhân cùng phương tiện, thiết bị để hỗ trợ một số đơn vị Điện lực miền Trung khắc phục hậu quả cơn bão số 9

10:43, 30/10/2020

Với mục tiêu khôi phục cung cấp điện nhanh nhất cho các khách hàng bị ảnh hưởng do cơn bão số 9, Tổng Công ty Điện lực miền Nam đã cử gần 100 cán bộ công nhân từ các Công ty Điện lực Ninh Thuận, Bình Thuận và Lâm Đồng để hỗ trợ Tổng công ty Điện lực miền Trung khắc phục các sự cố điện do bão số 9, đặc biệt là tại các tỉnh bị ảnh hưởng nặng nề là Quảng Nam và Quảng Ngãi. Các đoàn công tác cùng với trang thiết bị, phương tiện thi công, đã khởi hành từ trưa 29/10, dự kiến đến nơi trong đêm và rạng sáng 30/10 để sẵn sàng thực hiện nhiệm vụ.

Sự tiếp ứng, hỗ trợ kịp thời từ Tổng công ty Điện lực miền Nam thể hiện tinh thần đoàn kết giữa các đơn vị trong toàn Tập đoàn Điện lực Việt Nam, đồng thời góp phần khôi phục điện nhanh nhất cho bà con nhân dân tại các khu vực bị ảnh hưởng nặng nề nhất. Cũng từ sáng ngày 29/10, các đội xung kích từ các Công ty Điện lực thành viên của Tổng công ty Điện lực miền Trung bị ảnh hưởng nhẹ hơn, đã tới hỗ trợ tại các tỉnh bị ảnh hưởng nặng.

Bên cạnh việc chủ động kịp thời hỗ trợ lẫn nhau giữa các đơn vị trong ngành Điện, các đơn vị của ngành Điện cũng đã tích cực hỗ trợ chính quyền và bà con nhân dân các địa phương khắc phục hậu quả cơn bão trong khả năng điều kiện. Công ty Thuỷ điện Sông Tranh đã bố trí cano cao tốc di chuyển qua lòng hồ thuỷ điện, Công ty Điện lực Quảng Nam kịp thời tăng cường máy phát điện tại hiện trường để phục vụ tìm kiếm những người mất tích tại xã Trà Leng, huyện Nam Trà My, tỉnh Quảng Nam. Nhiều đơn vị khác đã hỗ trợ bà con nhân dân tránh trú khi cơn bão đổ bộ.

Thông tin cập nhật đến thời điểm 9h00 ngày 30/10/2020 khu vực bị ảnh hưởng bão số 9 như sau:

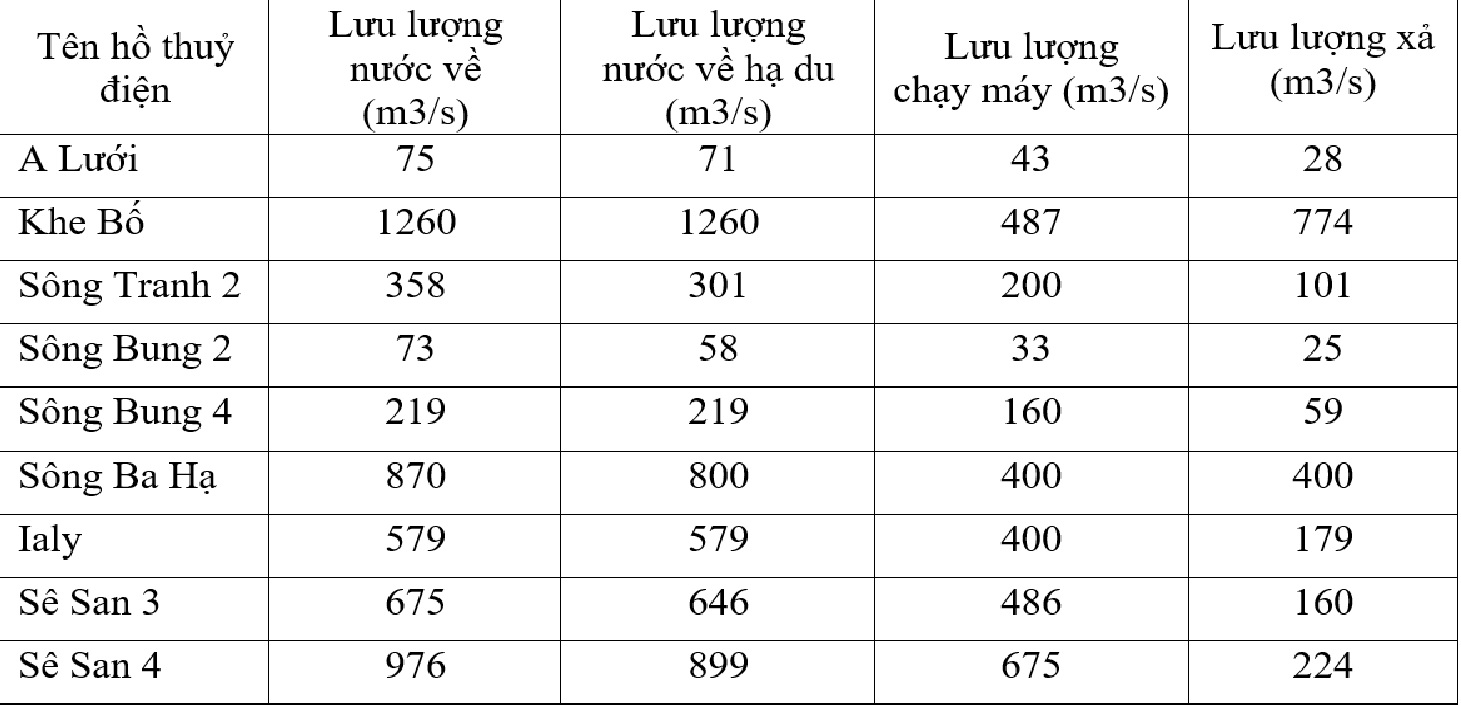

1. Vận hành các hồ thuỷ điện: Đến sáng ngày 30/10 lưu lượng nước về các hồ thuỷ điện có xu hướng giảm nhanh, tuy nhiên các đơn vị vẫn đang tiếp tục theo dõi sát diễn biến mưa lũ với hoàn lưu cơn bão số 9 được dự báo vẫn gây mưa lớn ở một số khu vực. Danh sách các hồ đang xả với lưu lượng tương ứng như sau:

2. Cập nhật tình hình khôi phục cung cấp điện ở các địa phương bị ảnh hưởng bởi cơn bão số 9:

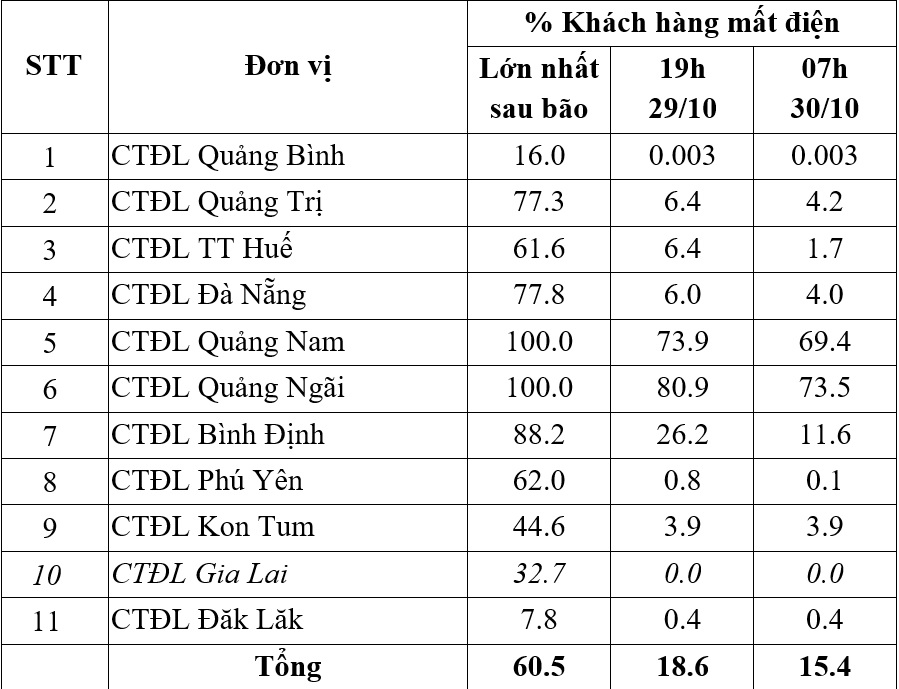

Với mục tiêu cấp điện trở lại nhanh nhất có thể, các phụ tải quan trọng, các trung tâm huyện thị ở tất cả các địa phương đã được khôi phục trong ngày 29/10; các khu vực khác còn lại phấn đấu đến hết ngày 31/10 sẽ cơ bản được cấp điện trở lại.



THÔNG TIN LIÊN HỆ:

Ban Truyền thông - Tập đoàn Điện lực Việt Nam;

Email: bantt@evn.com.vn

Điện thoại: 024.66946405/66946413; Fax: 024.66946402

Địa chỉ: Số 11 phố Cửa Bắc, phường Trúc Bạch, quận Ba Đình - Hà Nội;

Website: www.evn.com.vnwww.tietkiemnangluong.vn

Fanpage: www.facebook.com/evndienlucvietnam

Tải TCBC tại đây


Ban Truyền thông EVN

Share

EVNSPC được nhiều địa phương tặng Bằng khen trong phong trào thi đua xoá nhà tạm, nhà dột nát

EVNSPC được nhiều địa phương tặng Bằng khen trong phong trào thi đua xoá nhà tạm, nhà dột nát

Trong tháng 6/2025, Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã được UBND các tỉnh: Cà Mau, Hậu Giang, Đồng Tháp, Ninh Thuận trao tặng Bằng khen về những đóng góp hiệu quả, thiết thực trong phong trào thi đua xóa nhà tạm, nhà dột nát.


Tập trung nguồn lực, quyết tâm đẩy nhanh tiến độ dự án Nhà máy Thủy điện tích năng Bác Ái

Tập trung nguồn lực, quyết tâm đẩy nhanh tiến độ dự án Nhà máy Thủy điện tích năng Bác Ái

Dự án Nhà máy Thủy điện tích năng Bác Ái đang được Ban Quản lý dự án Điện 3 cùng các nhà thầu tập trung tối đa nguồn lực, tăng cường nhân sự, thiết bị và tổ chức thi công 3 ca liên tục nhằm bám tiến độ tổng thể, quyết tâm hoàn thành các mục tiêu đã đề ra trong quý III và cả năm 2025.


Tập trung nguồn lực, quyết tâm đẩy nhanh tiến độ dự án Nhà máy Thủy điện tích năng Bác Ái

Tập trung nguồn lực, quyết tâm đẩy nhanh tiến độ dự án Nhà máy Thủy điện tích năng Bác Ái

Dự án Nhà máy Thủy điện tích năng Bác Ái đang được Ban Quản lý dự án Điện 3 cùng các nhà thầu tập trung tối đa nguồn lực, tăng cường nhân sự, thiết bị và tổ chức thi công 3 ca liên tục nhằm bám tiến độ tổng thể, quyết tâm hoàn thành các mục tiêu đã đề ra trong quý III và cả năm 2025.


Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công dự án NMTĐ tích năng Bác Ái

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công dự án NMTĐ tích năng Bác Ái

Sáng 01/7/2025, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã kiểm tra công trường thi công xây dựng công trình Nhà máy Thủy điện (NMTĐ) tích năng Bác Ái, tại xã Bác Ái Tây, tỉnh Khánh Hòa (trước là xã Phước Tân, huyện Bác Ái, tỉnh Ninh Thuận)


Hồ Thủy điện Tuyên Quang đóng 01 cửa xả đáy vào hồi 18h ngày 30/6/2025

Hồ Thủy điện Tuyên Quang đóng 01 cửa xả đáy vào hồi 18h ngày 30/6/2025

Bộ Nông nghiệp và Môi trường vừa có Công điện số 3811/CĐ-BNNMT, ngày 30/6/2025 điện Giám đốc Công ty Thủy điện Tuyên Quang đóng 01 cửa xả đáy vào hồi 18h ngày 30/6/2025.
