Tỉnh Phú Thọ cam kết xử lý dứt điểm vướng mắc mặt bằng đường dây 220kV đấu nối Trạm 500kV Việt Trì

11/09/2020 - 10:54 (GMT+7)

Ngày 10/9, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Phú Thọ - ông Bùi Văn Quang chủ trì buổi làm việc với Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và một số sở, ngành, địa phương liên quan bàn giải pháp tháo gỡ khó khăn, vướng mắc về giải phóng mặt bằng cho đường dây 220kV đấu nối Trạm biến áp 500kV Việt Trì.

Phó Tổng giám đốc EVN - Phạm Hồng Phương phát biểu tại buổi làm việc

Tham dự buổi làm việc còn có ông Hồ Công Trung – Phó Vụ trưởng Vụ Năng lượng (Ủy ban Quản lý vốn nhà nước tại doanh nghiệp), ông Phạm Hồng Phương – Phó Tổng giám đốc EVN, ông Bùi Văn Kiên – Phó Tổng giám đốc EVNNPT.

Tại buổi làm việc, Phó Tổng giám đốc EVN Phạm Hồng Phương cho biết: Dự án TBA 500kV Việt Trì và đấu nối là dự án lưới điện cấp bách, đảm bảo cung cấp điện cho tỉnh Phú Thọ và các vùng phụ cận. Quy mô dự án xây dựng TBA 500/220kV Việt Trì, đường dây đấu nối 500kV hai mạch dài 2,29km, đường dây đấu nối 220kV bốn mạch dài 15,16km.

Theo yêu cầu của hệ thống điện quốc gia, dự án cần phải hoàn thành đưa vào vận hành trong quý IV/2018. Đến nay, toàn bộ phần TBA 500kV và các thiết bị trong trạm đã được đóng điện mang tải vào ngày 29/10/2018 từ phía đường dây 500kV Sơn La - Hiệp Hòa.

“Tuy nhiên, dự án chưa phát huy được hiệu quả do vướng mắc khó khăn trong công tác bồi thường giải phóng mặt bằng (BT-GPMB) phần nhánh rẽ đường dây 220kV đấu nối vào Trạm (ĐD Việt Trì – Vĩnh Yên và Việt Trì – Vĩnh Tường), gây khó khăn trong việc đáp ứng nhu cầu cung cấp điện cho tỉnh Phú Thọ và các vùng phụ cận”, Phó Tổng giám đốc EVN Phạm Hồng Phương cho biết.

Tập đoàn Điện lực Việt Nam kiến nghị UBND tỉnh Phú Thọ chỉ đạo UBND huyện Phù Ninh tập trung lực lượng, phương tiện tiếp tục tuyên truyền, thuyết phục và có giải pháp phù hợp hoàn thành GPMB các vị trí từ VT9 - VT18, VT31 - VT35,…, để bàn giao cho EVNNPT tổ chức thi công hoàn thành đóng điện công trình trước ngày 25/9/2020.

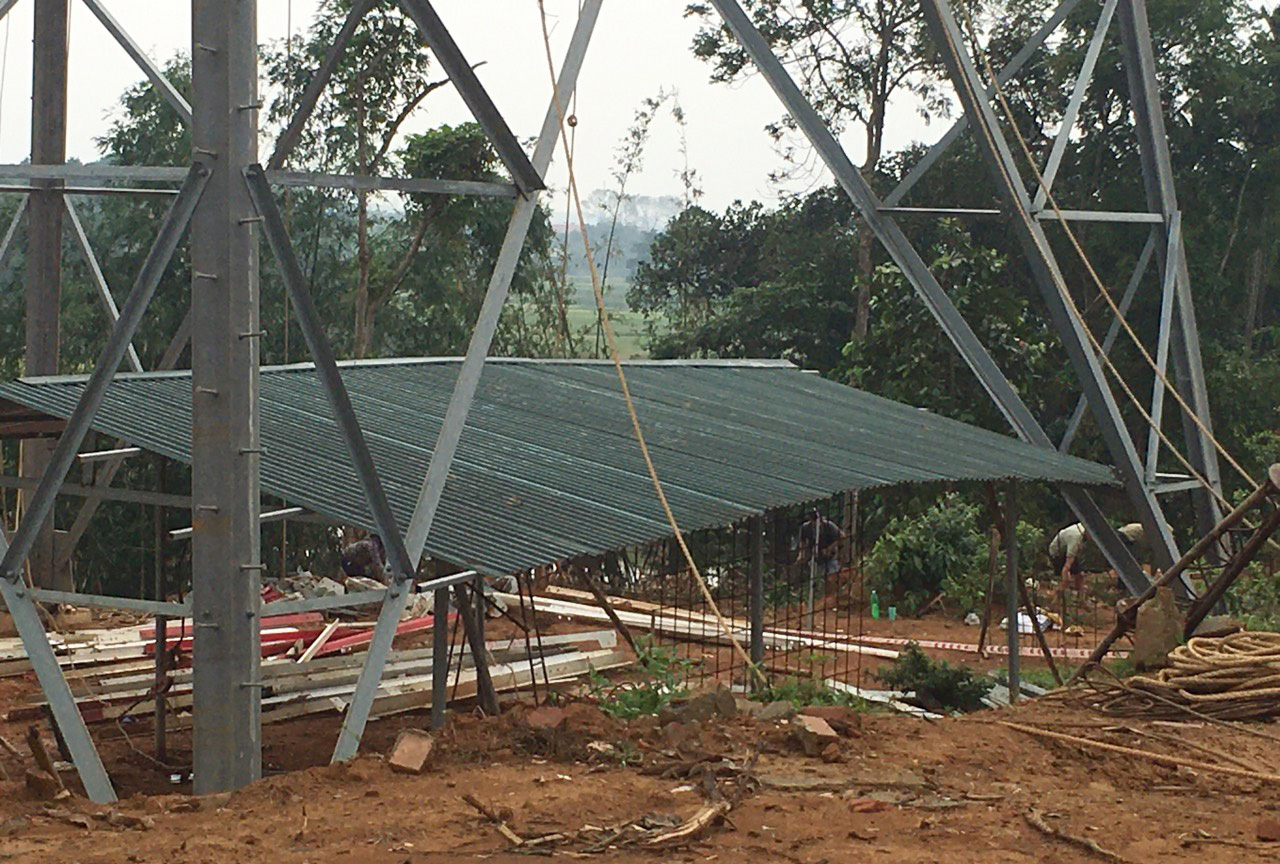

Người dân dựng nhà trong lòng cột vị trí 45 nhánh rẽ 220kV Việt Trì

Kết luận tại buổi làm việc, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Phú Thọ - ông Bùi Văn Quang cảm ơn EVN trong những năm vừa qua đã cung cấp đủ điện cho phát triển kinh tế xã hội trên địa bàn tỉnh, góp phần phát triển kinh tế xã hội của tỉnh.

Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Phú Thọ khẳng định UBND tỉnh Phú Thọ và các Sở, ngành, chính quyền huyện Phù Ninh sẽ tập trung tối đa các phương tiện, các nguồn lực và có biện pháp phù hợp để hoàn thành giải phóng mặt bằng, bàn giao cho EVNNPT thi công, đóng điện công trình trước ngày 25/9/2020 theo đề nghị của EVN.

UBND tỉnh Phú thọ cam kết tiếp tục hỗ trợ, tạo điều kiện để EVN triển khai đầu tư xây dựng các dự án điện trên địa bàn tỉnh Phú Thọ (đặc biệt là đường dây 500kV Lào Cai – Vĩnh Yên; các công trình lưới điện trung hạ áp, cung cấp điện cho các khu công nghiệp trên địa bàn tỉnh…)

Đồng thời Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Phú Thọ - Bùi Văn Quang đề nghị EVN tiếp tục quan tâm đến đầu tư xây dựng các công trình điện để đảm bảo đủ điện cho phát triển kinh tế xã hội trên địa bàn tỉnh. Tập trung tháo gỡ để hoàn thành đúng tiến độ các dự án dường dây và TBA 110kV trên địa bàn tỉnh. Tập trung lực lượng, xây dựng biện pháp thi công tốt để rút ngắn thời gian thi công, đóng điện công trình sớm nhất. Chỉ đạo các cấp điều độ xem xét, tính toán phương án tối ưu nhằm giảm thiểu sa thải phụ tải trên địa bàn tỉnh trong trong thời gian thi công.


Lê Việt 11/09/2020 - 10:54 (GMT+7)
Share

Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Sáng 26/11, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An tiếp và làm việc với ông Frank Liu, Tổng giám đốc phụ trách mảng giải pháp lưu trữ năng lượng và thiết bị điện của Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc).


EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

Tại hội thảo khoa học về vai trò của Mặt trận Tổ quốc Việt Nam thúc đẩy ESG (môi trường, xã hội và quản trị) được tổ chức sáng 26/11, đại diện Tập đoàn Điện lực Việt Nam (EVN) chia sẻ về các giải pháp chuyển dịch năng lượng xanh gắn với bảo đảm cung cấp điện, đồng thời đề xuất một số nội dung phối hợp với Mặt trận Tổ quốc Việt Nam và các tổ chức thành viên.


Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Ngay trong ngày 24/11, Công ty Điện lực Gia Lâm đã hoàn thành cấp điện phục vụ 127 hộ dân phải di dời khẩn cấp sau vụ nổ khí gas trên phố Nguyễn Văn Tuyết (phường Đống Đa, Hà Nội), góp phần giúp người dân sớm ổn định cuộc sống tại nơi tạm cư.



EVN tổ chức Hội thảo nâng cao hiệu quả áp dụng CBM và triển khai RCM đối với thiết bị lưới điện

EVN tổ chức Hội thảo nâng cao hiệu quả áp dụng CBM và triển khai RCM đối với thiết bị lưới điện

Sáng 26/11, tại Đà Nẵng, Tập đoàn Điện lực Việt Nam (EVN) tổ chức Hội thảo nâng cao hiệu quả áp dụng phương pháp bảo trì dựa trên tình trạng thiết bị (CBM) và triển khai phương pháp bảo trì tập trung vào độ tin cậy (RCM) đối với thiết bị lưới điện. Phó Tổng giám đốc EVN Ngô Sơn Hải chủ trì hội thảo.
