Rà soát tiến độ thi công các đoạn tuyến 500kV Vũng Áng - Quảng Trạch và Quảng Trạch - Dốc Sỏi

23/07/2020 - 14:00 (GMT+7)

Ngày 23/7, tại TP.Đà Nẵng, Ban QLDA các công trình điện miền Trung (CPMB) đã có buổi làm việc với các nhà thầu nhằm kiểm điểm tiến độ thi công đường dây 500kV mạch 3, đoạn tuyến Vũng Áng – Quảng Trạch và Quảng Trạch - Dốc Sỏi. Đây là 2 đoạn tuyến đang tiềm ẩn nhiều nguy cơ chậm tiến độ do vướng mắc bồi thường, giải phóng mặt bằng.

Theo CPMB, tính đến nay đường dây 500kV Quảng Trạch - Vũng Áng và sân phân phối 500kV Trung tâm Điện lực Quảng Trạch đã được CPMB chi trả tiền bàn giao 64/75 vị trí móng (đạt 85%). Phần hàng lang tuyến đã bàn giao 41/74 khoảng cột. Có 8 vị trí móng và hành lang tuyến tại khoảng 63-70 qua phường Kỳ Thịnh (thị xã Kỳ Anh, Hà Tĩnh) chưa giải quyết được vướng mắc trong BT-GPMB. Về công tác thi công, hiện đoạn tuyến đã đào móng 31/75 vị trí, dựng cột 7/75 vị trí.

Đối với đoạn tuyến 500kV Quảng Trạch - Dốc Sỏi, đã bàn giao1.025/1.102 vị trí móng cột (đạt 93%). Hành lang tuyến đã bàn giao 414/1.102 khoảng cột. Trong công tác thi công, đoạn tuyến đã đào được 961/1.102 vị trí, hoàn thành đúc móng 921/1.102 vị trí, dựng cột 643/1.102 vị trí, đang kéo dây 9,119/500,14 km.

Các tồn tại, vướng mắc hiện nay do công tác xác định nguồn gốc đất tại các địa phương hiện nay gặp rất nhiều khó khăn do chồng lấn đất lâm trường, diện tích đất được giao vượt hạn mức quy định, nên dù đã vận động bàn giao nhiều vị trí móng nhưng tỷ lệ phê duyệt phương án bồi thường thấp, đặc biệt khu vực tỉnh Quảng Trị, Thừa Thiên Huế, Quảng Nam.

Ngoài ra đơn giá bồi thường hỗ trợ chưa được người dân đồng thuận, giá đất trồng cây lâu năm, đất rừng sản xuất thấp. Việc lập thủ tục tái định cư tại các địa phương còn kéo dài. Thủ tục chuyển đổi đất rừng hiện nay tại Quảng Nam và Quảng Ngãi chưa được phê duyệt do yêu cầu bồi thường rừng và thu hồi đất. Công tác phối hợp của địa phương tại các tỉnh Quảng Trị, Thừa Thiên Huế còn hạn chế do cùng lúc địa phương phải thực hiện công tác GPMB cho cả dự án đường cao tốc Bắc – Nam.

Ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết, đây đang là thời điểm tăng tốc của dự án vì khu vực sắp vào mùa mưa. Ông Tuyển yêu cầu các nhà thầu tư vấn giám sát bố trí đủ nhân lực giám sát tại công trường để đôn đốc tiến độ thi công, giám sát chất lượng; báo cáo thường xuyên về lực lượng thi công, thiết bị của nhà thầu trên công trường, xem xét kiến nghị điều chỉnh kịp thời phạm vi công việc nếu nhà thầu thi công không đáp ứng tiến độ yêu cầu.

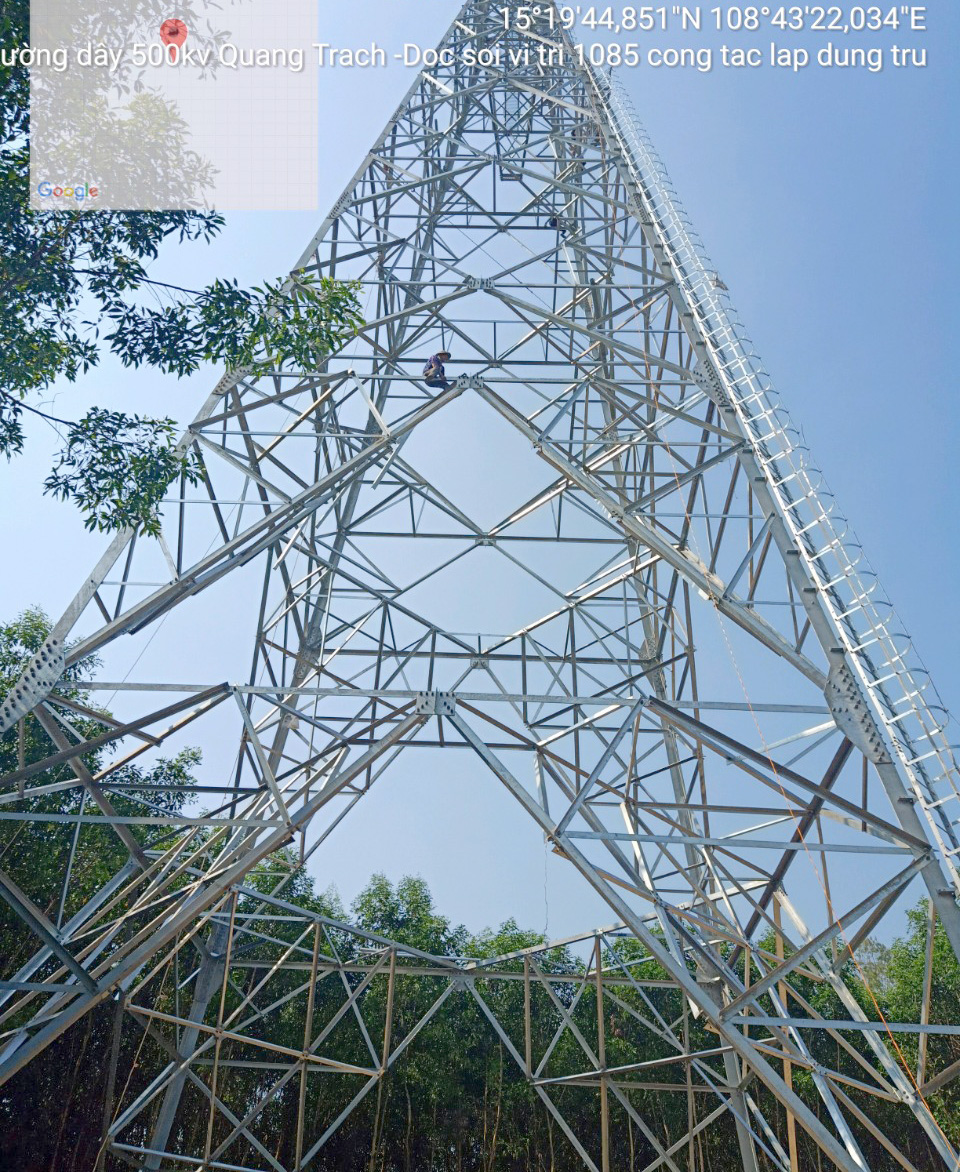

Thi công vị trí 1085 đường dây 500kV mạch 3 đoạn tuyến Quảng Trạch - Dốc Sỏi đi qua địa bàn huyện Sơn Hà, tỉnh Quảng Ngãi

Ông Nguyễn Đức Tuyển cũng yêu cầu các nhà thầu tư vấn thiết kế xử lý các vướng mắc phát sinh và kịp thời điều chỉnh bản vẽ thiết kế trong quá trình thi công, đảm bảo tiến độ của các dự án. Đối với nhà thầu thi công xây dựng, cần tăng cường nhân lực và thiết bị thi công trên công trường theo đúng cam kết, tổ chức thi công ngay khi có mặt bằng, tranh thủ thời tiết thuận lợi. Nhà thầu chủ động làm việc với địa phương và phối hợp chặt chẽ với CPMB để tháo gỡ khó khăn vướng mắc về bồi thường - GPMB.

Ngoài ra, các nhà thầu bố trí đủ cán bộ an toàn trên công trường trong quá trình thi công xây dựng. Đồng thời tăng cường công tác giám sát nội bộ của nhà thầu, đảm bảo chất lượng thi công xây dựng, thực hiện nghiêm hệ thống quản lý chất lượng và biện pháp thi công xây dựng đã được Chủ đầu tư/Ban QLDA phê duyệt.

Kế hoạch thi công đường dây 500kV mạch 3:

1. ĐD 500kV Quảng Trạch - Vũng Áng

- Công tác thi công phần đường dây:

+ Thi công đào đúc móng: Từ tháng 3 - 6/2020.

+ Thi công lắp dựng cột: Từ tháng 3 - 8/2020.

+ Thi công kéo rải dây: Từ tháng 4 - 11/2020.

- Công tác thi công SPP 500kV Quảng Trạch và SPP 500kV Vũng Áng: Từ tháng 3 - 11/2020.

- Nghiệm thu: Tháng 12/2020.

2. ĐD 500kV Quảng Trạch - Dốc Sỏi:

- Thi công đào đúc móng: Từ tháng 3 - 7/2020.

- Thi công lắp dựng cột: Từ tháng 3 - 8/2020.

- Thi công kéo rải dây: Từ tháng 5 - 9/2020.

- Thi công Trạm lặp quang: Từ tháng 3 - 9/2020.

- Nghiệm thu: Tháng 9/2020.


Chiến Thắng 23/07/2020 - 14:00 (GMT+7)
Share

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Sáng 15/9, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Phạm Gia Túc làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình sản xuất, kinh doanh và định hướng tái cơ cấu, phát triển Tập đoàn trở thành tập đoàn kinh tế mạnh, quy mô lớn.


Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Trong tháng 8 năm 2026, Tập đoàn Điện lực Việt Nam đã đảm bảo cung cấp điện an toàn, liên tục, phục vụ phát triển kinh tế - xã hội, đáp ứng nhu cầu sinh hoạt của nhân dân. Đặc biệt, EVN đã đảm bảo cung cấp điện an toàn, ổn định cho các hoạt động chào mừng kỷ niệm 81 năm Cách mạng tháng Tám và Quốc khánh 2/9. Bên cạnh đó, các đơn vị thuộc EVN tại miền Bắc đã chủ động khẩn trương ứng phó, khắc phục hậu quả do mưa lớn diện rộng, ảnh hưởng bởi hoàn lưu bão số 4 (NARRA) gây ra cho hệ thống điện, cấp điện an toàn trở lại cho các khách hàng bị ảnh hưởng.


Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Tổng công ty Điện lực TP.HCM (EVNHCMC) sẽ phối hợp chặt chẽ về tiến độ đầu tư các công trình truyền tải, phân phối điện giai đoạn 2026-2030, ưu tiên những dự án cấp bách nhằm đáp ứng nhu cầu phụ tải ngày càng tăng tại TP.HCM.
