Rà soát tiến độ các dự án truyền tải nhập khẩu điện từ Lào về Việt Nam

18/04/2022 - 19:00 (GMT+7)

Ngày 18/4, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) – ông Trần Đình Nhân đã chủ trì cuộc họp với các đơn vị liên quan về rà soát tiến độ các dự án truyền tải phục vụ nhập khẩu điện từ Lào về Việt Nam.

Cuộc họp rà soát tiến độ các dự án truyền tải phục vụ nhập khẩu điện Lào diễn ra tại trụ sở EVN, ngày 18/4

Đây cũng là những dự án quan trọng nhằm thực hiện cam kết song phương giữa chính phủ hai nước trong lĩnh vực phát triển năng lượng và thực hiện hợp đồng mua bán điện.

Các dự án do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư gồm: Đường dây 220kV Nậm Sum – Nông Cống (phục vụ nhập khẩu điện từ cụm Nhà máy Thủy điện Nậm Sum - Lào); Trạm biến áp 220kV Tương Dương và đấu nối (nhập khẩu điện từ cụm Nhà máy Thủy điện Nậm Mô - Lào); Trạm biến áp 220kV Điện Biên và đấu nối (nhập khẩu điện từ cụm Nhà máy Thủy điện Nậm UO5 - Lào).

Theo báo cáo của EVNNPT, dự án đường dây 220kV Nậm Sum – Nông Cống đang gặp nhiều vướng mắc trong thủ tục chuyển đổi mục đích sử dụng đất rừng; tiến độ dự án Trạm biến áp 220kV Điện Biên và đấu nối cũng chậm do khó khăn giải phóng mặt bằng, dù khởi công từ tháng 12/2021 nhưng đến nay chưa có mặt bằng để thi công. Hiện, chỉ có dự án Trạm biến áp 220kV Tương Dương và đấu nối đang đáp ứng được yêu cầu đặt ra.

Còn theo Ban Quản lý dự án điện 1 - đơn vị điều hành dự án đường dây 220kV Nậm Mô (Lào) - Tương Dương (đoạn trên lãnh thổ Việt Nam), dự án này có thể hoàn thành trong tháng 6/2022 theo tiến độ để nhập khẩu điện từ cụm Nhà máy Thủy điện Nậm Mô (Lào).

Một dự án khác là Trạm cắt 220kV Bờ Y và các đường dây đấu nối từ cụm Nhà máy Thủy điện Nam Kong 1,2,3 (Lào) vào hệ thống điện Việt Nam được giao cho Ban Quản lý dự án điện 2. Hiện nay, dự án này cũng còn nhiều vướng mắc trong bồi thường giải phóng mặt bằng.

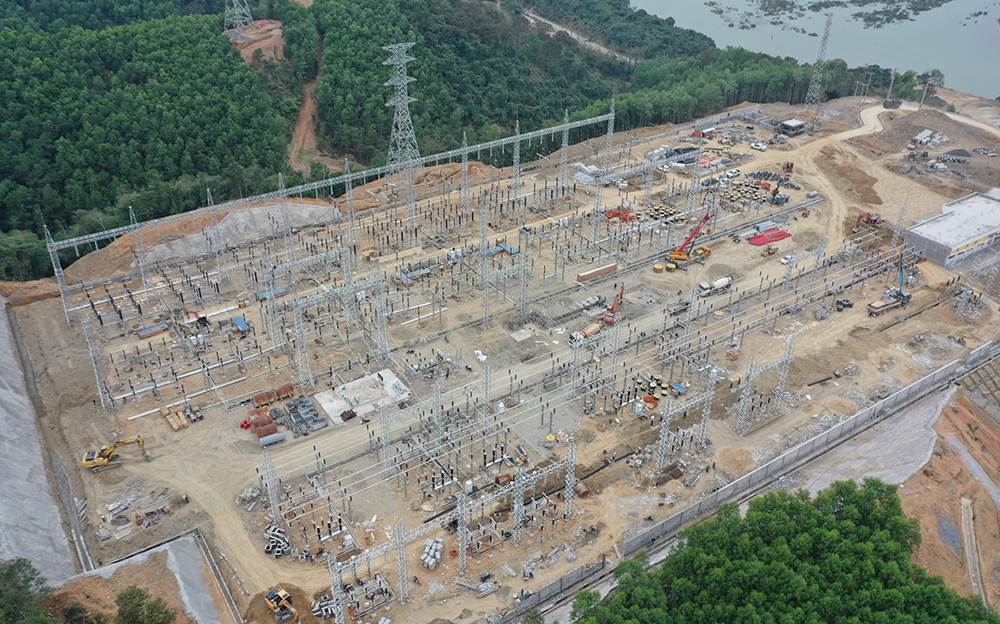

Trạm biến áp 220kV Tương Dương (tại Nghệ An) đã cơ bản hoàn thành, có thể đóng điện trong tháng 6 tới đây

Tại cuộc họp, Tổng giám đốc EVN Trần Đình Nhân nhấn mạnh, đây đều là những dự án trọng điểm, cấp bách để nhập khẩu điện từ Lào về Việt Nam, đảm bảo điện cho các tỉnh phía Bắc ngay từ mùa hè năm nay. Tổng giám đốc EVN yêu cầu lãnh đạo cao nhất của các đơn vị cần có mặt tại mỗi công trường, đốc thúc các nhà thầu thi công đẩy nhanh tiến độ dự án. Cùng với đó, thường xuyên làm việc với các bộ, ngành, địa phương trong việc đẩy nhanh thủ tục chuyển đổi mục đích sử dụng rừng, cũng như bồi thường giải phóng mặt bằng. Trong quá trình làm việc với các tỉnh/thành phố, nếu có vướng mắc cần báo cáo kịp thời đến lãnh đạo EVN để tháo gỡ.


Ngân Hà 18/04/2022 - 19:00 (GMT+7)
Share

Tổng giám đốc EVN Nguyễn Anh Tuấn làm việc với lãnh đạo Tập đoàn KEPCO (Hàn Quốc)

Tổng giám đốc EVN Nguyễn Anh Tuấn làm việc với lãnh đạo Tập đoàn KEPCO (Hàn Quốc)

Sáng 22/4, tại Hà Nội, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Anh Tuấn đã tiếp và làm việc với ông Kim Dong-choel, Chủ tịch kiêm Tổng giám đốc Tập đoàn Điện lực Hàn Quốc (KEPCO). Định hướng hợp tác trong lĩnh vực công nghệ điện lực, lưu trữ năng lượng, truyền tải điện và phát triển các nguồn điện mới là nội dung chính tại buổi làm việc.


Hơn 250 đảng viên EVN tham gia Hội nghị phổ biến, quán triệt và triển khai thực hiện một số văn kiện, nghị quyết về công tác kiểm tra, giám sát, kỷ luật của Đảng

Hơn 250 đảng viên EVN tham gia Hội nghị phổ biến, quán triệt và triển khai thực hiện một số văn kiện, nghị quyết về công tác kiểm tra, giám sát, kỷ luật của Đảng

Sáng 22/4, Ủy ban Kiểm tra Trung ương đã tổ chức Hội nghị phổ biến, quán triệt và triển khai thực hiện một số văn kiện, nghị quyết về công tác kiểm tra, giám sát, kỷ luật của Đảng được thông qua tại Hội nghị lần thứ hai Ban chấp hành Trung ương Đảng khóa XIV. Đảng bộ EVN có 50 điểm cầu với trên 250 đảng viên tham gia học tập, quán triệt.


Cung ứng than cho sản xuất điện 2026: Sẵn sàng cho phương án huy động ở mức cao

Cung ứng than cho sản xuất điện 2026: Sẵn sàng cho phương án huy động ở mức cao

Trong bối cảnh nhu cầu phụ tải tăng cao ngay từ đầu mùa khô, công tác cung ứng than cho sản xuất điện năm 2026 đang được Tập đoàn Điện lực Việt Nam (EVN) và các nhà cung cấp phối hợp chặt chẽ, sẵn sàng cho phương thức huy động ở mức cao.


Đảm bảo điện an toàn, liên tục dịp Giỗ Tổ Hùng Vương, Lễ 30/4 và 01/5 năm 2026

Đảm bảo điện an toàn, liên tục dịp Giỗ Tổ Hùng Vương, Lễ 30/4 và 01/5 năm 2026

Chuẩn bị cho dịp Giỗ Tổ Hùng Vương, Lễ 30/4 và 01/5 năm 2026, Tập đoàn Điện lực Việt Nam đã chỉ đạo các đơn vị chủ động kế hoạch, bố trí phương thức vận hành nguồn, lưới điện hợp lý, tăng cường kỷ luật vận hành, đảm bảo cung ứng điện an toàn, tin cậy trong mọi tình huống.


EVN ký biên bản ghi nhớ hợp tác với Hyosung (Hàn Quốc)

EVN ký biên bản ghi nhớ hợp tác với Hyosung (Hàn Quốc)

Chiều 22/4, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Công nghiệp nặng Hyosung (Hàn Quốc) đã ký kết biên bản ghi nhớ hợp tác (MOU), nhằm thiết lập khuôn khổ hợp tác, tăng cường trao đổi thông tin và thúc đẩy các cơ hội đầu tư trong thời gian tới.
