Phấn đấu phát điện Nhà máy thủy điện Lai Châu trong năm 2015

14:26, 21/11/2014

Trên công trường Nhà máy thủy điện Lai Châu, Phó thủ tướng Chính phủ Hoàng Trung Hải giao các thành viên Ban chỉ đạo Nhà nước triển khai các nhiệm vụ, phấn đấu cuối năm 2015 phát điện tổ máy đầu tiên Thủy điện Lai Châu.

Sáng 21/11, Phó thủ tướng Hoàng Trung Hải, Trưởng Ban chỉ đạo Nhà nước thủy điện Sơn La - Lai Châu đã thị sát, giao ban công trường Thủy điện Lai Châu nhằm đánh giá những kết quả đã đạt được và tháo gỡ những khó khăn vướng mắc.

Thủy điện Lai Châu các hạng mục đều đảm bảo tiến độ

Theo báo cáo của Ban Quản lý Dự án, đến thời điểm này công trường Thủy điện Lai Châu đang ở giữa giai đoạn thi công cơ bản. Sau khi ngăn sông Đà đợt 2, các nhà thầu đã đổ bê tông đầm lăn khu vực dưới tràn xả mặt và khu vực lỗ xả sâu, chuyển sang đổ bê tông đập vai trái, lắp đặt thiết bị cơ khí thủy công, thiết bị cơ điện các tổ máy...

Phó thủ tướng Hoàng Trung Hải (thứ 3 từ phải sang) nghe báo cáo tiến độ công trình thủy điện Lai Châu - Ảnh: VGP

Công tác cung cấp thiết bị công nghệ đáp ứng tiến độ lắp đặt và chủ đầu tư đã hoàn thành đấu thầu và ký các hợp đồng cung cấp các thiết bị công nghệ chính. Trong giai đoạn thi công, công tác quản lý chất lượng được chú trọng với lực lượng giám sát thi công có mặt thường trực tại công trường. Hội đồng nghiệm thu Nhà nước các công trình xây dựng đã nghiệm thu các hạng mục chống lũ và ngăn sông Đà đợt 2, đánh giá chất lượng thi công đạt quy định.

Các địa phương cũng cho biết, công tác di dân tái định cư, giải phóng và thu dọn lòng hồ đang được tích cực thực hiện để đáp ứng yêu cầu đóng cống dẫn dòng tích nước hồ chứa, trong 10 tháng đầu năm đã di chuyển 1.328 hộ đến nơi tái đinh cư.

Tuy nhiên, công tác thi công 1 số hạng  mục giao thông liên quan, thi công đường dây 500 kV Sơn La – Lai Châu, hạ tầng 1 số khu, điểm tái định cư còn chậm.

Đối với Thủy điện Sơn La, Ban Quản lý dự án thủy điện Sơn La – Lai Châu cho biết: Đến cuối năm nay, công trình thủy điện lớn nhất khu vực sẽ chính thức đạt mốc lịch sử 30 tỷ kWh điện thương phẩm, việc vận hành an toàn, đảm bảo yêu cầu kỹ thuật, đặc biệt là tổ máy số 1, số 2 đã vượt ngưỡng 8.000 giờ vận hành an toàn ổn định.  Tổng giá trị nộp ngân sách Nhà nước đạt 3.183 tỷ đồng, nộp phí dịch vụ môi trường rừng 559 tỷ đồng, trồng bù 3.500 ha rừng khác, ổn định cuộc sống mới của 20.000 hộ dân.

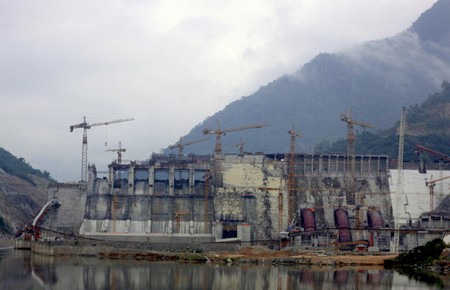

Toàn cảnh Nhà máy thủy điện Lai Châu - Ảnh VGP

Tiếp nối Sơn La, đưa Lai Châu về đích trước hẹn

Kết luận cuộc họp, Phó thủ tướng Hoàng Trung Hải ghi nhận những kết quả triển khai thi công cũng như vận hành của Nhà máy Thủy điện Lai Châu, Sơn La trong thời gian qua.

“Đối với Sơn La, đó là tiến độ thi công, vận hành nhanh hơn kế hoạch, đạt mục tiêu quan trọng về cấp điện, đóng góp ngân sách, dần đảm bảo cuộc sống tái định cư bằng và tốt hơn nơi ở cũ cho hơn 20.000 hộ dân. Đối với Lai Châu là việc thi công, quản lý với kinh nghiệm tốt hơn nhiều, hoàn thành tốt những yêu cầu kỹ thuật khó do đặc thù địa hình công trình”, Phó thủ tướng đánh giá,

Trên cơ sở đó, Phó Thủ tướng mong muốn Thủy điện Lai Châu tiếp nối thành công của Sơn La, thi công chất lượng, an toàn, đảm bảo tiến độ đã đề ra để tích nước hồ chứa, đưa tổ máy đầu tiên phát điện ngay trong năm 2015, sớm 1 năm so với kế hoạch được giao.

Bên cạnh đó, Phó thủ tướng Hoàng Trung Hải cũng chỉ ra những vấn đề chưa đảm bảo yêu cầu, như công tác quyết toán, công tác lập và phê duyệt thiết kế bản vẽ thi công một số hạng mục còn chậm, việc vận chuyển một số thiết bị cần chú ý, tránh rủi ro về thủ tục cấp phép vận chuyển; các thủ tục liên quan và là việc ổn định đời sống người dân di cư, giao đất, giao rừng và một số hạ tầng chưa đạt yêu cầu.

Vì vậy, các Bộ, ngành, thành viên Ban chỉ đạo theo chức năng, nhiệm vụ được phân công phối hợp đẩy nhanh việc triển khai thủ tục về tổng mức đầu tư, bố trí vốn, công tác quyết toán, kế hoạch chi tiết về di dân, giao đất nông nghiệp, lâm nghiệp cho người dân tái định cư, sớm ổn định về sản xuất, sinh hoạt; chú ý triển khai dự án đường dây 500 kV kết nối, các hạng mục hạ tầng, giao thông liên quan, làm sao để công trình Sơn La là công trình mẫu về trồng bù rừng, dịch vụ chi trả môi trường rừng

Phó thủ tướng cũng yêu cầu các cơ quan thực hiện lên từng kế hoạch chi tiết, giao ban trực tiếp với cơ sở để giải quyết các vướng mắc, khó khăn, sau đó báo cáo Ban chỉ đạo để giải quyết triệt để các vấn đề.

Thủy điện Lai Châu là công trình trọng điểm quốc gia được khởi công xây dựng vào ngày 5/1/2011 tại xã Nậm Hàng huyện Mường Tè, tỉnh Lai Châu.

Được xây dựng ở bậc thang trên cùng của dòng chính sông Đà, bậc trên của Thủy điện Sơn La đang xây dựng, công trình này có tổng mức đầu tư sơ bộ ước tính hơn 35.700 tỷ đồng.

Nhà máy Thủy điện Lai Châu gồm 3 tổ máy với tổng công suất lắp đặt 1.200 MW, mỗi năm nhà máy sẽ cung cấp lên lưới điện quốc gia khoảng 4.670,8 triệu kWh, theo kế hoạch, công trình hoàn thành vào năm 2017.




Theo Chinhphu.vn

Share

Nhà máy Thủy điện Hòa Bình mở rộng: Tiếp nối khát vọng chinh phục sông Đà

Nhà máy Thủy điện Hòa Bình mở rộng: Tiếp nối khát vọng chinh phục sông Đà

Khởi công từ năm 2020, dự án Nhà máy Thủy điện Hòa Bình mở rộng được hoàn thành sau 5 năm thi công “vượt nắng thắng mưa”. Khi đi vào vận hành, công trình góp phần phát huy hiệu quả khai thác dòng chảy sông Đà, cung cấp nguồn điện quý cho đất nước.


Nhà máy Thủy điện Hòa Bình mở rộng: Tiếp nối khát vọng chinh phục sông Đà

Nhà máy Thủy điện Hòa Bình mở rộng: Tiếp nối khát vọng chinh phục sông Đà

Khởi công từ năm 2020, dự án Nhà máy Thủy điện Hòa Bình mở rộng được hoàn thành sau 5 năm thi công “vượt nắng thắng mưa”. Khi đi vào vận hành, công trình góp phần phát huy hiệu quả khai thác dòng chảy sông Đà, cung cấp nguồn điện quý cho đất nước.


Dự kiến khánh thành công trình cấp điện từ điện lưới quốc gia cho Côn Đảo vào dịp 19/12/2025

Dự kiến khánh thành công trình cấp điện từ điện lưới quốc gia cho Côn Đảo vào dịp 19/12/2025

Vượt nhiều gian khó, dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo đã hoàn thành, mở ra “cơ hội vàng” cho phát triển kinh tế - xã hội tại hòn đảo tiền tiêu này. Công trình vinh dự được khánh thành vào dịp 19/12/2025, hướng tới chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.


Dự kiến khánh thành công trình cấp điện từ điện lưới quốc gia cho Côn Đảo vào dịp 19/12/2025

Dự kiến khánh thành công trình cấp điện từ điện lưới quốc gia cho Côn Đảo vào dịp 19/12/2025

Vượt nhiều gian khó, dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo đã hoàn thành, mở ra “cơ hội vàng” cho phát triển kinh tế - xã hội tại hòn đảo tiền tiêu này. Công trình vinh dự được khánh thành vào dịp 19/12/2025, hướng tới chào mừng Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.


Thư của Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam gửi Cán bộ công nhân viên nhân dịp kỷ niệm 71 năm Ngày truyền thống ngành Điện lực Việt Nam (21/12/1954 - 21/12/2025)

Thư của Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam gửi Cán bộ công nhân viên nhân dịp kỷ niệm 71 năm Ngày truyền thống ngành Điện lực Việt Nam (21/12/1954 - 21/12/2025)

Nhân dịp kỷ niệm 71 năm Ngày truyền thống ngành Điện, đồng chí Đặng Hoàng An - Bí thư Đảng ủy, Chủ tịch HĐTV EVN gửi lời tri ân sâu sắc và chúc mừng tốt đẹp nhất tới các thế hệ lãnh đạo, cán bộ, công nhân viên, người lao động trong Tập đoàn Điện lực Việt Nam qua các thời kỳ!
