'Người Việt Nam ưu tiên dùng hàng Việt Nam' trên công trình 220kV vượt biển đầu tiên

24/02/2022 - 14:02 (GMT+7)

Đó là một trong những điểm đặc biệt của dự án đường dây 220kV Kiên Bình – Phú Quốc mà Tổng công ty Điện lực miền Nam (EVNSPC) đang triển khai. Với tổng mức đầu tư 2.212 tỷ đồng, công trình này đáp ứng nhu cầu phát triển phụ tải của đảo ngọc Phú Quốc (tỉnh Kiên Giang), góp phần bảo vệ an ninh quốc gia, chủ quyền biển đảo phía Tây Nam Tổ quốc. Chùm ảnh do trang tin evn.com.vn thực hiện tại công trường trên biển vào ngày 24/2/2022.

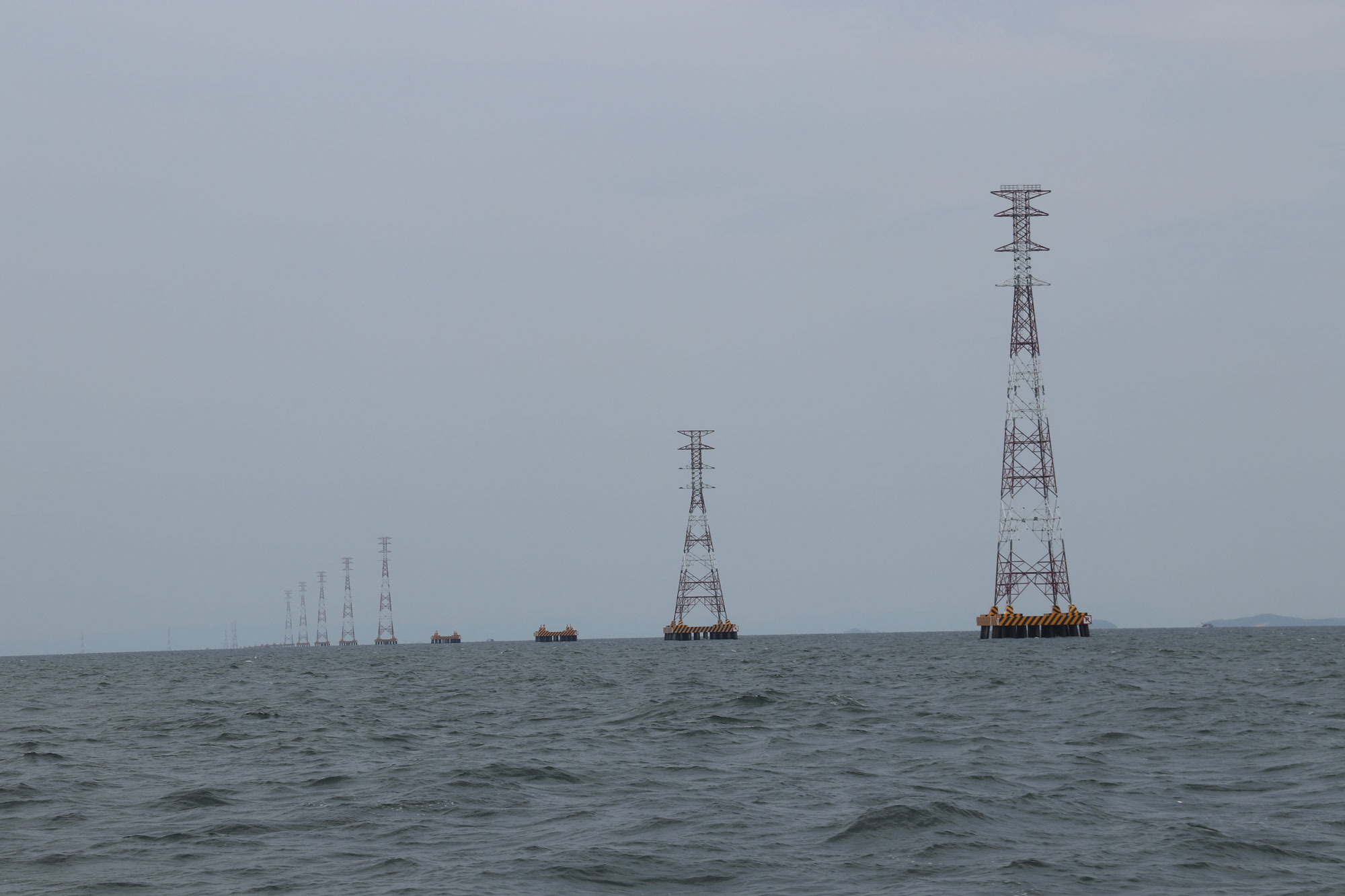

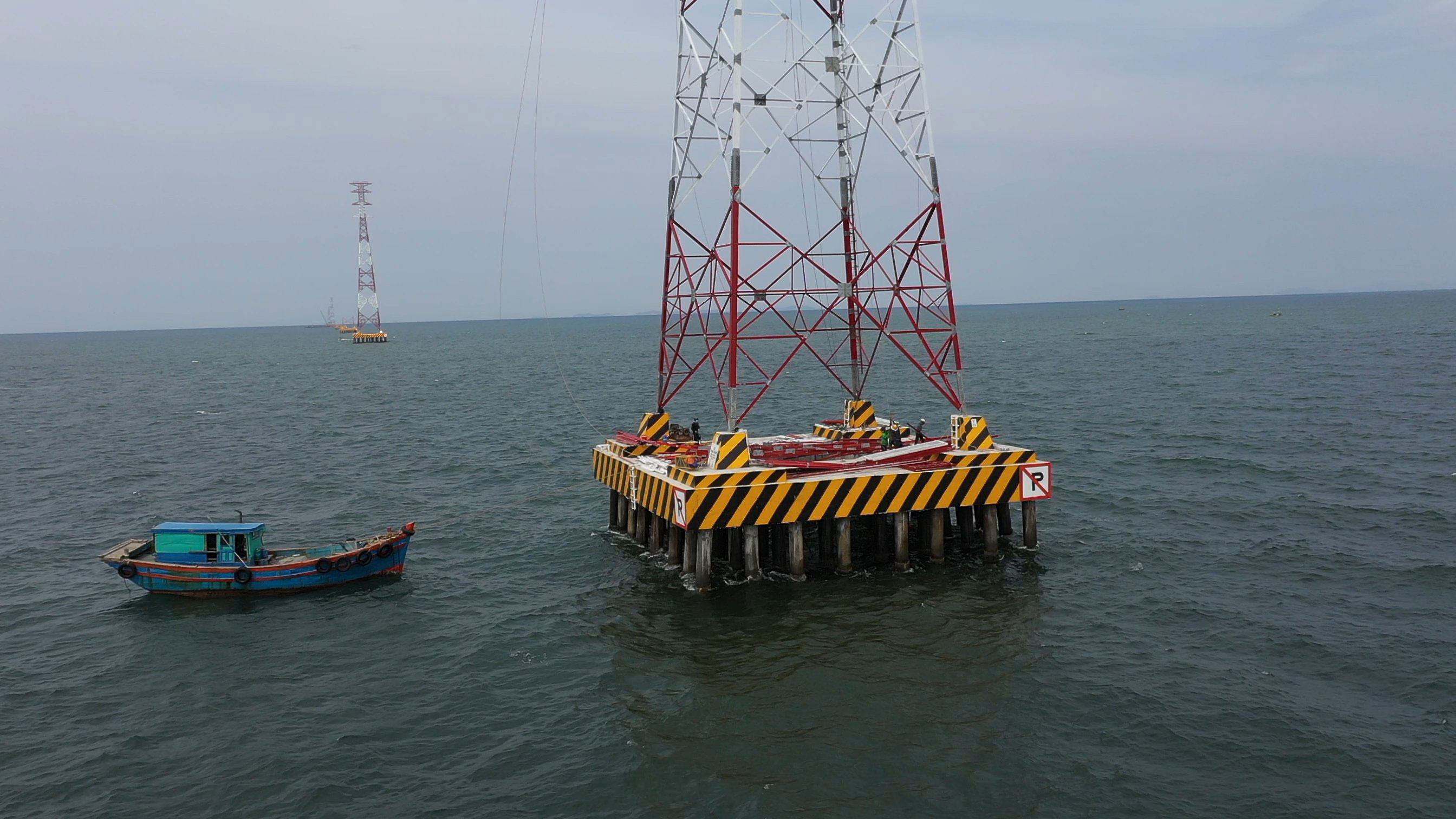

Được khởi công vào tháng 3/2019, đường dây 220kV Kiên Bình – Phú Quốc là đường dây 220kV vượt biển đầu tiên tại Việt Nam. Toàn tuyến dài 80,44 km, trong đó đoạn tuyến trên biển có chiều dài 64,7 km với 117 vị trí trụ. Khoảng trụ trung bình là 600m.

Toàn bộ hệ thống trụ điện đều được sản xuất gia công tại Việt Nam bằng thép cường độ cao, mạ kẽm nhúng nóng, với lớp sơn bên ngoài chịu được tác động muối biển.

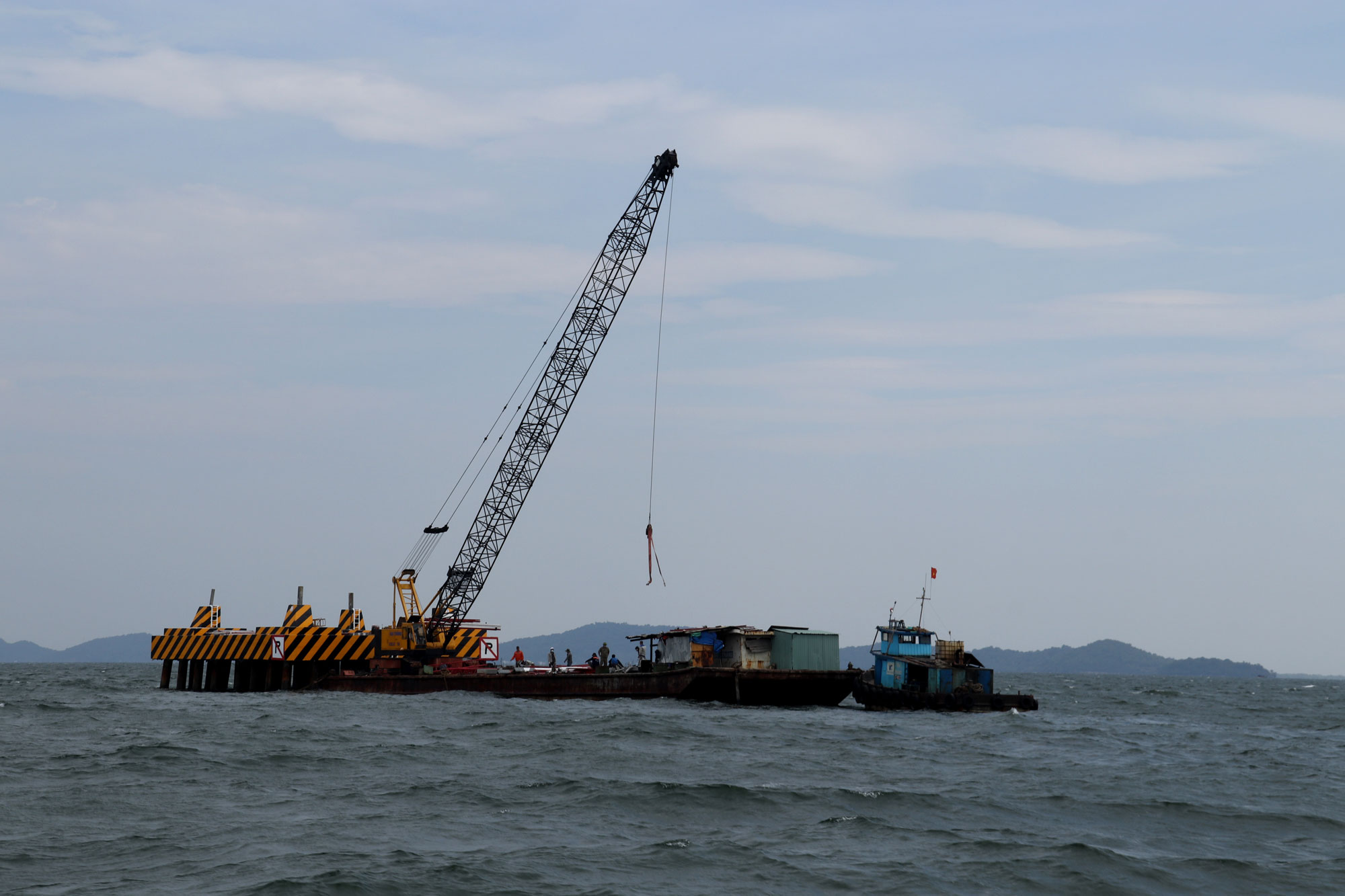

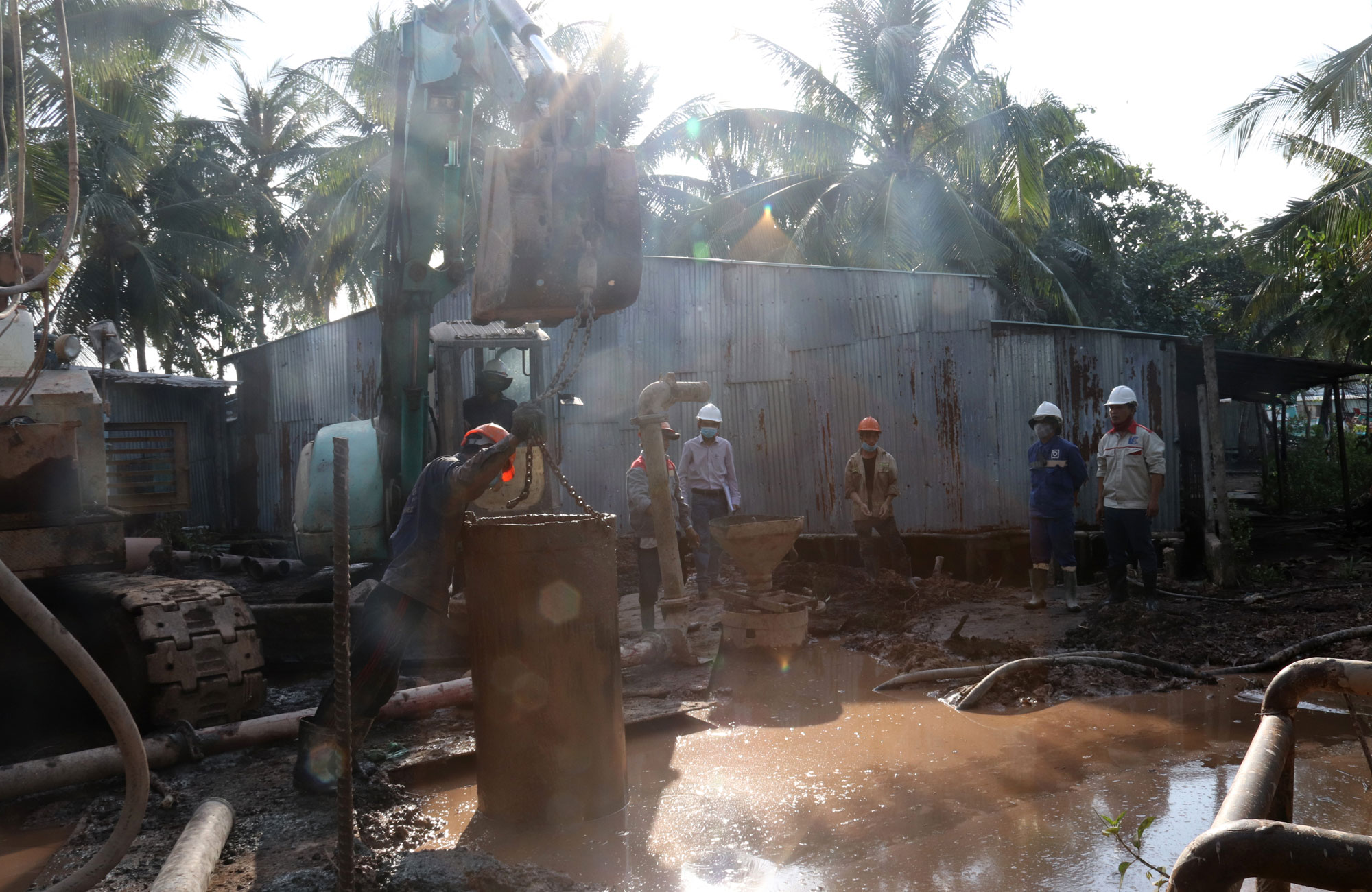

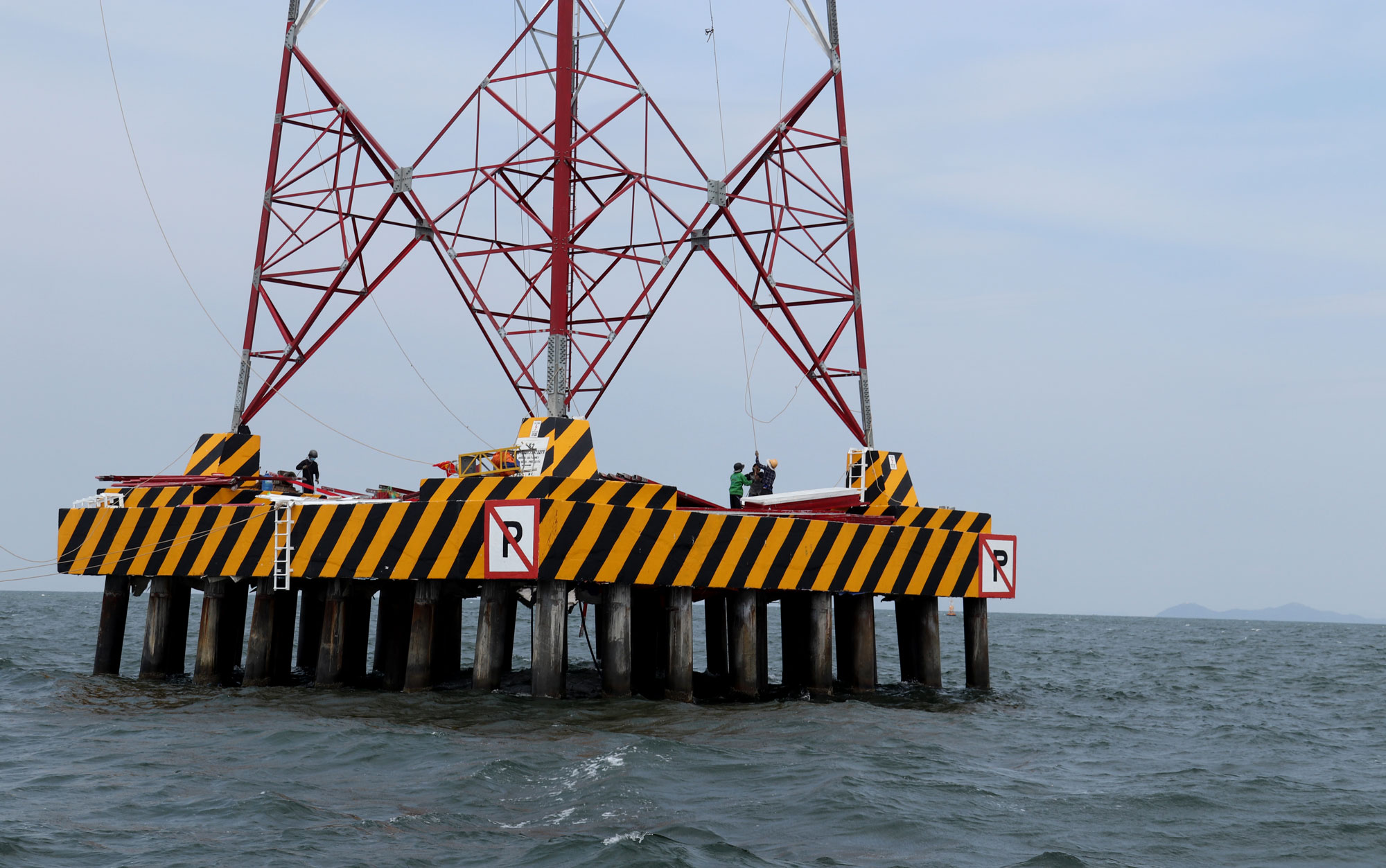

Móng trụ trên biển được làm từ 50-68 cọc bê tông dự ứng lực với đường kính D800mm. Mỗi cọc dài trên 31 mét, chịu được nước biển. Toàn bộ cọc được sản xuất tại Việt Nam. Đài móng là bê tông cốt thép chịu được tác động của sóng biển trong mọi điều kiện thời tiết.

Dự án do toàn bộ đội ngũ kỹ sư, công nhân Việt Nam tự thiết kế, quản lý, xây dựng, thi công. Toàn bộ vật liệu xây dựng chính của dự án đều do Việt Nam tự sản xuất trong nước.

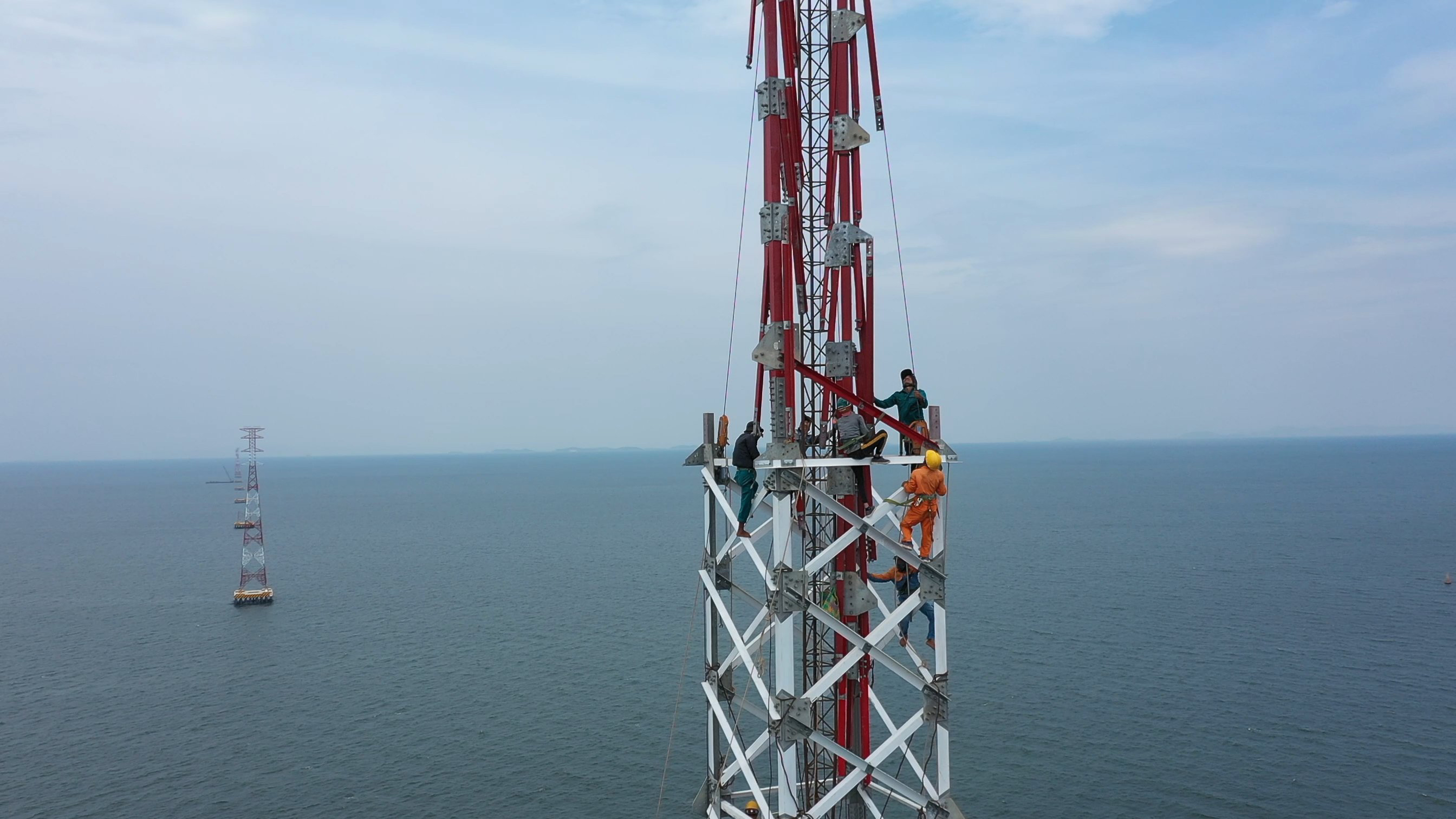

Quá trình triển khai dự án, mặc dù gặp nhiều khó khăn do dịch bệnh COVID-19 diễn biến phức tạp, điều kiện thi công trên biển với sóng biển cấp 4-5 và mưa bão trên biển rất khắc nghiệt, nhưng với sự nỗ lực của EVNSPC, các đơn vị thi công, đến nay dự án đã hoàn thành cơ bản 95% móng và dựng trụ.



Cùng với các hạng mục trên biển, các hạng mục trên đất liền phía bờ Kiên Lương và bờ Phú Quốc cũng đang được các đơn vị thi công tập trung nguồn lực, thi công 3 ca, 4 kíp nhằm đảm bảo đóng điện dự án trong tháng 4/2022.


HHoa 24/02/2022 - 14:02 (GMT+7)
Share

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Tiếp sức người lao động EEMC thi đua nước rút chế tạo cuộn kháng bù ngang điện áp 500kV

Ngày 27/11, đoàn công tác Công đoàn Điện lực Việt Nam đã đến thăm hỏi, động viên, trao quà cho cán bộ, kỹ sư, người lao động Tổng công ty Thiết bị điện Đông Anh – CTCP (EEMC) đang thi đua nước rút thực hiện công trình “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500kV”.


Biểu dương, khen thưởng nhóm nhân viên PC Đà Nẵng dũng cảm hỗ trợ khống chế đám cháy nhà trọ

Biểu dương, khen thưởng nhóm nhân viên PC Đà Nẵng dũng cảm hỗ trợ khống chế đám cháy nhà trọ

Sáng ngày 28/11/2026, Giám đốc Công ty Điện lực Đà Nẵng Lê Hồng Cương đã trực tiếp biểu dương và khen thưởng nhóm nhân viên Tổ Quản lý vận hành, Điện lực Thanh Khê gồm các anh: Đặng Văn Tùng, Phạm Đức Long và Nguyễn Minh Toàn vì đã có hành động dũng cảm, kịp thời hỗ trợ khống chế đám cháy nhà trọ trên địa bàn.



EVNNPT triển khai thi công Dự án đường dây 220kV Chư Sê - rẽ Pleiku 2 - Krông Buk (mạch 2)

EVNNPT triển khai thi công Dự án đường dây 220kV Chư Sê - rẽ Pleiku 2 - Krông Buk (mạch 2)

Ngày 29/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với chính quyền xã Chư Sê (tỉnh Gia Lai) tổ chức triển khai thi công Dự án đường dây 220kV Chư Sê - rẽ Pleiku 2 - Krông Buk (mạch 2).


Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối

Ngày 28/11, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với chính quyền xã Hải Thịnh (tỉnh Ninh Bình) và các nhà thầu tổ chức triển khai thi công Dự án Trạm biến áp 500kV Nam Định và đường dây đấu nối.
