Một số số liệu tổng quan về nguồn điện toàn quốc năm 2023

06/01/2024 - 09:41 (GMT+7)

1. Về cơ cấu nguồn

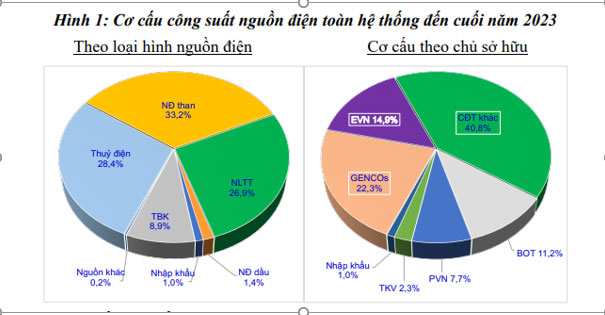

Đến cuối năm 2023, tổng công suất nguồn điện (đã COD) toàn hệ thống đạt khoảng 80.555MW, tăng ~2.800 MW so với năm 2022, trong đó tổng công suất các nguồn điện năng lượng tái tạo (điện gió, điện mặt trời) là 21.664 MW và chiếm tỷ trọng 27%, nhiệt điện than là 26.757MW, chiếm tỷ trọng 33,2%; thủy điện (bao gồm TĐ nhỏ) là 22.872 MW, chiếm tỷ trọng 28,4%. Quy mô hệ thống điện Việt Nam đứng đầu khu vực ASEAN về công suất nguồn điện.

2. Về sản xuất điện

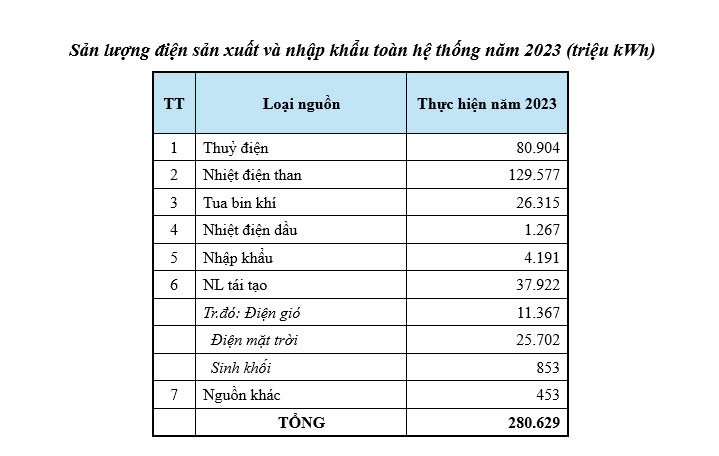

- Sản lượng điện sản xuất và nhập khẩu toàn hệ thống năm 2023 là 280,6 tỷ kWh, tăng 4,56% so năm 2022.

- Công suất phụ tải cực đại toàn hệ thống (Pmax) năm 2023 là 46.348MW, tăng 2,01% so với năm 2022.

- Điện sản xuất và mua của EVN năm 2023 ước đạt 271,1 tỷ kWh, tăng 3,45% so năm 2022 (trong đó: điện sản xuất của các NMĐ trực thuộc Công ty mẹ EVN chiếm ~14,7%, các NMĐ trực thuộc các GENCO chiếm ~27,8%, mua của các nguồn ngoài chiếm 57,4%).

3. Về cung cấp nhiên liệu cho sản xuất điện

- Về cung cấp than cho SX điện: Về cơ bản TKV và TCT Đông Bắc đáp ứng được tiến độ, khối lượng theo hợp đồng các bên đã ký kết. Tổng khối lượng than TKV và TCT Đông Bắc cấp tới các NMNĐ của EVN năm 2023 ước đạt 24,08 triệu tấn, bằng 95,44% so với khối lượng hợp đồng.

- Về cung cấp, tiêu thụ khí: Năm 2023, lượng khí tiêu thụ thấp hơn so kế hoạch, trong đó: Khí Đông Nam Bộ: 4,07 tỷ m3 bằng 94,21% kế hoạch năm; Khí Tây Nam Bộ: 1,01 tỷ m3 bằng 77,69% kế hoạch năm.

- Để đảm bảo nguồn cấp nhiên liệu cho sản xuất điện các năm tới, EVN và TKV, TCT Đông Bắc đã ký Thỏa thuận Hợp tác cung cấp than dài hạn cho các NMNĐ của EVN, theo đó TKV, TCTĐB sẽ chịu trách nhiệm cung cấp toàn bộ than cho các NMNĐ. Đồng thời, EVN đang đàm phán với PVN/PVGas để ký thỏa thuận khung việc cung cấp khí cho các nhà máy điện của EVN và EVNGENCO3 và hoàn thiện các hợp đồng liên quan (GSA, PPA) cho việc bổ sung LNG để trong trường hợp cần thiết có thể huy động ngay nhiên liệu LNG, đáp ứng đủ khí cho phát điện.

Xem file Thông cáo báo chí tại đây


Ban Truyền Thông EVN 06/01/2024 - 09:41 (GMT+7)
Share

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Để đảm bảo các mục tiêu đặt ra đối với thi công quý IV, tiến tới hoàn thành kế hoạch cả năm 2026, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu Ban Quản lý dự án Điện 3 (EVNPMB3) tập trung tối đa trong việc giám sát và phối hợp với các đơn vị tư vấn cùng liên danh nhà thầu, trọng tâm là dồn lực cho những hạng mục đang gặp khó do địa chất thay đổi và thời tiết bất lợi.


Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Lãnh đạo EVN đôn đốc công tác thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Để đảm bảo các mục tiêu đặt ra đối với thi công quý IV, tiến tới hoàn thành kế hoạch cả năm 2026, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu Ban Quản lý dự án Điện 3 (EVNPMB3) tập trung tối đa trong việc giám sát và phối hợp với các đơn vị tư vấn cùng liên danh nhà thầu, trọng tâm là dồn lực cho những hạng mục đang gặp khó do địa chất thay đổi và thời tiết bất lợi.



Thủy điện tích năng Bác Ái: Vững tiến độ, vượt khó khăn “kép”

Thủy điện tích năng Bác Ái: Vững tiến độ, vượt khó khăn “kép”

Hiện tại, hầu hết các hạng mục thi công tại Dự án Nhà máy Thủy điện tích năng Bác Ái đáp ứng kế hoạch đề ra, trong đó một số hạng mục vượt kế hoạch. Công tác chuẩn bị và lập kế hoạch thi công khoa học, bài bản chính là “chìa khóa” dù khối lượng công việc phải triển khai rất lớn.
