Miền Nam sẽ thiếu điện nghiêm trọng nếu không nỗ lực hết sức

25/03/2017 - 07:41 (GMT+7)

Tình trạng thiếu điện tại miền Nam những năm 2018 - 2019 sẽ rất nghiêm trọng nếu không có giải pháp cụ thể để khắc phục - Phó Thủ tướng Trịnh Đình Dũng nhấn mạnh điều này khi kết luận buổi làm việc với các bộ, ngành, các địa phương, chủ đầu tư, nhà thầu xây dựng các công trình nhà máy nhiệt điện Long Phú 1 (Sóc Trăng) và Sông Hậu 1 (Hậu Giang) ngày 24/3.

Nguy cơ thiếu điện rất cao

Thay mặt Thủ tướng Chính phủ, Phó Thủ tướng Trịnh Đình Dũng đánh giá cao nỗ lực của chủ đầu tư, các nhà thầu, các đơn vị tư vấn, sự vào cuộc của lãnh đạo các địa phương cũng như sự ủng hộ của người dân. Hai dự án nhiệt điện Long Phú 1 (Sóc Trăng) và Sông Hậu 1 (Hậu Giang) mặc dù chậm tiến độ, nhưng hiện đang được xem xét triển khai một cách tích cực.

Do yêu cầu phát triển, nhu cầu điện của cả nước tăng rất mạnh, khoảng 11%/năm. Trong đó, năm 2016, toàn quốc cần khoảng 180 tỷ kWh, công suất nguồn khoảng 45.000 MW. Theo quy hoạch, đến năm 2020, công suất nguồn khoảng 60.000 MW, năm 2025 là 96.000 MW.

Về cơ cấu sử dụng điện ở các khu vực: Cũng năm 2016, miền Bắc có nhu cầu sử dụng 78 tỷ kWh, chiếm 43% tổng nhu cầu phụ tải của cả nước; công suất đặt máy là 22.000 MW, chiếm 52% công suất. Tại miền Trung, nhu cầu phụ tải là 16 tỷ kWh, chiếm 9,1% tổng nhu cầu; công suất nguồn đạt 7.600 MW, chiếm 15% tổng công suất nguồn.

Hai khu vực miền Bắc, miền Trung đang thừa điện, trong khi tình hình cung ứng điện tại miền Nam gặp nhiều khó khăn. Nhu cầu phụ tải năm 2016 là 87 tỷ kWh, chiếm khoảng 48% cả nước; tuy nhiên, công suất nguồn chỉ đạt 16.000 MW, chiếm khoảng 35% tổng công suất nguồn.

“Nhu cầu dùng điện ngay càng tăng đòi hỏi phải tập trung để đầu tư nguồn điện. Mặt khác, do cơ cấu sử dụng, nguồn điện giữa các miền khác nhau do đó phải cân đối lại cho phù hợp”, Phó Thủ tướng nói.

Phó Thủ tướng Trịnh Đình Dũng phát biểu kết luận buổi làm việc - Ảnh: Xuân Tuyến

Theo Phó Thủ tướng Trịnh Đình Dũng, nguy cơ thiếu điện tại miền Nam vào những năm 2018 - 2019 sẽ là rất cao. Nếu không có giải pháp cụ thể để khắc phục, thì chắc chắn tình trạng thiếu điện sẽ rất nghiêm trọng.

“Việc đẩy nhanh tiến độ các nhà máy, đặc biệt ở phía Nam, cùng với việc nâng cấp các dự án truyền tải là nhiệm vụ trọng tâm của 2017 và những năm tiếp theo”, Phó Thủ tướng yêu cầu.

Theo Quy hoạch điện VII điều chỉnh, để có thể đáp ứng yêu cầu điện đến năm 2030, riêng khu vực Tây Nam Bộ phải đầu tư 16 dự án nhiệt điện, cùng với đó phải đầu tư các dự án điện tái tạo (gió, mặt trời), mua thêm điện của nước ngoài. Việc phát triển nhiệt điện cũng đặt ra nhu cầu rất lớn là phải xây dựng các cảng, kho để cung cấp than, khí cho các nhà máy.

“Vừa phải đầu tư nguồn điện, vừa phải đầu tư hệ thống truyền tải, chủ động mua điện của nước ngoài, đồng thời phải đầu tư hệ thống hạ tầng phục vụ cho sản xuất điện, đây là những nhiệm vụ rất lớn”, Phó Thủ tướng nói.

Các dự án phải đảm bảo tiến độ như quy hoạch

Qua kiểm tra công trường và báo cáo của các bên liên quan tại cuộc họp, hai dự án Long Phú 1, Sông Hậu 1 có ý nghĩa quyết định đến việc đáp ứng đủ điện cho miền Nam hiện đang bị chậm tiến độ. Do đó, Phó Thủ tướng Trịnh Đình Dũng yêu cầu phải thực hiện nhiều giải pháp đồng bộ.

“Yêu cầu tất cả các dự án phải bảo đảm tiến độ như quy hoạch; bảo đảm chất lượng công trình, chất lượng đầu tư xây dựng, chất lượng quản lý, vận hành, khai thác, sử dụng; bảo đảm an toàn trong vận hành, trong thực hiện dự án, không để xảy ra sự cố, đặc biệt, phải triệt để bảo đảm an toàn môi trường. Đồng thời, phải tăng cường công tác quản lý nhà nước về đầu tư xây dựng, không để xảy ra thất thoát, lãng phí, nâng cao hiệu quả vốn đầu tư xây dựng”, Phó Thủ tướng nói.

Cụ thể, Phó Thủ tướng yêu cầu Bộ Công Thương: Tăng cường chỉ đạo, kiểm tra định kỳ, đôn đốc các chủ đầu tư thực hiện đúng tiến độ, đưa công trình hoạt động đúng kế hoạch, kịp thời phát hiện và xử lý vi phạm, tăng cường quản lý chất lượng công trình; Bộ Công Thương chủ trì cùng với Tập đoàn Dầu khí, tổng thầu EPC rà soát tiến độ, kịp thời xử lý, tháo gỡ những khó khăn, vướng mắc, giải quyết mọi vấn đề phát sinh theo thẩm quyền, báo cáo Thủ tướng xử lý những vấn đề vượt thẩm quyền; xem xét cụ thể dự án Long Phú 3, Sông Hậu 3 để báo cáo Thủ tướng Chính phủ; khẩn trương triển khai xây dựng dự án cảng trung chuyển than.

Phó Thủ tướng nhấn mạnh: “Các dự án hiện đã giao cho TKV, nếu TKV không thực hiện được thì phải tập trung kêu gọi các nhà đầu tư khác, kể cả nhà đầu tư tư nhân để triển khai thực hiện. Cùng với đó, nghiên cứu hệ thống cảng chuyên dùng cung cấp than ở các vị trí khác nhau”.

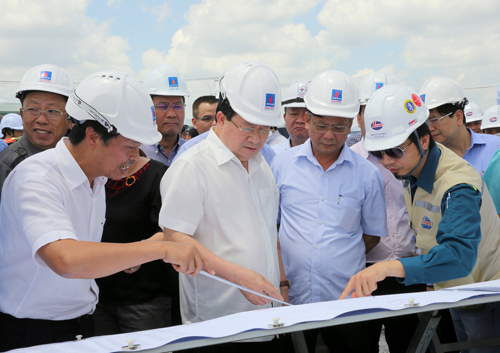

Phó Thủ tướng đến kiểm tra tiến độ công trường một số dự án nguồn điện nhằm đảm bảo điện cho miền Nam - Ảnh: Xuân Tuyến

Phó Thủ tướng Trịnh Đình Dũng cũng giao Bộ Công Thương khẩn trương phê duyệt báo cáo tiền khả thi các dự án thuỷ điện Hòa Bình mở rộng, Ialy mở rộng; hoàn thành việc xem xét phê duyệt quy hoạch địa điểm Trung tâm Điện lực Long An - Tân Phước; rà soát tiến độ điểm tiếp bờ khí của mỏ khí lô B, đảm bảo khí cho phát điện; phê duyệt các dự án điện khí tại Quảng Nam, Quảng Ngãi, Nhơn Trạch; đẩy mạnh thực hiện các dự án năng lượng tái tạo.

Bộ Tài chính, Bộ Kế hoạch và Đầu tư phối hợp đẩy nhanh tiến độ xem xét xử lý bảo lãnh Chính phủ đối với các dự án điện cần phải vay vốn, những dự án điện BOT do đối tác nước ngoài đầu tư.

Bộ Xây dựng hướng dẫn việc xác định chi phí hợp đồng tại Hợp đồng tổng thầu EPC dự án Sông Hậu 1; cùng với Bộ Công Thương chỉ đạo các chủ đầu tư thực hiện xử lý tro xỉ từ các nhà máy nhiệt điện để tái sử dụng; thực hiện thống nhất quản lý nhà nước về đầu tư xây dựng.

Bộ Tài nguyên và Môi trường kiểm soát chặt chẽ môi trường của các công trình nguồn điện, đặc biệt là các nhà máy điện than. "Chúng ta phải làm nhà máy điện, nhưng đồng thời phải bảo vệ môi trường”, Phó Thủ tướng nói.

Các tập đoàn PVN, EVN, TKV đẩy nhanh tiến độ các dự án nguồn điện được giao; nhanh chóng hoàn thành các đường dây 500 kV trọng điểm giúp giảm áp lực thiếu điện của các tỉnh phía Nam.

Đối với các nhà thầu, Phó Thủ tướng yêu cầu tăng cường nhân lực, đặc biệt là cán bộ quản lý, cán bộ kỹ thuật giỏi để đẩy nhanh tiến độ xây dựng. Các địa phương tạo điều kiện cho các chủ đầu tư, nhà thầu để bảo đảm tiến độ, chất lượng công trình, bảo đảm trật tự an toàn xã hội.

“Bộ Công Thương chủ trì tổng hợp, giải quyết ngay tất cả những kiến nghị, vướng mắc theo thẩm quyền, với mục tiêu đáp ứng cao nhất nhu cầu điện cho miền Nam”, Phó Thủ tướng nhấn mạnh.


Xuân Tuyến 25/03/2017 - 07:41 (GMT+7)
Share

Hơn 1.500 vận động viên tham gia Giải chạy bộ trực tuyến chào mừng 50 năm ngày thành lập Sở Quản lý và Phân phối điện TP.HCM

Hơn 1.500 vận động viên tham gia Giải chạy bộ trực tuyến chào mừng 50 năm ngày thành lập Sở Quản lý và Phân phối điện TP.HCM

Giải chạy trực tuyến chào mừng 50 năm Ngày thành lập Sở Quản lý và Phân phối điện TP.HCM, đơn vị tiền thân của Tổng công ty Điện lực TP.HCM (EVNHCMC), ghi nhận tổng quãng đường tích lũy hơn 409.450km với 1.507 vận động viên tham gia hợp lệ.


Phó Tổng giám đốc EVN Nguyễn Tài Anh tiếp và làm việc với đoàn công tác Bộ Ngoại giao Hoa Kỳ

Phó Tổng giám đốc EVN Nguyễn Tài Anh tiếp và làm việc với đoàn công tác Bộ Ngoại giao Hoa Kỳ

Sáng 21/10, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh đã tiếp và làm việc với đoàn công tác Cục Kiểm soát vũ khí và Không phổ biến vũ khí, Bộ Ngoại giao Hoa Kỳ do bà Kirsten Cutler, Chiến lược gia về đổi mới hạt nhân, làm trưởng đoàn.


EVNGENCO2 trao 40 suất học bổng cho học sinh mồ côi tại Cần Thơ

EVNGENCO2 trao 40 suất học bổng cho học sinh mồ côi tại Cần Thơ

Kỷ niệm 96 năm Ngày thành lập Hội Liên hiệp Phụ nữ Việt Nam (20/10/1930 – 20/10/2026) và 16 năm Ngày Phụ nữ Việt Nam (20/10/2010 – 20/10/2026), Tổng công ty Phát điện 2 (EVNGENCO2) phối hợp với Hội Liên hiệp Phụ nữ TP. Cần Thơ trao học bổng và quà tặng cho trẻ em mồ côi, có hoàn cảnh khó khăn trên địa bàn, với tổng kinh phí 50 triệu đồng.


Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An kiểm tra công trường Dự án Trạm biến áp 220kV Yên Dũng và đường dây đấu nối

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An kiểm tra công trường Dự án Trạm biến áp 220kV Yên Dũng và đường dây đấu nối

Ngày 21/10, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An kiểm tra tình hình triển khai Dự án Trạm biến áp 220kV Yên Dũng và đường dây đấu nối (thành phố Bắc Ninh) do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư.


93 nữ công nhân, viên chức, lao động EVNHCMC được tuyên dương

93 nữ công nhân, viên chức, lao động EVNHCMC được tuyên dương

Sáng 19/10, Công đoàn Tổng công ty Điện lực TP. Hồ Chí Minh (EVNHCMC) tổ chức Hội nghị tổng kết 15 năm công tác vận động nữ và phong trào thi đua “Giỏi việc nước, đảm việc nhà” giai đoạn 2010 - 2025. Đây cũng là hoạt động chào mừng Ngày Phụ nữ Việt Nam 20/10.
