Lần đầu tiên thay thế cáp dầu bằng cáp khô trong nhà máy thủy điện tại Việt Nam

03/05/2021 - 10:00 (GMT+7)

Nhiệm vụ này đang được Trung tâm Dịch vụ sửa chữa EVN (EVNPSC) triển khai thi công tại tổ máy số 1 Nhà máy thủy điện Hòa Bình. Đơn vị đang phấn đấu hoàn thành trước ngày 29/5, để sẵn sàng cho tổ máy phát điện vào mùa mưa lũ năm nay.

Ông Phan Đình Hòa – Giám đốc EVNPSC cho biết: Các tổ máy của Nhà máy Thủy điện Hòa Bình đã được vận hành trên 30 năm, hệ thống cáp dầu 220kV phục vụ truyền tải công suất phát của tổ máy từ máy biến áp tăng áp đến trạm chuyển tiếp 220kV đã bắt đầu "già cỗi", có nguy cơ xảy ra sự cố dẫn tới phải dừng tổ máy.



Một số thông tin dây cáp khô được thay thế:

- Cấp điện áp: 220kV

- Số mạch: 01 mạch  tổ máy

- Điểm đầu: Đầu ra 220kV của máy biến áp tăng áp tổ máy 1

- Điểm cuối: Vị trí đấu nối với đường dây trên không tại trạm chuyển tiếp của nhà máy

 - Chiều dài đơn tuyến: Khoảng 600 mét, nặng 11 tấn

- Loại cáp: Cáp đồng 1 lõi, tiết diện 800 mm2 cách điện XLPE, có trang bị sợi cáp quang trong 1 pha của mỗi mạch để kết nối với hệ thống DTS kiểm soát nhiệt độ cáp.

- Lắp đặt: Cáp được lắp trên giá đỡ với 1.620 giá đỡ.

- Giá cáp được chế tạo bằng thép mạ kẽm, liên kết bu lông phù hợp với vị trí lắp đặt.

Thực hiện chỉ đạo của Hội đồng thành viên và Tổng giám đốc Tập đoàn về việc triển khai thay thế cáp dầu bằng cáp khô của công trình, đây là lần đầu tiên triển khai thay thế cáp dầu bằng cáp khô trong nhà máy thủy điện tại Việt Nam, nên EVNPSC đã huy động lực lượng tinh nhuệ nhất nghiên cứu tìm hiểu, nắm rõ phương án thi công và phối hợp chặt chẽ với các chuyên gia trong quá trình triển khai. Đến nay tiến độ của dự án đang bám sát kế hoạch đề ra và dự án đang trong tầm kiểm soát.

“EVNPSC phấn đấu hoàn thành thay thế cáp trước ngày 29/5, để tổ máy số 1 kịp thời đưa vào phát điện trước mùa mưa lũ năm nay, nhằm đảm bảo khai thác hiệu quả cao nhất các tổ máy của Nhà máy Thủy điện Hòa Bình”, ông Phan Đình Hòa - Giám đốc EVNPSC trao đổi tại hiện trường thi công.

Ông Hòa cũng cho biết thêm, sau khi thử nghiệm thay thế cáp khô thành công tổ máy 1 và dự kiến tổ máy 2 vào cuối năm 2021, Tập đoàn Điện lực Việt Nam, EVNPSC sẽ đánh giá, tổng kết lại những kinh nghiệm và phân tích ưu, nhược điểm để triển khai thay thế cáp cho các tổ máy khác của Nhà máy Thủy điện Hòa Bình trong những năm tới.

Theo ông Uông Thanh Bình - Phó Quản đốc Phân xưởng Sửa chữa điện - tự động EVNPSC Hòa Bình, Chỉ huy trưởng công trường, cáp khô là công nghệ mới, có ưu điểm nhỏ gọn, lắp đặt đơn giản hơn, chất lượng và tuổi thọ cao hơn, chịu được tác động của môi trường tự nhiên ở nhiệt độ cao hơn so với cáp dầu. Tuy nhiên, thi công tuyến cáp khô là công việc mới mẻ ở Việt Nam, đặc biệt là công tác thay thế sửa chữa sẽ khó khăn hơn nhiều so với thi công mới. Cũng theo ông Uông Thanh Bình, các tuyến cáp thi công nằm trong tuyến hầm kỹ thuật của nhà máy. Phương án tổ chức triển khai và điều kiện thi công rất khó khăn khi các tổ máy, thiết bị liên quan đang vận hành. Đặc biệt, trong hầm, nhiệt độ trung bình lên tới trên 40 độ C, có thời điểm lên đến gần 50 độ C khi nhiệt độ ngoài trời lên cao và tác động từ vận hành của các tổ máy.

“Mặc dù gặp nhiều khó khăn, nhưng đến ngày chiều tối ngày 2/5 công tác kéo dải cáp đã cơ bản hoàn thành. Theo kế hoạch, ngày 5/5, Trung tâm Điều độ HTĐ Quốc gia sẽ dừng tổ máy số 1 để EVNPSC bắt đầu công tác thay thế cáp, đơn vị sẽ huy động tối đa lực lượng, trang tiết bị, tập trung để cố gắng phấn đấu hoàn thành trước 29/5”, ông Uông Thanh Bình khẳng định.

Một số hình ảnh evn.com.vn ghi lại được trong chiều tối 2/5:

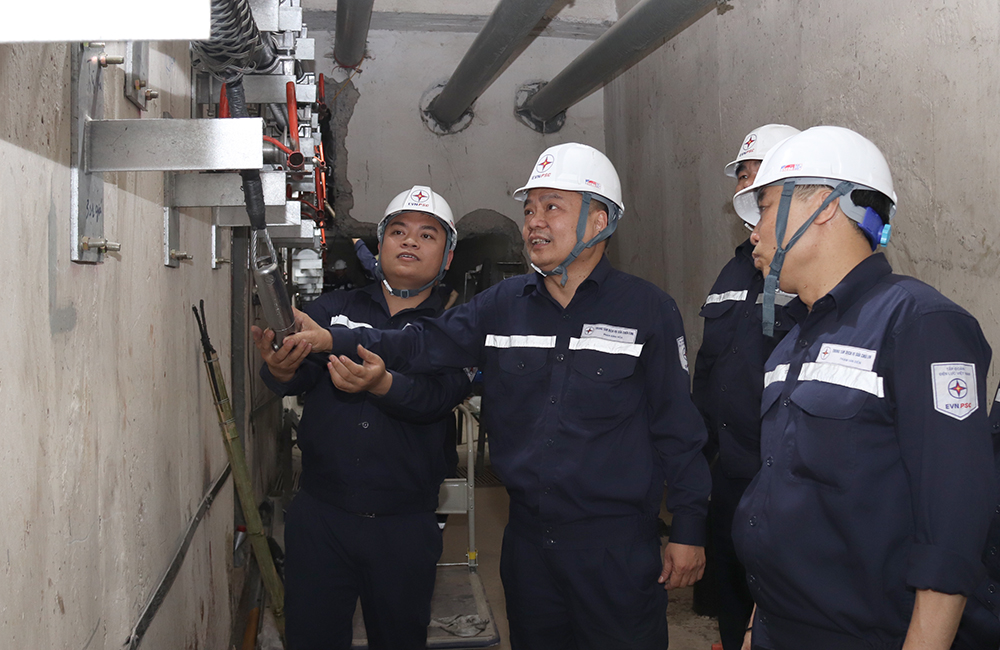

Ông Phan Đình Hòa – Giám đốc EVNPSC (thứ 2 từ trái sang) kiểm tra công tác kéo cáp

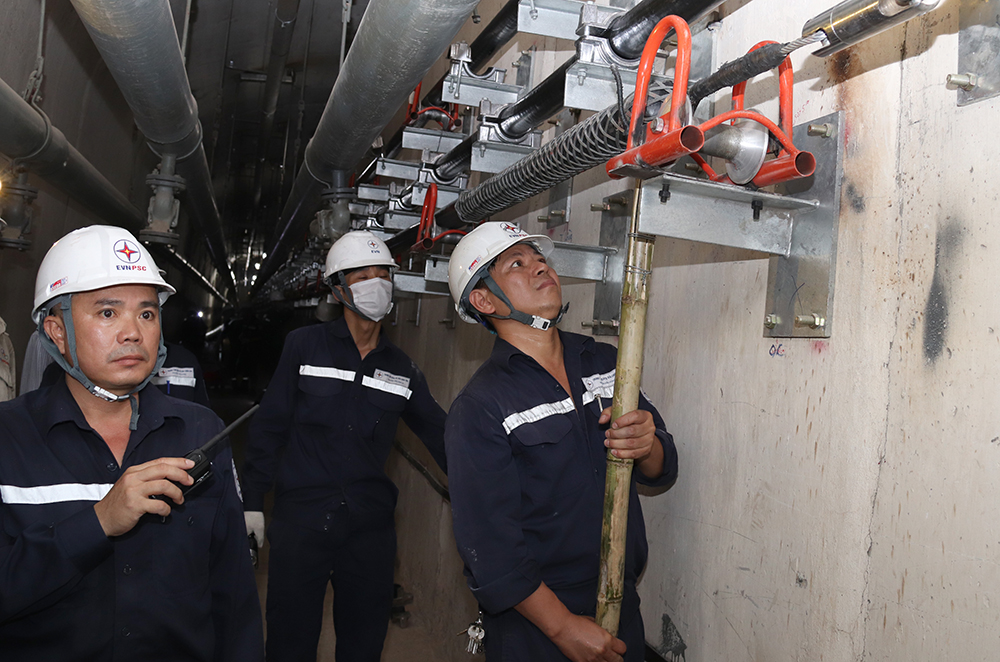

Các kỹ sư EVNPSC kiểm tra dây cáp trong quá trình kéo cáp

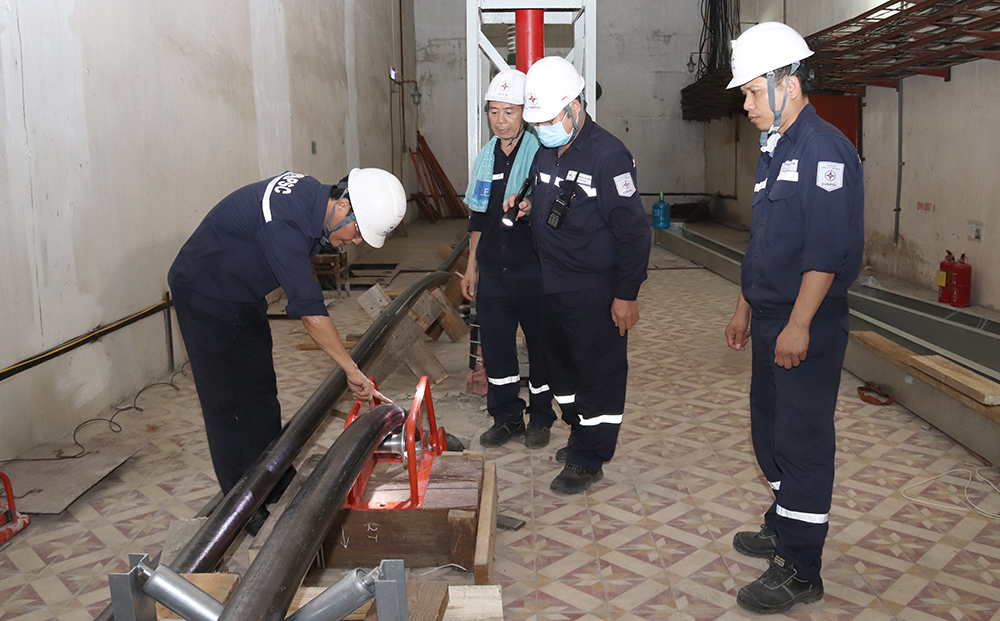

Sợi dây cáp số 3 cũng là sợi dây cáp cuối cùng của tổ máy 1 thủy điện Hòa Bình đang dần được đưa vào vị trí

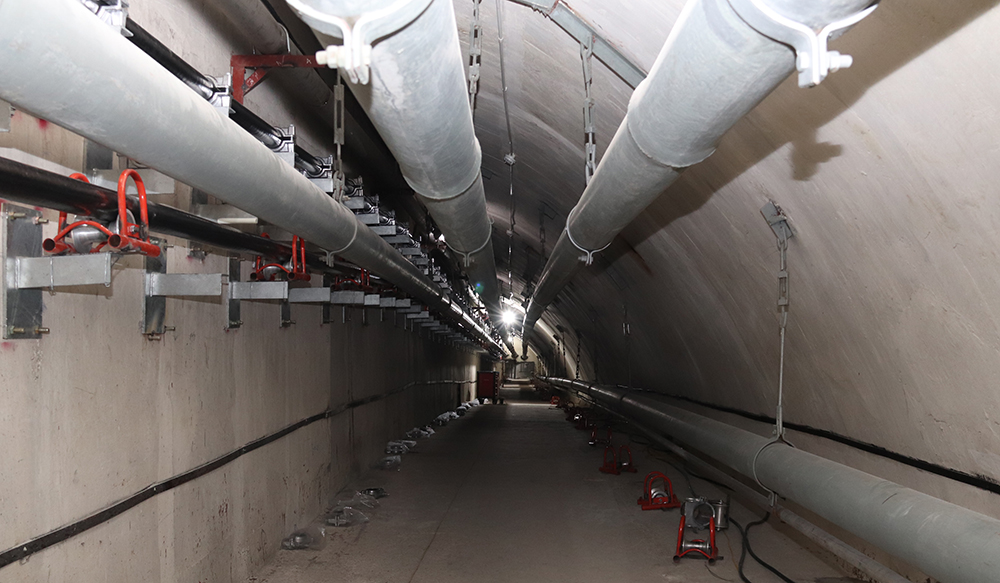

Hầm cáp thủy điện Hòa Bình

Lãnh đạo Công đoàn EVNPSC tặng quà động viên kỹ sư, công nhân thi công


Bài, ảnh: Đinh Liên 03/05/2021 - 10:00 (GMT+7)
Share

Chủ tịch Tổng Liên đoàn Lao động Việt Nam biểu dương dự án Nhiệt điện Quảng Trạch 1 đạt 21 triệu giờ công lao động an toàn

Chủ tịch Tổng Liên đoàn Lao động Việt Nam biểu dương dự án Nhiệt điện Quảng Trạch 1 đạt 21 triệu giờ công lao động an toàn

Ngày 13/3, đoàn công tác của Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) do ông Nguyễn Anh Tuấn - Ủy viên Ban Chấp hành Trung ương Đảng, Chủ tịch Tổng LĐLĐVN làm trưởng đoàn đã đến thăm, động viên và tặng quà đoàn viên, người lao động đang làm việc tại các dự án thuộc Trung tâm Điện lực Quảng Trạch, tỉnh Quảng Trị.


Chủ tịch Tổng Liên đoàn Lao động Việt Nam biểu dương dự án Nhiệt điện Quảng Trạch 1 đạt 21 triệu giờ công lao động an toàn

Chủ tịch Tổng Liên đoàn Lao động Việt Nam biểu dương dự án Nhiệt điện Quảng Trạch 1 đạt 21 triệu giờ công lao động an toàn

Ngày 13/3, đoàn công tác của Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) do ông Nguyễn Anh Tuấn - Ủy viên Ban Chấp hành Trung ương Đảng, Chủ tịch Tổng LĐLĐVN làm trưởng đoàn đã đến thăm, động viên và tặng quà đoàn viên, người lao động đang làm việc tại các dự án thuộc Trung tâm Điện lực Quảng Trạch, tỉnh Quảng Trị.


EVN đề ra 8 nhóm yêu cầu nâng cao chất lượng tư vấn đầu tư xây dựng

EVN đề ra 8 nhóm yêu cầu nâng cao chất lượng tư vấn đầu tư xây dựng

Tại Hội nghị công tác tư vấn đầu tư xây dựng năm 2026 do Tập đoàn Điện lực Việt Nam (EVN) tổ chức ngày 13/3, tại Hà Nội, Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An yêu cầu các đơn vị tư vấn trong Tập đoàn phải nâng cao chất lượng khảo sát, thiết kế, đẩy mạnh ứng dụng khoa học công nghệ, xây dựng chiến lược phát triển dài hạn và đặt lợi ích của chủ đầu tư lên hàng đầu nhằm bảo đảm hiệu quả đầu tư các dự án điện trong giai đoạn tới.


Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Ngày 13/3, trong khuôn khổ chương trình làm việc của Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị), ngay sau buổi họp với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị, đoàn công tác do Chủ tịch Tổng LĐLĐVN Nguyễn Anh Tuấn dẫn đầu đã đến thăm hỏi, động viên trực tiếp lực lượng đang thi công trên công trường.


Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Ngày 13/3, trong khuôn khổ chương trình làm việc của Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị), ngay sau buổi họp với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị, đoàn công tác do Chủ tịch Tổng LĐLĐVN Nguyễn Anh Tuấn dẫn đầu đã đến thăm hỏi, động viên trực tiếp lực lượng đang thi công trên công trường.
