Khánh thành dự án cáp ngầm 110 kV xuyên biển Hà Tiên - Phú Quốc

Ngày 6/2/2014, tại xã Dương Tơ, huyện Phú Quốc, tỉnh Kiên Giang, Tập đoàn Điện lực Việt Nam (EVN) tổ chức khánh thành Dự án cáp ngầm 110 kV xuyên biển Hà Tiên - Phú Quốc. Đây là sự kiện khánh thành một công trình lớn của ngành Điện và có ý nghĩa rất quan trọng đối với sự phát triển của huyện đảo Phú Quốc.

Tham dự lễ khánh thành có Thủ tướng Chính phủ Việt Nam - Nguyễn Tấn Dũng, các đồng chí lãnh đạo Đảng, Chính phủ, Quốc hội, các Bộ ngành Trung ương và đại diện chính quyền, nhân dân tỉnh Kiên Giang; đại diện Ngân hàng Thế giới và Đại sứ Italia tại Việt Nam; Tập đoàn Điện lực Việt Nam, Tổng công ty Điện lực miền Nam (chủ đầu tư) và các nhà thầu thi công, tư vấn thiết kế, tư vấn giám sát...

Thủ tướng Chính phủ - Nguyễn Tấn Dũng cùng các đồng chí lãnh đạo Đảng và Nhà nước cắt băng khánh thành Dự án cáp ngầm 110kV xuyên biển Hà Tiên - Phú Quốc - Ảnh: Đình Hoàng.

Dự án cáp ngầm 110 kV xuyên biển Hà Tiên – Phú Quốc có tổng mức đầu tư là 2.336 tỷ đồng, gồm các hạng mục: Trên đất liền có 0,3km đường dây 110 kV – 2 mạch, từ Trạm biến áp 110 kV Hà Tiên đến điểm tiếp bờ Hà Tiên, và 7,6 km đường dây 110 kV từ điểm tiếp bờ Phú Quốc đến Trạm biến áp 110 kV Phú Quốc. Trạm biến áp 110 kV Phú Quốc được thiết kế với quy mô 2 MBA - 40MVA (giai đoạn đầu lắp 1 máy). Phần hạng mục cáp ngầm xuyên biển: Bắt đầu từ điểm tiếp bờ phía Hà Tiên đến điểm tiếp bờ phía Phú Quốc với chiều dài 56 km. Sử dụng loại cáp ngầm một sợi 3 lõi, dài 57,33km, tiết diện 3x630mm2 với khả năng tải tối đa 131 MVA.

Dự án được thực hiện nhằm đảm bảo cung cấp điện ổn định cho huyện đảo Phú Quốc từ hệ thống điện Quốc gia với khả năng truyền tải công suất lên đến 131 MVA, đáp ứng yêu cầu phát triển kinh tế - xã hội và nâng cao sức cạnh tranh, đưa huyện đảo Phú Quốc trở thành đặc khu kinh tế quan trọng, khu du lịch chất lượng cao của cả nước, khu vực và quốc tế; góp phần bảo vệ và cải thiện môi trường cho huyện đảo.

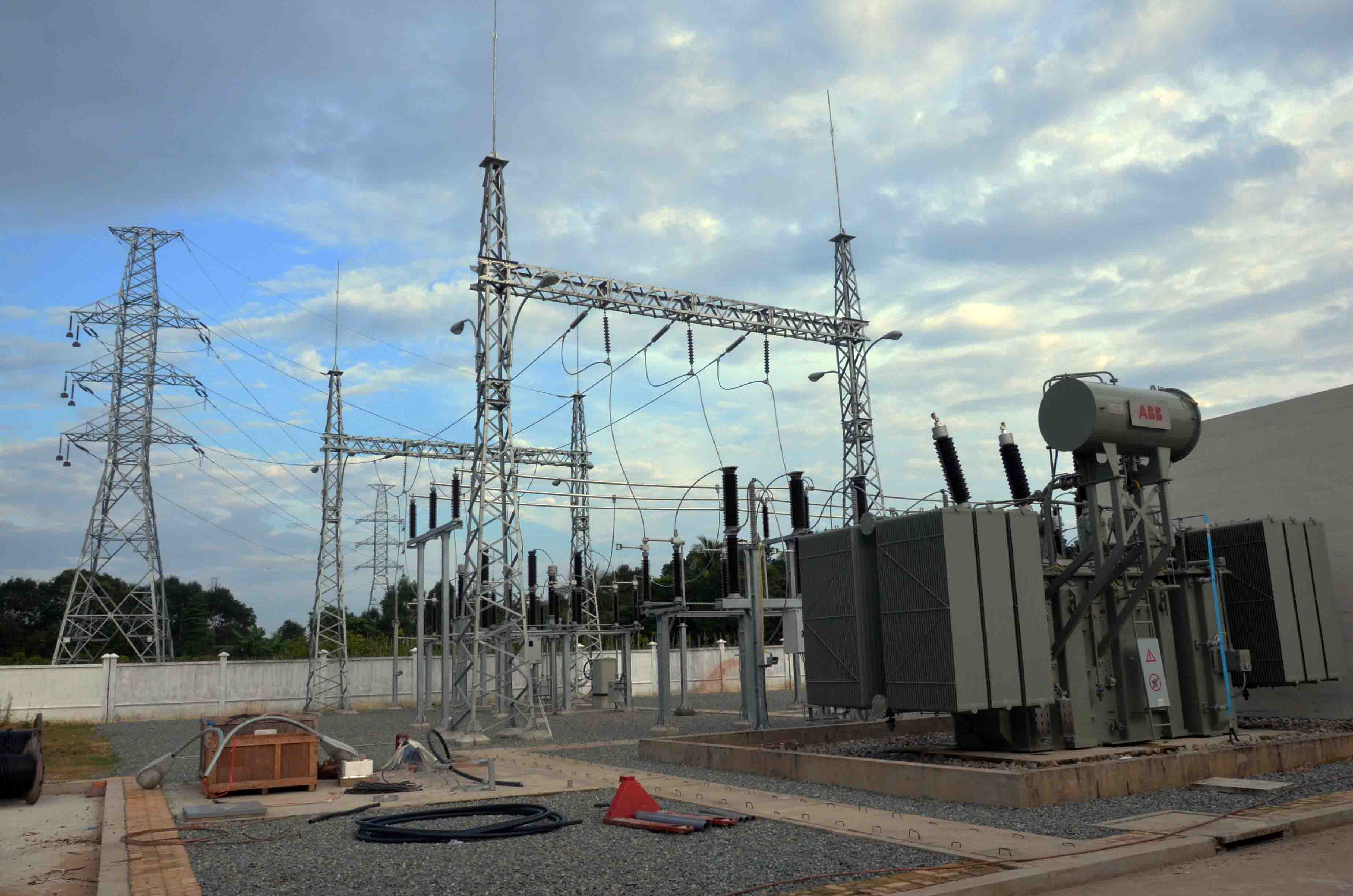

Trạm biến áp 110 kV Phú Quốc được thiết kế với quy mô 2 MBA - 40MVA (giai đoạn đầu lắp 1 máy) đã chính thức đóng điện vào ngày 2/2/2014 - Ảnh: Ngọc Tuấn.

Trước đó, để đấu nối cho dự án cáp ngầm Phú Quốc và tăng cường khả năng cung cấp điện cho thị xã Hà Tiên, Tổng công ty Điện lực miền Nam đã đầu tư 2 công trình lưới điện 110 kV đồng bộ với dự án, bao gồm: Đường dây 2 mạch 110 kV Kiên Lương - Hà Tiên có chiều dài 18,2km, tổng mức đầu tư 76,69 tỷ đồng và Trạm biến áp 110/22 kV - 40 MVA Hà Tiên có công suất 40 MVA, tổng mức đầu tư 51,2 tỷ đồng, đã đóng điện vận hành vào tháng 2/2013.

Công trình các lộ ra 22 kV Phú Quốc có tổng mức đầu tư 18,2 tỷ đồng và các công trình đầu tư, sửa chữa lưới điện phân phối trên huyện đảo Phú Quốc có tổng mức đầu tư 24,75 tỷ đồng với mục tiêu nâng cao năng lực cung cấp điện và cấp điện mới cho nhân dân ở khu vực các xã Gành Dầu, Bãi Thơm cũng như các phụ tải quan trọng khác trên huyện đảo Phú Quốc như sân bay quốc tế Phú Quốc, cảng biển quốc tế An Thới…

Với việc hoàn thành Dự án cáp ngầm 110 kV xuyên biển Hà Tiên - Phú Quốc vào đầu tháng 2/2014, người dân và các doanh nghiệp trên huyện đảo Phú Quốc đã được sử dụng một nguồn điện an toàn, ổn định sớm hơn kế hoạch 6 tháng và đem lại giá trị thu nhập tăng thêm trên 200 tỷ đồng cho huyện đảo nhờ được giảm giá điện từ mức trung bình là 5.060 đ/kWh xuống theo giá đất liền.

Bà con nhân dân trên huyện đảo Phú Quốc giờ đã được sử dụng điện bằng nguồn điện lưới quốc gia - Ảnh: Ngọc Tuấn.

Ngày 2/2/2014, bà con nhân dân trên huyện đảo đã chính thức được sử dụng điện bằng nguồn điện lưới quốc gia và cũng kể từ ngày này giá bán điện trên huyện đảo Phú Quốc được áp dụng theo Thông tư 19/2003/TT-BCT ngày 31/7/2013 của Bộ Công Thương quy định về giá bán điện và hướng dẫn thực hiện. Ngay trước thời điểm đóng điện lưới quốc gia, Công ty Điện lực Kiên Giang đã tiến hành chốt chỉ số của toàn bộ công tơ điện đang vận hàng trên lưới có sự chứng kiến của khách hàng.

Nhân dịp này, Tập đoàn Điện lực Việt Nam cũng đã trao tặng một món quà ý nghĩa cho người dân huyện đảo Phú Quốc là một ngôi trường mầm non có tổng mức đầu tư 2 tỷ đồng, sẽ được xây dựng trong thời gian tới tại xã Hàm Ninh.

Dự án cáp ngầm 110kV xuyên biển Hà Tiên – Phú Quốc :

  • Chủ đầu tư Tổng công ty Điện lực miền Nam.
  • Tổng mức đầu tư là 2.336 tỷ đồng.
  • Gồm các hạng mục: Đường dây 2 mạch 110kV đấu nối đầu cáp ngầm phía bờ Hà Tiên. Hoàn thành vào tháng 02/2013; Đường dây 2 mạch 110kV Phú Quốc chiều dài 7,6km và Trạm biến áp  Phú Quốc 110/22kV - 40MVA. Hoàn thành vào tháng 11/2013; Hạng mục chính là tuyến cáp ngầm 110kV xuyên biển chiều dài 57,33km, có kết cấu 1 sợi cáp 3 lõi 630mm2. Điểm đầu của tuyến cáp ngầm bắt đầu từ xã Thuận Yên, thị xã Hà Tiên và điểm cuối tại xã Hàm Ninh, huyện Phú Quốc.

Tiến độ thực hiện dự án:

  • Khởi công: ngày 17/11/2013.
  • Hoàn thành lắp đặt và đấu nối đầu cáp ngầm phía bờ Phú Quốc: Ngày 21/12/2013.
  • Lắp đặt cáp ngầm dưới biển: Bắt đầu từ ngày 05/12/2013, hoàn thành ngày 22/12/2013.
  • Lắp đặt và đấu nối đầu cáp ngầm phía bờ Hà Tiên: Bắt đầu từ ngày 27/12/2013, hoàn thành ngày 07/01/2014.
  • Đóng điện không tải: Ngày 01/02/2014.
  • Chính thức cấp điện cho Phú Quốc: Ngày 02/02/2014.




  • 06/02/2014 12:03
  • Ngọc Tuấn
  • 8393


Gửi nhận xét
