Hoàn thành nâng công suất Trạm biến áp 220kV Huế sớm ba tháng

30/09/2021 - 11:00 (GMT+7)

Dự án nâng công suất Trạm biến áp 220kV Huế (tại thành phố Huế, tỉnh Thừa Thiên Huế) được hoàn thành vượt tiến độ 3 tháng. Ban Quản lý dự án Truyền tải điện (thuộc Tổng công ty Truyền tải điện Quốc gia) cùng các đơn vị liên quan đã đóng điện công trình lúc 0h20 ngày 30/9.

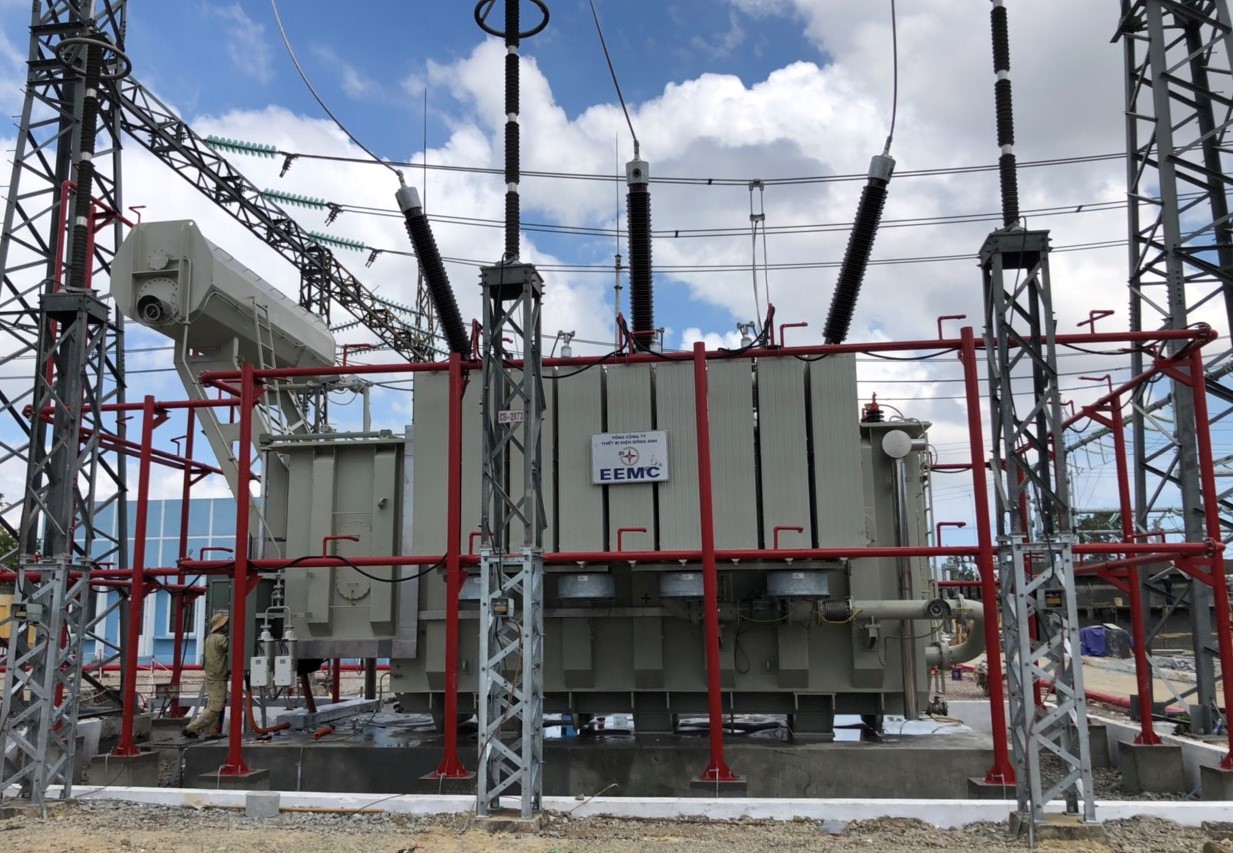

Máy biến áp 250MVA tại Trạm biến áp 220kV Huế vừa được hoàn thành đóng điện

Cụ thể, đã thay thế một MBA 220kV - 125MVA hiện hữu bằng MBA 220/22kV - 250MVA; lắp đặt bổ sung 2 ngăn xuất tuyến 110kV; bổ sung và hoàn thiện hệ thống điều khiển, bảo vệ của trạm phù hợp với các thiết bị lắp mới; cải tạo hệ thống phòng cháy chữa cháy phù hợp với quy mô máy biến áp lắp mới. Như vậy, tổng công suất trạm sau khi hoàn thành dự án là 500MVA.

Do tình hình phụ tải tại TP Huế tăng cao, TBA 220kV Huế luôn vận hành ở mức quá tải, nên Tập đoàn Điện lực Việt Nam (EVN) và EVNNPT đã chỉ đạo đẩy nhanh tiến độ dự án này. Trong bối cảnh dịch COVID-19 diễn biến phức tạp, cùng với các cơn bão số 5, số 6 bổ bộ khu vực miền Trung đã ảnh hưởng lớn đến quá trình thi công dự án. Dù vậy, các đơn vị đã nỗ lực đưa dự án "về đích" trước kế hoạch.




Trần Hiếu 30/09/2021 - 11:00 (GMT+7)
Share

Tổ máy 2 Nhà máy Nhiệt điện Quảng Trạch 1 hòa lưới lần đầu thành công

Tổ máy 2 Nhà máy Nhiệt điện Quảng Trạch 1 hòa lưới lần đầu thành công

Vào lúc 16h45 ngày 28/9/2026, tổ máy 2 Nhà máy Nhiệt điện Quảng Trạch 1 đã hòa lưới lần đầu thành công. Với dấu mốc này, cả hai tổ máy của Nhà máy, có tổng công suất 1.403MW, đều đã hoàn thành hòa lưới lần đầu và phát điện lên hệ thống điện quốc gia.


Tổng công ty Thiết bị điện Đông Anh khởi công dự án nghiên cứu, thiết kế, chế tạo cuộn kháng bù ngang 500 kV

Tổng công ty Thiết bị điện Đông Anh khởi công dự án nghiên cứu, thiết kế, chế tạo cuộn kháng bù ngang 500 kV

Ngày 28/9/2026 tại Hà Nội, Tổng công ty Thiết bị điện Đông Anh (EEMC) đã tổ chức Lễ khởi công dự án Khoa học công nghệ cấp Quốc gia “Nghiên cứu, thiết kế, công nghệ chế tạo cuộn kháng bù ngang điện áp 500 kV”.



Công ty Điện lực Lạng Sơn tặng 40 bộ đèn năng lượng mặt trời cho người dân

Công ty Điện lực Lạng Sơn tặng 40 bộ đèn năng lượng mặt trời cho người dân

Ngày 25/9, tại Lạng Sơn, Công ty Điện lực Lạng Sơn (PC Lạng Sơn) tặng 40 bộ đèn năng lượng mặt trời chiếu sáng cho người dân đường thôn Tân Tiến, xã Bắc Sơn.


EVNNPT: Triển khai thi công Trạm biến áp 220kV Móng Cái

EVNNPT: Triển khai thi công Trạm biến áp 220kV Móng Cái

Với máy biến áp công suất 250MVA cùng hệ thống điều khiển theo định hướng kỹ thuật số, không người trực, Trạm biến áp 220kV Móng Cái được phấn đấu hoàn thành trong quý II/2027, góp phần tăng năng lực cấp điện và giải tỏa công suất nhập khẩu điện từ Trung Quốc.
