Hoàn thành di dời các điểm giao chéo đường dây 500kV phục vụ thi công đường cao tốc Bắc Nam đoạn qua Bình Thuận

24/04/2023 - 21:47 (GMT+7)

Tính đến ngày 24/4, Công ty Truyền tải điện 3 (PTC 3) đã phối hợp với các đơn vị liên quan hoàn thành cải tạo, di dời 100% các điểm giao chéo đường dây 500kV với đường bộ cao tốc Bắc – Nam đi qua khu vực tỉnh Bình Thuận, góp phần đảm bảo đáp ứng tiến độ thông xe trước ngày 30/4 theo chỉ đạo của Chính phủ.

Theo ông Đinh Văn Cường, Phó Giám đốc PTC 3, các đường dây 500kV Vĩnh Tân – Sông Mây và Vĩnh Tân – rẽ Sông Mây – Tân Uyên (do Truyền tải điện Bình Thuận quản lý) có 14 điểm giao chéo với đường cao tốc Bắc Nam đoạn qua Vĩnh Hảo – Phan Thiết.

Từ ngày 6 - 23/4, công ty đã phối hợp với Ban Quản lý dự án Đầu tư xây dựng (ĐTXD) huyện Tuy Phong, đơn vị thi công và các đơn vị liên quan hoàn thành cải tạo, di dời toàn bộ 14 điểm giao chéo của các đường dây 500k với đường bộ cao tốc Bắc Nam. Qua đó, đảm bảo khoảng cách an toàn hành lang lưới điện và đúng thiết kế theo quy định đối với các vị trí trụ điện giao chéo với đường cao tốc.

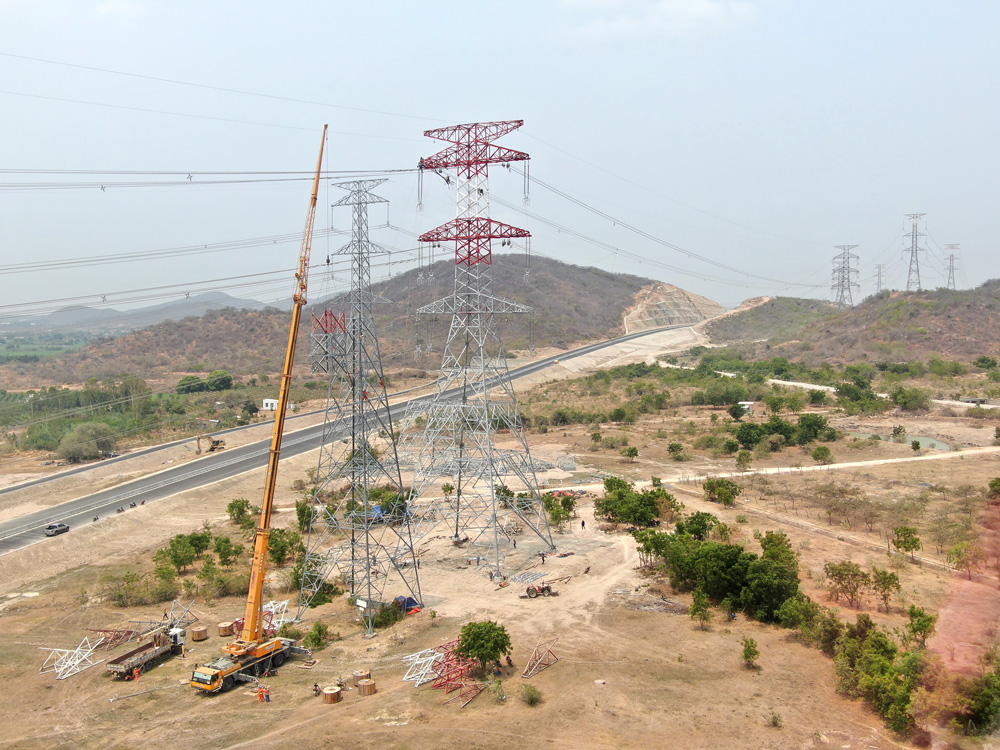

PTC 3 phối hợp với các đơn vị liên quan di dời khoảng cột 34A-35A đường dây 500kV Vĩnh Tân - rẽ Sông Mây - Tân Uyên

Đường dây 500kV Vĩnh Tân – Sông Mây và đường dây 500kV Vĩnh Tân – rẽ Sông Mây – Tân Uyên là hai tuyến đường dây trọng điểm cung cấp điện cho khu vực phía Nam, với công suất truyền tải khoảng 4.200MW/ngày. Vì vậy, thời gian cắt điện các đường dây để thi công cải tạo, di dời các điểm giao chéo này rất hạn chế.

Ông Đinh Văn Cường cho biết, thời gian cắt điện để thực hiện thi công ngắn (cắt điện đường dây 500kV Vĩnh Tân – rẽ Sông Mây – Tân Uyên từ ngày 6 - 13/4 và cắt điện đường dây 500kV Vĩnh Tân – Sông Mây từ 16 - 23/4), nên Truyền tải điện Bình Thuận đã bố trí nhân lực, phương tiện ngày đêm bám sát hiện trường phối hợp với các đơn vị liên quan tham gia nghiệm thu hoàn thành di dời, cải tạo các điểm giao chéo nhằm đảm bảo đúng tiến độ đề ra. Đồng thời, cắt cử nhân lực tham gia giám sát, triển khai thực hiện chặt chẽ các biện pháp an toàn cho người và thiết bị trên lưới điện trong suốt quá trình thi công.

Bên cạnh đó, để hỗ trợ các đơn vị thi công đảm bảo an ninh trật tự, PTC 3 cũng đã phối hợp với công an các huyện cùng với lực lượng bảo vệ đường dây các xã tổ chức tăng cường kiểm tra đảm bảo an ninh an toàn tại các điểm trên, góp phần đảm bảo tiến độ thi công được thông suốt.

Trong thời gian tới, PTC 3 tiếp tục phối hợp với các đơn vị để rà soát thu dọn các vật tư thiết bị thu hồi, trả lại mặt bằng thi công; đảm bảo an toàn hành lang lưới điện cũng như an ninh trật tự, chuẩn bị sẵn sàng cho công tác thông xe kỹ thuật đúng tiến độ kế hoạch đề ra.

Việc thông xe đường bộ cao tốc Bắc – Nam đi qua địa bàn tỉnh Bình Thuận theo chỉ đạo của Chính phủ sẽ tạo lợi thế rất lớn cho địa phương và cho sự phát triển giao thông các tỉnh duyên hải Nam Trung bộ, góp phần phát triển kinh tế - xã hội đặc biệt là ngành du lịch với việc tạo thêm nhiều sản phẩm du lịch mang tính liên kết vùng TP Hồ Chí Minh – Lâm Đồng – Đồng Nai – Bình Thuận.


Phan Quý Hoàng 24/04/2023 - 21:47 (GMT+7)
Share

EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

Tại hội thảo khoa học về vai trò của Mặt trận Tổ quốc Việt Nam thúc đẩy ESG (môi trường, xã hội và quản trị) được tổ chức sáng 26/11, đại diện Tập đoàn Điện lực Việt Nam (EVN) chia sẻ về các giải pháp chuyển dịch năng lượng xanh gắn với bảo đảm cung cấp điện, đồng thời đề xuất một số nội dung phối hợp với Mặt trận Tổ quốc Việt Nam và các tổ chức thành viên.


Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Sáng 26/11, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An tiếp và làm việc với ông Frank Liu, Tổng giám đốc phụ trách mảng giải pháp lưu trữ năng lượng và thiết bị điện của Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc).


EVN tổ chức Hội thảo nâng cao hiệu quả áp dụng CBM và triển khai RCM đối với thiết bị lưới điện

EVN tổ chức Hội thảo nâng cao hiệu quả áp dụng CBM và triển khai RCM đối với thiết bị lưới điện

Sáng 26/11, tại Đà Nẵng, Tập đoàn Điện lực Việt Nam (EVN) tổ chức Hội thảo nâng cao hiệu quả áp dụng phương pháp bảo trì dựa trên tình trạng thiết bị (CBM) và triển khai phương pháp bảo trì tập trung vào độ tin cậy (RCM) đối với thiết bị lưới điện. Phó Tổng giám đốc EVN Ngô Sơn Hải chủ trì hội thảo.


Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Ngay trong ngày 24/11, Công ty Điện lực Gia Lâm đã hoàn thành cấp điện phục vụ 127 hộ dân phải di dời khẩn cấp sau vụ nổ khí gas trên phố Nguyễn Văn Tuyết (phường Đống Đa, Hà Nội), góp phần giúp người dân sớm ổn định cuộc sống tại nơi tạm cư.
