Hạn hán, xâm nhập mặn sẽ còn khốc liệt hơn năm 2016

20/12/2019 - 08:00 (GMT+7)

Thông tin trên được ông Nguyễn Văn Tỉnh - Tổng cục trưởng Tổng cục Thủy lợi (Bộ NN&PTNT) cho biết tại cuộc họp cung cấp thông tin về tình hình nguồn nước phục vụ sản xuất nông nghiệp và dân sinh mùa khô năm 2019 – 2020. Cuộc họp diễn ra chiều ngày 19/12, tại Hà Nội.

Theo báo cáo của Tổng cục Thủy lợi, dung tích trữ tại các hồ chứa thủy điện khu vực Trung du và Đồng bằng Bắc Bộ hiện nay đạt trung bình 62,2% dung tích thiết kế, thiếu hụt từ 12 - 46% so với trung bình nhiều năm.

Dự kiến, bước vào thời gian bắt đầu các đợt xả nước nước phục vụ đổ ải, dung tích trữ các hồ đạt trung bình 58% dung tích thiết kế.

Còn tại khu vực Bắc Trung Bộ, nhận định vụ Đông Xuân 2019 - 2020 có khả năng xảy ra hạn hán nhẹ ở một số nơi, diện tích có nguy cơ hạn hán, thiếu nước khoảng 4.500 - 9.000ha, chủ yếu tập trung ở Thanh Hóa, Nghệ An và Thừa Thiên - Huế.

Đặc biệt, do tình hình hạn hán, thiếu nước, nhiều vùng trong khu vực công trình thủy lợi phục vụ cấp nước sẽ phải dừng sản xuất hoặc chuyển đổi sang cây trồng chịu hạn với diện tích khoảng 21.000ha. Trong đó Ninh Thuận 5.500ha, Bình Thuận 15.500ha, chủ yếu là diện tích lúa.

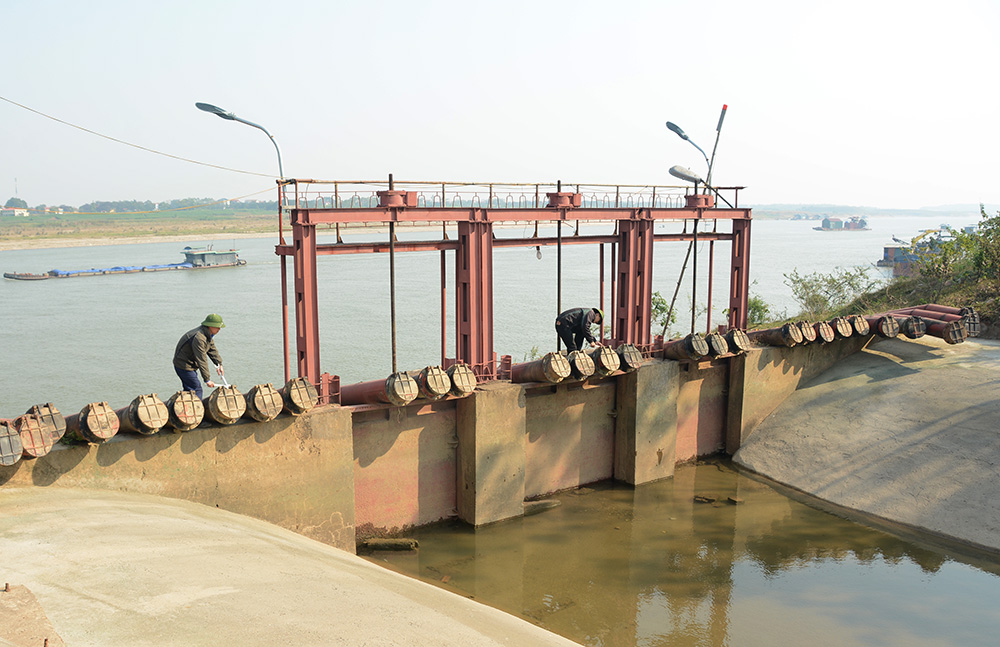

Trạm bơm dã chiến Phù Sa (Hà Nội) đã chuẩn bị sẵn sàng cho đợt lấy nước đổ ải năm nay

Theo ông Nguyễn Văn Tỉnh - Tổng cục trưởng Tổng cục Thủy lợi, 3 vùng sẽ bị hạn hán do thiếu hụt nguồn nước gồm: Đồng bằng sông Cửu Long, Đồng bằng sông Hồng và Nam Trung Bộ.

"Dù có khó khăn thế nào thì vẫn phải đảm bảo đủ nguồn nước cho sinh hoạt và hỗ trợ tối đa nguồn nước sản xuất ở tất cả các vùng”, ông Tỉnh nhấn mạnh.

Tại cuộc họp, ông Vũ Xuân Khu – Phó Giám đốc Trung tâm Điều độ Hệ thống điện Quốc gia (A0) cho biết: Có tổng số 101 nhà máy thủy điện trong hệ thống điện quốc gia thuộc quyền điều khiển của A0, với tổng dung tích là 35,6 tỷ m3. Ngoài nghĩa vụ đáp ứng các yêu cầu nước hạ du và duy trì dòng chảy sinh thái, hàng năm, các NMTĐ này còn đáp ứng khoảng 35-44% nhu cầu điện cho hệ thống điện quốc gia.

Trong năm 2019, tình hình thủy văn không thuận lợi, tổng lượng nước về các hồ trong mùa lũ chỉ đạt 69% so với giá trị trung bình nhiều năm, nhiều hồ chứa còn thấp hơn 50% như Lai Châu, Bình Điền, Sông Bung 2, A Vương, Kanak, Vĩnh Sơn, Đại Ninh.

Tính đến thời điểm này, các NMTĐ đóng góp cho hệ thống điện 65,9 tỷ kWh chiếm 28,5% nhu cầu của hệ thống và chỉ bằng 78% so với năm 2018. Không chỉ vậy, lượng nước tích được trong các hồ thủy điện chỉ là 24,3 tỷ m3, thiếu hụt khoảng 11,3 tỷ m3 so với mực nước dâng bình thường. Lượng nước tích được trong các hồ hiện nay quy ra điện là 10,49 tỷ kWh, thiếu hụt 4,82 tỷ kWh.

Mặc dù EVN/A0 đã chủ động huy động cao các nguồn than, khí ngay trong mùa lũ, khai thác cao các nguồn chạy dầu từ đầu tháng 10/2019 để tích nước các hồ thủy điện, tuy nhiên cùng với việc lượng nước về thấp thì nhiều hồ chứa vẫn phải vận hành theo các ràng buộc cấp nước hạ du nên gần như không thể tích nước hồ chứa đến mực nước dâng bình thường vào cuối năm.

Hiện nay đã bước sang giai đoạn mùa cạn, tuy nhiên có 27/46 hồ chứa lớn tích thấp hơn 80% dung tích hồ, 23/46 hồ có mực nước thấp hơn cùng kỳ năm 2018 và 13/27 hồ có mực nước thấp hơn mực nước/khoảng mực nước được quy định trong Phụ lục III của Quy trình vận hành liên hồ chứa.

Trước tình hình khó khăn này, đối với năm 2020, nguyên tắc khai thác chung là phân bổ lượng nước tích được trong các hồ chứa thủy điện hợp lý, đảm bảo cung cấp đủ cho hạ du và nhu cầu hệ thống điện đến hết mùa cạn 2020. Đồng thời, EVN/A0 phối hợp chặt chẽ với các địa phương để xả nước các hồ thủy điện vừa cung cấp nước cho địa phương, vừa đáp ứng nhu cầu phụ tải cao ở miền Nam - ông Vũ Xuân Khu cho biết.

Ông Nguyễn Văn Tỉnh – Tổng cục trưởng Tổng cục Thủy lợi cho biết: Chính phủ, Thủ tướng Chính phủ và Bộ NN&PTNT cùng các đơn vị liên quan đã chủ động chỉ đạo các địa phương tăng cường thực hiện các giải pháp thủy lợi phòng, chống hạn hán, thiếu nước, xâm nhập mặn, phục vụ sản xuất nông nghiệp và dân sinh mùa khô năm 2019 - 2020.

Thời gian tới, Tổng cục Thủy lợi sẽ báo cáo Bộ NN&PTNT và Thủ tướng ban hành Chỉ thị về tăng cường thực hiện các giải pháp phòng chống hạn hán, thiếu nước, xâm nhập mặn phục vụ sản xuất và dân sinh năm 2020. Đồng thời, Bộ NN&PTNT sẽ chủ trì tổ chức Hội nghị Công tác phòng, chống hạn hán, xâm nhập mặn, bảo đảm sản xuất nông nghiệp và dân sinh mùa khô năm 2019-2020 (dự kiến vào ngày 25/12 tại Bến Tre).

Dung tích thiếu hụt/sản lượng thiếu hụt của các hồ chứa thủy điện lớn trên các lưu vực sông:


Đinh Liên 20/12/2019 - 08:00 (GMT+7)
Share

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Đây là bước tiến quan trọng, tạo tiền đề hướng tới phát điện tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I lên hệ thống điện quốc gia vào tháng 5 tới, góp phần bổ sung nguồn điện phục vụ nhu cầu phụ tải trong mùa nắng nóng.


EVN bảo đảm cung cấp điện phục vụ phát triển kinh tế - xã hội tỉnh Sơn La

EVN bảo đảm cung cấp điện phục vụ phát triển kinh tế - xã hội tỉnh Sơn La

Tập đoàn Điện lực Việt Nam (EVN) vừa đảm bảo cung cấp điện, vừa triển khai đầu tư phát triển hệ thống nguồn và lưới điện, qua đó góp phần quan trọng thúc đẩy phát triển kinh tế - xã hội tỉnh Sơn La trong giai đoạn mới.


Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Ngày 13/4, Bộ Chính trị, Ban Bí thư Trung ương Đảng tổ chức Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Hội nghị lần thứ hai Ban Chấp hành Trung ương Đảng khóa XIV. Tính riêng Tập đoàn Điện lực Việt Nam (EVN), có tổng số 3.088 đảng viên từ các tổ chức Đảng trực thuộc Đảng bộ EVN và các đơn vị của EVN có tổ chức Đảng trực thuộc cấp ủy địa phương đã tham gia học tập, quán triệt.


EVNSPC: Nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027

EVNSPC: Nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027

Nhằm đảm bảo cung cấp điện an toàn, tin cậy cho Hội nghị cấp cao APEC 2027 và phục vụ phát triển kinh tế - xã hội của đặc khu Phú Quốc, Tổng công ty Điện lực miền Nam (EVNSPC) đã chủ động đầu tư 3 dự án gồm: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc – Bắc Phú Quốc, Đường dây 110kV Phú Quốc – Nam Phú Quốc. Tuy nhiên, hiện nay cả ba dự án trên đều vẫn đang gặp một số rào cản, vướng mắc trong khâu bồi thường, giải phóng mặt bằng thi công.


Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Trong bối cảnh nhu cầu điện tăng cao, việc triển khai đồng bộ các giải pháp tiết kiệm điện, quản lý nhu cầu và phát triển điện mặt trời mái nhà là yêu cầu cấp thiết để bảo đảm an ninh năng lượng. Chủ tịch HĐTV EVNNPC Đỗ Nguyệt Ánh đã chia sẻ với www.evn.com.vn về giải pháp và quyết tâm thực hiện Chỉ thị 09 và Chỉ thị 10 của Chính phủ.
