EVNSPC hoàn thành các dự án cấp điện trọng điểm tại tỉnh Bạc Liêu

12/07/2021 - 22:04 (GMT+7)

Ban Quản lý dự án Điện lực miền Nam (thuộc Tổng công ty Điện lực miền Nam - EVNSPC), Công ty Điện lực (PC) Bạc Liêu và các đơn vị liên quan vừa đóng điện thành công, đưa vào vận hành công trình Đường dây 110kV Hòa Bình – Đông Hải và Trạm biến áp (TBA) 110kV Vĩnh Hậu.

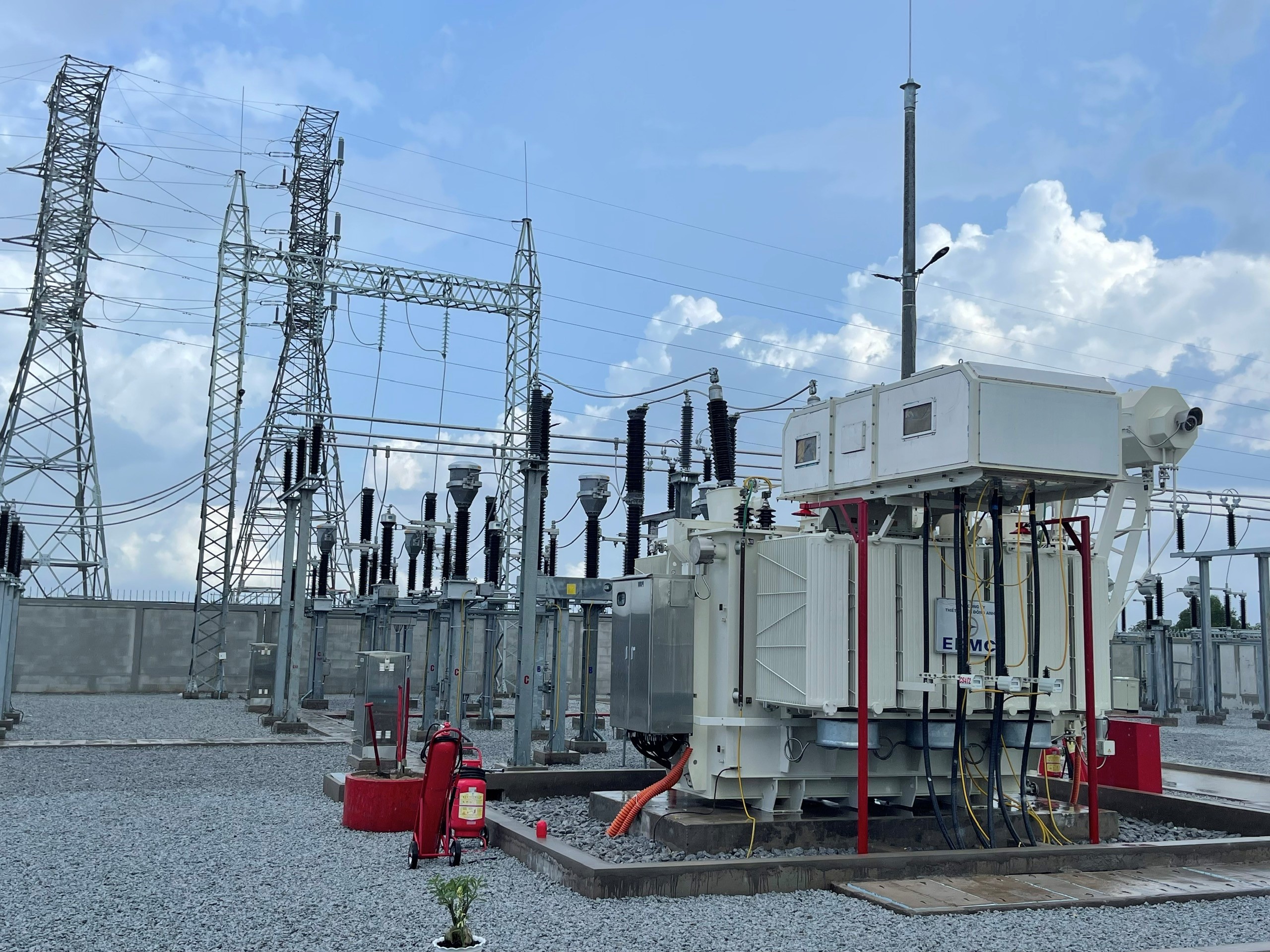

TBA 110kV Vĩnh Hậu đã chính thức đi vào vận hành sớm 2 tháng so với kế hoạch đặt ra.

Đây là một trong những công trình trọng điểm của Tổng công ty trong năm 2021, góp phần tăng cường khả năng cung cấp điện, đáp ứng nhu cầu cung cấp điện và phát triển kinh tế khu vực các huyện Hòa Bình và Đông Hải (tỉnh Bạc Liêu); đồng thời góp phần giải phóng công suất các nhà máy điện gió Đông Hải 1, Hòa Bình 1 và Hòa Bình 2.

Công trình đường dây 110kV Hòa Bình - Đông Hải, được khởi công tháng 9/2019, có tổng chiều dài đường dây 34,385 km, 2 mạch, tổng mức đầu tư 134 tỷ đồng.

TBA 110kV Vĩnh Hậu được khởi công xây dựng vào tháng 11/2020, tổng vốn đầu tư là 113,5 tỷ đồng (bao gồm cả công trình đường dây 110kV Hòa Bình – Bạc Liêu 2), thực hiện bằng nguồn vốn vay ODA của Chính phủ Đức (KfW). Trạm được xây dựng với mô hình không người trực, có quy mô lắp đặt 2 máy biến áp (40MVA/máy); trong đó giai đoạn đầu triển khai lắp đặt 1 máy.

TBA 110kV Vĩnh Hậu đưa vào vận hành sẽ đáp ứng nhu cầu phụ tải phát triển mạnh của huyện Hòa Bình; tăng cường liên kết và chống quá tải cho lưới điện 110kV, giảm tổn thất điện năng và nâng cao chất lượng điện áp và độ tin cậy cung cấp điện cho khu vực huyện Hòa Bình, tỉnh Bạc Liêu.

Theo đại diện Ban Quản lý dự án Điện lực miền Nam (thuộc EVNSPC), hiện Tổng công ty đang gấp rút đẩy nhanh các tiến độ đầu tư xây dựng trong bối cảnh dịch COVID-19 đang diễn biến phức tạp. Trong thời gian tới, EVNSPC sẽ nỗ lực hoàn thành thêm các công trình lưới điện trên địa bàn tỉnh Bạc Liệu nói riêng, khu vực Nam Bộ nói chung theo đúng tiến độ nhằm truyền tải hiệu quả nguồn năng lượng tái tạo bổ sung vào hệ thống điện. Tuy nhiên, để đẩy nhanh tiến độ các công trình, cần có sự đồng thuận, hỗ trợ từ các cấp chính quyền và người dân địa phương, đặc biệt là công tác giải phóng mặt bằng.


Huy P. 12/07/2021 - 22:04 (GMT+7)
Share

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan đang thúc đẩy hàng loạt công việc phục vụ Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Nắng nóng và oi bức kéo dài khiến nhu cầu sử dụng điện tại TPHCM tăng vọt, đạt hơn 195 triệu kWh vào ngày 12/5/2026, vượt qua các đỉnh cao nhất trước đó.


Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Thực hiện Chỉ thị 09/CT-TTg và 10/CT-TTg của Thủ tướng Chính phủ, EVN và các đơn vị thành viên đang chủ động triển khai đồng bộ nhiều giải pháp tiết kiệm điện ngay trong hoạt động nội bộ; bám sát các mục tiêu, chỉ tiêu được giao, đồng thời lan tỏa tinh thần sử dụng điện tiết kiệm, hiệu quả tới cộng đồng và khách hàng sử dụng điện.


Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Ngày 11/5, tại Nghệ An, đoàn công tác của Công đoàn Điện lực Việt Nam do ông Đỗ Đức Hùng - Chủ tịch Công đoàn Điện lực Việt Nam làm trưởng đoàn đã đến thăm, động viên đoàn viên, người lao động tại Công ty Thủy điện Bản Vẽ, thuộc Tổng công ty Phát điện 1 (EVNGENCO1), nhân dịp Tháng Công nhân năm 2026.


Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Sáng 12/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam Nguyễn Tài Anh đã có buổi làm việc với ông Keiju Mitsuhashi - Giám đốc Văn phòng ngành năng lượng, Ngân hàng Phát triển châu Á (ADB).
