EVNNPT thông tin về việc thi công trụ móng cột đường dây 220 kV

30/05/2016 - 09:51 (GMT+7)

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) chủ đầu tư công trình đường dây 220 kV Trực Ninh cắt đường dây 220kV Ninh Bình - Nam Định vừa phát đi thông tin tới báo chí sau khi một số báo nêu tình trạng “Trụ móng làm bằng bê tông trộn… đất” thuộc tuyến đường dây trên.

Sáng ngày 25/5/2016, sau khi mục điểm báo trên Đài Truyền hình Việt Nam điểm tin một số báo có phản ánh về việc công trình đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định đang thi công đào đúc móng cột, có “Trụ móng làm bằng bê tông trộn … đất”, Tổng công ty Truyền tải điện Quốc gia đã tìm hiểu thông tin các báo nêu và cử ngay đoàn cán bộ đến hiện trường kiểm tra thực tế.

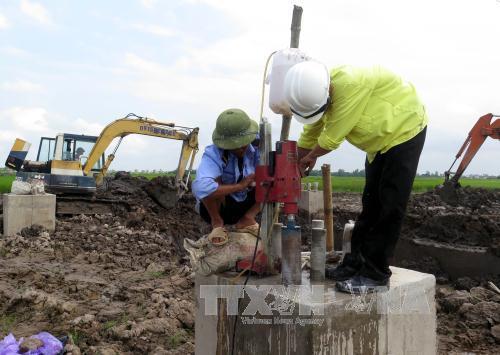

Đơn vị kiểm định chất lượng bê tông tiến hành khoan trụ bê tông cột điện cao thế để lấy mẫu kiểm định chất lượng – Ảnh TTXVN

Sau khi kiểm tra hiện trường và các hồ sơ thủ tục liên quan đến quá trình triển khai thi công, kết quả kiểm tra như sau:

Ví trị cột số 01, 02 mà báo chí phản ánh và đoạn tuyến từ G1 - G3 của công trình đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định do Công ty Cổ phần Sông Đà 11 thi công.

Ngày 09/3/2016, Ban quản lý dự án các công trình điện miền Bắc (NPMB) – đơn vị thay mặt chủ đầu tư quản lý dự án nhận được văn bản số 168/KTQLB-DVKT của Công ty TNHH Kỹ thuật Quản lý bay thuộc Tổng công ty Quản lý bay Việt Nam,  thông báo tuyến đường dây đi qua đài dẫn đường DVOR/DME và NDB Nam Hà, yêu cầu dịch chuyển tuyến để bảo đảm an toàn dẫn đường. Trên cơ sở đó, NPMB đã yêu cầu Công ty cổ phần Sông Đà 11 dừng thi công từ ngày 09/3/2016. Sau quá trình làm việc với Công ty TNHH kỹ thuật quản lý bay, ngày 22/4/2016 NPMB đã có văn bản số 2310/NPMB-KT ngày 22/4/2016 yêu cầu Công ty cổ phần Sông Đà 11 dừng thi công đọan tuyến từ G1 - G3.

Cho đến nay NPMB chưa có văn bản cho phép đơn vị thi công tiếp tục thi công phần móng vị trí số 01 và 02 đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định do đang trong quá trình thực hiện các thủ tục để điều chỉnh đoạn tuyến nêu trên. Việc Công ty cổ phần Sông Đà 11 đã tự ý thi công là trái yêu cầu của NPMB.

Vì những lý do nêu trên nên EVNNPT hoàn toàn không chịu trách nhiệm về những vấn đề có liên quan đến các công việc đã thi công ở 2 vị trí móng cột số 01 và 02 đường dây 220 kV Trực Ninh cắt đường dây 220 kV Ninh Bình - Nam Định. Sau khi có quyết định hướng tuyến mới, EVNNPT sẽ cho tiếp tục triển khai thi công và cam kết sẽ kiểm soát chặt chẽ để đảm bảo chất lượng công trình.


Minh Nguyên 30/05/2016 - 09:51 (GMT+7)
Share

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.
