EVN nghiệm thu đưa vào sử dụng Nhà máy điện mặt trời Phước Thái 1

08/08/2020 - 11:30 (GMT+7)

Ngày 7/8, tại Ninh Thuận, ông Nguyễn Tài Anh – Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN), Chủ tịch Hội đồng nghiệm thu cấp Chủ đầu tư - EVN cùng các thành viên trong Hội đồng đã nghiệm thu và đồng ý đưa vào sử dụng Nhà máy điện mặt trời Phước Thái 1.

Tham dự cuộc họp có đại diện Sở Công Thương Ninh Thuận, Ban QLDA Điện 3 – đơn vị thực hiện dự án, các đơn vị nhà thầu tham gia xây dựng công trình và Nhà máy Nhiệt điện Vĩnh Tân 4 – đơn vị tiếp nhận quản lý vận hành nhà máy.

Nhà máy điện mặt trời Phước Thái 1 có công suất 50MWp, sử dụng công nghệ tấm pin quang điện đa tinh thể, Inverter loại trung tâm. Cùng với đó xây dựng Trạm biến áp 220kV Phước Thái, công suất 2x125MVA. Giai đoạn đầu tư Nhà máy điện mặt trời Phước Thái 1 lắp trước 01 máy biến áp 125MVA và các hệ thống thiết bị đồng bộ. Xây dựng đường dây 02 mạch 220kV chiều dài 2,3km, trước mắt đấu nối chuyển tiếp trên 01 mạch đường dây mạch kép 220kV Vĩnh Tân – Tháp Chàm.

Ngoài ra còn thi công các hạng mục công trình phục vụ thi công, hạng mục đồng bộ và hệ thống điều khiển, giám sát từ xa, trạm quan trắc,…

Qua đánh giá của Hội đồng nghiệm thu, phạm vi khối lượng thực hiện đáp ứng theo thiết kế được duyệt. Về chất lượng công trình, công tác thi công xây dựng và lắp đặt thiết các hạng mục công trình đảm bảo theo yêu cầu thiết kế, chỉ dẫn kỹ thuật và hướng dẫn lắp đặt của nhà thầu cung cấp thiết bị.

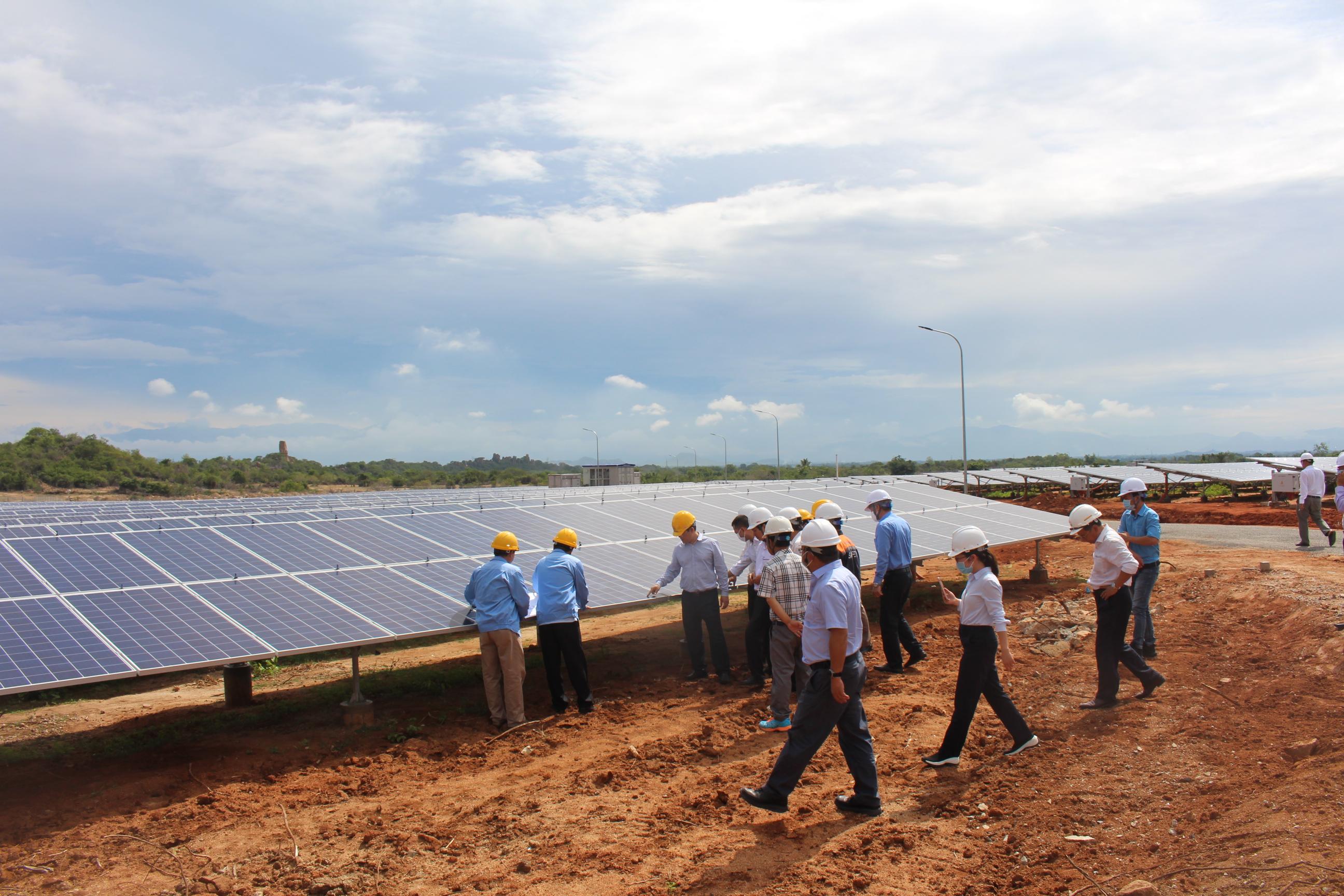

Hội đồng nghiệm thu kiểm tra tấm pin phát điện tại Dự án Nhà máy điện mặt trời Phước Thái 1

Toàn bộ thiết bị đã được thí nghiệm, hiệu chỉnh phù hợp với các tiêu chuẩn kỹ thuật và quy định hiện hành.

Phòng Cảnh sát PCCC và CNCH Công an tỉnh Ninh Thuận đã cấp Chứng nhận số 1002/PC07 ngày 16/7/2020 nghiệm thu về phòng cháy chữa cháy đối với công trình Nhà máy điện mặt trời Phước Thái 1.

Kết luận tại cuộc họp, ông Nguyễn Tài Anh – Phó Tổng giám đốc EVN, Chủ tịch Hội đồng nghiệm thu đánh giá cao những nỗ lực của Ban QLDA Điện 3, các đơn vị nhà thầu tham gia xây dựng công trình đã vượt qua nhiều khó khăn về thời tiết, dịch bệnh để đảm bảo vượt tiến độ so với kế hoạch.

Phó Tổng giám đốc EVN Nguyễn Tài Anh, Chủ tịch Hội đồng nghiệm thu  chủ trì cuộc họp

“Hội đồng chấp nhận nghiệm thu công trình đưa vào sử dụng. Hội đồng nghiệm thu cấp Chủ đầu tư giao Nhà máy Nhiệt điện Vĩnh Tân 4 tiếp nhận, quản lý, vận hành Nhà máy điện mặt trời Phước Thái 1 và phối hợp với Ban QLDA Điện 3 để giám sát việc thực hiện các nghĩa vụ bảo hành công trình của nhà thầu”, Phó Tổng giám đốc EVN Nguyễn Tài Anh kết luận.

Đây là công trình được Đảng ủy Tập đoàn Điện lực Việt Nam chọn gắn biển chào mừng Đại hội Đảng toàn quốc lần thứ XIII.

Dự án Nhà máy điện mặt trời Phước Thái 1:

- Địa điểm xây dựng: Xã Phước Thái, huyện Ninh Phước, tỉnh Ninh Thuận;

- Tổng mức đầu tư: 1.113 tỷ đồng;

- Chủ đầu tư: Tập đoàn Điện lực Việt Nam;

- Đại diện Chủ đầu tư: Ban Quản lý dự án Điện 3;

- Khởi công: 26/9/2019;

- Phát điện thương mại: 09/7/2020 (kế hoạch 31/7/2020);

- Tính đến hết ngày 7/8/2020: Sản xuất 7,2 triệu kWh điện.


Ngân Hà 08/08/2020 - 11:30 (GMT+7)
Share


Tổng kết và trao giải cuộc thi “Hiểu đồng nghiệp - Hiểu EVN” năm 2026

Tổng kết và trao giải cuộc thi “Hiểu đồng nghiệp - Hiểu EVN” năm 2026

Chiều 18/11, tại Khánh Hòa, Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn Điện lực Việt Nam tổ chức lễ tổng kết và trao giải cuộc thi “Hiểu đồng nghiệp - Hiểu EVN” năm 2026. Qua ba vòng thi, cán bộ, công nhân viên EVN có dịp hiểu thêm về công việc, vai trò và trách nhiệm của từng vị trí, từng đơn vị, qua đó thêm sẻ chia với đồng nghiệp và củng cố tinh thần đoàn kết trong toàn Tập đoàn.


Phấn đấu đóng điện hai trạm biến áp 500kV Thái Bình và Hải Phòng trước mùa nắng nóng năm 2027

Phấn đấu đóng điện hai trạm biến áp 500kV Thái Bình và Hải Phòng trước mùa nắng nóng năm 2027

Thành viên Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Huy Cường yêu cầu các đơn vị tập trung nguồn lực, tháo gỡ vướng mắc, đẩy nhanh tiến độ thi công, phấn đấu đóng điện hai trạm biến áp 500kV Thái Bình và Hải Phòng trước mùa nắng nóng năm 2027.


EVN vinh danh 34 giảng viên nội bộ giỏi năm 2026

EVN vinh danh 34 giảng viên nội bộ giỏi năm 2026

Chiều 18/11, tại Khánh Hòa, Tập đoàn Điện lực Việt Nam (EVN) và Công đoàn Điện lực Việt Nam tổ chức Lễ vinh danh 34 giảng viên nội bộ giỏi EVN năm 2026. Chương trình diễn ra nhân dịp Ngày Nhà giáo Việt Nam 20/11, nhằm ghi nhận những cán bộ, người lao động EVN tiêu biểu trong công tác giảng dạy, truyền nghề và hướng dẫn đồng nghiệp.
