Đường dây 500 kV mạch 3: Cấp bách, nhưng...

07/07/2019 - 08:00 (GMT+7)

Tiến độ xây dựng đường dây tải điện 500 kV mạch 3 rất cấp bách, nhưng thách thức phía trước lại không hề nhỏ, đặc biệt là trong giải phóng mặt bằng.

Vướng mắc về giải phóng mặt bằng

Đường dây 500 kV mạch 3 đi qua địa phận 8 tỉnh/thành phố miền Trung, Tây Nguyên, có tổng chiều dài trên 740 km, với 1.608 vị trí móng trụ.

Tính đến hết ngày 6/7, các địa phương đã bàn giao được 664/1.608 vị trí. Trong đó, ĐD 500 kV Quảng Trạch-Vũng Áng được 16/75 vị trí; ĐD 500 kV Quảng Trạch - Dốc Sỏi: 466/1.104 vị trí; ĐD 500 kV Dốc Sỏi-Pleiku 2: 182/429 vị trí.

Ông Nguyễn Đức Tuyển - Giám đốc CPMB cho biết khó khăn nhất hiện nay vẫn là khâu giải phóng mặt bằng (GPMB). Trong đó, những nguyên nhân chính vẫn là mức hỗ trợ đất trồng cây lâu năm ở nhiều địa phương chưa phù hợp với thực tế; thủ tục lập, phê duyệt đơn giá đất mất nhiều thời gian; chưa kể chính sách, chế độ đối với từng địa phương lại có những điểm khác dẫn tới sự so sánh ở các vùng giáp ranh  khi phương án đền bù được công bố.

Mặc dù CPMB cùng Hội đồng GPMB địa phương rất tích cực làm việc, nhưng ngay tại mỗi địa phương cũng có nhiều dự án đang triển khai nên phải chia sẻ nguồn lực, không thể đẩy nhanh tiến độ như mong muốn.

Đáng lo ngại là khu vực triển khai thi công đường dây 500 kV mạch 3 thuộc địa bàn duyên hải miền Trung và giáp ranh miền Trung, thời tiết rất khắc nghiệt. Những vị trí móng cột nằm gần triền núi sẽ hết sức khó khăn khi thi công vào mùa mưa nếu không sớm giải phóng được mặt bằng.

Ông Tuyển cũng cho biết, trong thời gian qua, Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã làm việc với 8 tỉnh miền Trung để thúc đẩy các địa phương sớm bàn giao mặt bằng sạch cho chủ đầu tư.

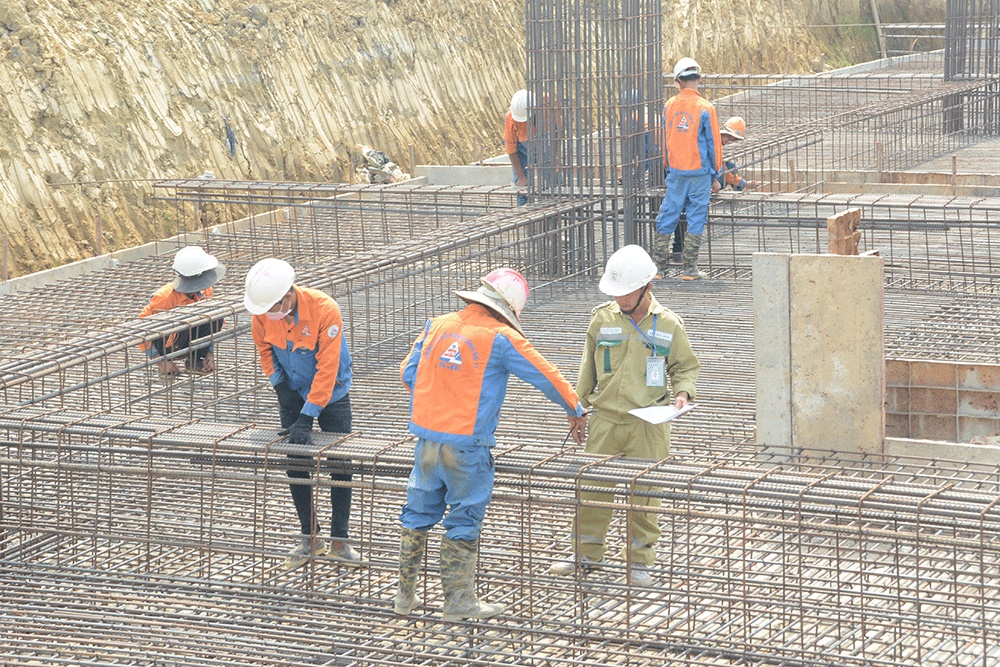

Thi công vị trí 832 đường dây 500 kV mạch 3 đoạn qua địa bàn huyện Đại Lộc, tỉnh Quảng Nam

Tiến độ phải song hành cùng chất lượng

Dự án đường dây 500 kV mạch 3 có 26 gói thầu xây lắp. Để bám sát tình hình và đẩy nhanh tiến độ thi công, CPMB đã chia thành 8 Tổ chỉ đạo tiền phương. Bên cạnh đó, khi đã đạt được thoả thuận, nhà thầu thi công, tư vấn giám sát, tư vấn thiết kế đều thành lập Ban chỉ đạo/Tổ công tác cùng với Tổ chỉ đạo tiền phương của CPMB điều hành tiến độ thi công.

“Mỗi gói thầu thi công khoảng 30 km đường dây. Tư vấn giám sát, tư vấn thiết kế đều phải đồng hành với các tổ chỉ đạo tiền phương, nên có thể nói hiện tại CPMB vẫn đang kiểm soát tiến độ từng đoạn tuyến”, ông Tuyển cho hay.

Đảm nhận công việc tư vấn giám sát cho Dự án, Công ty Truyền tải điện 2 đã thành lập Ban chỉ đạo và các tổ tư vấn giám sát tại Công ty và các chi nhánh Truyền tải điện: Quảng Bình, Quảng Trị, Thừa Thiên Huế, Đà Nẵng, Quảng Ngãi, Quảng Nam.

Ông Trần Thanh Phong - Giám đốc Công ty Truyền tải điện 2 cho biết, tùy thuộc vào tình hình thực tế, Công ty sẽ điều động lực lượng giám sát giữa các cung đoạn đường dây hoặc giữa các công trình với nhau để đáp ứng tiến độ chung.

Ông Nguyễn Đức Thuận, Phó Giám Công ty ty Cổ phần Sông Đà 11 (đơn vị thi công gói thầu 9.13, đường dây 500 kV Quảng Trạch- Dốc Sỏi) chia sẻ: Công ty đã huy động 5 đội làm việc trực tiếp (mỗi đội 12-15 người) thi công liên tục kể cả trong dịp nghỉ lễ. Xác định đây là dự án trọng điểm quốc gia, Công ty đã huy động toàn bộ nhân lực, vật lực để đáp ứng yêu cầu.

Dự án đường dây 500 kV mạch 3 gồm:

- Đường dây 500 kV Nhiệt điện Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch;

- Đường dây 500 kV Quảng Trạch - Dốc Sỏi;

- Đường dây 500 kV Dốc Sỏi - Pleiku 2;

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Tổng mức đầu tư toàn bộ là 12.000 tỷ đồng;

- Dự án được khởi công ngày 18/12/2018


Minh Ngọc 07/07/2019 - 08:00 (GMT+7)
Share

Bộ Công Thương ban hành Chỉ thị tăng cường các giải pháp bảo đảm an ninh năng lượng trước diễn biến phức tạp tại Trung Đông

Bộ Công Thương ban hành Chỉ thị tăng cường các giải pháp bảo đảm an ninh năng lượng trước diễn biến phức tạp tại Trung Đông

Quyền Bộ trưởng Bộ Công Thương Lê Mạnh Hùng vừa ký ban hành Chỉ thị số 06/CT-BCT ngày 09/3/2026 về việc tăng cường các giải pháp bảo đảm an ninh năng lượng trước diễn biến phức tạp của cuộc xung đột quân sự tại Trung Đông (Chỉ thị 06).


Điện lực Quảng Trị đảm bảo cấp điện cho điểm bầu cử sớm ở xã miền núi Trường Sơn

Điện lực Quảng Trị đảm bảo cấp điện cho điểm bầu cử sớm ở xã miền núi Trường Sơn

Dù địa bàn nằm cách biệt giữa núi rừng, việc đi lại gặp không ít khó khăn, Công ty Điện lực Quảng Trị đã chủ động triển khai lực lượng, phương án cấp điện để đảm bảo nguồn điện ổn định, phục vụ ngày hội của cử tri tại các bản thuộc xã miền núi Trường Sơn, tỉnh Quảng Trị.


EVN chuẩn bị cải tạo hệ thống xử lý khí thải các nhà máy nhiệt điện

EVN chuẩn bị cải tạo hệ thống xử lý khí thải các nhà máy nhiệt điện

Chiều 10/3, tại Hà Nội, Phó Tổng giám đốc EVN Phạm Lê Phú chủ trì cuộc họp về công tác cải tạo hệ thống xử lý khí thải tại các nhà máy nhiệt điện trong Tập đoàn. Tại cuộc họp, các đơn vị tập trung trao đổi phương án triển khai nhằm đáp ứng yêu cầu bảo vệ môi trường, đồng thời bảo đảm khả năng cung ứng điện ổn định cho hệ thống.


Quản lý đấu thầu trong EVN: 4 trụ cột và 2 sáng kiến chiến lược

Quản lý đấu thầu trong EVN: 4 trụ cột và 2 sáng kiến chiến lược

Quản lý đấu thầu trong Tập đoàn Điện lực Việt Nam (EVN) sẽ ngày càng minh bạch, hiệu quả hơn thông qua hệ thống giải pháp đồng bộ. Với 4 trụ cột quản lý cùng 2 sáng kiến mang tính chiến lược, EVN đặt mục tiêu chuẩn hóa quy trình, nâng cao năng lực thực thi và tăng cường kiểm soát rủi ro trong hoạt động đấu thầu trên toàn Tập đoàn.


Cán bộ nhân viên EVN sẵn sàng phục vụ ngày bầu cử

Cán bộ nhân viên EVN sẵn sàng phục vụ ngày bầu cử

Phục vụ ngày bầu cử đại biểu Quốc hội khóa XVI và đại biểu Hội đồng nhân dân các cấp nhiệm kỳ 2026 - 2031, các đơn vị thuộc Tập đoàn Điện lực Việt Nam đã triển khai nhiều phương án đảm bảo cung cấp điện, trong đó có lực lượng cán bộ, nhân viên khối Điện lực được bố trí trực vận hành để sẵn sàng xử lý mọi tình huống. Ghi nhanh của evn.com.vn tại Thủ đô Hà Nội.
