Dự án truyền tải cấp bách đảm bảo điện Khu Kinh tế Nghi Sơn vẫn vướng mặt bằng

08/05/2023 - 16:03 (GMT+7)

Ngày 8/5, tại Thanh Hóa, ông Mai Xuân Liêm – Phó Chủ tịch UBND tỉnh Thanh Hóa chủ trì cuộc họp với Ban QLDA các công trình điện miền Trung (CPMB) và các sở, ngành liên quan, UBND thị xã Nghi Sơn để tháo gỡ vướng mắc mặt bằng cho dự án cấp bách Trạm biến áp 220kV Khu Kinh tế Nghi Sơn và đường dây đấu nối.

Ông Nguyễn Văn Tình – Phó Giám đốc CPMB cho biết, Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối nhằm cung cấp điện cho Khu kinh tế Nghi Sơn (lọc hóa dầu Nghi Sơn, Liên hợp Gang thép Nghi Sơn). Dự án cũng đảm bảo cho lưới điện 220/110kV trong khu vực vận hành an toàn và tin cậy trong giai đoạn 2021-2030, cung cấp điện phục vụ phát triển kinh tế và xã hội của tỉnh Thanh Hóa nói chung. Đến nay, dự án vẫn còn nhiều vướng mắc mặt bằng nên chưa thể thi công phần trạm biến áp. Phần đường dây 220kV đã vận động bàn giao được 5/12 vị trí móng, đang thi công đào đúc móng 5/12 vị trí móng.

Lãnh đạo UBND  tỉnh Thanh Hóa làm việc với CPMB bàn giải pháp tháo gỡ vướng mắc mặt bằng dự án

Cũng theo ông Nguyễn Văn Tình, kế hoạch đóng điện dự kiến trong tháng 12/2023. Để đưa công trình vào vận hành đúng kế hoạch, CPMB kiến nghị và đề xuất UBND tỉnh Thanh Hóa nhiều nội dung, như: xem xét sớm trình Hội đồng nhân dân tỉnh Thanh Hóa chấp thuận chủ trương chuyển mục đích sử dụng rừng trồng, đất rừng để thực hiện dự án; cho phép nhà thầu chi trả tiền tạm ứng cho các hộ dân để nhận mặt bằng thi công trong khi chờ thủ tục pháp lý để trình phê duyệt phương án bồi thường; UBND thị xã Nghi Sơn phê duyệt giá đất cụ thể và hoàn thiện các thủ tục phê duyệt phương án bồi thường, hỗ trợ ngay sau khi được Hội đồng nhân dân tỉnh thông qua danh mục thu hồi đất, chuyển mục đích sử dụng đất cho dự án.

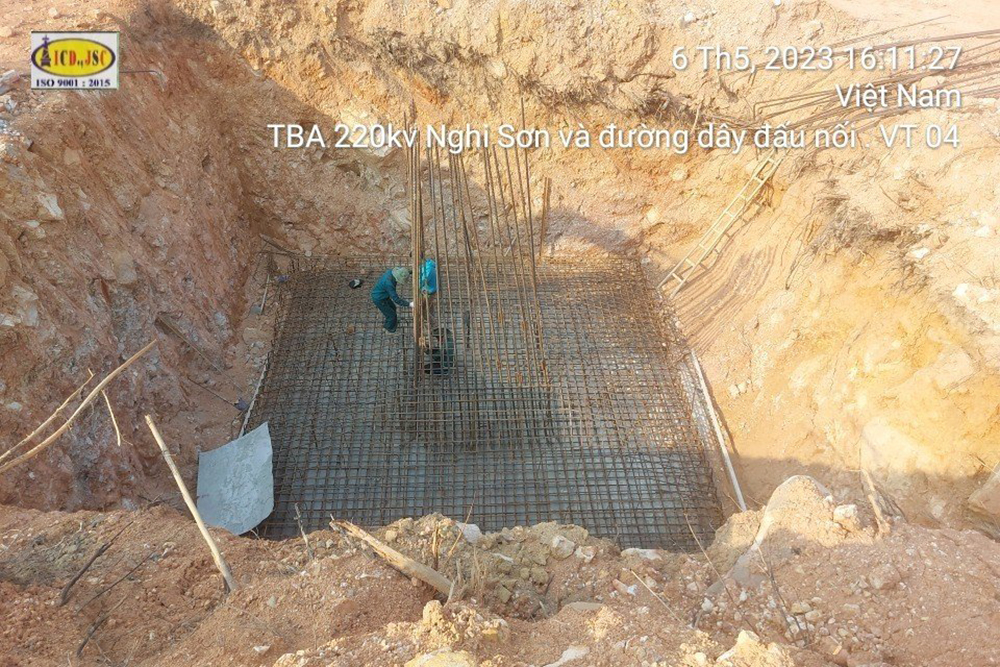

CPMB đang đẩy nhanh tiến độ thi công những vị trí cột đã bàn giao mặt bằng

Ông Mai Xuân Liêm – Phó Chủ tịch UBND tỉnh Thanh Hóa cho biết tỉnh Thanh Hóa cơ bản thống nhất với đề xuất kiến nghị của CPMB và sẽ trình các cấp có thẩm quyền xem xét quyết định. Lãnh đạo UBND  tỉnh Thanh Hóa khẳng định đây là dự án quan trọng, cấp bách nhằm phục vụ phát triển kinh tế xã hội của Khu kinh tế Nghi Sơn, phục vụ phát triển kinh tế xã hội của tỉnh. Các sở, ngành, UBND thị xã Nghi Sơn cần vào cuộc quyết liệt để sớm tháo gỡ nhằm hoàn thành dự án trong năm 2023.

Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối:

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Quản lý điều hành dự án: CPMB.

- Quy mô:

+ Đầu tư xây dựng mới TBA 220/110kV, lắp đặt 2 máy biến áp công suất 250MVA. Phía 220kV thiết kế sơ đồ 2 hệ thống thanh cái có máy cắt liên lạc gồm 7 ngăn lộ, phía 110kV thiết kế sơ đồ 2 hệ thống thanh cái có thanh cái vòng, lắp đặt 14 ngăn lộ.

+ Phần đường dây đấu nối 220kV: xây dựng mới đường dây 4 mạch, gồm 12 vị trí cột, tổng chiều dài khoảng 4,1km; xây dựng đường dây 22kV, 1 mạch, dài khoảng 800m để cấp điện tự dùng cho trạm.


Xuân Tiến 08/05/2023 - 16:03 (GMT+7)
Share

EVN tổ chức Hội nghị công tác Văn phòng năm 2026

EVN tổ chức Hội nghị công tác Văn phòng năm 2026

Chiều 28/8, tại Quảng Ninh, nhân dịp kỷ niệm 81 năm Ngày truyền thống Văn phòng các cơ quan hành chính nhà nước (28/8/1945 - 28/8/2026), Tập đoàn Điện lực Việt Nam (EVN) tổ chức Hội nghị công tác Văn phòng năm 2026 với sự tham gia của gần 150 cán bộ nhân viên (CBNV) đảm nhiệm công tác văn phòng trong toàn EVN.


Nhân viên Xí nghiệp Lưới điện cao thế Gia Lai kịp thời hỗ trợ dập đám cháy rừng trồng tại xã Phù Mỹ Tây

Nhân viên Xí nghiệp Lưới điện cao thế Gia Lai kịp thời hỗ trợ dập đám cháy rừng trồng tại xã Phù Mỹ Tây

Trưa 27/8, trong lúc nghỉ giữa ca tại nhà nghỉ ca Trạm biến áp (TBA) 110kV Phù Mỹ, nhân viên Xí nghiệp Lưới điện cao thế Gia Lai (Công ty Điện lực Gia Lai) nhận được tin báo của người dân về một vụ cháy rừng trồng xảy ra trên địa bàn xã Phù Mỹ Tây. Những người thợ điện đã nhanh chóng đến hiện trường, góp sức cùng chính quyền và người dân địa phương khống chế ngọn lửa.


Ba dự án nguồn điện trọng điểm: Vượt “điểm nghẽn” để giữ tiến độ

Ba dự án nguồn điện trọng điểm: Vượt “điểm nghẽn” để giữ tiến độ

Địa chất phức tạp, mùa mưa bão, mặt bằng và nguồn vật liệu là những yếu tố khách quan có thể làm thay đổi điều kiện thi công tại các dự án nguồn điện trọng điểm. Các ban quản lý dự án và nhà thầu đã chủ động điều chỉnh phương án thi công, phân bổ nguồn lực hợp lý, nhằm mục tiêu vừa bảo đảm tiến độ, vừa bảo vệ an toàn công trình và an toàn lao động trên công trường.


Nghỉ lễ 2/9: Làm gì để an toàn điện khi vắng nhà?

Nghỉ lễ 2/9: Làm gì để an toàn điện khi vắng nhà?

Nếu có kế hoạch đi du lịch hoặc vắng nhà dài ngày trong dịp nghỉ lễ 2/9 này, bạn nên kiểm tra các thiết bị điện trong nhà trước khi khởi hành để bảo đảm an toàn và tránh tiêu thụ điện không cần thiết.


Công văn số 827-CV/ĐU ngày 26/8/2026: Quán triệt và triển khai các văn bản của Đảng

Công văn số 827-CV/ĐU ngày 26/8/2026: Quán triệt và triển khai các văn bản của Đảng

Thực hiện chỉ đạo của Đảng ủy Tập đoàn Điện lực Việt Nam tại văn bản 827-CV/ĐU ngày 26/8/2026, Trung tâm Truyền thông và Thông tin Điện lực đăng tải các văn bản của Đảng, để tuyên truyền sâu rộng trong Tập đoàn Điện lực Việt Nam.
