Đóng điện mạch 2 đường dây 220kV Dốc Sỏi – Quảng Ngãi

08:21, 11/09/2023

Vừa qua, công trình treo dây mạch 2 đường dây 220kV Dốc Sỏi – Quảng Ngãi có chiều dài 59,3km đã được Ban Quản lý dự án truyền tải điện thuộc Tổng công ty Truyền tải điện Quốc gia phối hợp với các đơn vị liên quan thực hiện đóng điện.

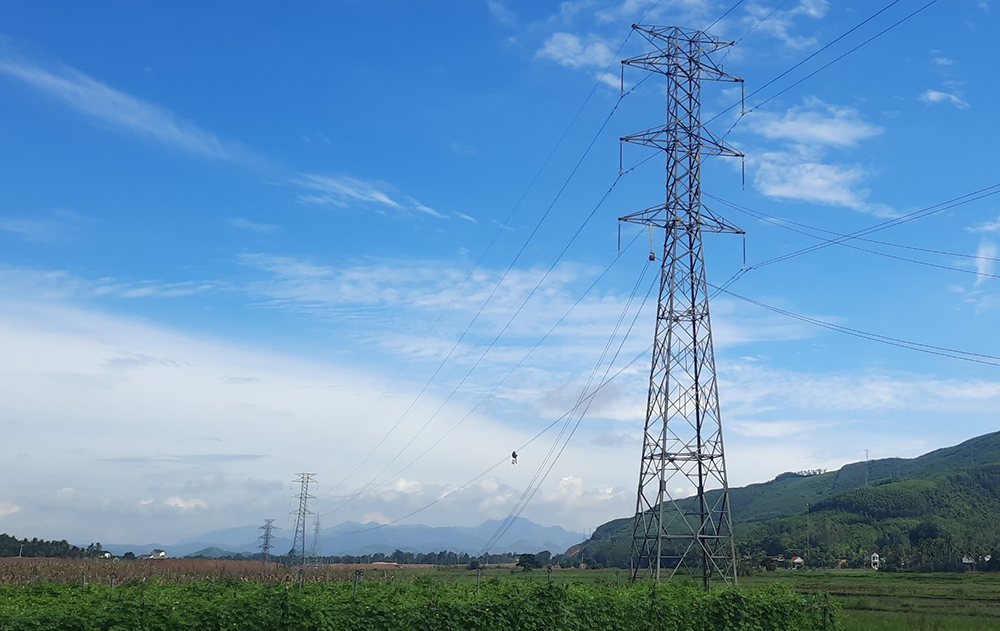

Công trình treo dây mạch 2 đường dây 220kV Dốc Sỏi – Quảng Ngãi

Dự án do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư.

Mạch 2 đường dây 220kV Dốc Sỏi – Quảng Ngãi xuất phát từ Trạm biến áp 500/220kV Dốc Sỏi (huyện Bình Sơn, tỉnh Quảng Ngãi) đến điểm cuối là Trạm biến áp 220kV Quảng Ngãi (huyện Mộ Đức, tỉnh Quảng Ngãi).

Đường dây được triển khai thi công từ cuối năm 2021. Theo ông Nguyễn Quang Anh – Phó Giám đốc Ban Quản lý dự án truyền tải điện, trước khi triển khai dự án, tuyến đường dây trước đó đưa vào vận hành năm 2012 luôn trong tình trạng đầy và quá tải do phụ tải tăng nhanh. Công trình treo dây mạch 2 đường dây 220kV Dốc Sỏi – Quảng Ngãi góp phần tăng cường khả năng tải của đường dây, đảm bảo cung cấp điện an toàn, ổn định cho tỉnh Quảng Ngãi và vùng phụ cận, đồng thời giúp giải tỏa nguồn năng lượng tái tạo trong khu vực.


Xuân Tiến

Share

EVN làm việc với Trung ương Đoàn về kế hoạch ra quân hỗ trợ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

EVN làm việc với Trung ương Đoàn về kế hoạch ra quân hỗ trợ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên

Sáng 3/7, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) và Trung ương Đoàn TNCS Hồ Chí Minh có buổi làm việc về kế hoạch đoàn viên, thanh niên ra quân hỗ trợ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên.


Hội nghị giao ban các Ban xây dựng Đảng của Đảng ủy EVN về thực hiện công tác 6 tháng đầu năm 2025 và kế hoạch triển khai nhiệm vụ thời gian tới

Hội nghị giao ban các Ban xây dựng Đảng của Đảng ủy EVN về thực hiện công tác 6 tháng đầu năm 2025 và kế hoạch triển khai nhiệm vụ thời gian tới

Sáng 3/7, tại Hà Nội, Đảng ủy Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức Hội nghị giao ban các Ban xây dựng Đảng 6 tháng đầu năm 2025 và công tác chuẩn bị Đại hội Đảng bộ Tập đoàn lần thứ IV. Đồng chí Nguyễn Hữu Tuấn - Phó Bí thư Thường trực Đảng ủy EVN chủ trì Hội nghị.



Đường dây 500kV Lào Cai – Vĩnh Yên: Hoàn thành kéo dây những khoảng néo đầu tiên

Đường dây 500kV Lào Cai – Vĩnh Yên: Hoàn thành kéo dây những khoảng néo đầu tiên

Ngày 3/7, Ban Quản lý dự án Điện 1 và nhà thầu đã hoàn thành kéo dây những khoảng néo đầu tiên từ vị trí VT9 đến VT16, dự án đường dây 500kV Lào Cai – Vĩnh Yên.


Chủ động theo dõi, kiểm soát tình hình sử dụng điện mỗi ngày với ứng dụng CSKH Điện lực

Chủ động theo dõi, kiểm soát tình hình sử dụng điện mỗi ngày với ứng dụng CSKH Điện lực

Hãy chủ động theo dõi, kiểm soát tình hình sử dụng điện mỗi ngày, bằng cách khai thác tính năng quản lý tiêu thụ điện trên ứng dụng chăm sóc khách hàng (CSKH) của các tổng công ty điện lực trong EVN.
