Dành mọi nguồn lực để đảm bảo tiến độ dự án đường dây 500kV Vân Phong – Vĩnh Tân

25/08/2021 - 01:00 (GMT+7)

Đây là một trong những chỉ đạo của Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) - ông Trần Đình Nhân tại cuộc họp trực tuyến ngày 24/8 về tình hình triển khai dự án đường dây 500kV Vân Phong – Vĩnh Tân.

Tham dự cuộc họp còn có ông Nguyễn Tài Anh - Phó Tổng giám đốc EVN, ông Nguyễn Tuấn Tùng - Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT), ông Phạm Lê Phú - Tổng giám đốc EVNNPT,  ông Bùi Văn Kiên - Phó Tổng giám đốc EVNNPT và lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB) thuộc EVNNPT.

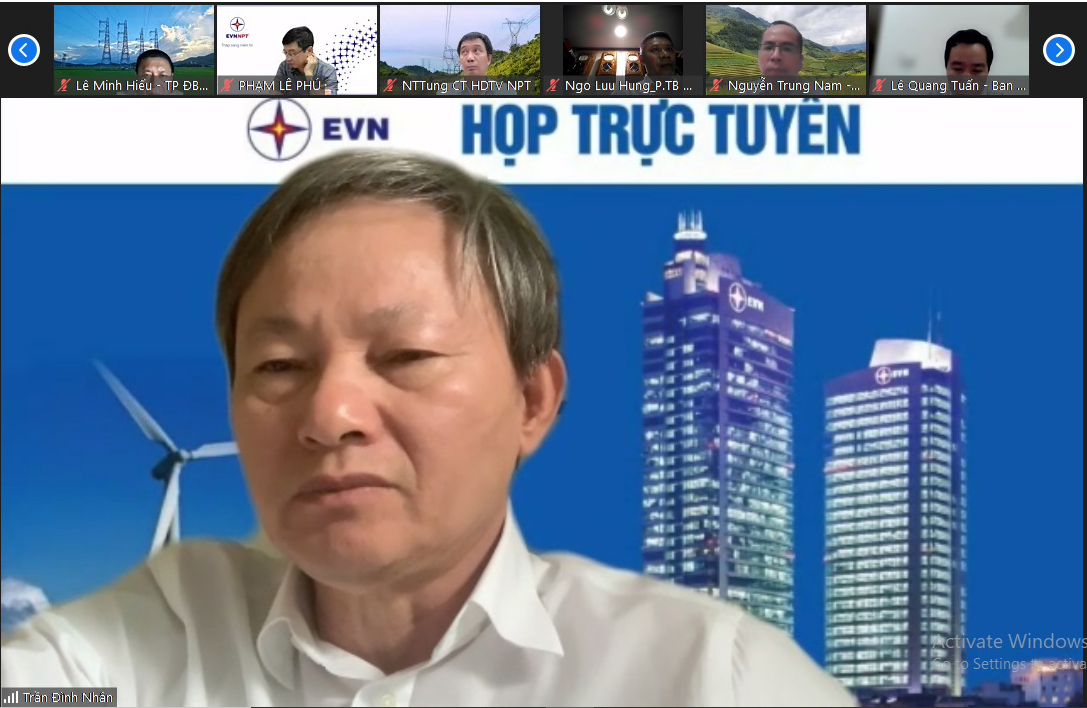

Tổng giám đốc EVN Trần Đình Nhân chủ trì cuộc họp trực tuyến tình hình triển khai dự án đường dây 500kV Vân Phong – Vĩnh Tân

Đây là dự án cấp bách phải hoàn thành trong tháng 12/2022, đáp ứng mục tiêu truyền tải công suất của Nhà máy Nhiệt điện (NMNĐ) BOT Vân Phong 1, Nhà máy Thủy điện tích năng Bác Ái và công suất nguồn năng lượng tái tạo khu vực tỉnh Ninh Thuận, Bình Thuận vào hệ thống điện quốc gia. Nếu dự án chậm tiến độ, phía Việt Nam sẽ phải bồi thường số tiền lớn theo hợp đồng đã ký kết với chủ đầu tư NMNĐ BOT Vân Phong 1.

Do tiến độ thi công gấp, trong khi tiềm ẩn nhiều rủi ro có thể gây chậm tiến độ, Tổng giám đốc EVN yêu cầu mỗi cán bộ công nhân viên của EVNNPT/CPMB tham gia dự án phải nỗ lực hơn nữa.

Tổng giám đốc EVN yêu cầu EVNNPT lập tiến độ chi tiết từng ngày, từng tuần. Ban Thường vụ Đảng ủy, HĐTV của EVNNPT dành nguồn lực tốt nhất cho dự án.

Sau khi dịch COVID-19 được kiểm soát, Tổng giám đốc EVNNPT và Giám đốc CPMB phải "thường trú" tại Khánh Hoà, Ninh Thuận để làm việc trực tiếp với chính quyền địa phương nhằm giải quyết vướng mắc trong bồi thường giải phóng mặt bằng. Mục tiêu là phấn đấu hoàn thành toàn bộ mặt bằng vào tháng 12/2021.

Lãnh đạo EVN cũng yêu cầu Ban Chỉ đạo đường dây 500kV Vân Phong – Vĩnh Tân của EVNNPT mỗi tháng họp điều độ dự án một lần. Cuộc họp sẽ có Tổng giám đốc EVN, Phó Tổng giám đốc EVN phụ trách theo dõi dự án cùng tham dự. Những vấn đề phát sinh sẽ được tháo gỡ ngay.

“Trong quá trình triển khai dự án, Tập đoàn Điện lực Việt Nam sẽ hỗ trợ tối đa EVNNPT làm việc với các Bộ, ngành; đề xuất, kiến nghị với Chính phủ, Thủ tướng Chính phủ, các Bộ ngành để kịp thời tháo gỡ khó khăn cho dự án, cũng như làm việc với chính quyền địa phương có đường dây đi qua để giải phóng mặt bằng”, Tổng giám đốc EVN Trần Đình Nhân nhấn mạnh.

Theo báo cáo của EVNNPT, đến nay tại tỉnh Khánh Hòa đã bàn giao được 53/172 vị trí móng. Do ảnh hưởng của dịch bệnh, những địa phương đã thông báo thu hồi đất và lập kế hoạch kê kiểm đang phải tạm hoãn. Các huyện Diên Khánh, Cam Lâm và thành phố Cam Ranh chưa trình giá đất cụ thể.

Tại tỉnh Ninh Thuận, địa phương đã kê kiểm được 113/132 vị trí móng nhưng chưa bàn giao vị trí nào. Các huyện Bác Ái, Ninh Phước chưa lập giá đất cụ thể.

Cả hai UBND tỉnh đều chưa ban hành chủ trương mức hỗ trợ đất trong hành lang tuyến. Công tác xin chuyển đổi mục đích sử dụng đất rừng cũng đang mất nhiều thời gian.

Về công tác tổ chức thi công, EVNNPT đã thành lập Ban Chỉ đạo do Tổng giám đốc làm Trưởng ban; CPMB đã thành lập 4 Ban Tiền phương tại công trường dự án. EVNNPT cũng đã đăng ký với địa phương để triển khai công việc kể cả trong thời điểm có dịch bệnh.

Cũng tại cuộc họp này, Tổng giám đốc EVNNPT - ông Phạm Lê Phú đã kiến nghị EVN xem xét, giải quyết những vướng mắc cụ thể, để hỗ trợ EVNNPT đảm bảo tiến độ dự án theo yêu cầu Tập đoàn Điện lực Việt Nam giao.




Xuân Tiến 25/08/2021 - 01:00 (GMT+7)
Share

EVNNPT được chấp thuận là nhà đầu tư Dự án đường dây 220kV Mỹ Tho - rẽ Mỹ Tho 500kV - Cần Đước (mạch 2)

EVNNPT được chấp thuận là nhà đầu tư Dự án đường dây 220kV Mỹ Tho - rẽ Mỹ Tho 500kV - Cần Đước (mạch 2)

UBND tỉnh Đồng Tháp vừa ban hành Quyết định số 3690/QĐ-UBND ngày 23/11/2026, chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là nhà đầu tư thực hiện Dự án đường dây 220kV Mỹ Tho - rẽ Mỹ Tho 500kV - Cần Đước (mạch 2).


Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Sáng 26/11, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An tiếp và làm việc với ông Frank Liu, Tổng giám đốc phụ trách mảng giải pháp lưu trữ năng lượng và thiết bị điện của Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc).


EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

Tại hội thảo khoa học về vai trò của Mặt trận Tổ quốc Việt Nam thúc đẩy ESG (môi trường, xã hội và quản trị) được tổ chức sáng 26/11, đại diện Tập đoàn Điện lực Việt Nam (EVN) chia sẻ về các giải pháp chuyển dịch năng lượng xanh gắn với bảo đảm cung cấp điện, đồng thời đề xuất một số nội dung phối hợp với Mặt trận Tổ quốc Việt Nam và các tổ chức thành viên.


Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Ngay trong ngày 24/11, Công ty Điện lực Gia Lâm đã hoàn thành cấp điện phục vụ 127 hộ dân phải di dời khẩn cấp sau vụ nổ khí gas trên phố Nguyễn Văn Tuyết (phường Đống Đa, Hà Nội), góp phần giúp người dân sớm ổn định cuộc sống tại nơi tạm cư.
