Cụm công trình truyền tải giải tỏa công suất NMNĐ BOT Vân Phong 1 dần về đích

25/11/2022 - 23:02 (GMT+7)

Các dự án truyền tải giải tỏa công suất Nhà máy Nhiệt điện (NMNĐ) BOT Vân Phong 1 (gồm TBA 500kV Vân Phong và đấu nối, đường dây 500kV Vân Phong – Vĩnh Tân, đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân) đã đạt được khối lượng thi công rất lớn và đang thi công nước rút để hoàn thành trong năm 2022.



Ông Phùng Mạnh Ngọc - Chánh Văn phòng Ban chỉ đạo Quốc gia về phát triển Điện lực chủ trì buổi làm việc với CPMB về tiến độ dự án cụm công trình 500kV Vân Phong

Cập nhật về khối lượng thi công đến nay, ông Nguyễn Đình Thọ - Phó Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) cho hay dự án TBA 500kV Vân Phong đã cơ bản hoàn thành các hạng mục chính, trong đó hạng mục quan trọng nhất là lắp đặt, đấu nối nhất thứ, nhị thứ máy biến áp đã hoàn thành và đang nghiệm thu phần liên động máy biến áp. Các hạng mục đang thi công gồm hoàn thiện phần xây dựng nhà bay (đạt 95%); đang lắp đặt cống thoát nước, tiếp địa (đạt 90%, còn phần sân dự phòng); đang xây dựng hàng rào xây gạch (đạt 90%, còn khu vực sân dự phòng), thi công đường nội bộ (đạt 40%), hệ thống phòng cháy chữa cháy (đạt 95%)…

Đối với phần đường dây đấu nối đã hoàn thành đào đúc móng, dựng cột 66/66 vị trí, kéo dây 25,3/26 km và đang kéo 0,7 km còn lại. Theo đánh giá của CPMB, tiến độ dự án đáp ứng được yêu cầu đặt ra và dự kiến đóng điện kỹ thuật vào cuối tháng 11/2022.

Đối với dự án đường dây 500kV Vân Phong – Vĩnh Tân, đến nay tỉnh Khánh Hòa và Ninh Thuận đã bàn giao toàn bộ 304/304 vị trí móng và hành lang tuyến. Công trường đã đào, đúc móng xong 304/304 vị trí móng, lắp dựng cột xong 297/304 vị trí và đang dựng 7 vị trí còn lại. Công trường đã kéo dây được hơn 82/156km, đang kéo dây các khoảng cột còn lại. Theo nhận định của CPMB, các vị trí móng nằm khu vực đồi núi nên công tác vận chuyển vật tư cột thép, dây dẫn khó khăn. Thời tiết mùa mưa có nguy cơ ảnh hưởng đến công tác thi công và tiến độ dự án

Đối với dự án đường dây 500kV đấu nối TBA 500kV Thuận Nam vào đường dây 500kV Vân Phong - Vĩnh Tân, đến nay đã đào, đúc móng và dựng cột xong 3/3 vị trí và đang kéo dây.

Ngày 24/11, ông Phùng Mạnh Ngọc - Chánh Văn phòng Ban chỉ đạo Quốc gia về phát triển Điện lực đã đi kiểm tra công trường và làm việc với Ban QLDA các công trình điện miền Trung. Ông Phùng Mạnh Ngọc ghi nhận và đánh giá cao những nỗ lực của EVN, EVNNPT, CPMB và các đơn vị tham gia dự án đã đạt được khối lượng thi công rất lớn, công trường đang huy động rất đông lực lượng để thi công nước rút.

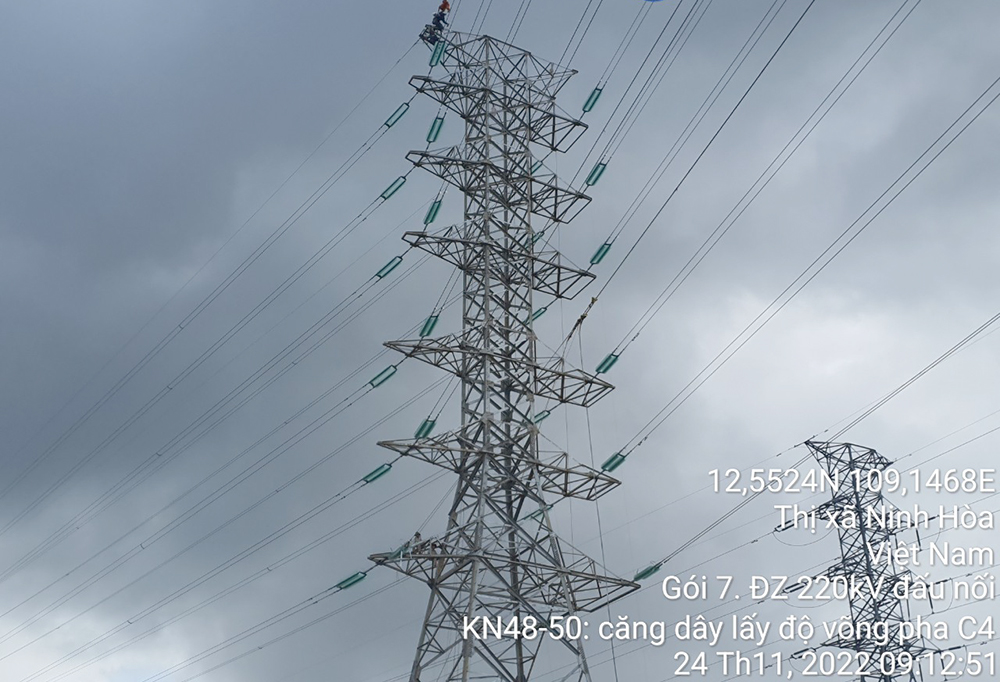

Nhà thầu thi công căng dây đường dây 220kV đấu nối từ TBA 500kV Vân Phong

Trong thời gian còn lại của năm, ông Phùng Mạnh Ngọc đề nghị CPMB đôn đốc các nhà thầu đảm bảo tiến độ đề ra. Trong quá trình thi công, cần đảm bảo tuyệt đối an toàn cho người, trang thiết bị. Các nhà thầu huy động nhân lực đảm bảo đáp ứng yêu cầu, không vì tiến độ mà làm ảnh hưởng chất lượng dự án.


Trần Hiếu 25/11/2022 - 23:02 (GMT+7)
Share

Tờ trình dự thảo Luật sửa đổi, bổ sung một số điều của Luật Điện lực: Bộ Công Thương đề xuất phân bổ các khoản chi phí hợp lý chưa được tính đủ vào giá bán lẻ điện

Tờ trình dự thảo Luật sửa đổi, bổ sung một số điều của Luật Điện lực: Bộ Công Thương đề xuất phân bổ các khoản chi phí hợp lý chưa được tính đủ vào giá bán lẻ điện

Vừa qua, Cổng thông tin điện tử Bộ Tư pháp đã đăng tải nội dung Hồ sơ thẩm định dự án sửa đổi Luật Điện lực, trong đó có dự thảo Tờ trình của Bộ Công Thương về dự thảo Luật sửa đổi, bổ sung một số điều của Luật Điện lực số 61/2024/QH15. Trong nhiều nội dung đề xuất sửa đổi, bổ sung một số điều của Luật Điện lực thì dự thảo này lần đầu kiến nghị bổ sung quy định trường hợp các chi phí hợp lý, hợp lệ phục vụ sản xuất, cung ứng điện chưa được bù đắp đầy đủ trong các lần tính toán, điều chỉnh giá bán lẻ điện bình quân thì được phân bổ vào các lần tính toán, điều chỉnh giá bán lẻ điện bình quân tiếp theo.


Chủ động nguồn than, Nhà máy Nhiệt điện Vĩnh Tân 4 sẵn sàng đáp ứng yêu cầu huy động sản xuất điện

Chủ động nguồn than, Nhà máy Nhiệt điện Vĩnh Tân 4 sẵn sàng đáp ứng yêu cầu huy động sản xuất điện

Với hơn 1,72 triệu tấn than đã được nhập về từ đầu năm đến nay, cùng năng suất bốc dỡ tại cảng vượt kế hoạch, Nhà máy Nhiệt điện Vĩnh Tân 4 đang duy trì mức dự trữ nhiên liệu an toàn, sẵn sàng đáp ứng các kịch bản huy động công suất cao.


Công đoàn Điện lực Việt Nam: Biểu dương, khen thưởng nhiều tập thể, cá nhân dịp Tháng Công nhân 2026

Công đoàn Điện lực Việt Nam: Biểu dương, khen thưởng nhiều tập thể, cá nhân dịp Tháng Công nhân 2026

Sáng 14/5, tại Hà Nội, Công đoàn Điện lực Việt Nam phối hợp với Tập đoàn Điện lực Việt Nam (EVN) tổ chức biểu dương 114 người lao động EVN tiêu biểu năm 2026, biểu dương 42 tập thể, cá nhân điển hình tiên tiến trong học tập và làm theo tư tưởng, đạo đức, phong cách Hồ Chí Minh, khen thưởng 30 tập thể, cá nhân trong phong trào thi đua “Lao động sáng tạo” và Chương trình “10.000 sáng kiến”.


Công đoàn Điện lực Việt Nam: Biểu dương, khen thưởng nhiều tập thể, cá nhân dịp Tháng Công nhân 2026

Công đoàn Điện lực Việt Nam: Biểu dương, khen thưởng nhiều tập thể, cá nhân dịp Tháng Công nhân 2026

Sáng 14/5, tại Hà Nội, Công đoàn Điện lực Việt Nam phối hợp với Tập đoàn Điện lực Việt Nam (EVN) tổ chức biểu dương 114 người lao động EVN tiêu biểu năm 2026, biểu dương 42 tập thể, cá nhân điển hình tiên tiến trong học tập và làm theo tư tưởng, đạo đức, phong cách Hồ Chí Minh, khen thưởng 30 tập thể, cá nhân trong phong trào thi đua “Lao động sáng tạo” và Chương trình “10.000 sáng kiến”.


Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp và làm việc với lãnh đạo Công ty Điện lực JAKS Hải Dương

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp và làm việc với lãnh đạo Công ty Điện lực JAKS Hải Dương

Sáng 14/5, tại Hà Nội, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An có buổi tiếp và làm việc với Chủ tịch Hội đồng quản trị Công ty Điện lực JAKS Hải Dương - ông Cui Wen Zhu.
