Chùm ảnh: Trên những công trình điện trọng điểm cuối tháng 8

31/08/2021 - 08:00 (GMT+7)

Mặc dù bị tác động không nhỏ bởi dịch COVID-19, tuy nhiên trên những công trình trọng điểm như các nhà máy thuỷ điện Hòa Bình mở rộng, Ialy mở rộng, đường dây 500kV mạch 3, đường dây 220kV Đông Hà – Lao Bảo vẫn đang gấp rút thi công theo yêu cầu vừa đảm bảo tiến độ, chất lượng song hành cùng phòng, chống COVID-19. Trang tin evn.com.vn tổng hợp một số hình ảnh.

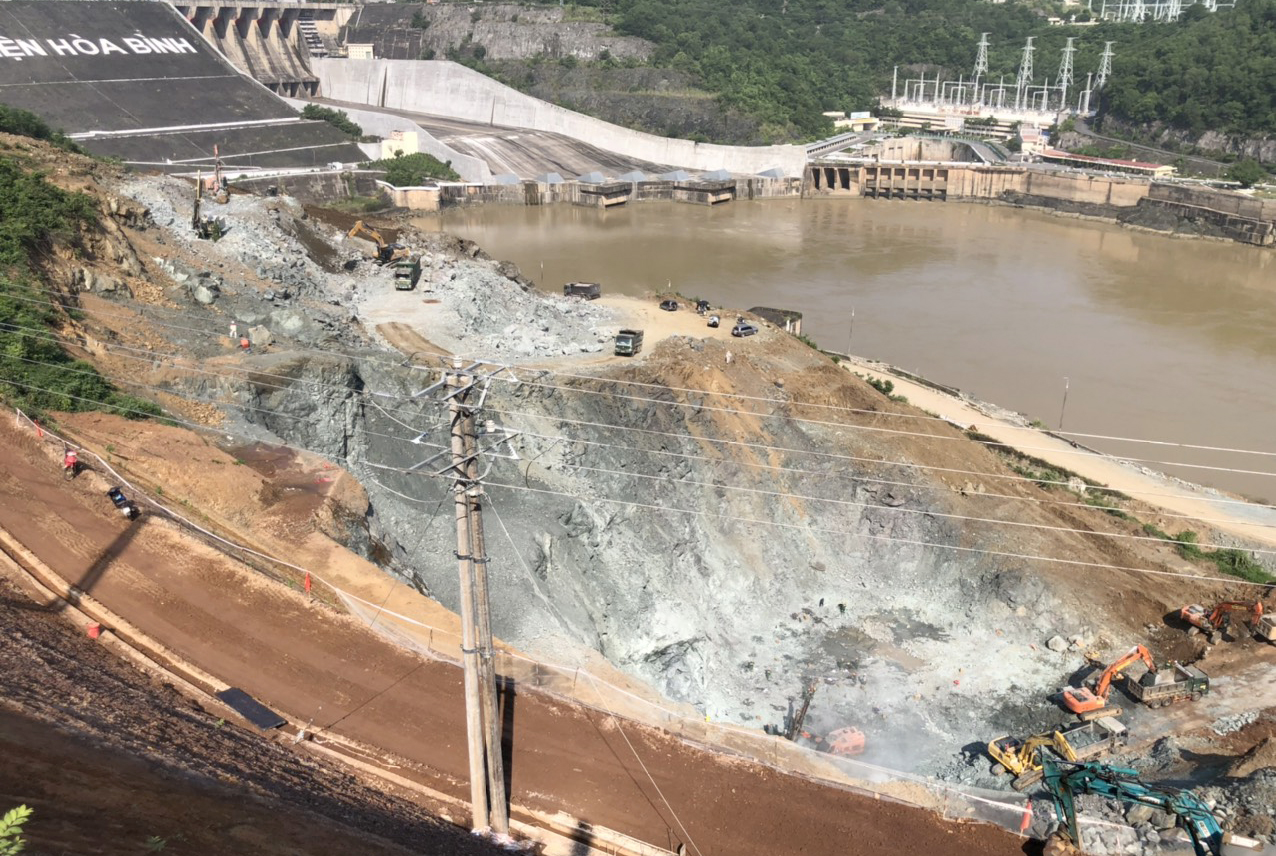

Trên công trường dự án Nhà máy Thuỷ điện Hoà Bình mở rộng (Tập đoàn Điện lực Việt Nam làm chủ đầu tư, Ban QLDA điện 1 quản lý điều hành), các đơn vị thi công vẫn đang tranh thủ điều kiện thời tiết còn tương đối thuận lợi, vì hiện nay vẫn đang là đầu mùa mưa. Trong ảnh: Đào đất đá thi công hạng mục nhà máy.

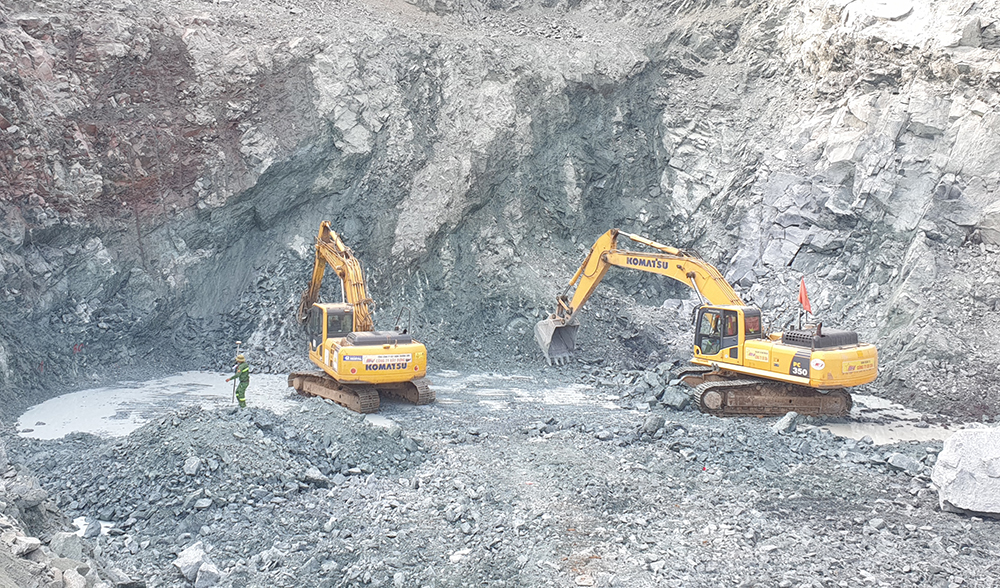

Dự án được xây dựng tại TP Hòa Bình, tỉnh Hòa Bình, khởi công từ tháng 1/2021 và dự kiến hoàn thành năm 2024. Trong ảnh: Thi công hố móng.

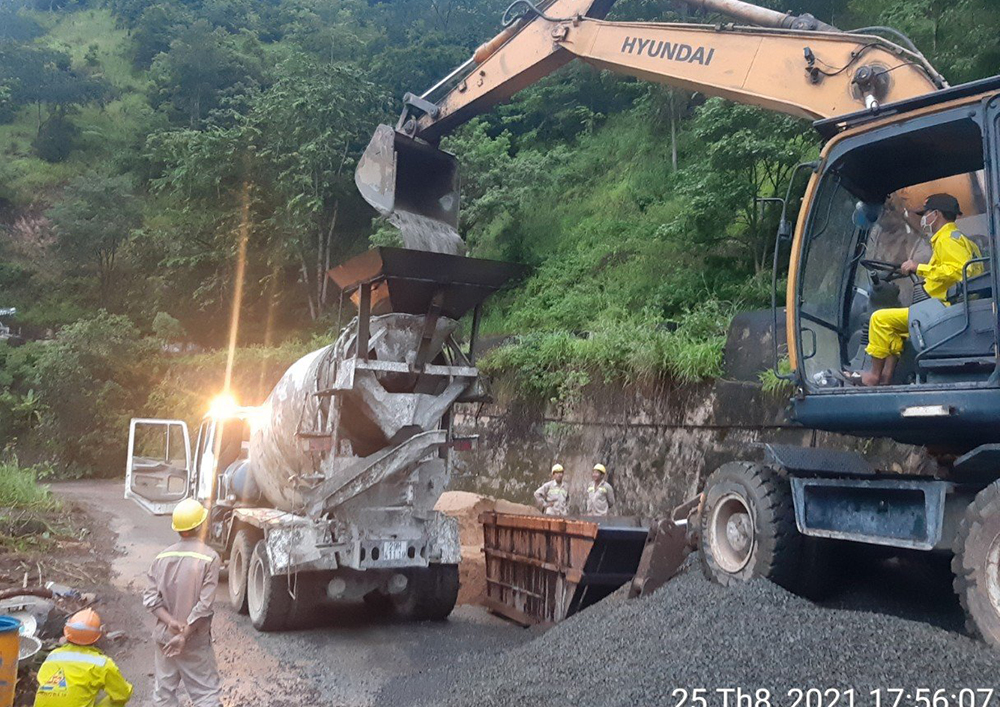

Công trường dự án NMTĐ Ialy mở rộng cũng đang rốt ráo triển khai. Dự án do Tập đoàn Điện lực Việt Nam làm chủ đầu tư, Ban QLDA điện 2 quản lý điều hành. Trong ảnh: Thi công hạng mục hầm phụ.

Dự án được khởi công tháng 5/2021 và dự kiến hoàn thành trong năm 2024. Trong ảnh: Thi công hạng mục cửa lấy nước.

Dự án đường dây 500kV mạch 3 đoạn Quảng Trạch – Dốc Sỏi (Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, Ban QLDA các công trình điện miền Trung quản lý điều hành) dự kiến hoàn thành trong năm nay. Trong ảnh: Rải dây và đo võng vị trí 89-90 thuộc địa phận tỉnh Quảng Bình.

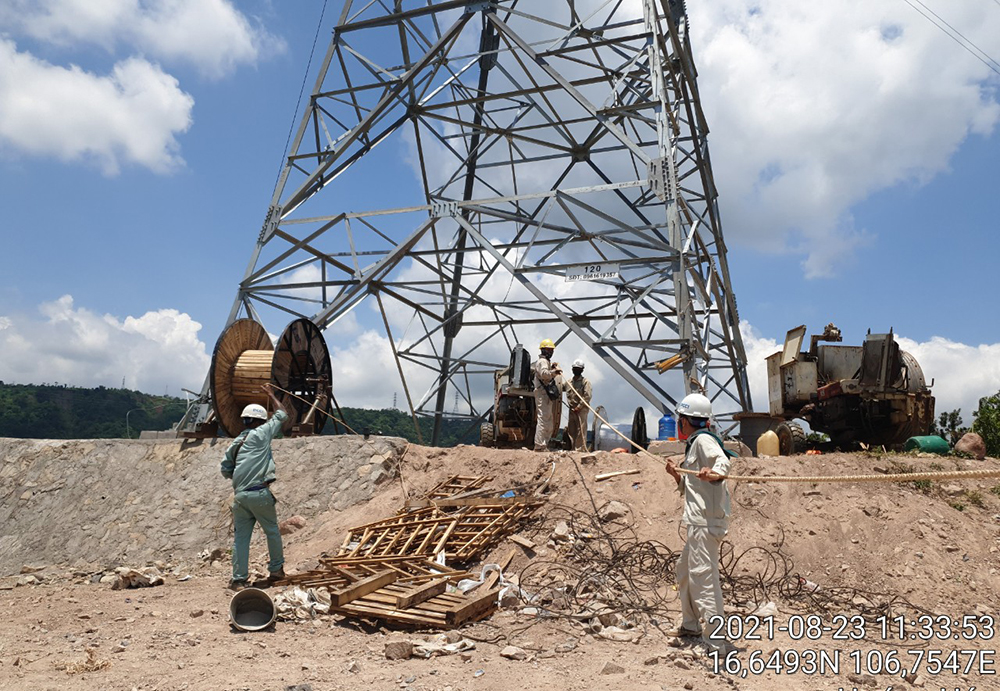

Thi công đường dây 220kV Đông Hà – Lao Bảo. Dự án do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, Ban QLDA các công trình điện miền Trung quản lý điều hành. Dự án có ý nghĩa rất quan trọng nhằm giải tỏa nguồn điện gió phía Tây tỉnh Quảng Trị, dự kiến hoàn thành trong tháng 9/2021.

Chiến Thắng 31/08/2021 - 08:00 (GMT+7)
Share

Trạm biến áp 500kV Hòa Bình được nâng công suất lên 1.800MVA, tăng cường đảm bảo điện cho miền Bắc từ mùa nắng nóng năm nay

Trạm biến áp 500kV Hòa Bình được nâng công suất lên 1.800MVA, tăng cường đảm bảo điện cho miền Bắc từ mùa nắng nóng năm nay

Tối 29/4, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án Truyền tải điện (NPTPMB) phối hợp với Công ty Vận hành hệ thống điện và Thị trường điện Quốc gia (NSMO) đóng điện thành công Dự án nâng công suất Trạm biến áp 500kV Hòa Bình, qua đó nâng công suất của trạm từ 1.350MVA lên 1.800MVA.

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.
