Chủ tịch HĐTV EVN kiểm tra tiến độ các dự án tại Trung tâm Điện lực Vĩnh Tân

23/01/2017 - 16:52 (GMT+7)

Ngày 23/1, đoàn công tác của EVN do ông Dương Quang Thành - Chủ tịch Hội đồng thành viên Tập đoàn chủ trì đến kiểm tra tình hình thực hiện các dự án do EVN làm chủ đầu tư tại Trung tâm Điện lực (TTĐL) Vĩnh Tân, tỉnh Bình Thuận.

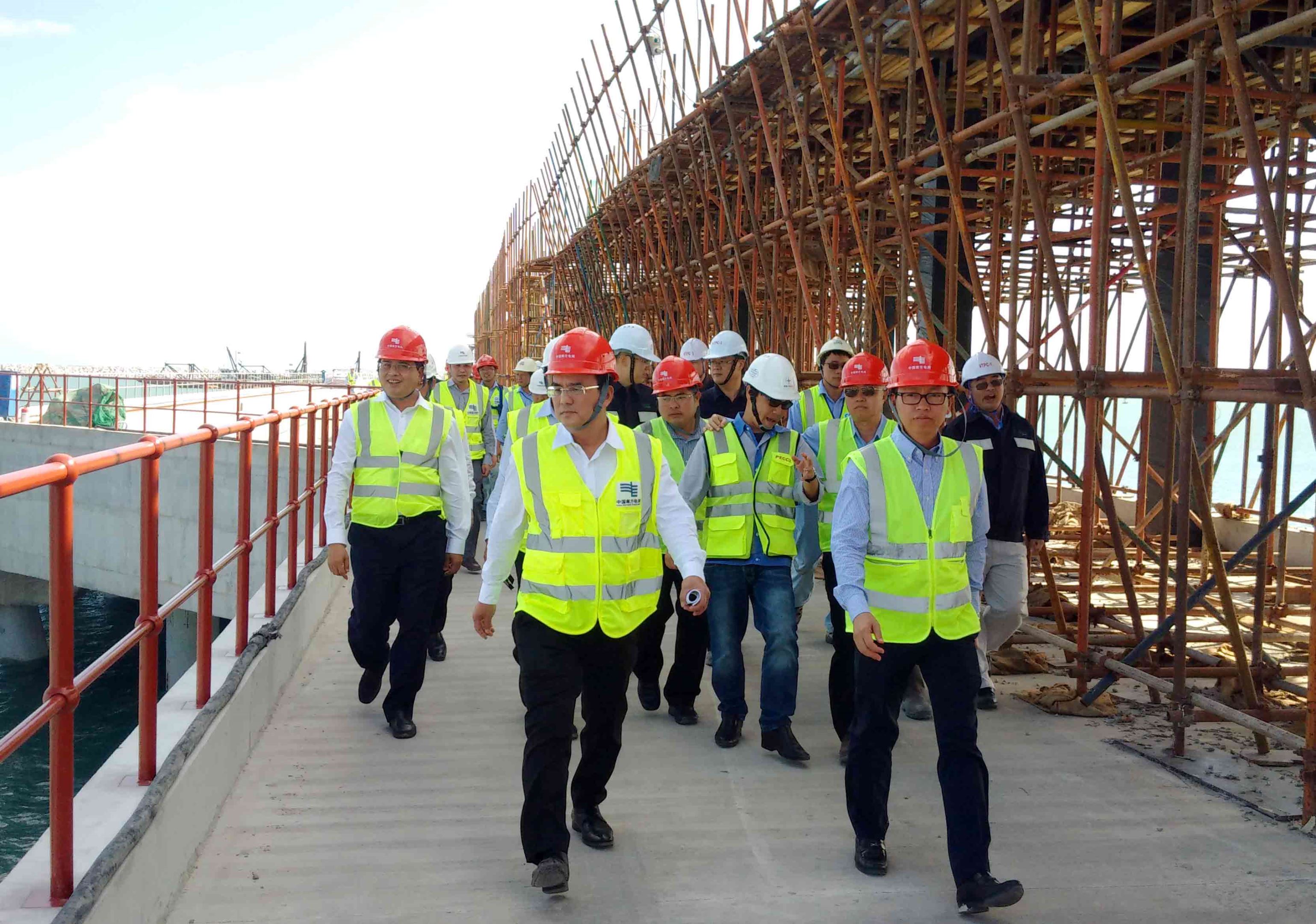

Chủ tịch Hội đồng thành viên EVN Dương Quang Thành (hàng đầu, bìa trái) cùng đoàn công tác kiểm tra tiến độ các dự án tại TTĐL Vĩnh Tân - Ảnh: Cao Cường

Theo ông Võ Minh Thắng – Phó giám đốc Phụ trách Ban Quản lý dự án Nhiệt điện Vĩnh Tân (Ban A Vĩnh Tân), với Nhà máy Nhiệt điện (NMNĐ) Vĩnh Tân 2, trong tháng 12/2016, Nhà thầu đã hoàn thành công tác cải tạo hệ thống lọc bụi tĩnh điện (ESP).

Theo đó, Hệ thống được đưa vào làm việc từ khi khởi động lò hơi, giải quyết triệt để tình trạng khói đen trong tất cả các chế độ vận hành của tổ máy, góp phần đảm bảo môi trường khi vận hành phát điện.

Với dự án NMNĐ Vĩnh Tân 4, tổng tiến độ Dự án hiện đạt khoảng 89,78%, đảm bảo tiến độ đề ra. Trong đó, mặt bằng đáp ứng tiến độ yêu cầu, thiết kế đạt 99,54%, tiến độ thi công lắp đặt đạt 81,98%, công tác thử nghiệm đạt 28,94%...

Ông Thắng cũng cho biết, với dự án NMNĐ Vĩnh Tân 4 Mở rộng, hiện Nhà thầu EPC đang triển khai thi công cọc đại trà khu vực turbine/máy phát, lò hơi... Ban A Vĩnh Tân đang phối hợp với Trung tâm Phát triển quỹ đất huyện Tuy Phong, UBND xã Vĩnh Tân và các phòng chức năng của huyện Tuy Phong triển khai công tác đền bù giải phóng mặt bằng theo quy định.

Còn với dự án Cơ sở hạ tầng TTĐL Vĩnh Tân, hiện một số hạng mục cơ sở hạ tầng dùng chung của TTĐL Vĩnh Tân đã hoàn thành đưa vào sử dụng như: Điện thi công và nước thi công; Cảng và hạ tầng của Cảng; Hạng mục Nhà Quản lý vận hành NMNĐ Vĩnh Tân 2 (giai đoạn 1) đang đáp ứng tiến độ triển khai.

Để đảm bảo tiến độ các dự án, Tổng công ty Phát điện 3 (EVNGENCO 3) kiến nghị Tập đoàn hỗ trợ thẩm định, phê duyệt khi lựa chọn nhà thầu cho các gói thầu mua than thử nghiệm.

Kết luận buổi làm việc, Chủ tịch Hội đồng thành viên Dương Quang Thành ghi nhận sự nỗ lực của EVNGENCO 3, Ban Quản lý dự án và Nhà thầu trong việc đảm bảo tiến độ, hoàn thành một số hạng mục trước kế hoạch tại dự án NMNĐ Vĩnh Tân 4. Chủ tịch Hội đồng thành viên EVN chỉ đạo cần bố trí lực lượng làm việc trong những ngày Tết, tập trung đẩy nhanh tiến độ các hạng mục còn lại để đảm bảo Dự án về đích đúng hẹn.

Đối với dự án NMNĐ Vĩnh Tân 4 Mở rộng, Lãnh đạo Tập đoàn yêu cầu EVNGENCO 3, Ban Quản lý dự án đẩy nhanh tiến độ công tác giải phóng mặt bằng, không để ảnh hưởng tới tiến độ thi công Dự án.

Chủ tịch Hội đồng thành viên Dương Quang Thành cũng chỉ đạo EVNGENCO 3 và các đơn vị thực hiện rà soát lại các khâu để đảm bảo chi phí mua nguyên liệu hợp lý cho phát điện.


M.Hạnh 23/01/2017 - 16:52 (GMT+7)
Share

Thi trực tuyến tìm hiểu lịch sử 55 năm xây dựng và phát triển Công đoàn Điện lực Việt Nam

Thi trực tuyến tìm hiểu lịch sử 55 năm xây dựng và phát triển Công đoàn Điện lực Việt Nam

Cuộc thi trực tuyến “Tìm hiểu lịch sử Công đoàn Điện lực Việt Nam” bắt đầu từ ngày 16/11 đến hết ngày 29/11/2026, dự kiến tổ chức trao giải vào tháng 12 tới. Đây là hoạt động hướng tới kỷ niệm 55 năm thành lập (1971–2026) của Công đoàn Điện lực Việt Nam.


Sẵn sàng hạ tầng điện cho APEC 2027: EVNSPC chủ động các giải pháp từ sớm, từ xa

Sẵn sàng hạ tầng điện cho APEC 2027: EVNSPC chủ động các giải pháp từ sớm, từ xa

Hướng tới Hội nghị cấp cao APEC 2027, Tổng công ty Điện lực miền Nam (EVNSPC) đã và đang huy động tối đa nguồn lực, thực hiện đồng loạt các giải pháp, với quyết tâm cao nhất: Không chỉ bảo đảm cung cấp điện an toàn, liên tục, ổn định trước, trong và sau Hội nghị mà còn ngăn ngừa tuyệt đối các sự cố đơn lẻ ảnh hưởng đến các phụ tải trọng yếu.



Bộ Công Thương tổ chức Hội nghị về phương thức vận hành hệ thống điện quốc gia và công tác bảo đảm cung ứng điện năm 2027 - 2028

Bộ Công Thương tổ chức Hội nghị về phương thức vận hành hệ thống điện quốc gia và công tác bảo đảm cung ứng điện năm 2027 - 2028

Ngày 7/11, tại trụ sở Bộ Công Thương, Bộ trưởng Lê Mạnh Hùng đã chủ trì Hội nghị về phương thức vận hành hệ thống điện quốc gia và công tác bảo đảm cung ứng điện năm 2027 - 2028
