Chủ tịch HĐTV EVN Dương Quang Thành kiểm tra tiến độ đường dây 500kV mạch 3 đoạn Dốc Sỏi – Pleiku 2 tại Quảng Ngãi

16/12/2020 - 13:00 (GMT+7)

Ngày 16/12, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Dương Quang Thành cùng đoàn công tác đã đi kiểm tra tiến độ thi công đường dây 500kV mạch 3 đoạn Dốc Sỏi – Pleiku 2 tại địa phận tỉnh Quảng Ngãi.

Tham gia đoàn công tác có ông Nguyễn Đức Cường – Thành viên HĐTV EVN; các ông Nguyễn Tài Anh, Phạm Hồng Phương – Phó Tổng giám đốc EVN; ông Nguyễn Tuấn Tùng – Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT), lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB thuộc EVNNPT).

Kiểm tra thực địa tại vị trí cột 09 đường dây Dốc Sỏi – Pleiku 2 tại xã Bình Minh, huyện Bình Sơn, tỉnh Quảng Ngãi và tại phần mở rộng ngăn lộ TBA 500kV Dốc Sỏi, Chủ tịch HĐTV EVN ghi nhận những nỗ lực của EVNNPT/CPMB và các đơn vị tham gia thi công xây lắp, tư vấn giám sát tại công trường.

Trong thời gian qua, do nhiều yếu tố khách quan tác động đến dự án như dịch COVID-19, tình hình mưa lũ xảy ra liên tiếp, khiến  tình hình thi công tại công trường cũng như công tác bồi thường giải phóng mặt bằng của các địa phương gặp nhiều khó khăn.  Do đó, tiến độ thi công khó đáp ứng được yêu cầu, nguy cơ dự án không kịp tiến độ.

Chủ tịch HĐTV EVN yêu cầu EVNNPT/CPMB tăng cường nhân sự, kịp thời phối hợp các bên liên quan để xử lý những vướng mắc trong quá trình thi công, đẩy nhanh tiến độ thi công. Phối hợp chặt chẽ với chính quyền địa phương để sớm hoàn thành công tác bồi thường giải phóng mặt bằng cho toàn tuyến.

Các nhà thầu xây lắp cần bố trí đầy đủ nhân lực, phương tiện thi công để đảm bảo triển khai thi công ngay đồng loạt các hạng mục sau khi có mặt bằng. Chủ động tăng cường nhân sự để phối hợp cùng CPMB, địa phương thực hiện vận động, xử lý vướng mắc, đẩy nhanh tiến độ bàn giao mặt bằng thi công. Đơn vị Tư vấn giám sát bố trí đủ lực lượng để giám sát, nghiệm thu các vị trí móng, đường dây kịp thời.

Chủ tịch HĐTV EVN cũng yêu cầu các nhà thầu đặc biệt chú trọng đến công tác đảm bảo an toàn thi công cho lực lượng lao động tham gia xây dựng công trình.

Báo cáo với đoàn công tác, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết, đoạn tuyến 500kV Dốc Sỏi - Pleiku 2 có tổng chiều dài tuyến 209 km với 429 vị trí cột. Điểm đầu là TBA 500kV Dốc Sỏi, điểm cuối là TBA 500kV Pleiku 2. Từ đầu năm đến nay, ảnh hưởng 2 đợt dịch bệnh làm chậm thêm tiến độ dự án khoảng 5 tháng, cùng với đó thời tiết mưa bão kéo dài trong khu vực cũng ảnh hưởng hơn 4 tháng. Tiến độ chung của dự án theo nhận định của CPMB sẽ chậm hơn 9 tháng.

Tuy nhiên CPMB sẽ tập trung tối đa để phấn đấu hoàn thành dự án trong quý I/2021 (nếu các vị trí móng còn lại và hành lang tuyến bàn giao trước 31/12/2020).

Để đảm bảo hoàn thành dự án trong quý I/2021, CPMB kiến nghị UBND tỉnh Quảng Ngãi xem xét thống nhất chủ trương cho chuyển mục đích sử dụng rừng. UBND tỉnh Quảng Ngãi đồng ý cho UBND các huyện tổ chức bảo vệ thi công hoặc cưỡng chế, sau khi các huyện đã thực hiện đầy đủ các quy định hiện hành, nhưng hộ dân vẫn cương quyết không hợp tác để bàn giao mặt bằng (cả móng và hành lang tuyến).

Dự án đường dây 500kV mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2 là công trình trọng điểm cấp bách. Dự án có ý nghĩa quan trọng tăng cường năng lực truyền tải theo hướng Bắc - Nam, góp phần đảm bảo cung cấp điện cho miền Nam giai đoạn tới; giải tỏa công suất các nguồn điện đấu nối vào hệ thống điện quốc gia, nhất là trên địa bàn 9 tỉnh, thành phố có đường dây đi qua.

Một số hình ảnh tại buổi kiểm tra:

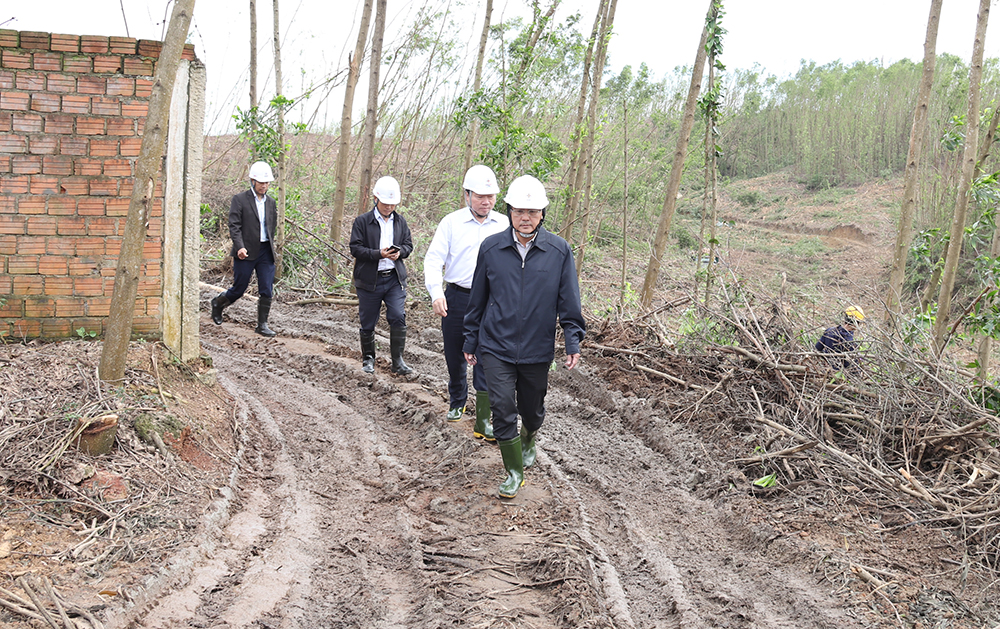

Chủ tịch HĐTV EVN Dương Quang Thành cùng đoàn công tác đi kiểm tra thực địa vị trí cột 09 đường dây 500kV Dốc Sỏi - Pleiku 2
Đoàn công tác của EVN nghe báo cáo tiến độ thi công tại hiện trường
Đoàn công tác EVN tặng quà cho đơn vị thi công vị trí cột 09 đường dây 500kV Dốc Sỏi - Pleiku 2
Đoàn công tác EVN tặng quà cho đơn vị tư vấn giám sát (Công ty Truyền tải điện 2) tại vị trí cột 09 đường dây 500kV Dốc Sỏi - Pleiku 2
Đoàn công tác EVN tặng quà cho Ban Tiền phương CPMB tại vị trí cột 09 đường dây 500kV Dốc Sỏi - Pleiku 2
Đoàn công tác EVN tặng quà cho đơn vị thi công phần mở rộng ngăn lộ TBA 500kV Dốc Sỏi
Đoàn công tác của EVN và EVNNPT tặng quà cho đơn vị vận hành TBA 500kV Dốc Sỏi

Trần Hiếu 16/12/2020 - 13:00 (GMT+7)
Share

Điện cho APEC 2027: Khẩn trương đầu tư hạ tầng cung cấp điện với dự phòng cao

Điện cho APEC 2027: Khẩn trương đầu tư hạ tầng cung cấp điện với dự phòng cao

Hạ tầng lưới cấp điện cho Phú Quốc cơ bản đã vững, nhưng nỗ lực bảo đảm điện cho Hội nghị APEC 2027 không chỉ dừng ở công tác xây dựng. Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Điện lực miền Nam (EVNSPC) tiếp tục chủ động rà soát các kịch bản vận hành, hoàn thiện phương án xử lý cho mọi tình huống, quyết tâm bảo đảm cấp điện an toàn, tin cậy tuyệt đối cho Hội nghị.


EVN đồng hành cùng chương trình phủ sóng di động tại các thôn, bản và cụm dân cư lõm sóng ở vùng sâu, vùng xa, biên giới

EVN đồng hành cùng chương trình phủ sóng di động tại các thôn, bản và cụm dân cư lõm sóng ở vùng sâu, vùng xa, biên giới

Ngày 20/11/2026, Bộ Quốc phòng tổ chức hội nghị tổng kết Chương trình phủ sóng di động tại các thôn, bản và cụm dân cư lõm sóng ở vùng sâu, vùng xa, biên giới năm 2026. Đại tướng Phan Văn Giang, Ủy viên Bộ Chính trị, Phó Thủ tướng Chính phủ, Bộ trưởng Bộ Quốc phòng dự hội nghị cùng lãnh đạo các bộ, ban, ngành Trung ương, địa phương và các đơn vị phối hợp thực hiện Chương trình. Đại diện Tập đoàn Điện lực Việt Nam, đồng chí Đinh Thế Phúc, Thành viên Hội đồng thành viên EVN, tham dự hội nghị.


Luật Điện lực sửa đổi: Bảy nhóm thay đổi lớn từ quy hoạch tới giá điện

Luật Điện lực sửa đổi: Bảy nhóm thay đổi lớn từ quy hoạch tới giá điện

Sáng 21/11/2026, Quốc hội thông qua Luật sửa đổi, bổ sung một số điều của Luật Điện lực với 97,8% tổng số đại biểu tán thành. Luật tháo điểm nghẽn đầu tư nguồn, lưới điện, đổi mới cơ chế giá điện...chính thức có hiệu lực từ ngày 01/6/2027.
