Chủ tịch HĐTV EVN Đặng Hoàng An đôn đốc tiến độ dự án đường dây 500kV mạch 3 và động viên tinh thần các đội xung kích

01/06/2024 - 21:23 (GMT+7)

Ngày 1/6, tại Nghệ An, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) Đặng Hoàng An và đoàn công tác đã đi kiểm tra, đôn đốc tiến độ dự án đường dây 500kV mạch 3 tại điểm thi công thuộc thị xã Hoàng Mai, tỉnh Nghệ An; đồng thời động viên tinh thần các đội xung kích hỗ trợ cho dự án.

Trên địa bàn tỉnh Nghệ An hiện đang triển khai 2 dự án thành phần thuộc đường dây 500kV mạch 3, bao gồm: dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu đi qua huyện Nam Đàn, Nghi Lộc, Diễn Châu, Yên Thành, Quỳnh Lưu; dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa đi qua huyện Quỳnh Lưu, thị xã Hoàng Mai của tỉnh Nghệ An.

Tính đến hết ngày 31/5/2024, toàn tuyến đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã hoàn thành 1.177/1.177 vị trí móng.

Toàn tuyến đã bàn giao 775/1.177 cột thép; hoàn thành lắp dựng và đang lắp dựng 748/1.177 cột; hoàn thành và đang kéo dây 41/513 khoảng néo.

Do huy động nguồn lực của các nhà thầu xây lắp đã hết, trong khi khối lượng thi công còn rất nhiều, chính vì vậy Tập đoàn Điện lực Việt Nam (EVN) đã huy động nhân lực từ các tổng công ty điện lực: miền Bắc, miền Trung, miền Nam, TP Hà Nội, TP. Hồ Chí Minh. Có tổng 119 tổ đội (mỗi tổ đội 12-15 người) với hơn 1.500 kỹ sư, công nhân tham gia thi công dựng cột kéo dây dự án đường dây 500kV mạch 3.

Trong đó, Tổng công ty Điện lực miền Bắc đã cử 28 đội xung kích với hơn 300 kỹ sư, công nhân từ 27 Công ty Điện lực và Công ty và Dịch vụ Điện lực miền Bắc tham gia hỗ trợ thi công trên công trường. Đối với Công ty Điện lực Nghệ An, song song với việc cử đội xung kích đợt 1 với 22 kỹ sư, công nhân tay nghề cao thực hiện hỗ trợ thi công các điểm công trình, còn được Tổng công ty điện lực miền Bắc giao nhiệm vụ thực hiện hỗ trợ liên hệ chỗ ăn, nghỉ cho các tổ đội xung kích của các tổng công ty về địa bàn tỉnh.

Tại buổi kiểm tra, Chủ tịch HĐTV EVN Đặng Hoàng An ghi nhận, đánh giá cao sự nỗ lực bám sát kế hoạch đề ra của nhà thầu. Lãnh đạo Tập đoàn nhấn mạnh, các nhà thầu cần tập trung cao độ, ưu tiên nguồn nhân lực, máy móc, phương tiện cho dự án; đẩy mạnh ứng dụng khoa học công nghệ trong đầu tư xây dựng để rút ngắn thời gian thi công. Đặc biệt, trong quá trình thi công phải đảm bảo tuyệt đối an toàn con người, thiết bị. Nghệ An là một địa phương có thời tiết khắc nghiệt, đặc biệt vào mùa nắng nóng. Vì vậy, các tổ công tác cần bố trí chỗ ăn nghỉ, thời gian làm việc phù hợp, để vừa đảm bảo sức khỏe cho kỹ sư công nhân, vừa đảm bảo tiến độ công trình. Cùng với đó, các đơn vị cũng cần bố trí thêm cán bộ y tế để tham gia hỗ trợ khi cần thiết.

Tính đến chiều 01/6/2024, hơn 450 CBCNV các tổ, đội thuộc Tổng công ty Điện lực TP Hồ Chí Minh, Tổng công ty Điện lực miền Nam và Tổng công ty Điện lực miền Bắc cơ bản đã nhận xong các vị trí điểm hỗ trợ thi công và ổn định chỗ ăn, nghỉ. Với tinh thần đoàn kết, quyết tâm cao, CBCNV Tập đoàn Điện lực Việt Nam một lòng sẵn sàng ở mức cao nhất vì mục tiêu hoàn thành tiến độ dự án.

Một số hình ảnh của đoàn công tác ngày 1/6:

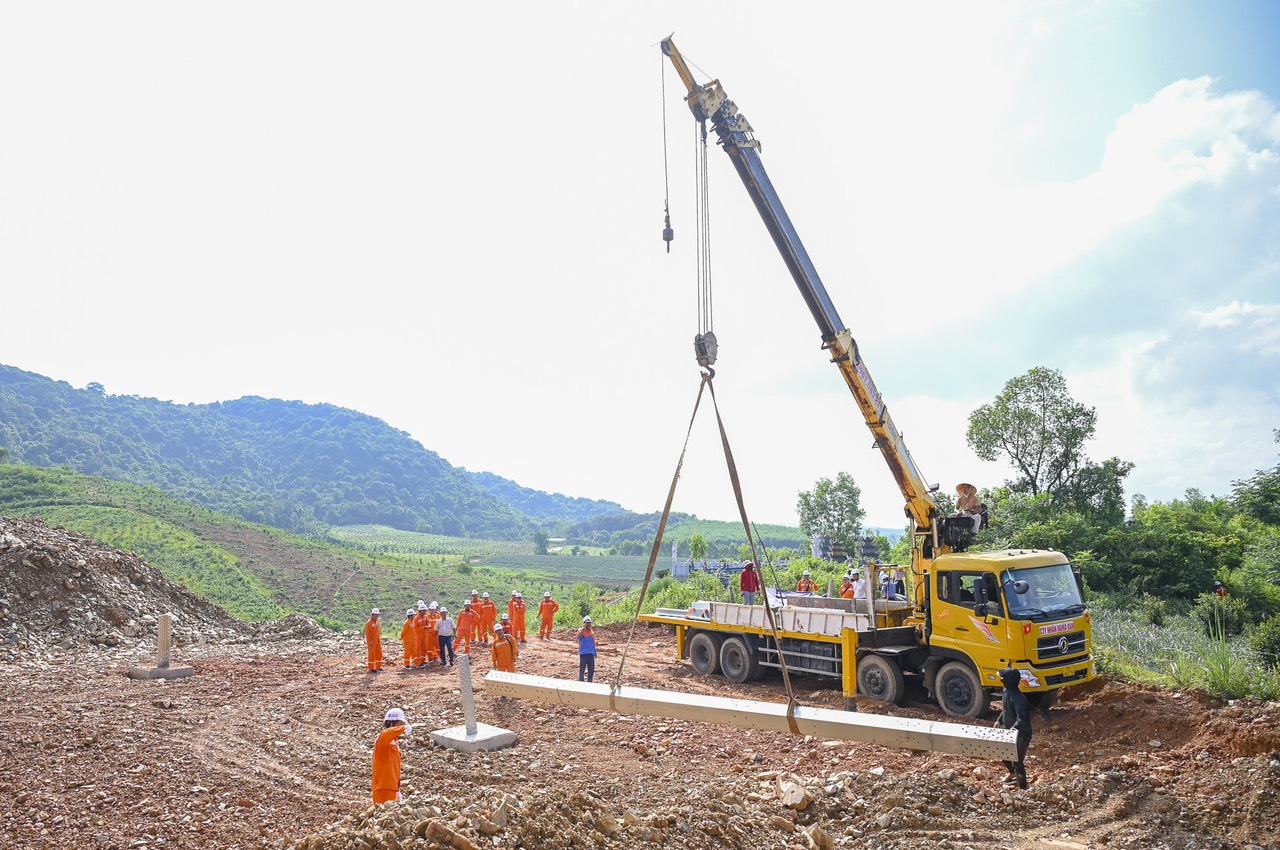

Chiều 1/6, các đội xung kích của các tổng công ty điện lực đã nhận vị trí thi công để nhanh chóng bắt tay vào triển khai công việc

Chủ tịch HĐTV EVN Đặng Hoàng An và đoàn công tác đến vị trí 20 dự án đường dây 500kV Quỳnh Lưu - Thanh Hóa thuộc địa bàn tỉnh Nghệ An để thăm hỏi động viên các lực lượng xung kích tham gia hỗ trợ thi công dự án

Lãnh đạo EVN đề nghị các tổ công tác cần bố trí chỗ ăn nghỉ, thời gian làm việc phù hợp, để vừa đảm bảo sức khỏe cho kỹ sư công nhân, vừa đảm bảo tiến độ công trình

Các đội xung kích triển khai dựng cột tại vị trí 20

Xem các thông tin về Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối tại đây


H.Linh 01/06/2024 - 21:23 (GMT+7)
Share

EVNNPT được chấp thuận là nhà đầu tư Dự án đường dây 220kV Mỹ Tho - rẽ Mỹ Tho 500kV - Cần Đước (mạch 2)

EVNNPT được chấp thuận là nhà đầu tư Dự án đường dây 220kV Mỹ Tho - rẽ Mỹ Tho 500kV - Cần Đước (mạch 2)

UBND tỉnh Đồng Tháp vừa ban hành Quyết định số 3690/QĐ-UBND ngày 23/11/2026, chấp thuận Tổng công ty Truyền tải điện Quốc gia (EVNNPT) là nhà đầu tư thực hiện Dự án đường dây 220kV Mỹ Tho - rẽ Mỹ Tho 500kV - Cần Đước (mạch 2).


Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Chủ tịch HĐTV EVN Đặng Hoàng An tiếp và làm việc với Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc)

Sáng 26/11, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An tiếp và làm việc với ông Frank Liu, Tổng giám đốc phụ trách mảng giải pháp lưu trữ năng lượng và thiết bị điện của Tập đoàn Năng lượng thông minh Mingyang (Trung Quốc).


EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

EVN chia sẻ về chuyển dịch năng lượng xanh gắn với thực hành ESG

Tại hội thảo khoa học về vai trò của Mặt trận Tổ quốc Việt Nam thúc đẩy ESG (môi trường, xã hội và quản trị) được tổ chức sáng 26/11, đại diện Tập đoàn Điện lực Việt Nam (EVN) chia sẻ về các giải pháp chuyển dịch năng lượng xanh gắn với bảo đảm cung cấp điện, đồng thời đề xuất một số nội dung phối hợp với Mặt trận Tổ quốc Việt Nam và các tổ chức thành viên.


Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Kịp thời, khẩn trương cấp điện cho 127 hộ dân Hà Nội phải di dời sau vụ nổ khí gas

Ngay trong ngày 24/11, Công ty Điện lực Gia Lâm đã hoàn thành cấp điện phục vụ 127 hộ dân phải di dời khẩn cấp sau vụ nổ khí gas trên phố Nguyễn Văn Tuyết (phường Đống Đa, Hà Nội), góp phần giúp người dân sớm ổn định cuộc sống tại nơi tạm cư.
