Cập nhật đến ngày 27/6/2023: 13 dự án năng lượng tái tạo chuyển tiếp hoàn thành thủ tục COD, phát điện thương mại lên lưới

Cập nhật đến ngày 27/6/2023, có 13 nhà máy/phần nhà máy năng lượng tái tạo chuyển tiếp với tổng công suất 640,52MW đã hoàn thành thủ tục COD, được phát điện thương mại lên lưới.

Sản lượng điện phát lũy kế của các dự án năng lượng tái tạo chuyển tiếp tính từ thời điểm COD đến ngày 26/6 đạt khoảng 68,6 triệu kWh; trong đó, sản lượng điện phát trung bình ngày khoảng 3,2 triệu kWh, chiếm khoảng 0,4% tổng sản lượng nguồn điện được huy động.

Đến nay, có 70/85 dự án năng lượng tái tạo chuyển tiếp với tổng công suất 3.851,86MW đã gửi hồ sơ cho Công ty Mua bán điện để đàm phán giá điện, hợp đồng mua bán điện; trong đó có 59 dự án (tổng công suất 3.211,41 MW) đã đề nghị giá tạm bằng 50% giá trần của khung giá (theo Quyết định số 21/QĐ-BCT ngày 07/01/2023 của Bộ Công Thương). EVN và chủ đầu tư đã hoàn thành đàm phán giá và ký tắt hợp đồng PPA với 57/59 dự án; trong đó Bộ Công Thương đã phê duyệt giá tạm cho 51 dự án.

19 dự án đã được cơ quan quản lý Nhà nước có thẩm quyền nghiệm thu công trình/một phần công trình; 27 dự án đã được cấp giấy phép hoạt động điện lực toàn nhà máy/một phần nhà máy; 37 dự án đã có quyết định gia hạn chủ trương đầu tư.

Hiện vẫn còn 15 dự án với tổng công suất 882,70MW chưa gửi hồ sơ đàm phán.

Dưới đây, EVN công bố bảng biểu cập nhật chi tiết về tình hình thực hiện các dự án năng lượng tái tạo chuyển tiếp của 85 dự án và Bảng thông tin về việc chuẩn bị thủ tục để công nhận vận hành thương mại (COD) của 59 dự án đã đề xuất giá tạm.

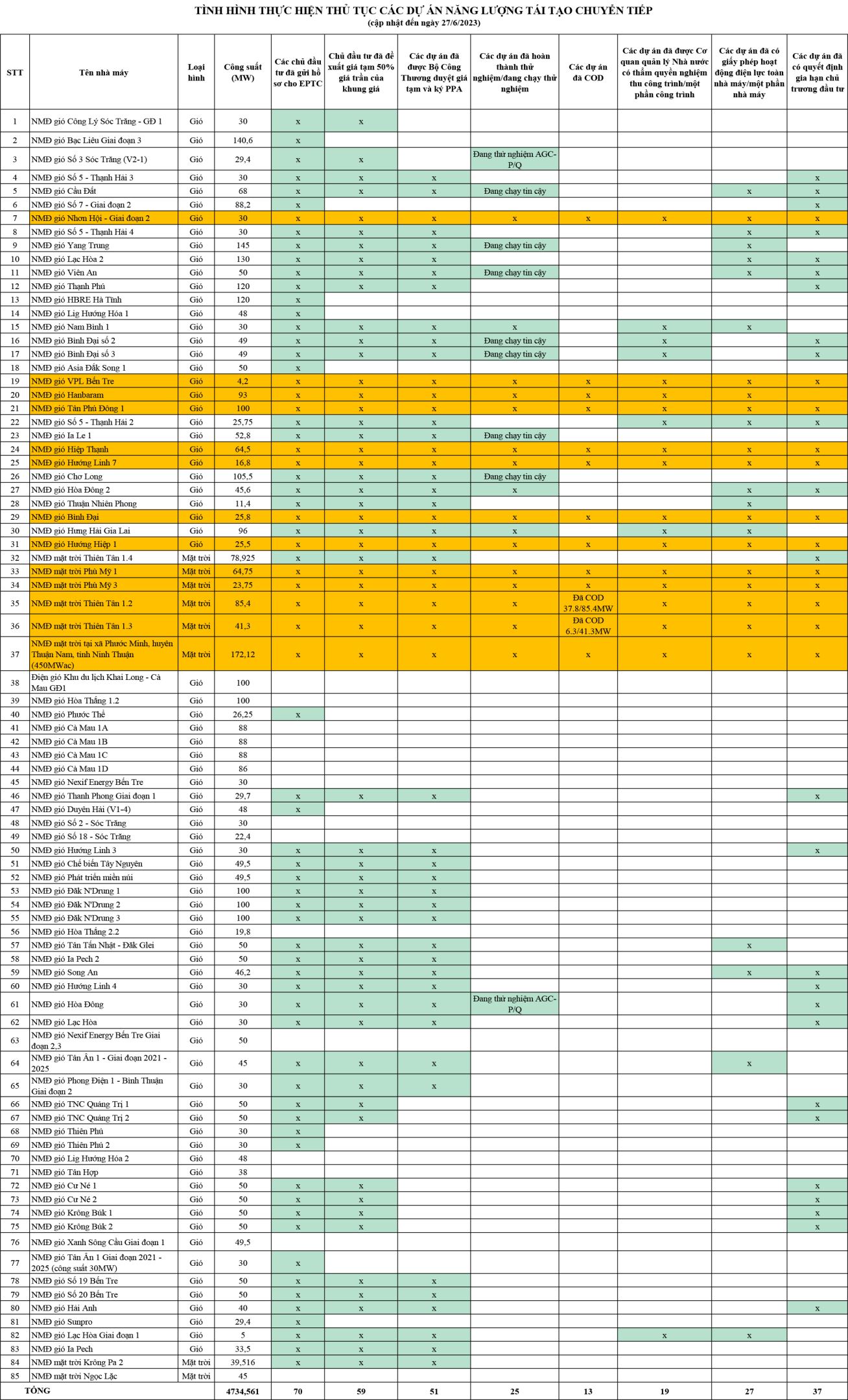

* Tải file tình hình thực hiện thủ tục các dự án NLTT chuyển tiếp tại đây

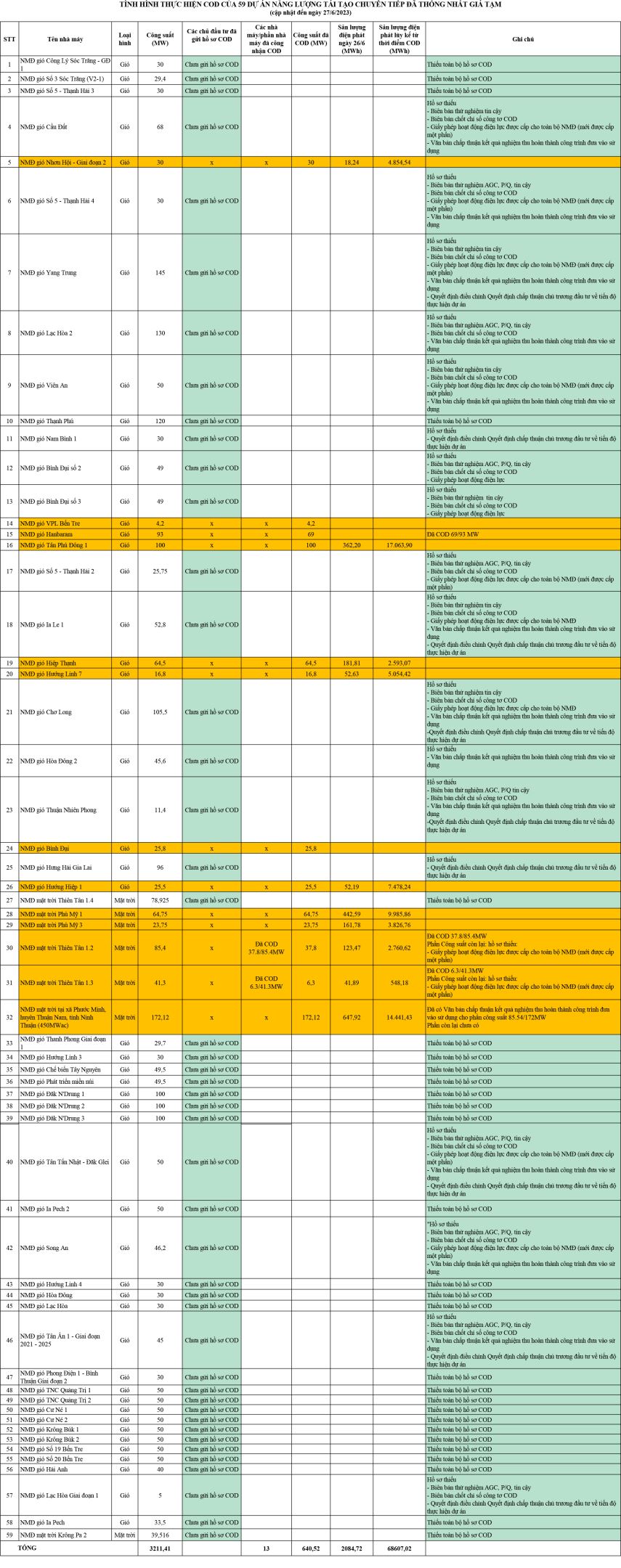

* Tải file tình hình thực hiện COD của 59 dự án NLTT chuyển tiếp đã đề xuất giá tạm tại đây.
