Cập nhật đến 19h ngày 1/6/2023: 63/85 dự án NLTT chuyển tiếp gửi hồ sơ, 51 dự án đề xuất giá tạm và 9 dự án phát điện thương mại lên lưới

01/06/2023 - 20:06 (GMT+7)

Đến 19h00 ngày 1/6/2023, đã có 63/85 dự án năng lượng tái tạo chuyển tiếp với tổng công suất 3589,811MW gửi hồ sơ cho Công ty Mua bán điện để đàm phán giá điện, hợp đồng mua bán điện. Có 10 dự án gửi hồ sơ công nhận ngày vận hành thương mại (COD), trong đó có 9 dự án/phần dự án với tổng công suất 472,62MW đã hoàn thành thủ tục COD, chính thức được phát điện thương mại lên lưới.

Ngoài ra, có 51/85 dự án (tổng công suất 2871,611MW) đã đề nghị giá tạm bằng 50% giá trần của khung giá (theo Quyết định số 21/QĐ-BCT ngày 07/01/2023 của Bộ Công Thương). EVN và chủ đầu tư đã hoàn thành đàm phán giá và ký tắt hợp đồng PPA với 48/51 dự án; trong đó Bộ Công Thương đã phê duyệt giá tạm cho 40 dự án .

19 dự án đã được cơ quan quản lý Nhà nước có thẩm quyền nghiệm thu công trình/một phần công trình; 27 dự án đã được cấp giấy phép hoạt động điện lực toàn nhà máy/một phần nhà máy; 24 dự án đã có quyết định gia hạn chủ trương đầu tư.

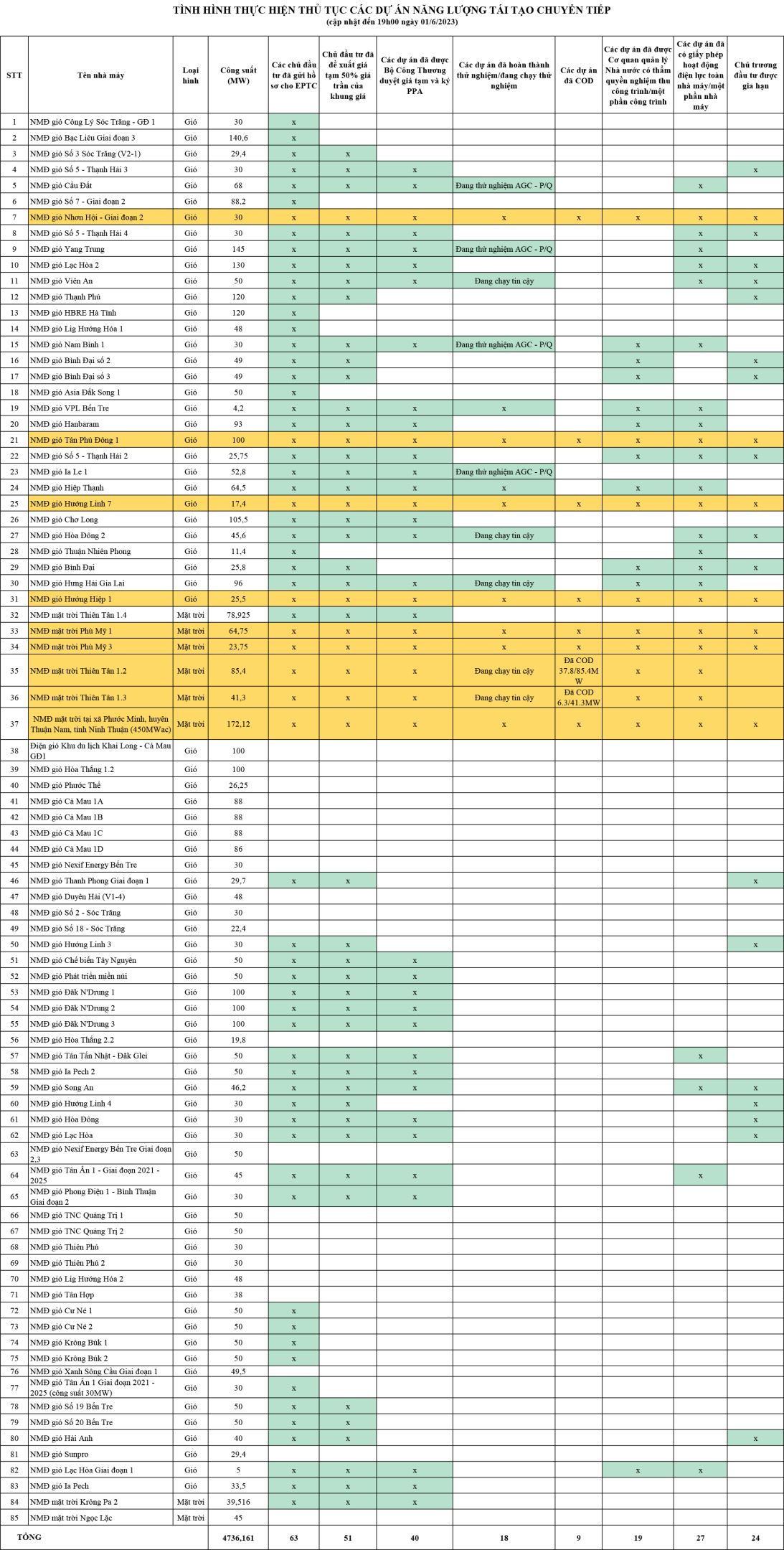

Dưới đây, EVN công bố bảng biểu cập nhật chi tiết về tình hình thực hiện các dự án năng lượng tái tạo chuyển tiếp của 85 dự án và Bảng thông tin về việc chuẩn bị thủ tục để công nhận vận hành thương mại (COD) của 51 dự án đã thống nhất giá tạm.

* Tải file tình hình thực hiện thủ tục các dự án NLTT chuyển tiếp tại đây

* Tải file tình hình thực hiện COD của 51 dự án NLTT chuyển tiếp đã thống nhất giá tạm tại đây

EVN 01/06/2023 - 20:06 (GMT+7)
Share

Nắng nóng đặc biệt gay gắt, tiêu thụ điện miền Trung - Tây Nguyên lập đỉnh lần thứ 3 trong chưa đầy một tháng

Nắng nóng đặc biệt gay gắt, tiêu thụ điện miền Trung - Tây Nguyên lập đỉnh lần thứ 3 trong chưa đầy một tháng

Nắng nóng kéo dài đã đẩy phụ tải hệ thống điện miền Trung - Tây Nguyên lên mức cao kỷ lục. Ngày 24/6, công suất cực đại (Pmax) hệ thống điện khu vực miền Trung - Tây Nguyên đạt 4.956 MW, sản lượng điện tiêu thụ đạt 104,5 triệu kWh, cao nhất từ trước đến nay.

EVNNPT tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

EVNNPT tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Ngày 25/6, tại Hà Nội, Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) - Hoàng Xuân Khôi chủ trì cuộc họp rà soát tiến độ dự án Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, yêu cầu các đơn vị tập trung tháo gỡ dứt điểm các vướng mắc về hành lang tuyến, huy động tối đa nguồn lực để hoàn thành đóng điện đoạn tuyến 3 mạch trong tháng 6 và đưa toàn bộ dự án vào vận hành trong tháng 7/2026.

Công nghệ số giúp EVNNPC kéo giảm tổn thất điện năng

Công nghệ số giúp EVNNPC kéo giảm tổn thất điện năng

Dù quản lý lưới điện trên địa bàn rộng với nhiều khu vực miền núi, vùng sâu, vùng xa, Tổng công ty Điện lực miền Bắc (EVNNPC) vẫn duy trì đà giảm tổn thất điện năng liên tục trong những năm qua. Kết quả này phản ánh hiệu quả của việc đẩy mạnh chuyển đổi số, hiện đại hóa hệ thống đo đếm và ứng dụng các công nghệ giám sát vận hành tiên tiến.

Ngày 24/6/2026, phụ tải điện miền Bắc tiếp tục lập đỉnh mới trong cao điểm nắng nóng

Ngày 24/6/2026, phụ tải điện miền Bắc tiếp tục lập đỉnh mới trong cao điểm nắng nóng

Ngày 24/6/2026, công suất cực đại trên địa bàn 17 tỉnh, thành phố miền Bắc do Tổng công ty Điện lực miền Bắc (EVNNPC) quản lý bán điện, không bao gồm Hà Nội, đạt 21.142MW, vượt mức đỉnh ghi nhận cuối tháng 5 và thiết lập mức cao nhất từ trước đến nay.

EVNHANOI đưa công nghệ AI và hệ sinh thái chăm sóc khách hàng tới ENTECH HANOI 2026

EVNHANOI đưa công nghệ AI và hệ sinh thái chăm sóc khách hàng tới ENTECH HANOI 2026

Hệ thống giám sát vận hành lưới điện cao thế ứng dụng trí tuệ nhân tạo (AI) và hệ sinh thái chăm sóc khách hàng là hai điểm nhấn công nghệ nổi bật được Tổng công ty Điện lực TP Hà Nội (EVNHANOI) giới thiệu tại Hội chợ Triển lãm quốc tế Công nghệ Năng lượng - Môi trường Hà Nội 2026 (ENTECH HANOI 2026).
