Các nhà máy thủy điện trên lưu vực sông Vu Gia chuẩn bị đón mùa lũ 2022

17/07/2022 - 14:00 (GMT+7)

Mùa lũ trên lưu vực sông Vu Gia bắt đầu từ tháng 9 hằng năm. Dự báo, tổng lượng mưa trong mùa lũ năm nay sẽ cao hơn mức trung bình nhiều năm.

Trên lưu vực sông Vu Gia (tỉnh Quảng Nam) có nhiều nhà máy thủy điện với 11 đơn vị quản lý, vận hành. Trong đó, có các hồ thủy điện lớn như A Vương, Sông Bung 2, Sông Bung 4, Đắk Mi 4. Các hồ thủy điện trên lưu vực sông Vu Gia - Thu Bồn vận hành theo quy trình liên hồ chứa được ban hành kèm theo Quyết định số 1865/QĐ-TTg ngày 23/12/2019 của Thủ tướng Chính phủ và các quy trình đơn hồ do cấp có thẩm quyền phê duyệt.

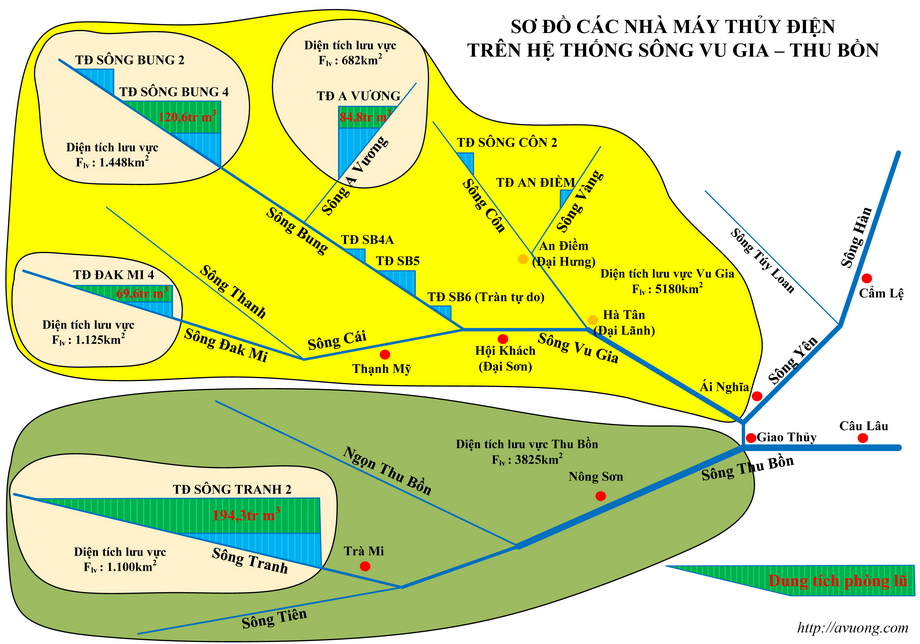

Sơ đồ các nhà máy thủy điện trên lưu vực sông Vu Gia - Thu Bồn. Nguồn: Thủy điện A Vương

Dự báo của Đài Khí tượng thủy văn Trung Trung Bộ, năm nay, bão và áp thấp nhiệt đới sẽ diễn biến phức tạp với số lượng khoảng 10-12 cơn bão, áp thấp nhiệt đới hoạt động trên Biển Đông; trong đó có 1-2 cơn ảnh hưởng trực tiếp đến lưu vực sông Vu Gia. Bên cạnh đó, có khoảng 5-8 đợt không khí lạnh ảnh hưởng đến các hồ thủy điện trên lưu vực này, kết hợp với các hình thế thời tiết gây mưa lớn trên diện rộng tại các hồ. Tổng lượng mưa trong mùa lũ năm 2022 tại các hồ cao hơn mức trung bình nhiều năm, riêng tháng 10 - 11 sẽ cao hơn 20-40%. Lũ trên lưu vực các hồ thủy điện có khả năng xuất hiện từ giữa tháng 9 và kết thúc vào đầu tháng 12/2022, đỉnh lũ lớn nhất tập trung vào tháng 10 và 11.

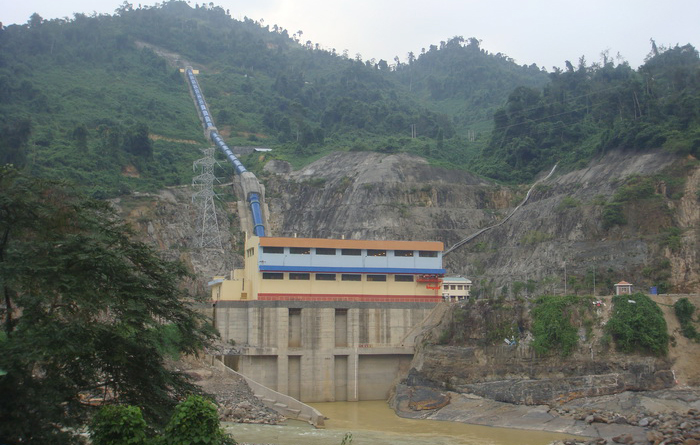

Nhà máy Thủy điện A Vương

Tại hội nghị về công tác phòng chống thiên tai, tìm kiếm cứu nạn các hồ thủy điện trên lưu vực sông Vu Gia, do Công ty CP Thủy điện A Vương đăng cai tổ chức vào ngày 15/7, các nhà máy kiến nghị cơ quan chuyên môn tăng cường chất lượng, độ chính xác của các bản tin dự báo đợt mưa lớn, mức ngập lụt hạ du của lưu vực sông Vu Gia – Thu Bồn để làm căn cứ quyết định vận hành giảm lũ cho hạ du. Đề nghị các sở, ban, ngành tỉnh Quảng Nam và thành phố Đà nẵng phối hợp tính toán, đánh giá tổng hợp nhu cầu nước ở hạ du để các nhà máy có các giải pháp lâu dài – phù hợp với xu thế chạy phủ đỉnh phụ tải của thủy điện.

Bên cạnh đó, rất cần các địa phương tăng cường lắp đặt thêm nhiều trạm BTS ở các khu vực rừng núi, biên giới để vừa đảm bảo phủ sóng điện thoại cho khu vực vùng sâu vùng xa, vừa hỗ trợ kết nối 3G-4G cho các hệ thống phục vụ quyết định vận hành hồ chứa. Các địa phương cũng cần tăng cường biện pháp quán triệt người dân đảm bảo an toàn khi đi lại trên sông suối, lưu vực hồ chứa vào mùa mưa bão.

Ông Trương Xuân Tý - Phó Giám đốc Sở NN&PTNT, Chánh Văn phòng Ban Chỉ huy PCTT&TKCN tỉnh Quảng Nam đề nghị các đơn vị quản lý, vận hành hồ thủy điện tiếp tục tăng cường phối hợp trong công tác vận hành hồ, để ứng phó với những tình huống phức tạp của mưa lũ, bảo đảm tốt nhất cho hạ du của tỉnh Quảng Nam và thành phố Đà Nẵng. Trước những dự báo diễn biến phức tạp trong mùa lũ tới, các đơn vị phải thực hiện tốt công tác chuẩn bị ứng phó, đặc biệt là chuẩn bị thật kỹ công tác phòng ngừa rủi ro thiên tai. Trước ngày 15/8/2022, các chủ hồ phải hoàn thành thực hiện các công việc như: kiểm tra hồ chứa trước mùa lũ, duy tu và bảo dưỡng các hệ thống, vận hành thử các cửa van khoang tràn, công tác xây dựng phương án khẩn cấp... Đồng thời, rà soát quy chế phối hợp với các địa phương để điều chỉnh, bổ sung; kiểm tra hệ thống cảnh báo xả lũ ở hạ du; kiểm tra kết nối trực tuyến với Ban Chỉ huy Phòng chống thiên tai và tìm kiếm cứu nạn tỉnh Quảng Nam.

Theo ông Ngô Xuân Thế, Phó Tổng giám đốc Công ty CP Thủy điện A Vương, mùa lũ năm 2021, trên lưu vực sông Vu Gia đã xảy ra 9 đợt mưa lũ. Các hồ thủy điện trên lưu vực đã tuân thủ các quy trình vận hành liên hồ, đơn hồ, đảm bảo an toàn cho công trình và vùng hạ du. Tính riêng Thủy điện A Vương đã cắt, giảm 228 triệu m3 nước đổ về hạ du, chiếm 26% tổng trữ lượng lũ về hồ A Vương; Thủy điện Đăk Mi 4 cắt, giảm 730 triệu m3 nước, chiếm 40% của hồ Đăk Mi; Thủy điện Sông Bung 4 cắt, giảm 198 triệu m3 nước, chiếm 13% của hồ Sông Bung 4...


Huyền Thương 17/07/2022 - 14:00 (GMT+7)
Share

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

Bám sát tinh thần Nghị quyết số 70-NQ/TW của Bộ Chính trị và Chỉ thị 10/CT-TTg của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động triển khai đồng bộ các giải pháp nhằm đảm bảo cung ứng điện cho cao điểm mùa khô năm 2026 và các tháng tiếp theo. Trong đó, thực hiện loạt giải pháp khuyến khích, hỗ trợ khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất tự tiêu thụ; đẩy mạnh tuyên truyền các giải pháp tiết kiệm điện; giao chỉ tiêu cho các đơn vị trực thuộc triển khai nhanh chóng hệ thống pin lưu trữ năng lượng (BESS)...


EVNGENCO2 lập hai tổ công tác đôn đốc dự án xử lý khí thải tại các nhà máy nhiệt điện Phả Lại, Hải Phòng

EVNGENCO2 lập hai tổ công tác đôn đốc dự án xử lý khí thải tại các nhà máy nhiệt điện Phả Lại, Hải Phòng

Tổng công ty Phát điện 2 (EVNGENCO2) giao các tổ công tác bám sát hiện trường, đôn đốc triển khai dự án cải tạo hệ thống xử lý khí thải tại Nhà máy Nhiệt điện Phả Lại và Nhà máy Nhiệt điện Hải Phòng.


Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Hãy theo dõi Infographic dưới đây để bỏ túi ngay những "bí kíp" sử dụng điều hoà vừa mát rượi, vừa tiết kiệm.


Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Hãy theo dõi Infographic dưới đây để bỏ túi ngay những "bí kíp" sử dụng điều hoà vừa mát rượi, vừa tiết kiệm.


Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Bám sát mục tiêu tiến độ năm 2026, trên các công trường xây dựng nguồn điện trọng điểm mà Tập đoàn Điện lực Việt Nam (EVN) đang triển khai, có hàng nghìn kỹ sư, công nhân vẫn duy trì nhịp làm việc 3 ca liên tục không nghỉ vì “mạch nguồn năng lượng” quốc gia.
