CPMB yêu cầu các nhà thầu hoàn thành đường dây 500kV Dốc Sỏi – Pleiku 2 trong tháng 3/2021

03/03/2021 - 16:00 (GMT+7)

Theo kế hoạch, đoạn tuyến đường dây 500kV Dốc Sỏi – Pleiku 2 (thuộc Dự án đường dây 500kV mạch 3) phải hoàn thành đóng điện trong tháng 3/2021.

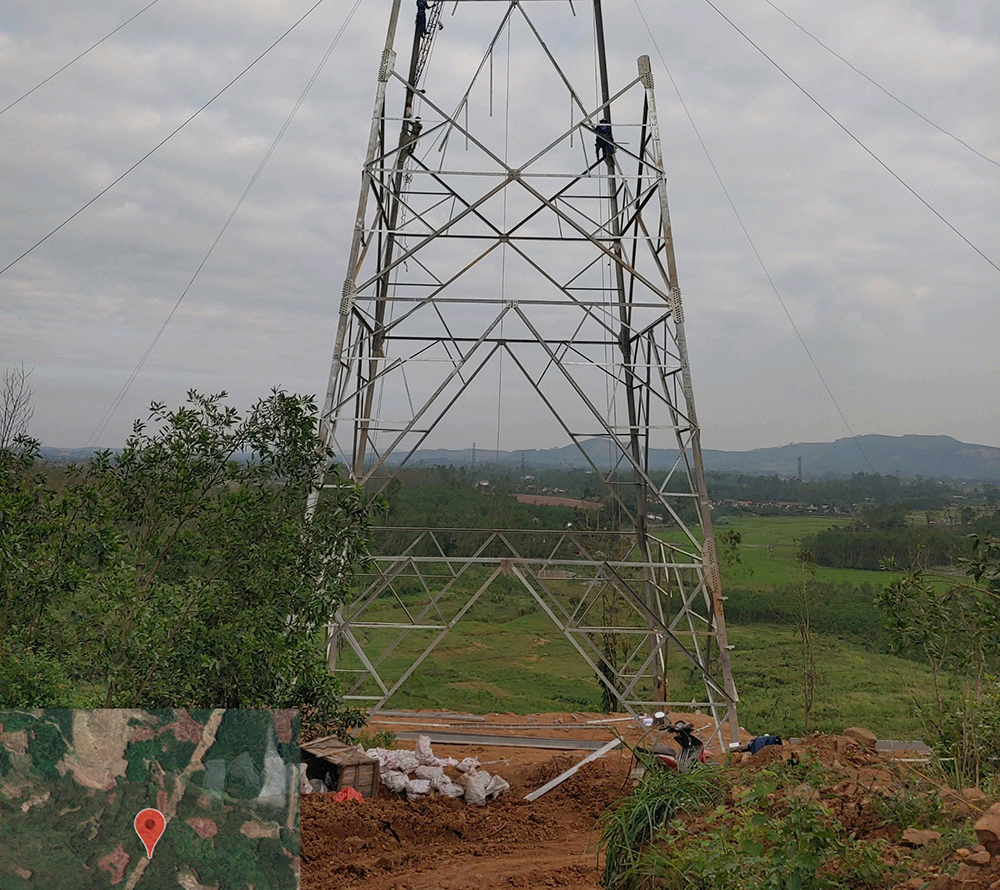

Thi công dựng cột đường dây 500kV mạch 3 đoạn qua địa phận tỉnh Quảng Ngãi đang gặp khó vì vướng GPMB

Ngày 3/3, tại cuộc họp với các nhà thầu để đốc thúc tiến độ, ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) cho biết, tính đến hết tháng 2/2021, có 429/429 vị trí móng đã bàn giao xong mặt bằng cho chủ đầu tư. Tuy nhiên, phần hành lang tuyến mới bàn giao 383/430 khoảng cột, 106/128 khoảng néo. Trong đó, các vướng mắc chính chủ yếu tại tỉnh Quảng Ngãi, khi mới bàn giao 120/167 khoảng cột, 34/56 khoảng néo. Để đảm bảo tiến độ dự án, CPMB đã kiến nghị UBND tỉnh Quảng Ngãi lập kế hoạch bảo vệ thi công các khoảng néo trước, từ đầu tháng 3 cho đến giữa tháng 3/2021.

Mới đây, tại buổi kiểm tra tiến độ giải phóng mặt bằng tuyến đường dây trên địa bàn tỉnh Quảng Ngãi, ông Trần Phước Hiền - Phó Chủ tịch UBND tỉnh Quảng Ngãi cũng đã yêu cầu các địa phương khẩn trương phê duyệt phương án bồi thường giải phóng mặt bằng, đồng thời cương quyết bảo vệ thi công để thực hiện dự án đúng kế hoạch.

Xác định đây là thời điểm nước rút của dự án, CPMB yêu cầu các đơn vị liên quan cần tập trung mọi nguồn lực, làm việc một cách khoa học, hiệu quả để đảm bảo tiến độ đề ra theo chỉ đạo của Chính phủ và EVN. Trong đó, hoàn thành đoạn đường dây 500kV Dốc Sỏi - Pleiku 2 chậm nhất 31/3/2021, các đoạn tuyến còn lại gồm đường dây 500kV Quảng Trạch - Vũng Áng và đường dây 500kV Quảng Trạch - Dốc Sỏi chậm nhất quý II/2021.


Đinh Liên 03/03/2021 - 16:00 (GMT+7)
Share

Vĩnh Long đa dạng hình thức tuyên truyền tiết kiệm điện

Vĩnh Long đa dạng hình thức tuyên truyền tiết kiệm điện

Công ty Điện lực (PC) Vĩnh Long chú trọng công tác tuyên truyền, vận động người dân và doanh nghiệp sử dụng điện tiết kiệm, hiệu quả trong mùa nắng nóng.


Tăng tốc phát triển điện mặt trời mái nhà tại miền Bắc

Tăng tốc phát triển điện mặt trời mái nhà tại miền Bắc

Nhằm cụ thể hóa chỉ thị của Thủ tướng Chính phủ về sử dụng năng lượng tiết kiệm, hiệu quả, Tổng công ty Điện lực miền Bắc (EVNNPC) đang đẩy mạnh tuyên truyền, vận động người dân và doanh nghiệp đầu tư điện mặt trời mái nhà, qua đó khai thác tốt hơn nguồn năng lượng tại chỗ.


Phó Tổng giám đốc EVN Nguyễn Đình Phước tiếp và làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Đình Phước tiếp và làm việc với Ngân hàng Phát triển Châu Á (ADB)

Chiều 4/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Đình Phước có buổi tiếp và làm việc với đoàn công tác của Ngân hàng Phát triển Châu Á (ADB).


Hà Nội từng bước hiện thực hóa mục tiêu phát triển năng lượng bền vững, an toàn và hiệu quả

Hà Nội từng bước hiện thực hóa mục tiêu phát triển năng lượng bền vững, an toàn và hiệu quả

Triển khai các chỉ đạo của Chính phủ tại Chỉ thị số 09/CT-TTg và Chỉ thị số 10/CT-TTg về sử dụng năng lượng tiết kiệm, hiệu quả, Tổng công ty Điện lực thành phố Hà Nội (EVNHANOI) đang đẩy mạnh tuyên truyền, hỗ trợ khách hàng thay đổi thói quen sử dụng điện, đồng thời khuyến khích phát triển mô hình “tự sản - tự tiêu”.


Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.
