CPMB họp kiểm điểm tiến độ đường dây 500kV mạch 3

19/01/2021 - 22:00 (GMT+7)

Chiều 19/1, tại Đà Nẵng, ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) đã họp kiểm điểm tiến độ đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2).

Theo CPMB, tính đến ngày 16/1/2021, toàn tuyến đã kiểm kê được 1.606/1.606 vị trí, đạt 100%. Phần móng đã bàn giao 1.566/1.606 vị trí (đạt 97% kế hoạch). Trong đó, các tỉnh Kon Tum, Gia Lai, TP Đà Nẵng, Thừa Thiên Huế, Quảng Ngãi đã hoàn thành bàn giao 100% vị trí móng. Các tỉnh Quảng Bình, Quảng Trị đạt 99% vị trí móng. Còn tồn tại nhiều nhất là tỉnh Hà Tĩnh bàn giao 60/71 vị trí (đạt 85%); Quảng Nam bàn giao 242/268 vị trí (đạt 90%).

Về phần hành lang tuyến, đến nay toàn tuyến đã bàn giao 1.256/1.606 khoảng cột (đạt 78,21%), 293/438 khoảng néo (đạt 66,89%). Đáng chú ý, chỉ có duy nhất tỉnh Kon Tum hoàn thành khoảng néo cho chủ đầu tư.

Về tiến độ thi công, đến nay đã đào móng được 1.496/1.606 (đạt 93,2% kế hoạch); đúc móng được 1.459/1.606 vị trí (đạt 90,8% kế hoạch); dựng cột 1.264/1.606 vị trí (đạt 78,7% kế hoạch).

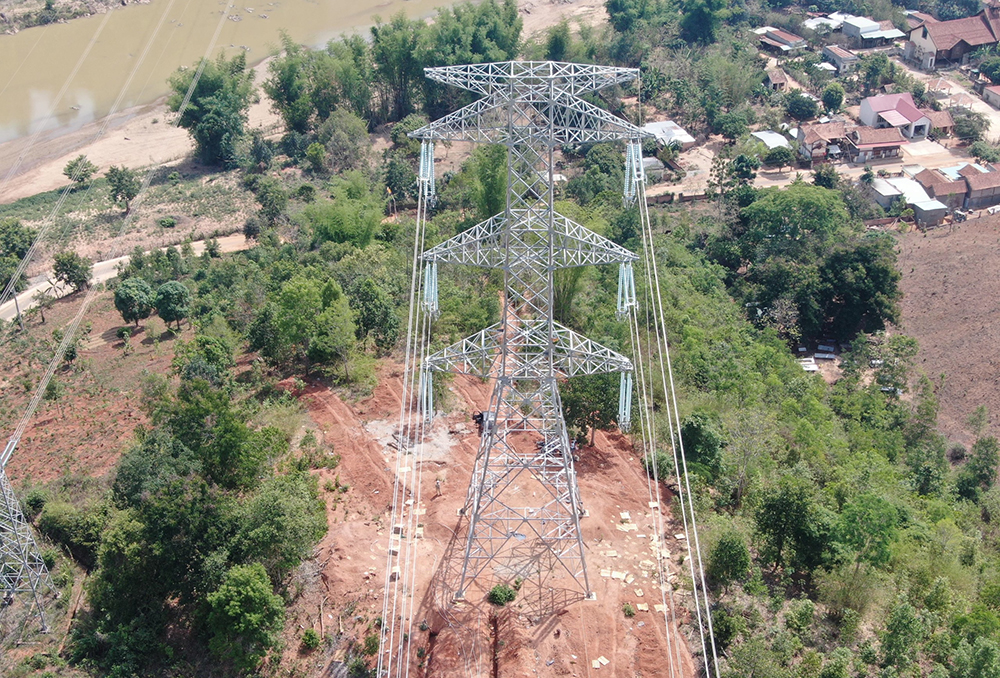

Thi công kéo dây đường dây 500kV mạch 3 đang gặp khó khăn do vướng mắc hành lang tuyến tại hầu hết các địa phương có đường dây đi qua

Xác định đây là thời điểm nước rút của dự án, ông Nguyễn Đức Tuyển yêu cầu các đơn vị liên quan cần tập trung mọi nguồn lực, làm việc một cách khoa học, hiệu quả để đảm bảo tiến độ đề ra theo chỉ đạo của Chính phủ và EVN. Trong đó tập trung nguồn lực để thi công hoàn thành đoạn đường dây 500kV Dốc Sỏi-Pleiku 2 chậm nhất 31/3/2021, các đoạn tuyến còn lại gồm đường dây 500kV Quảng Trạch-Vũng Áng và đường dây 500kV Quảng Trạch-Dốc Sỏi chậm nhất 30/6/2021.

“Đối với các đơn vị có khối lượng thi công còn lại nhiều, phải tổ chức lực lượng thi công đến ngày sát Tết âm lịch và triển khai ngay sau Tết âm lịch, từ 17/2/2021. Ngoài ra, yêu cầu các nhà thầu đặc biệt chú trọng đến công tác đảm bảo an toàn thi công khi tham gia dự án”, ông Nguyễn Đức Tuyển yêu cầu.


Lê Việt 19/01/2021 - 22:00 (GMT+7)
Share

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan đang thúc đẩy hàng loạt công việc phục vụ Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Nắng nóng và oi bức kéo dài khiến nhu cầu sử dụng điện tại TPHCM tăng vọt, đạt hơn 195 triệu kWh vào ngày 12/5/2026, vượt qua các đỉnh cao nhất trước đó.


Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Thực hiện Chỉ thị 09/CT-TTg và 10/CT-TTg của Thủ tướng Chính phủ, EVN và các đơn vị thành viên đang chủ động triển khai đồng bộ nhiều giải pháp tiết kiệm điện ngay trong hoạt động nội bộ; bám sát các mục tiêu, chỉ tiêu được giao, đồng thời lan tỏa tinh thần sử dụng điện tiết kiệm, hiệu quả tới cộng đồng và khách hàng sử dụng điện.


Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Ngày 11/5, tại Nghệ An, đoàn công tác của Công đoàn Điện lực Việt Nam do ông Đỗ Đức Hùng - Chủ tịch Công đoàn Điện lực Việt Nam làm trưởng đoàn đã đến thăm, động viên đoàn viên, người lao động tại Công ty Thủy điện Bản Vẽ, thuộc Tổng công ty Phát điện 1 (EVNGENCO1), nhân dịp Tháng Công nhân năm 2026.


Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Sáng 12/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam Nguyễn Tài Anh đã có buổi làm việc với ông Keiju Mitsuhashi - Giám đốc Văn phòng ngành năng lượng, Ngân hàng Phát triển châu Á (ADB).
